町営住宅建替工事の進捗状況について
更新日:2025年12月11日
町営住宅の建替工事の進捗状況について、随時、本ページにおいて写真等で公開いたします。
大黒第2町営住宅の建替工事の進捗状況
令和6年9月1日から工事が着手となりました(工期は令和7年12月28日まで)。
近隣住民の皆様にはご迷惑をおかけすることもあろうかと思われますが、ご理解、ご協力をお願いいたします。

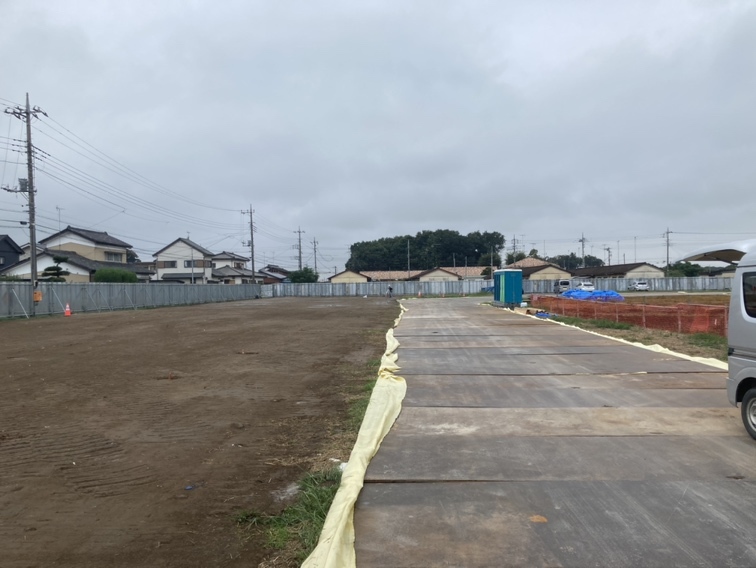

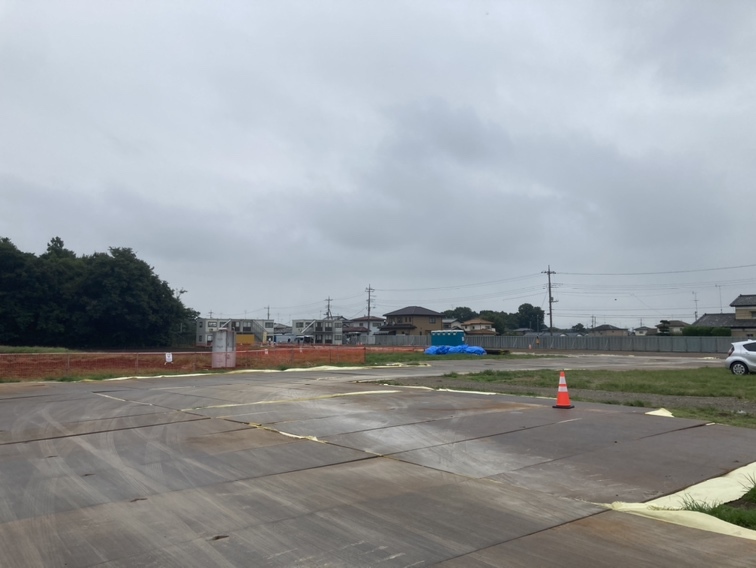

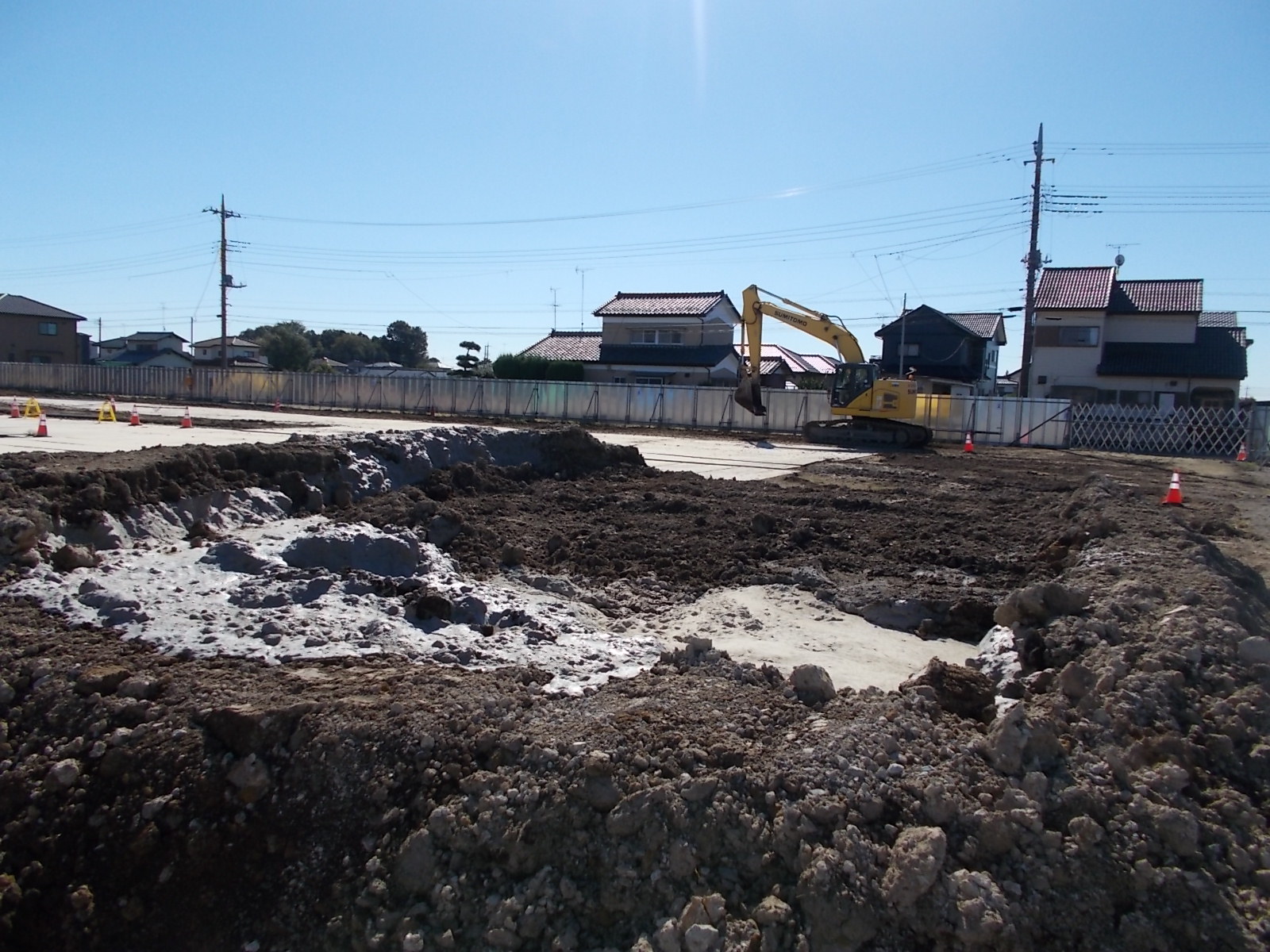

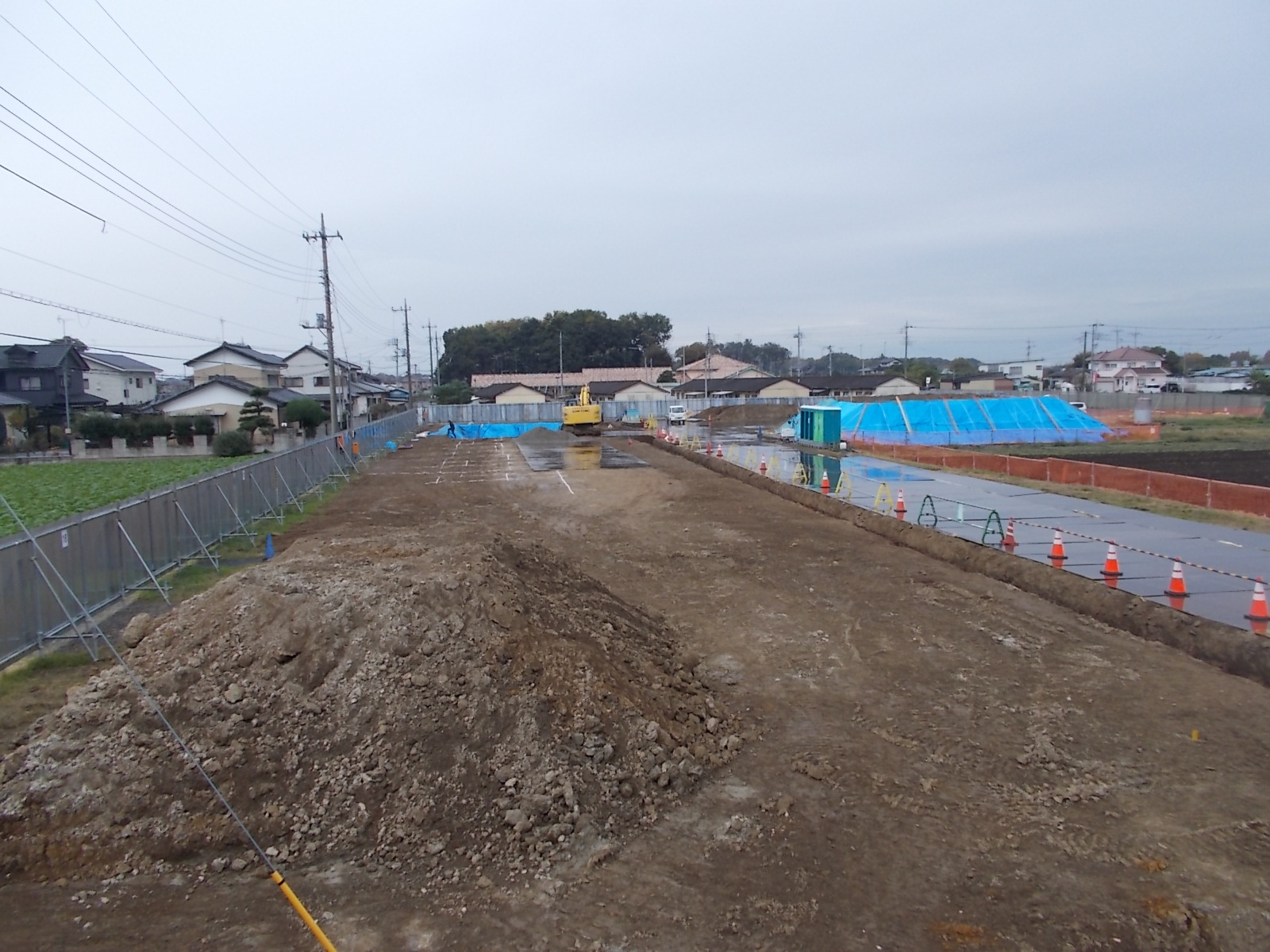

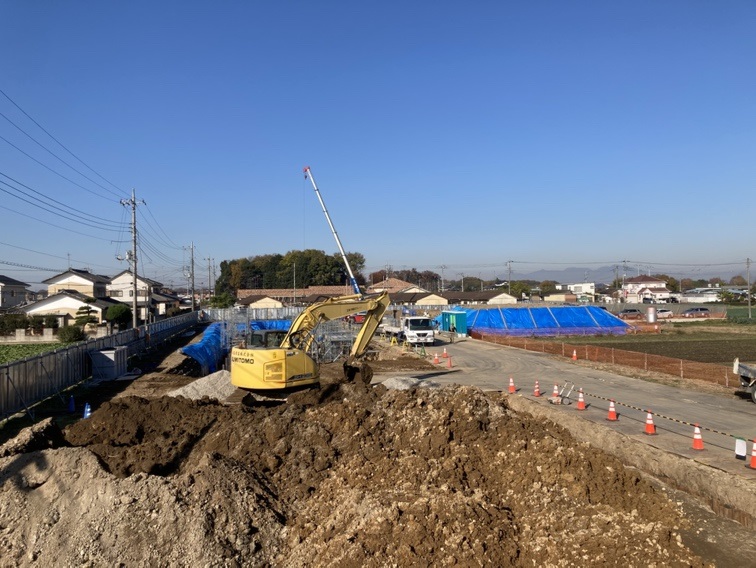

令和6年10月

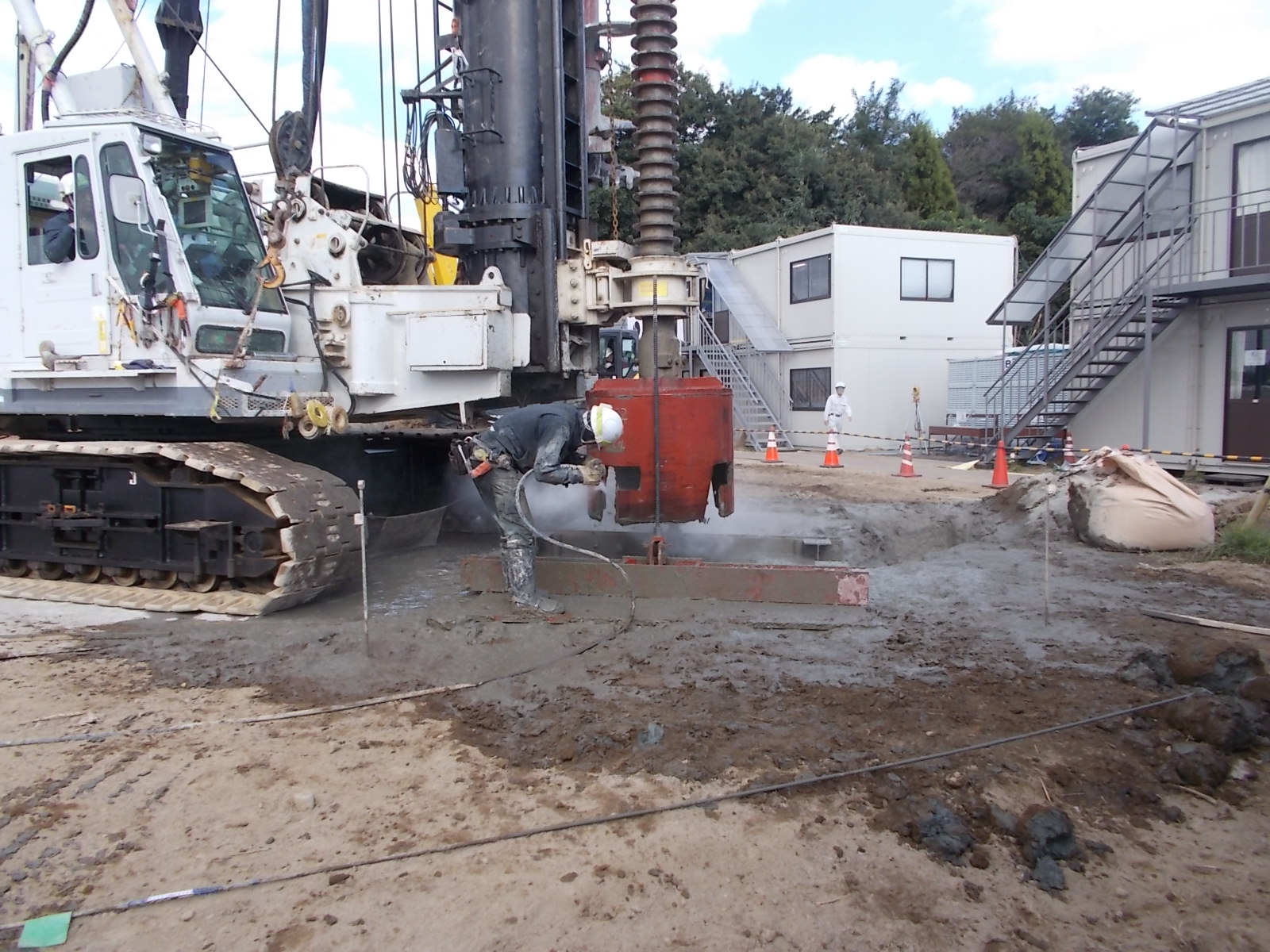

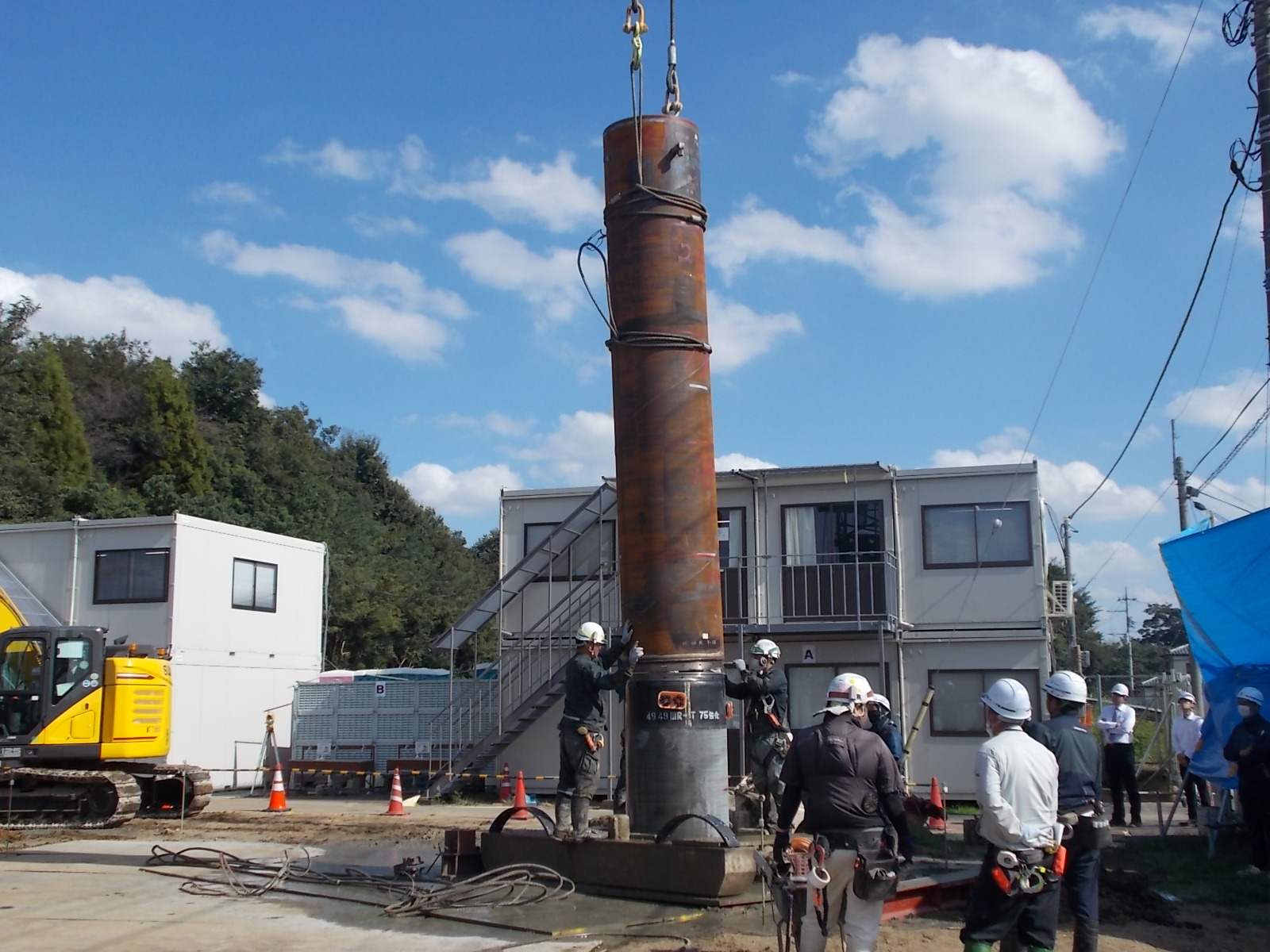

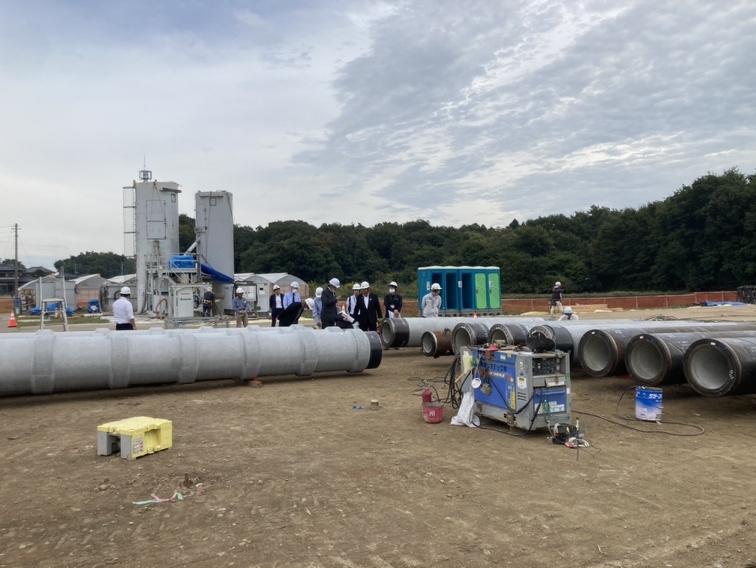

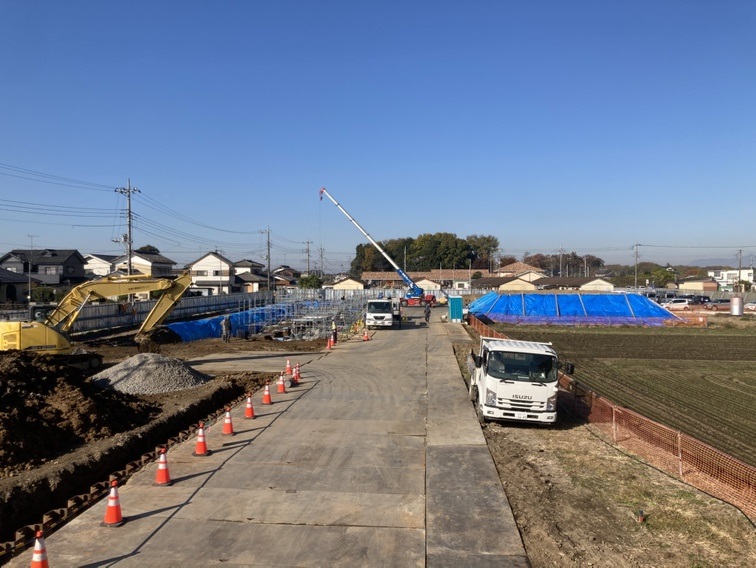

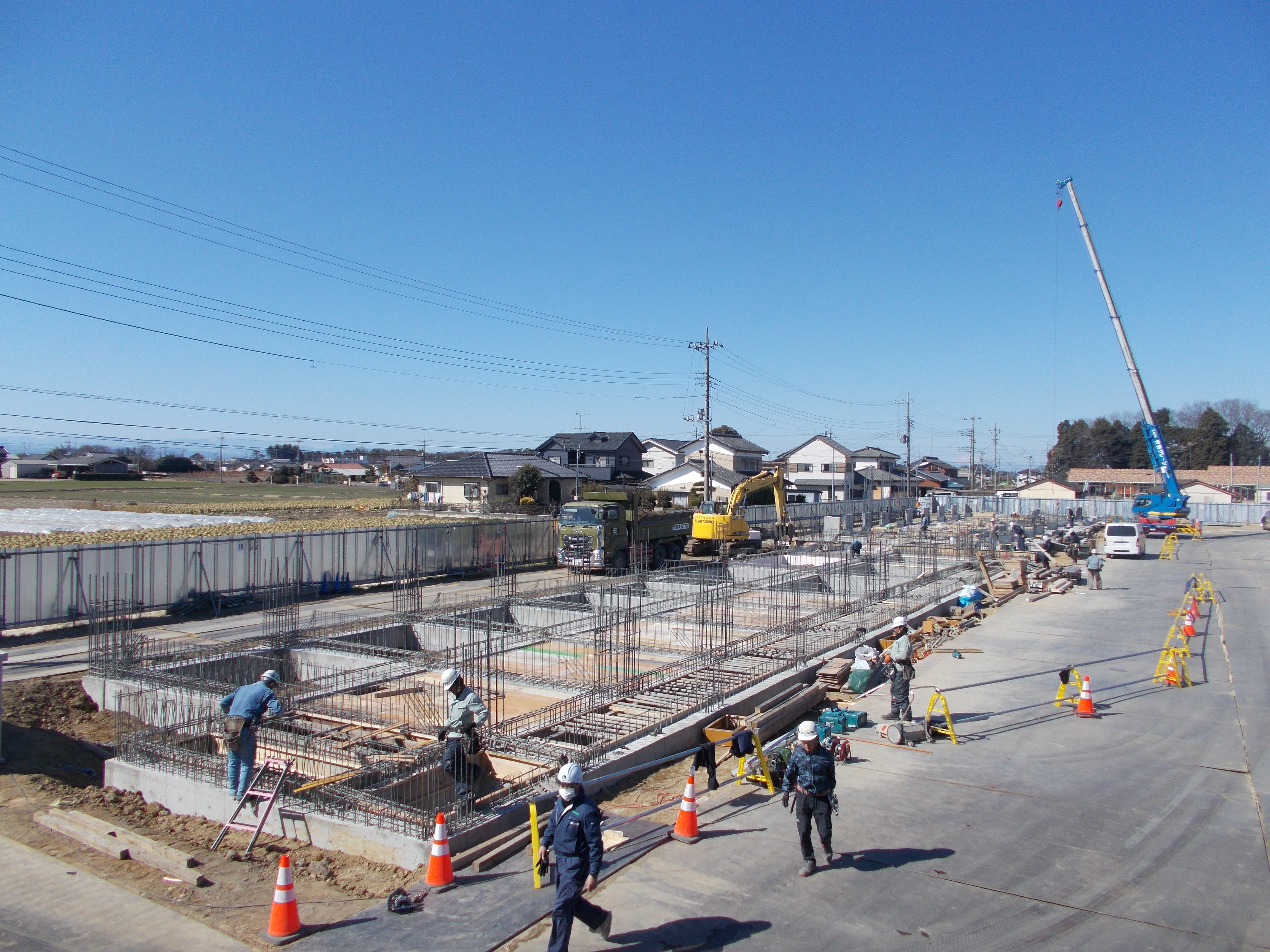

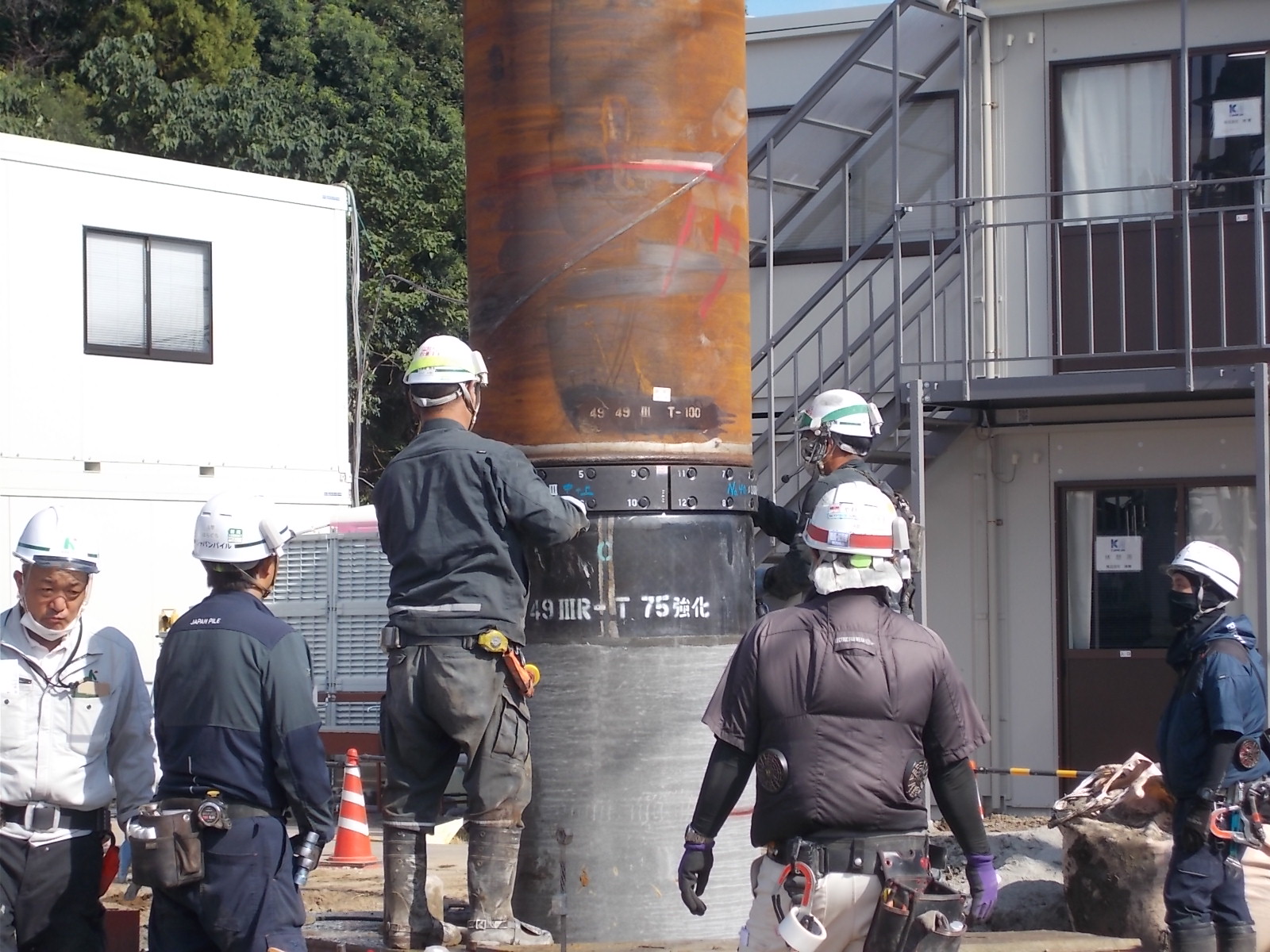

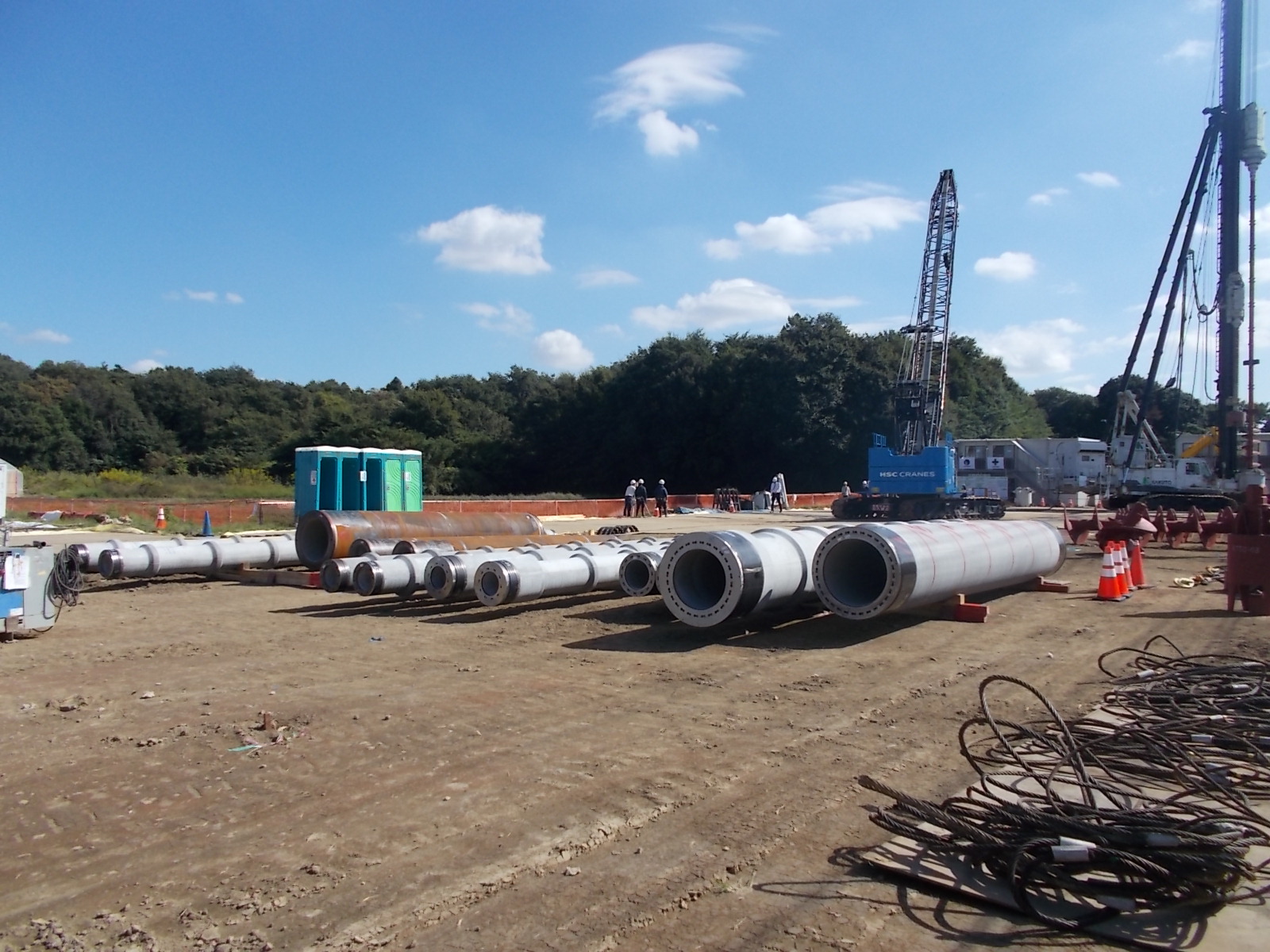

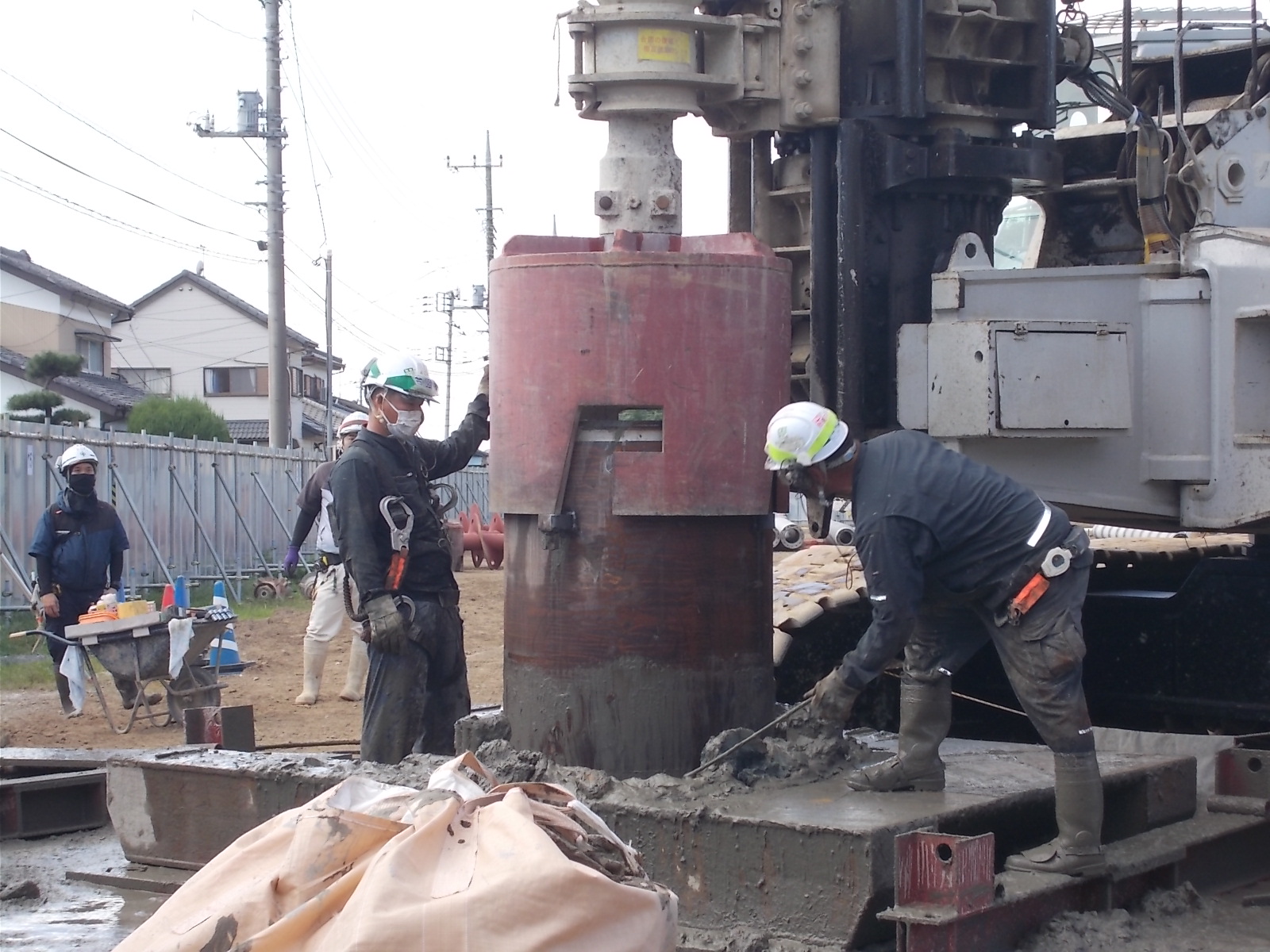

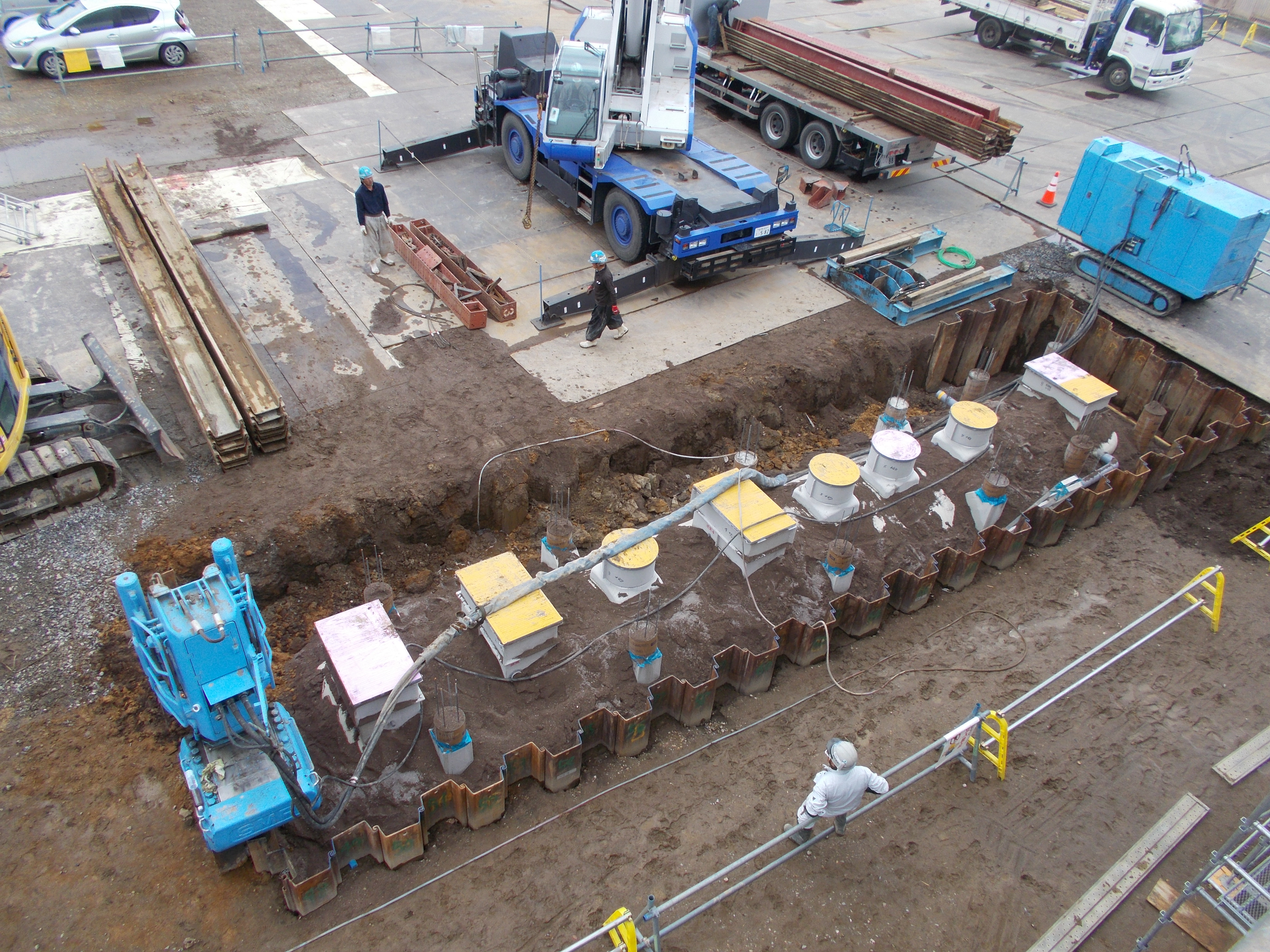

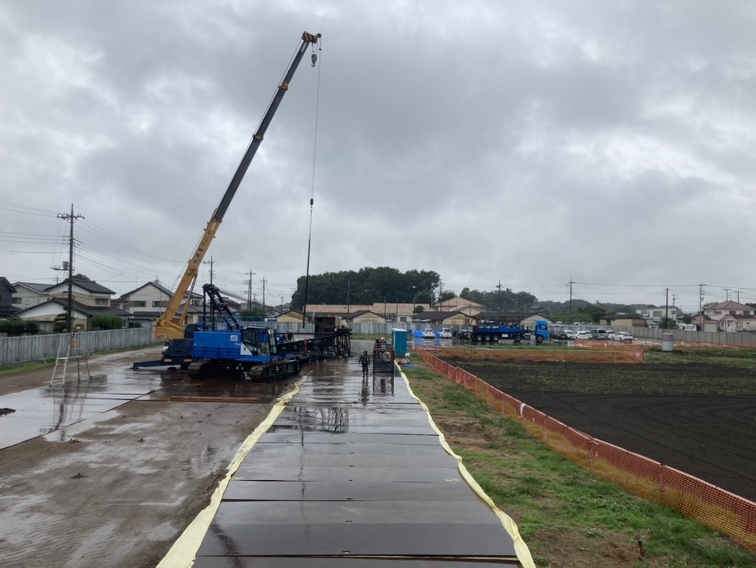

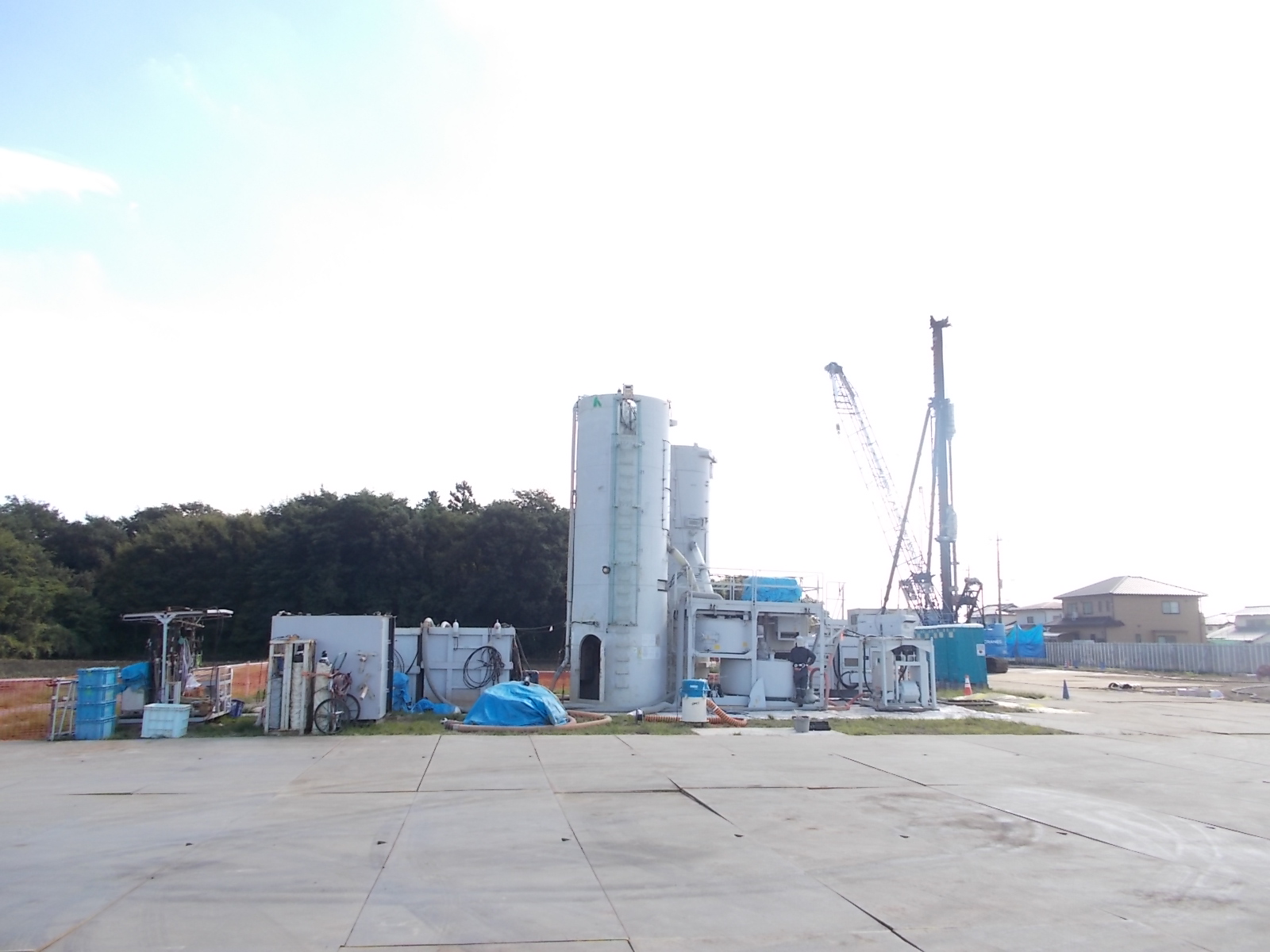

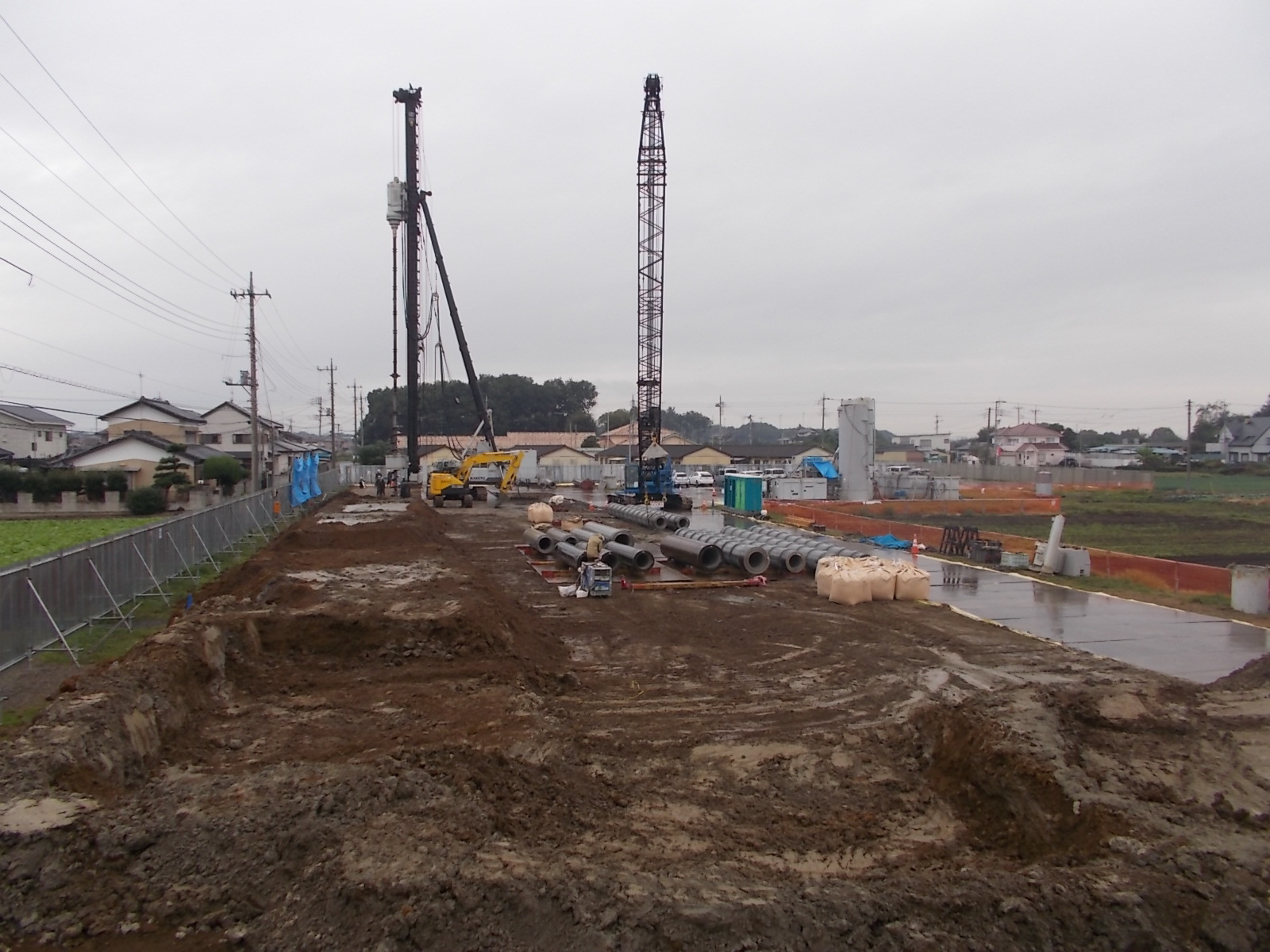

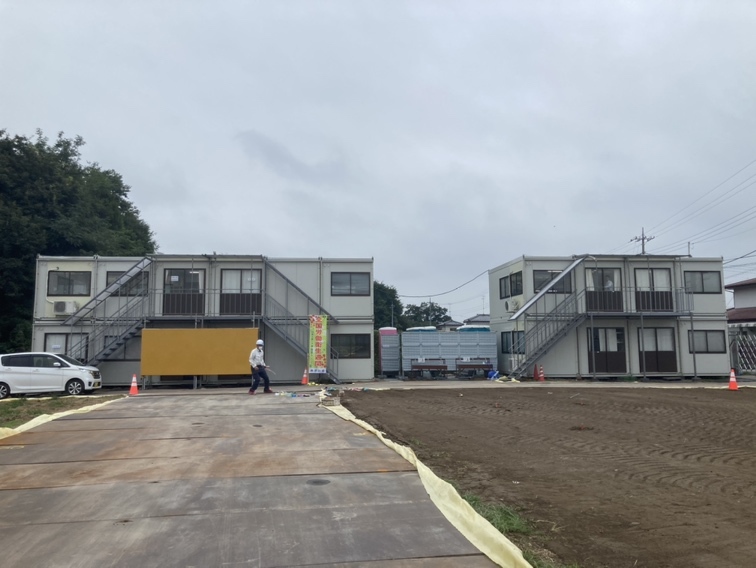

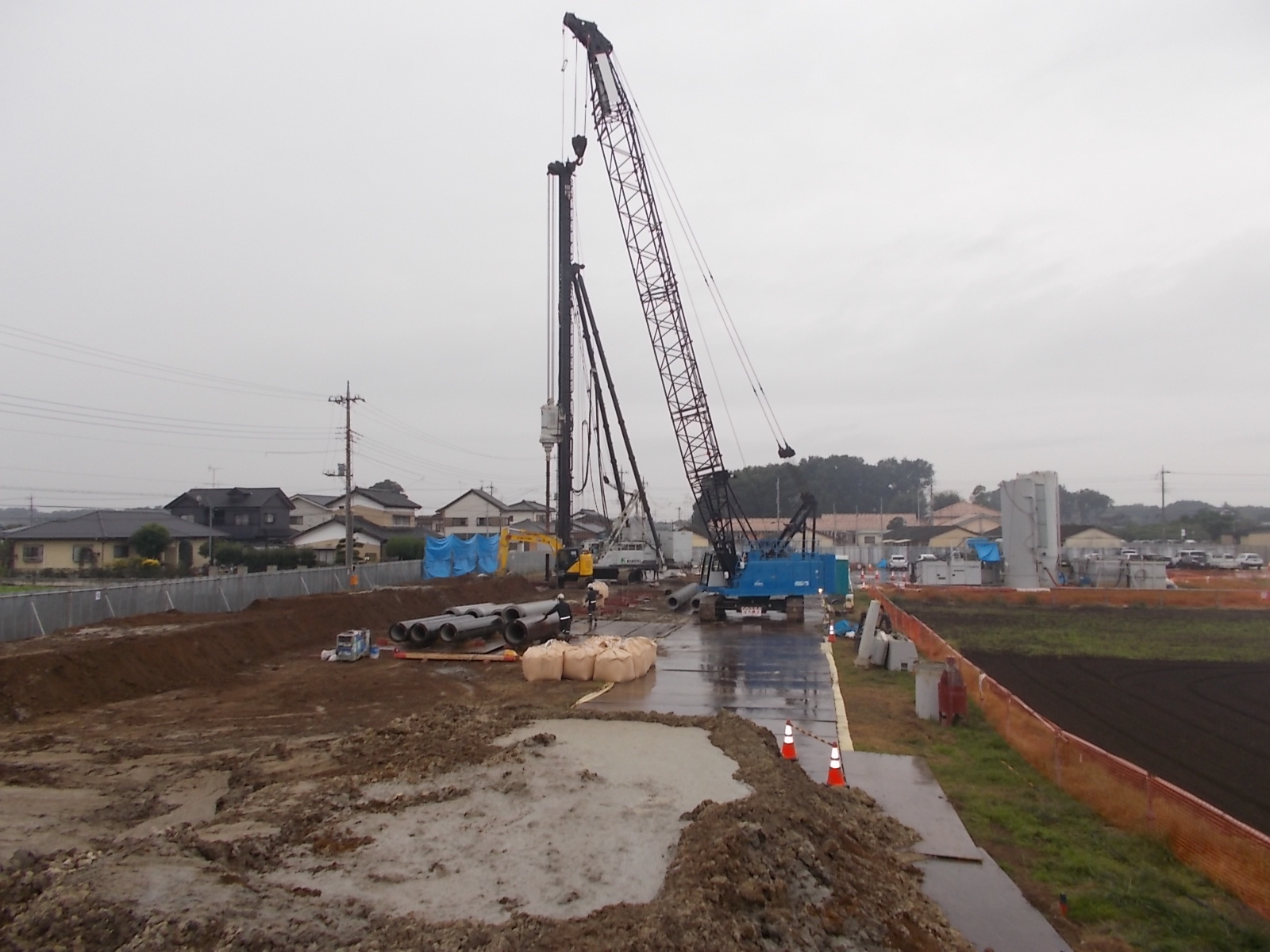

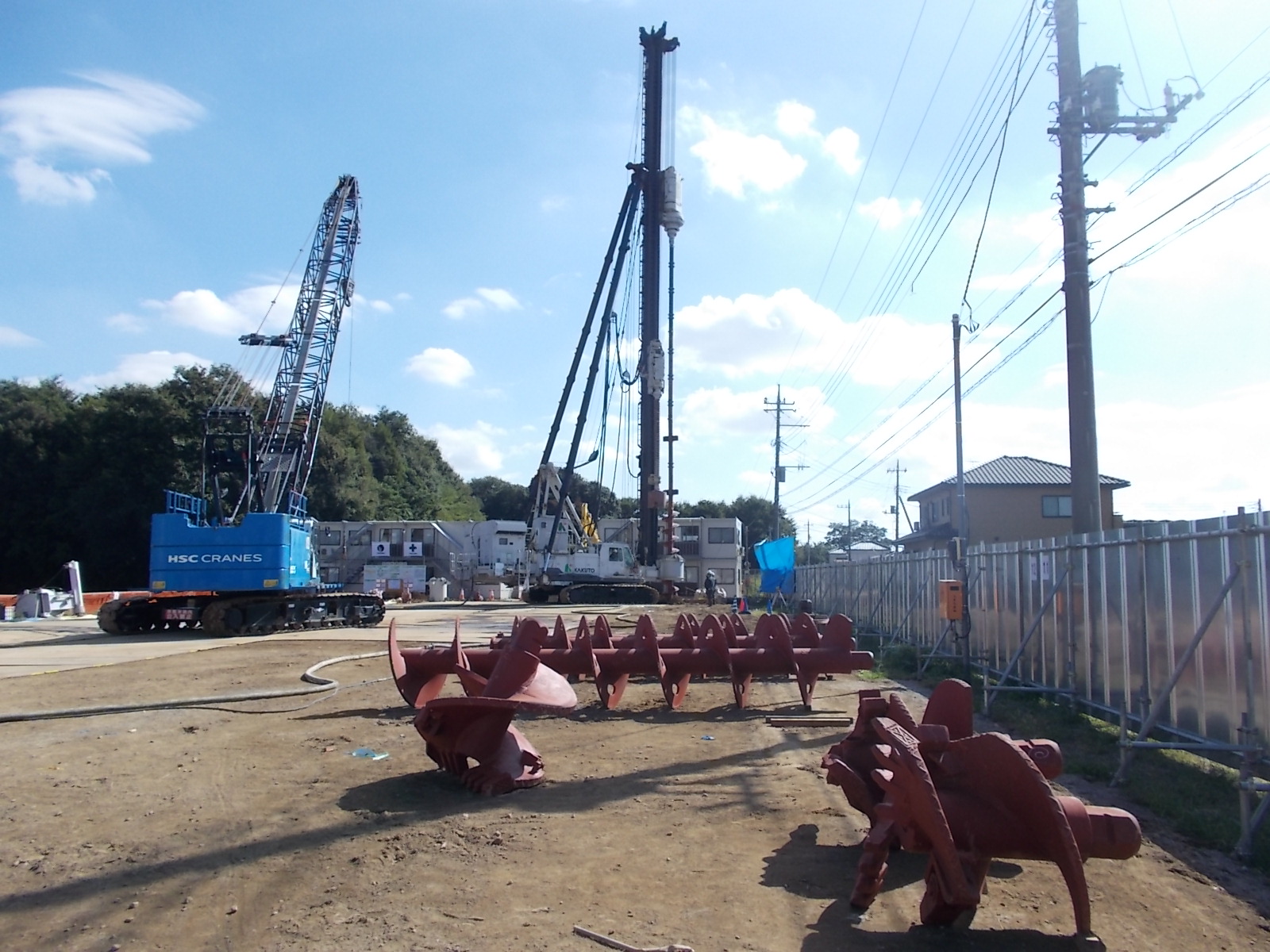

・仮設工事完了・試験杭工事開始

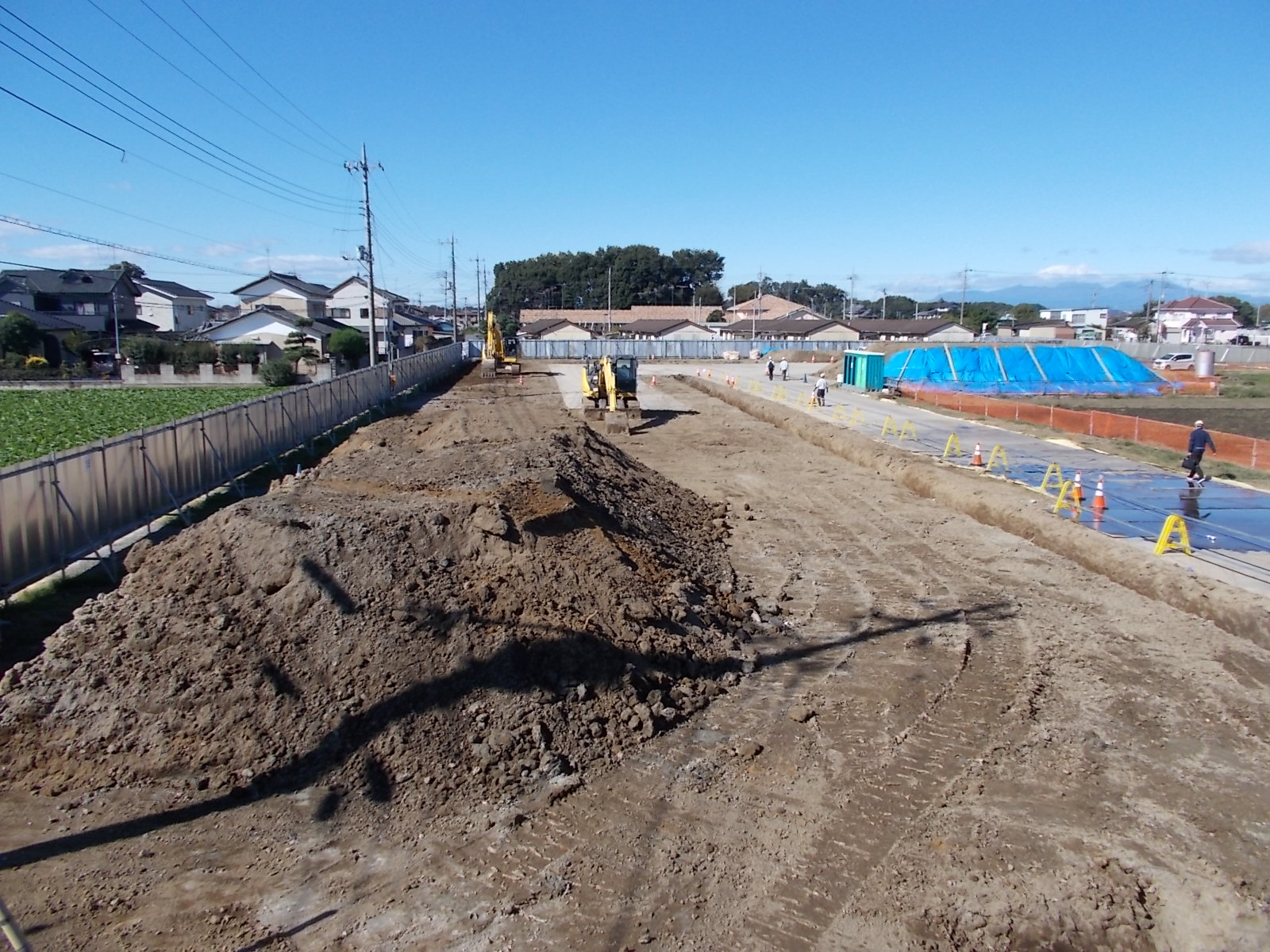

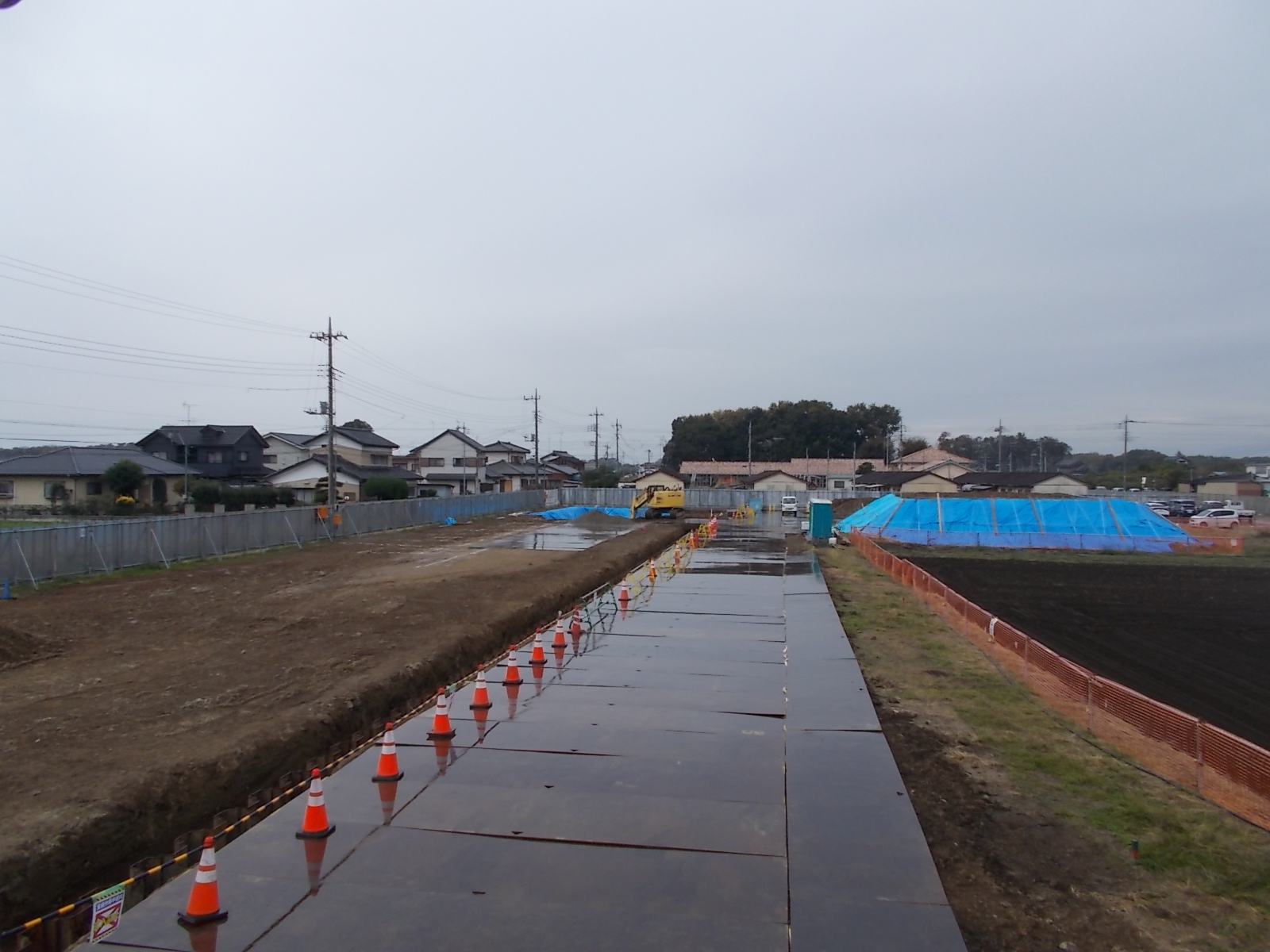

令和6年11月

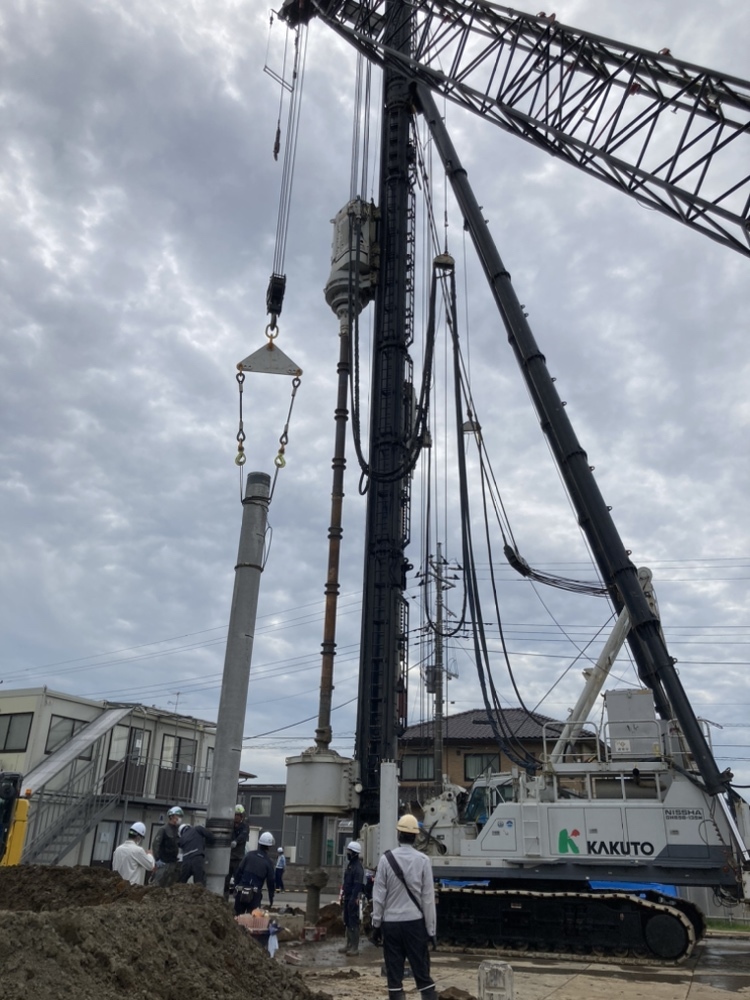

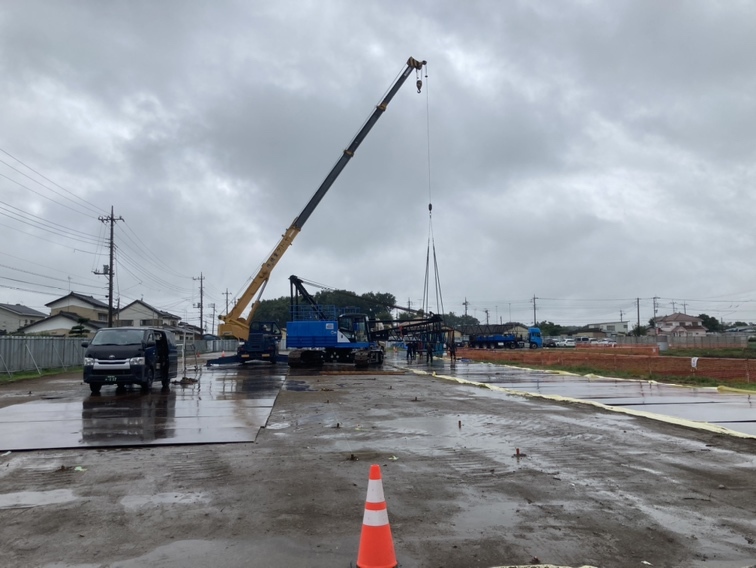

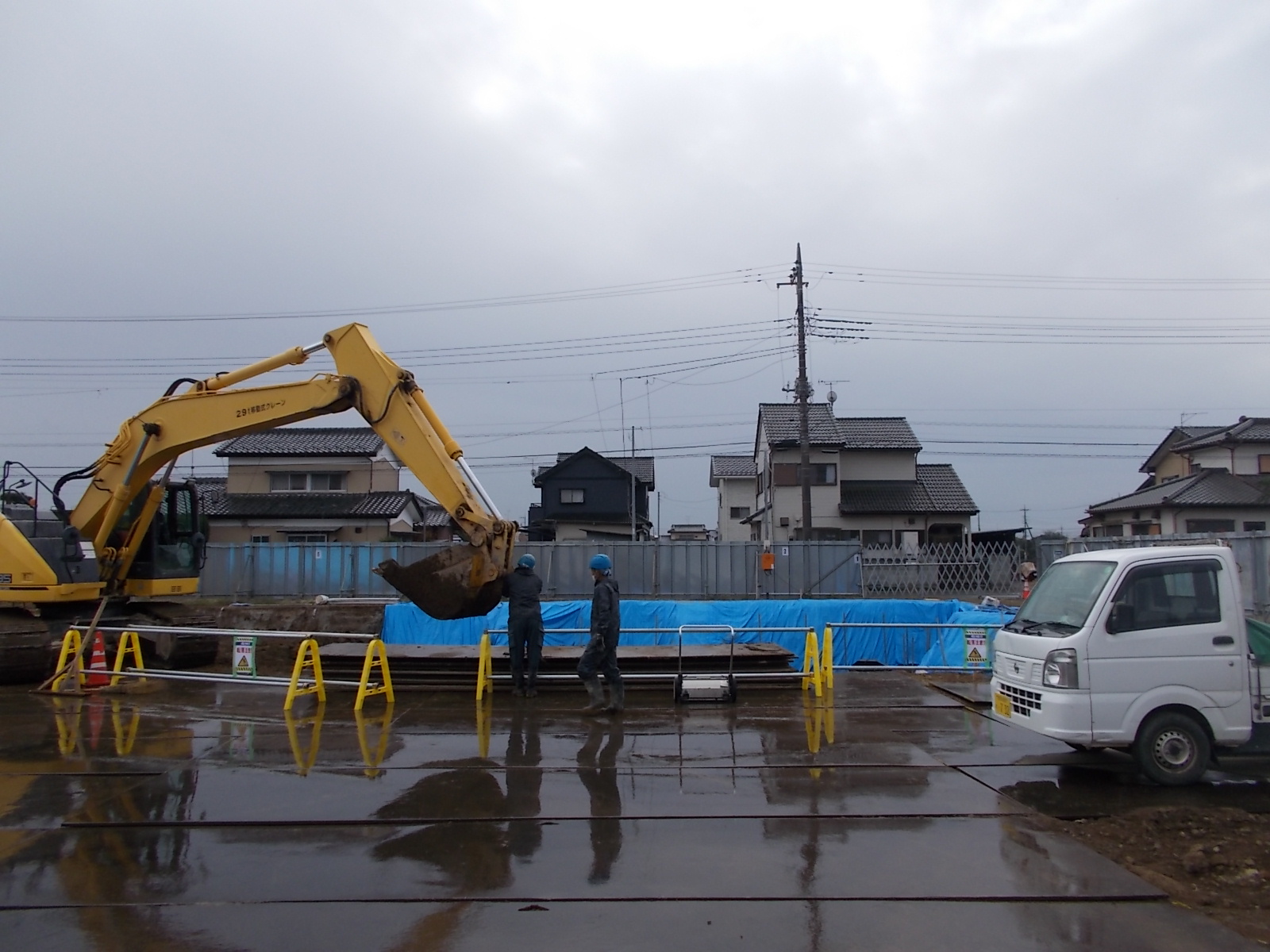

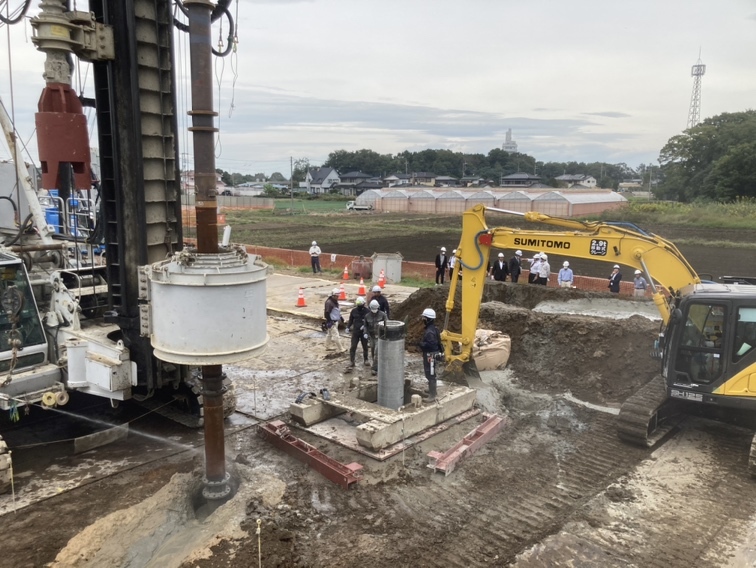

・太田土木事務所による特定工程(杭工事)検査令和6年12月

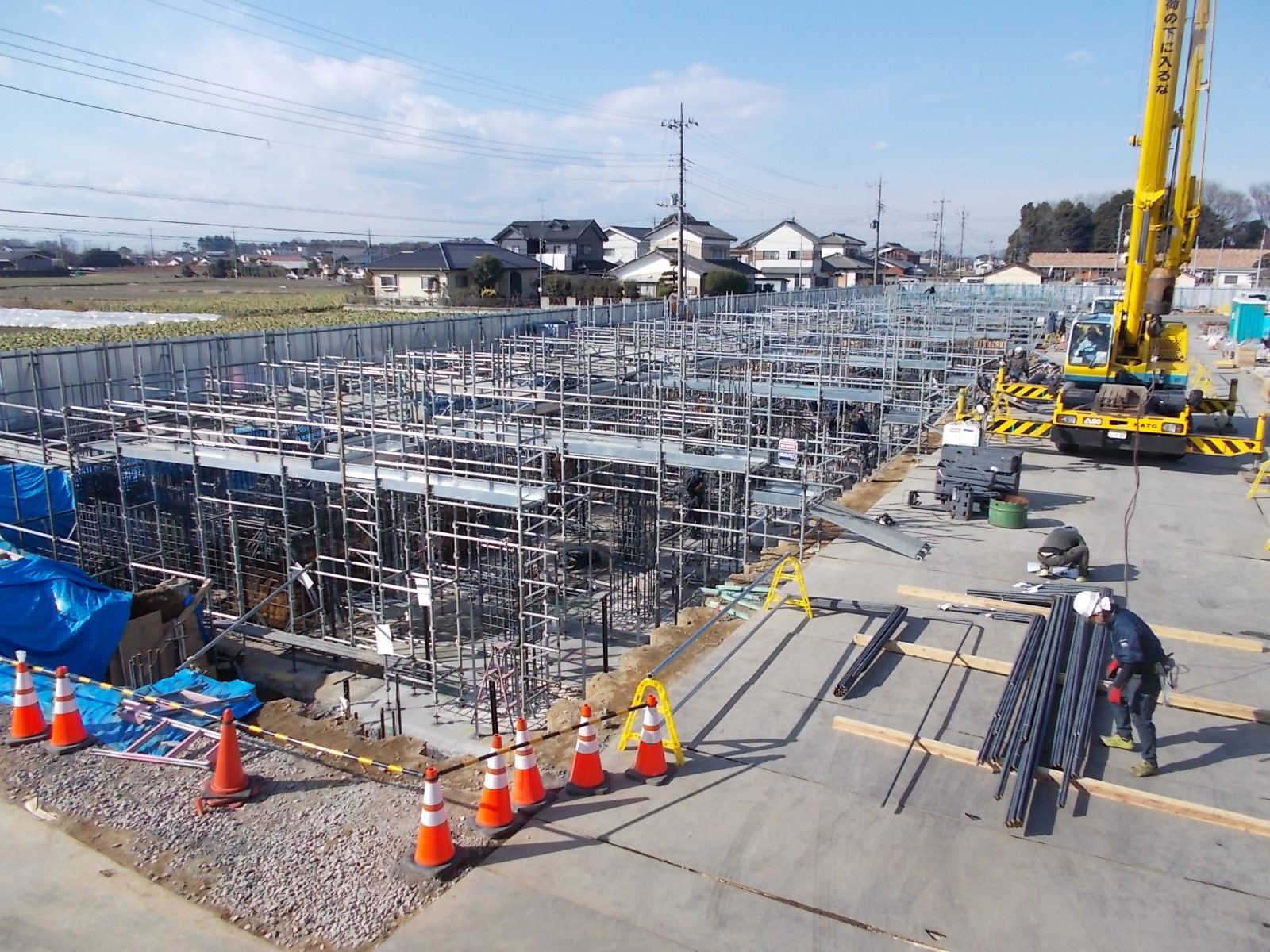

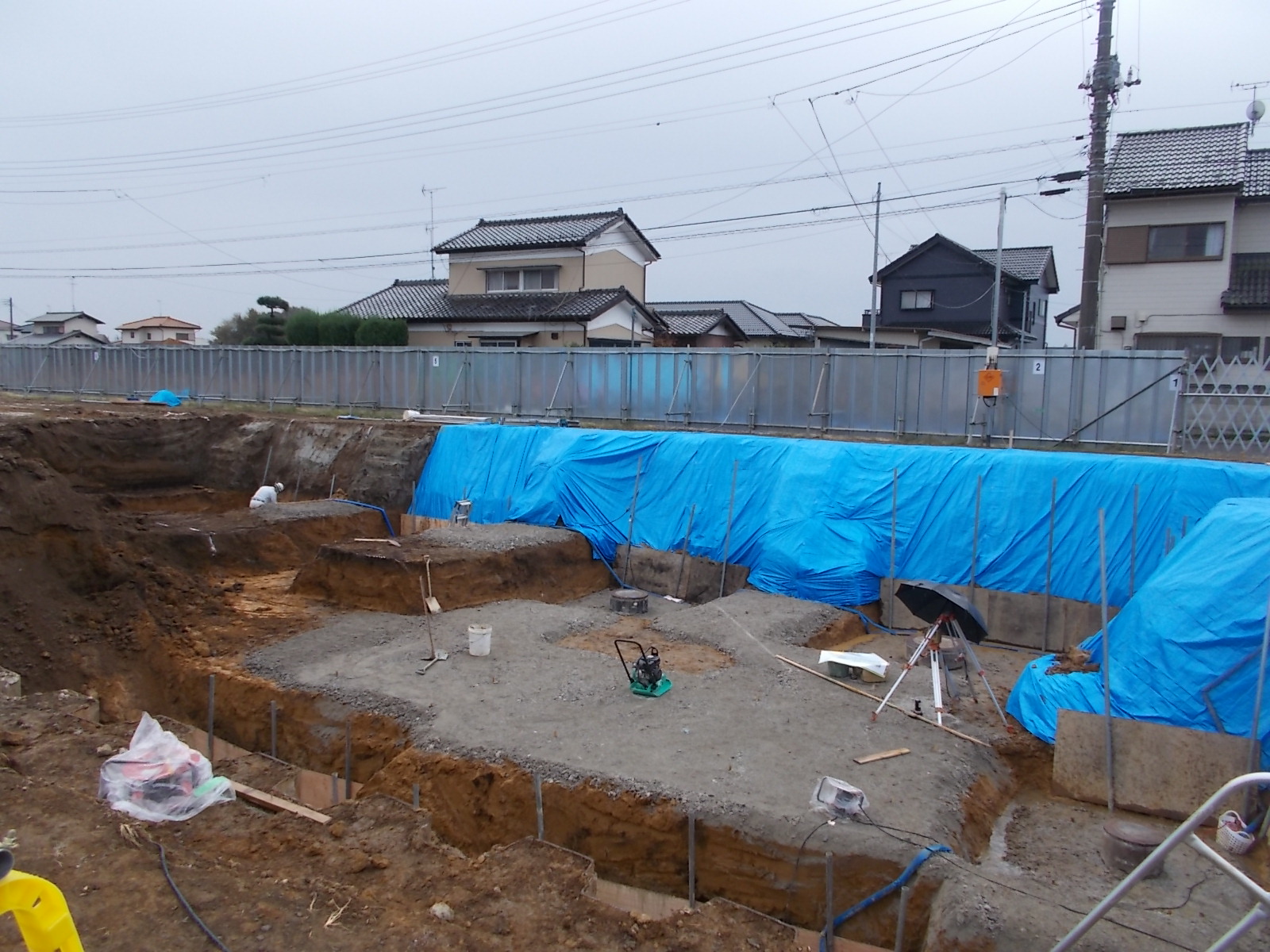

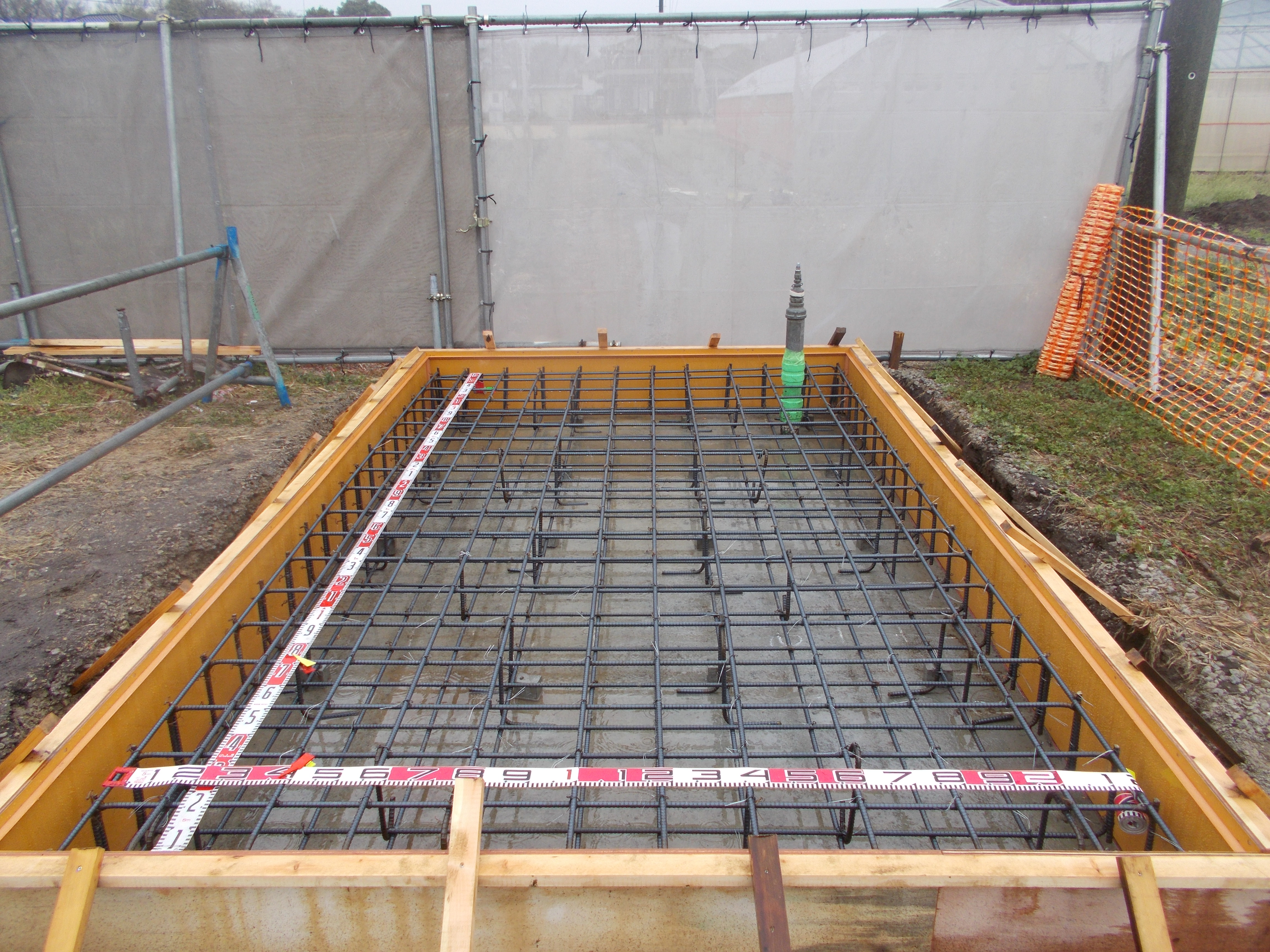

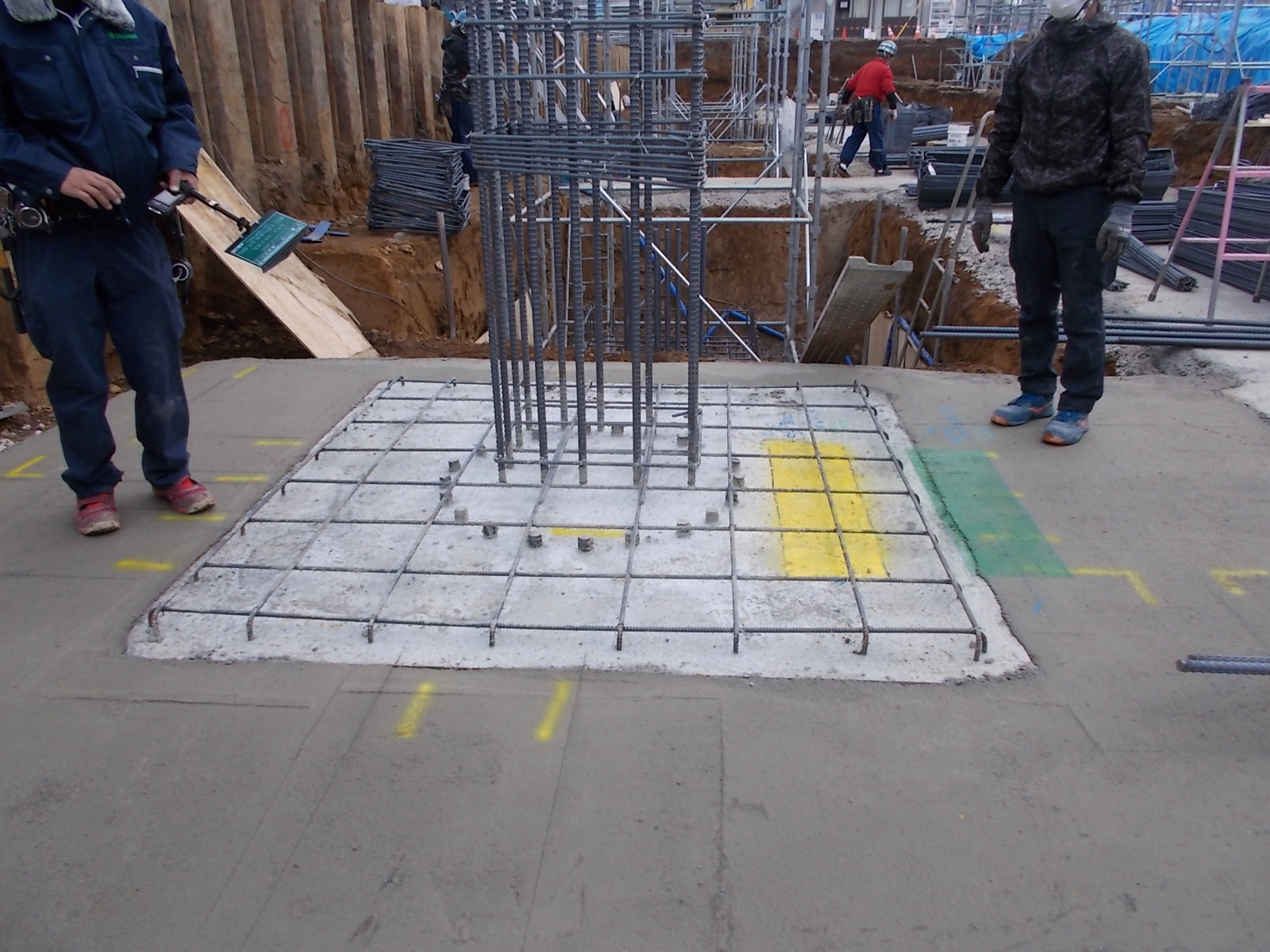

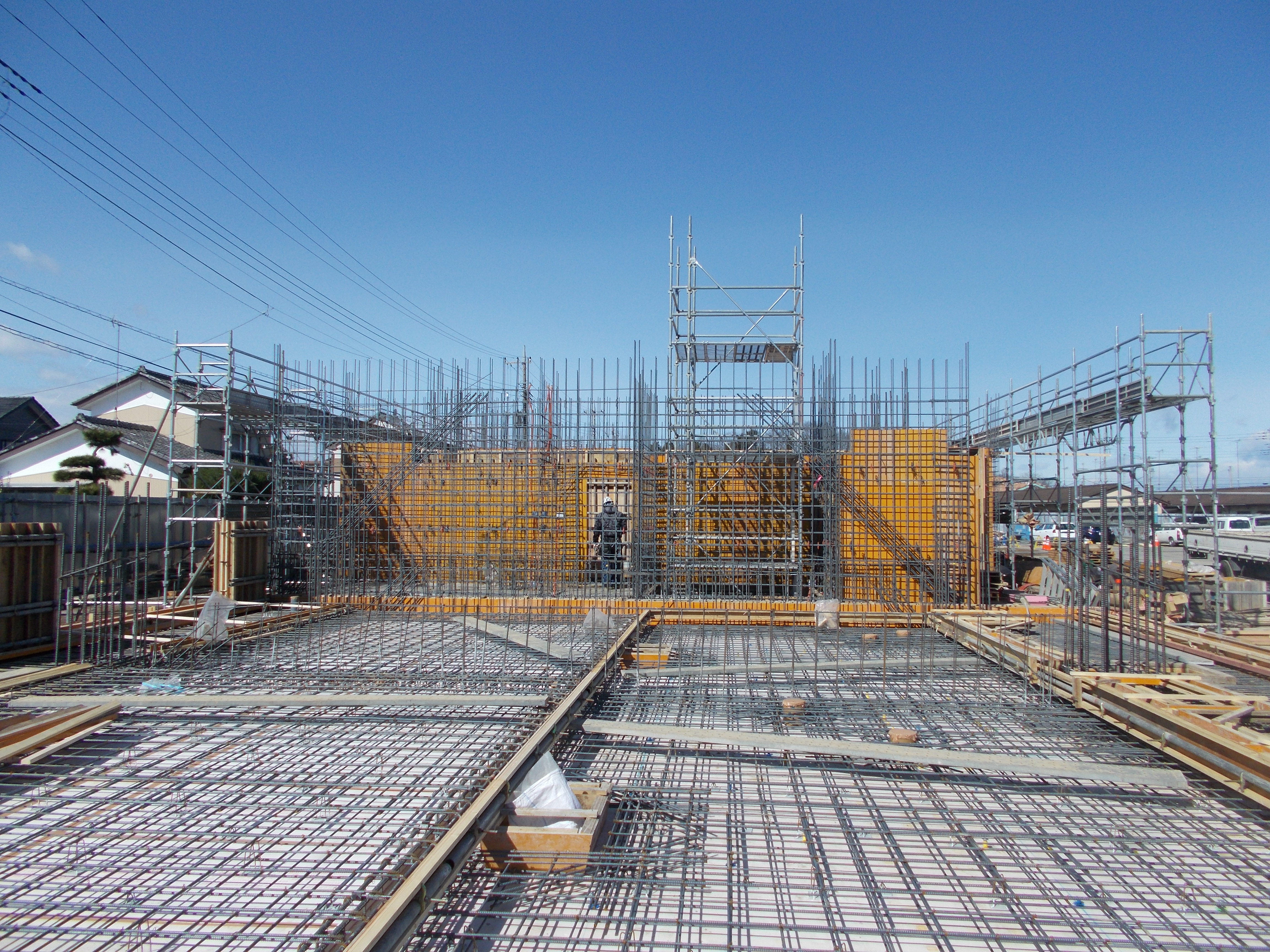

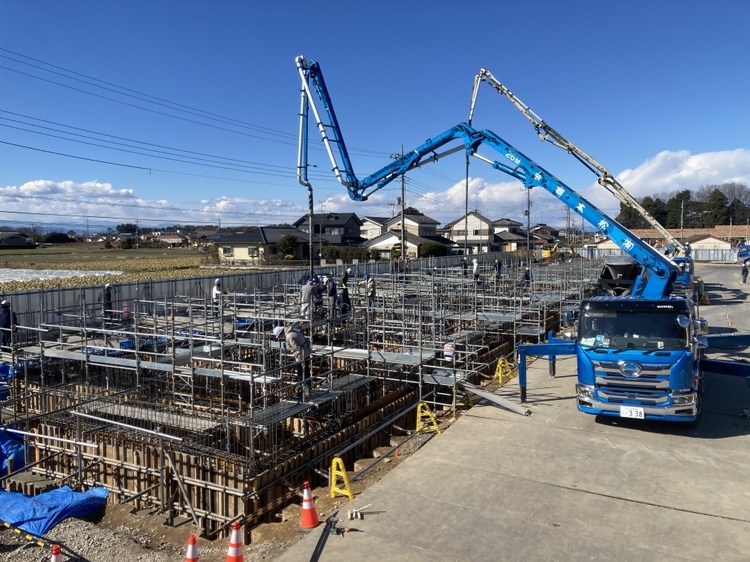

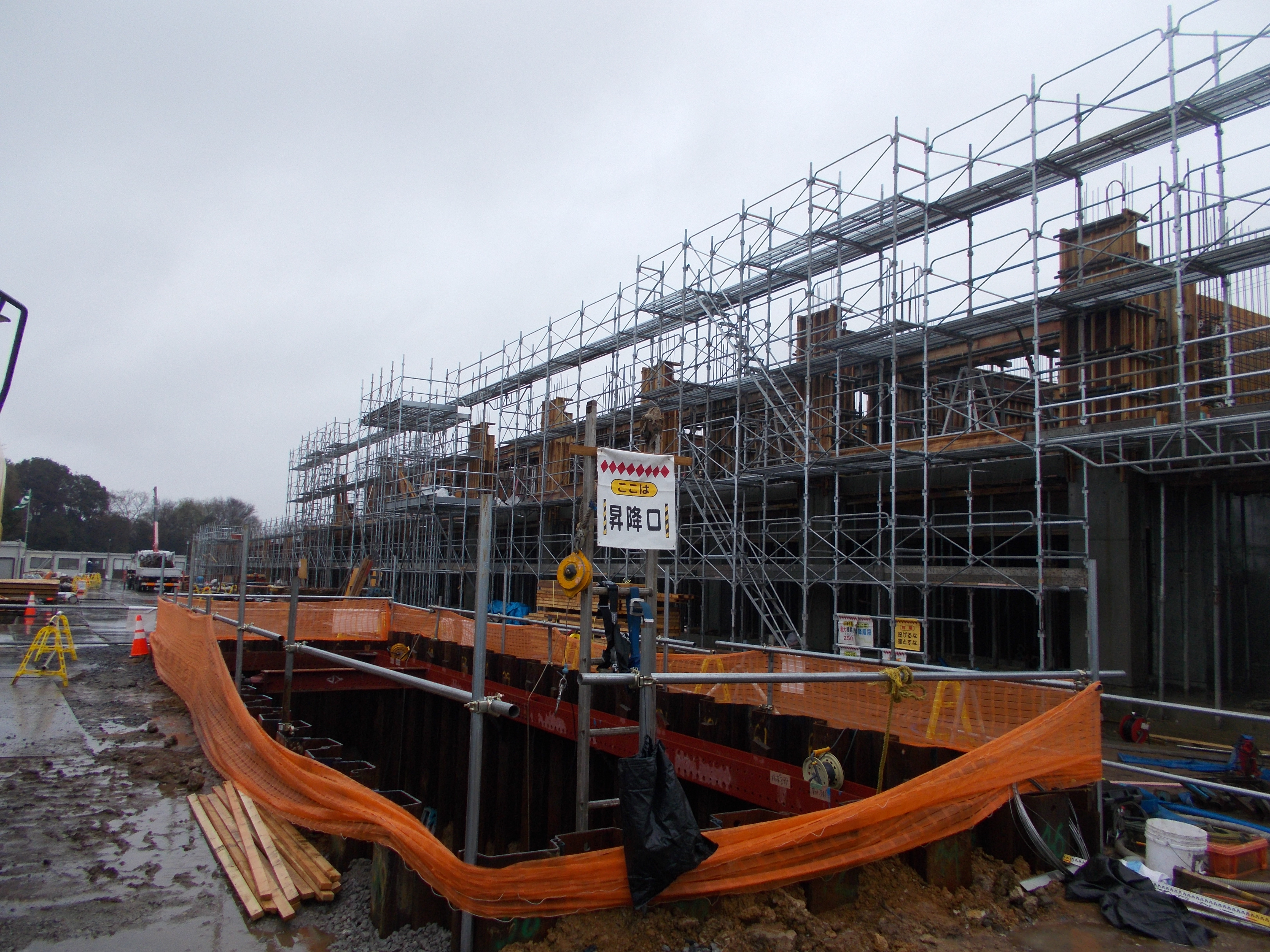

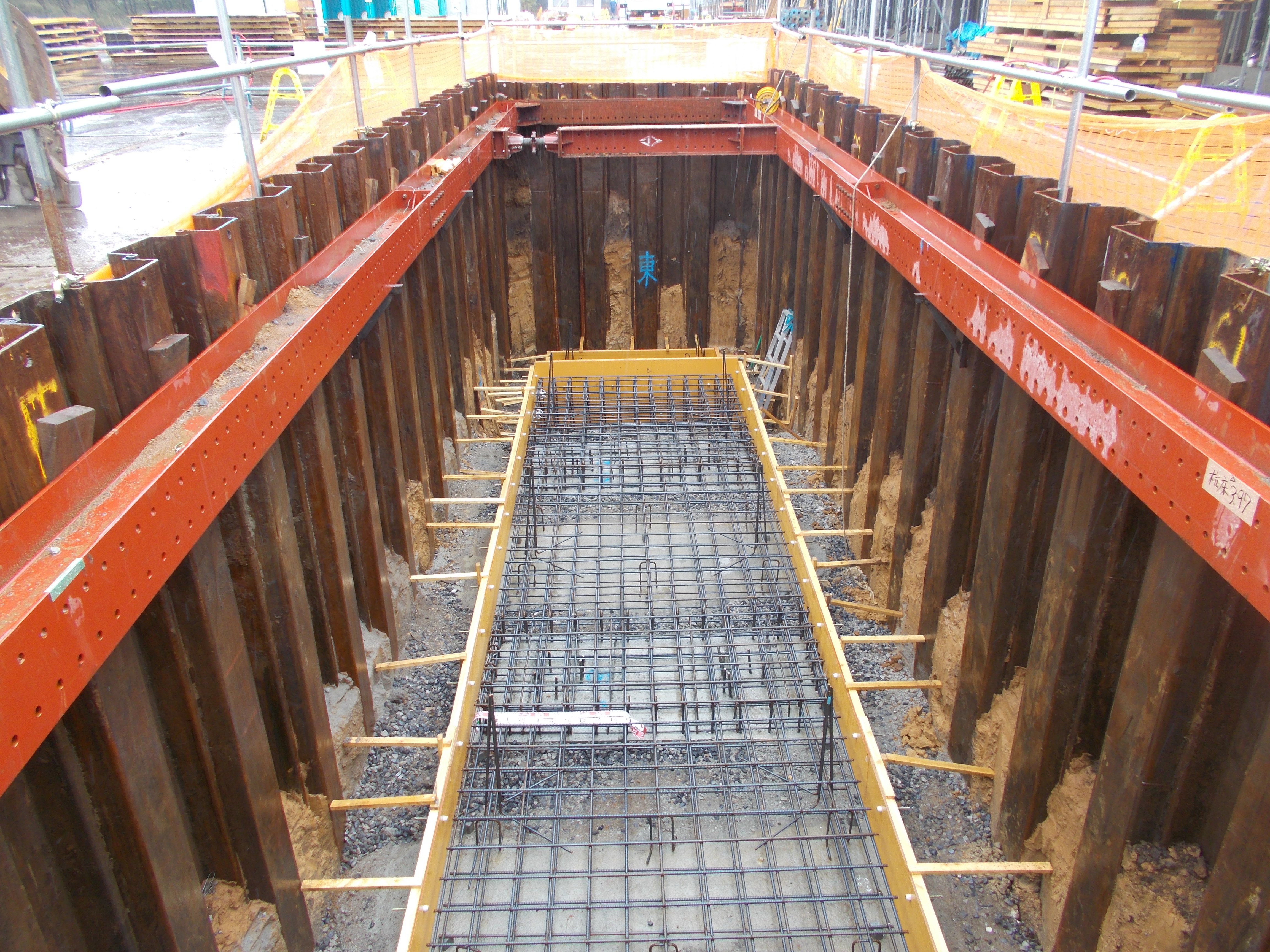

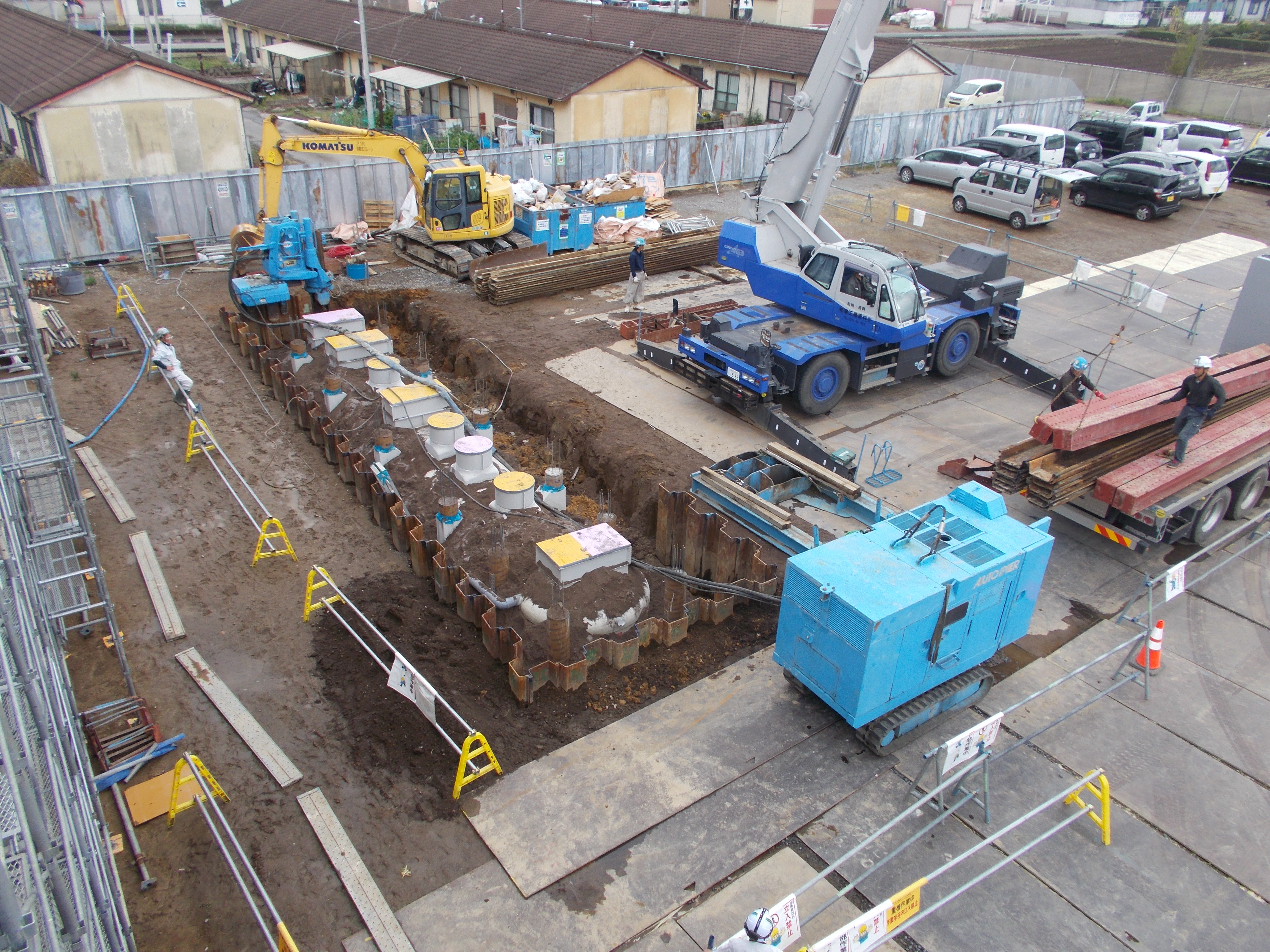

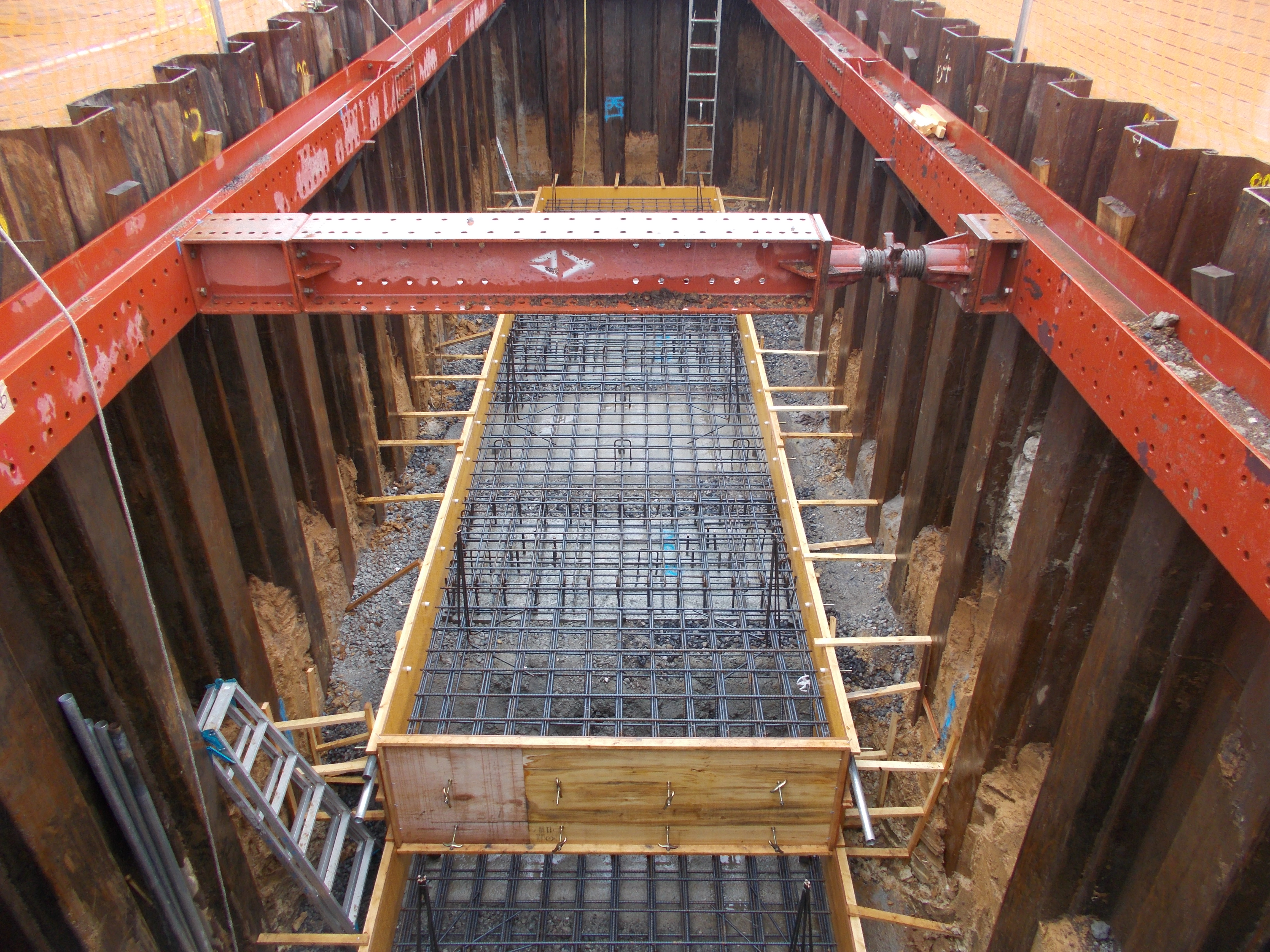

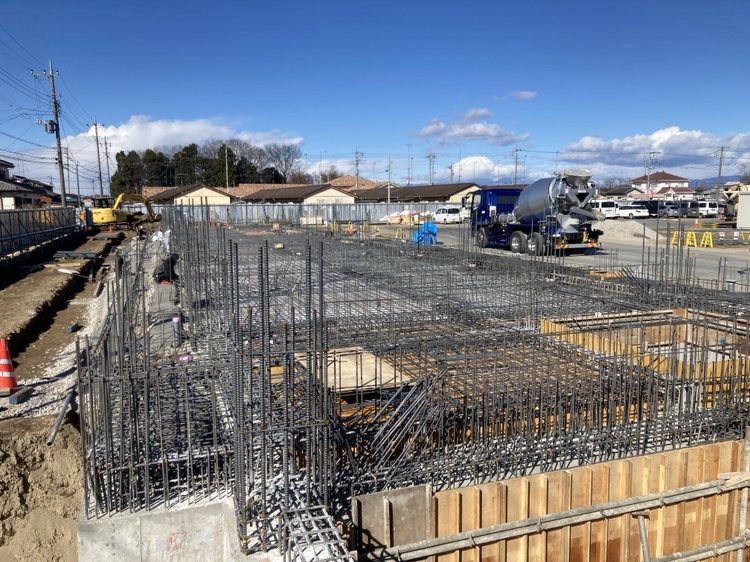

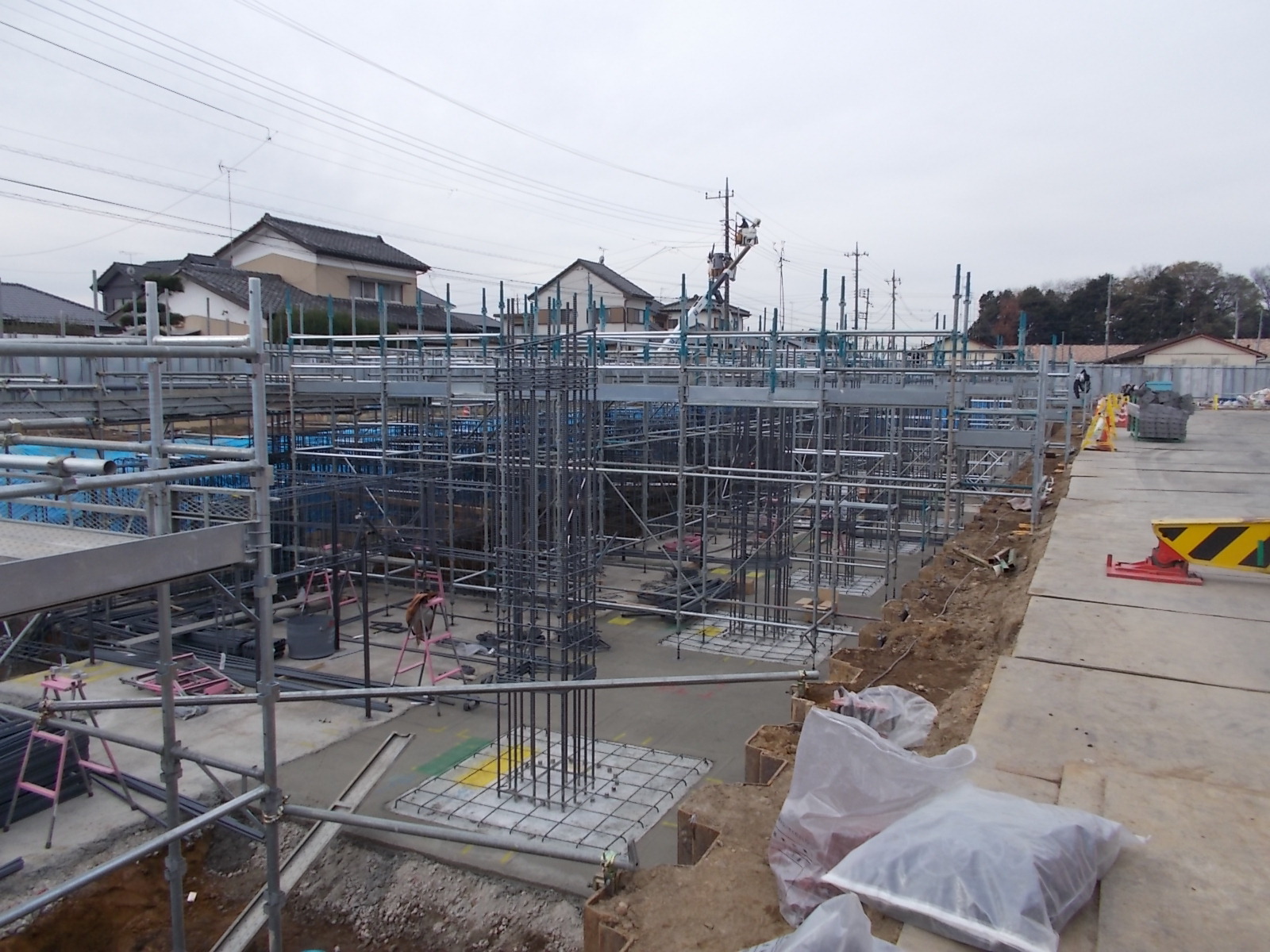

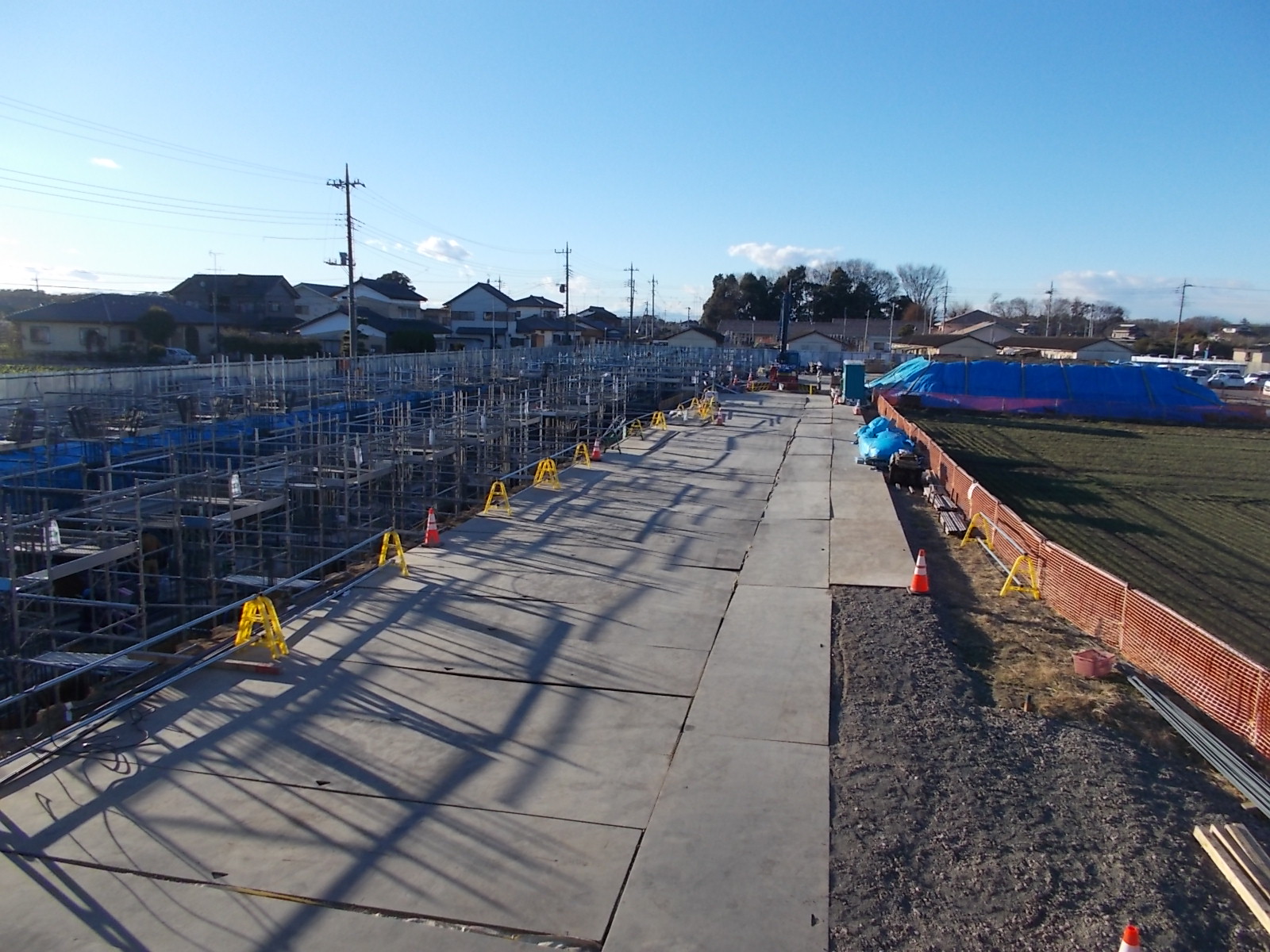

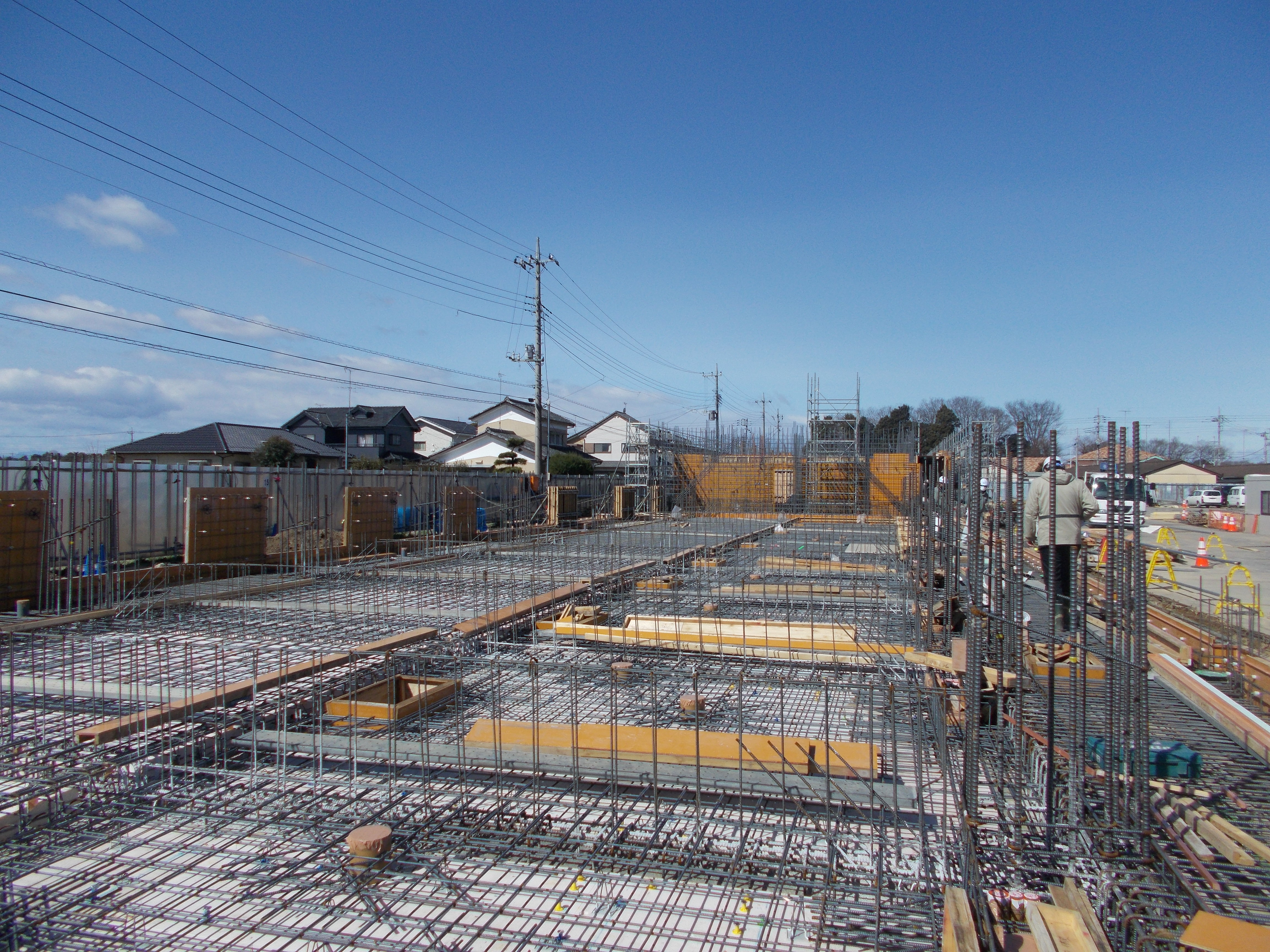

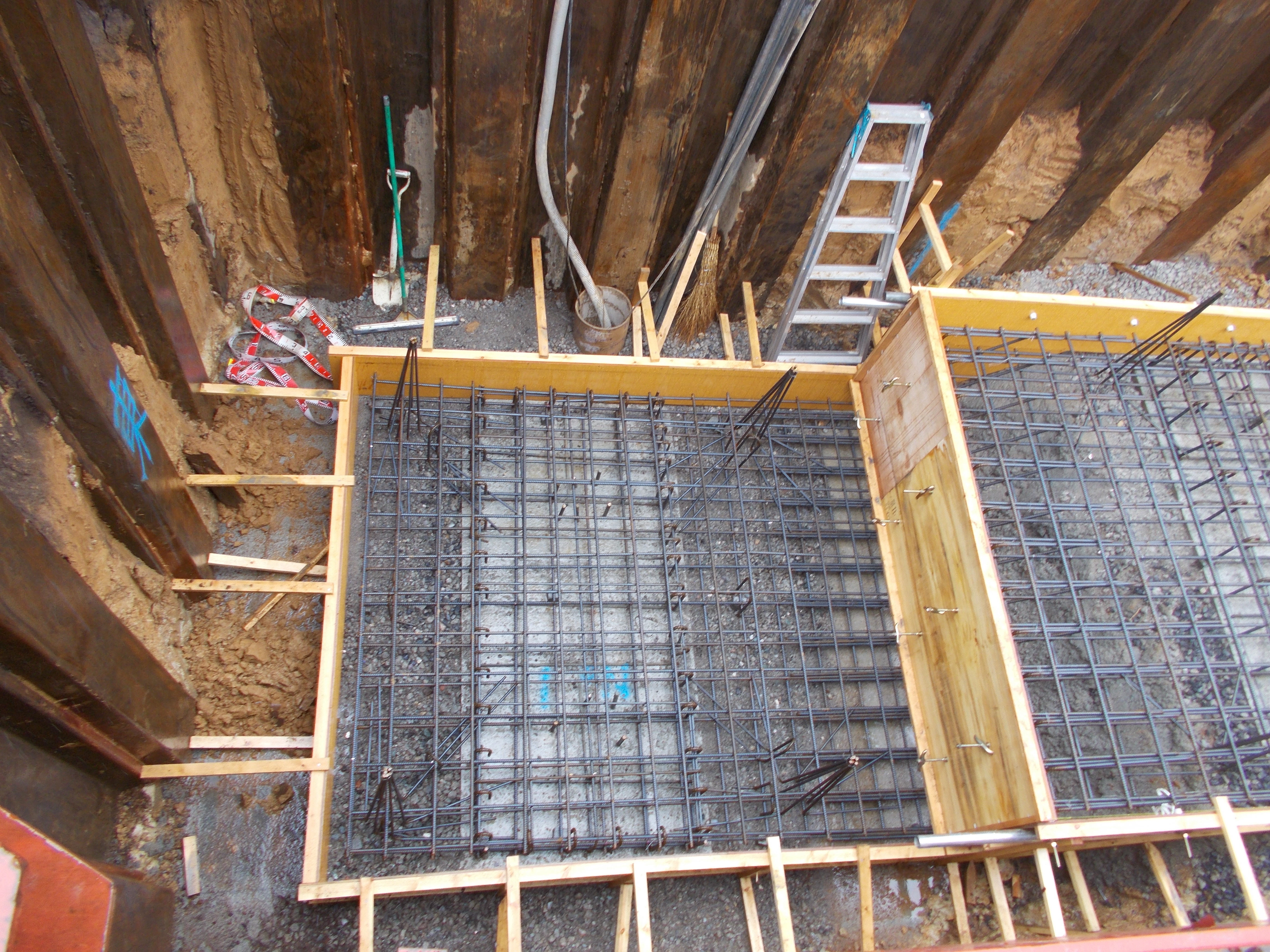

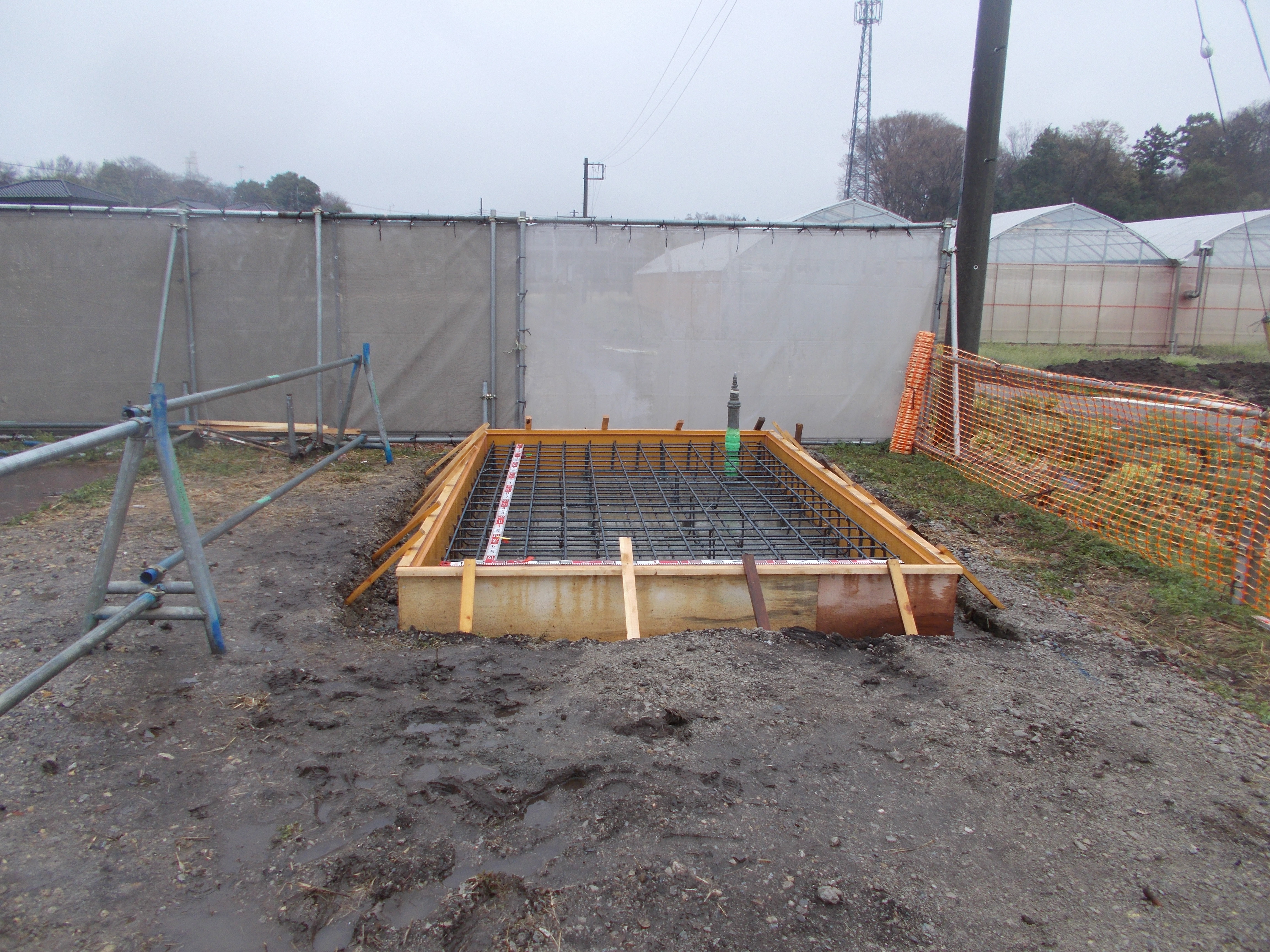

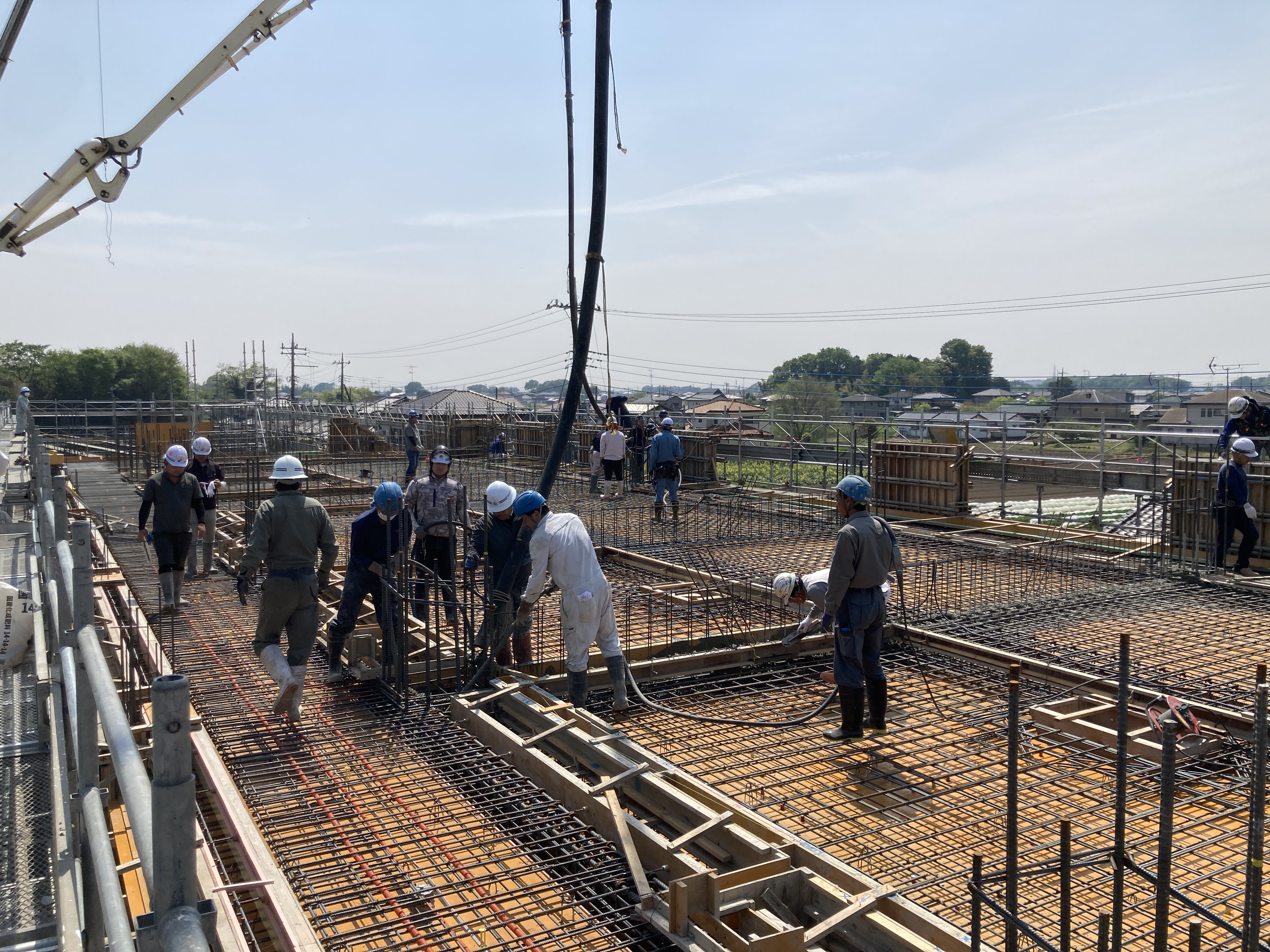

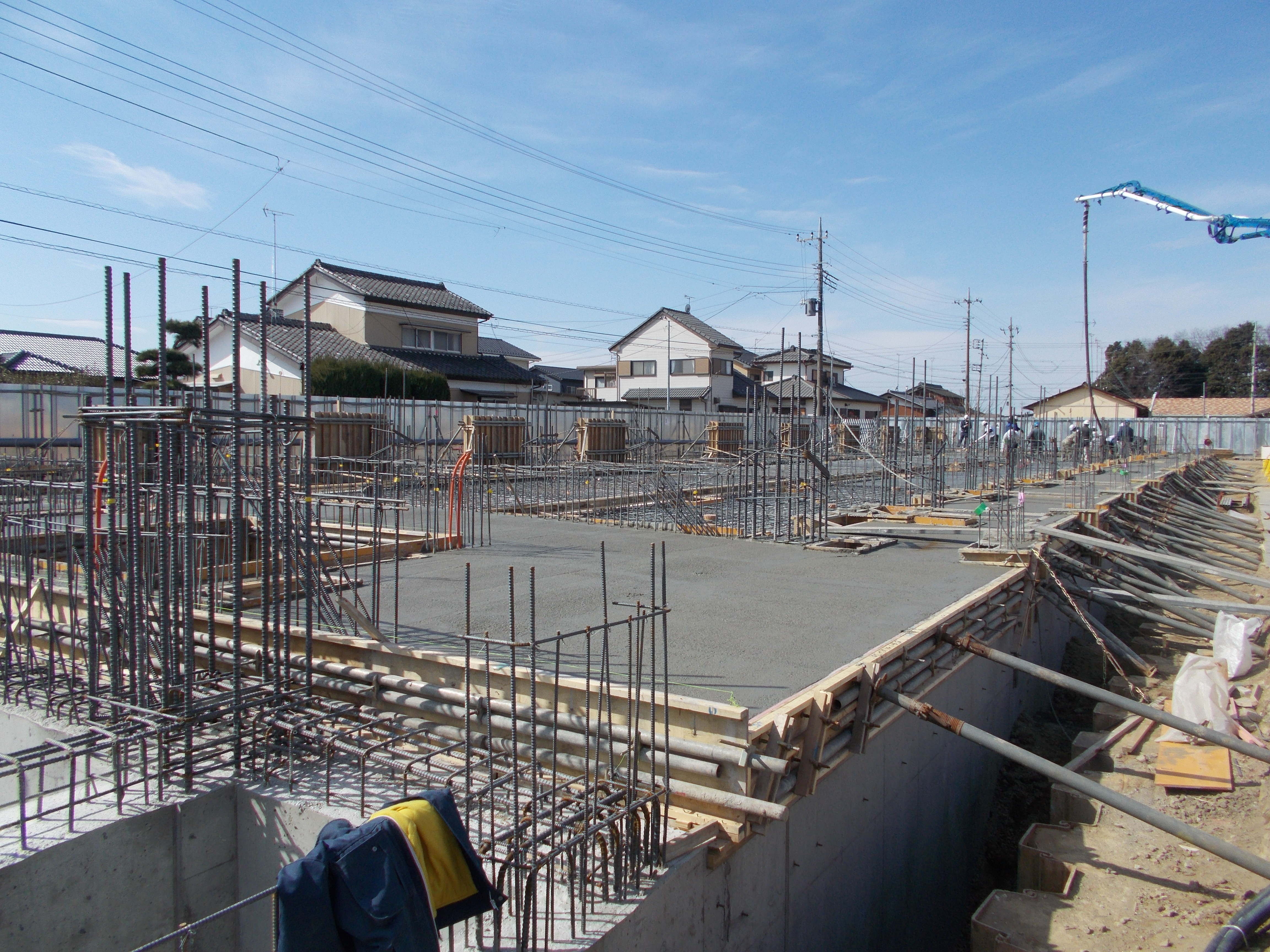

・東棟基礎掘削、西棟B通りベース配筋令和7年1月

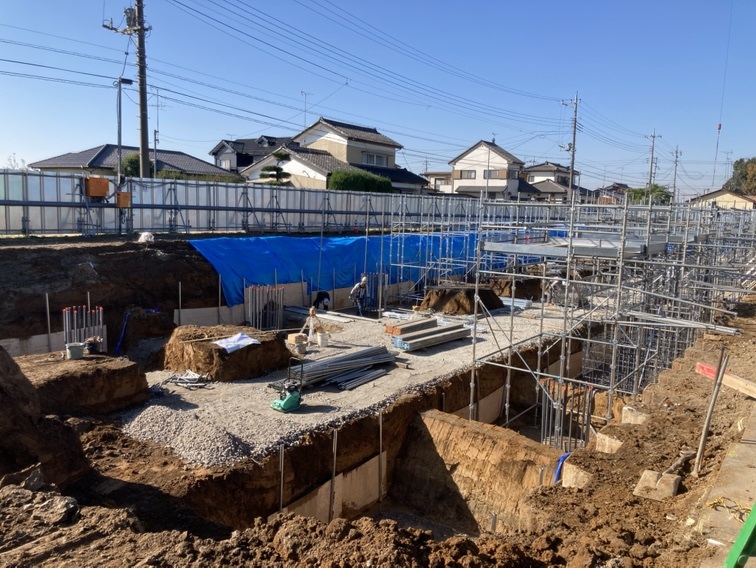

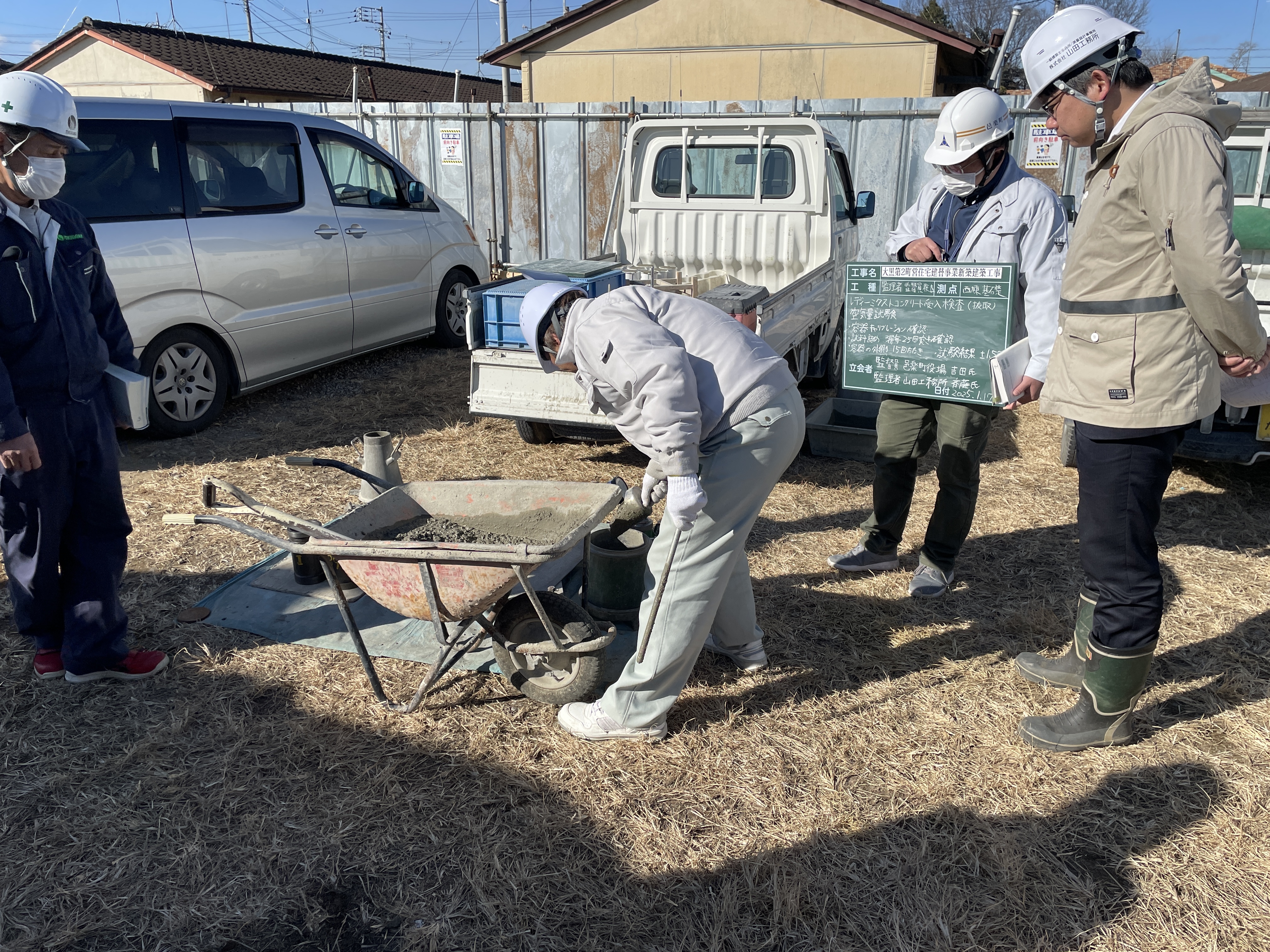

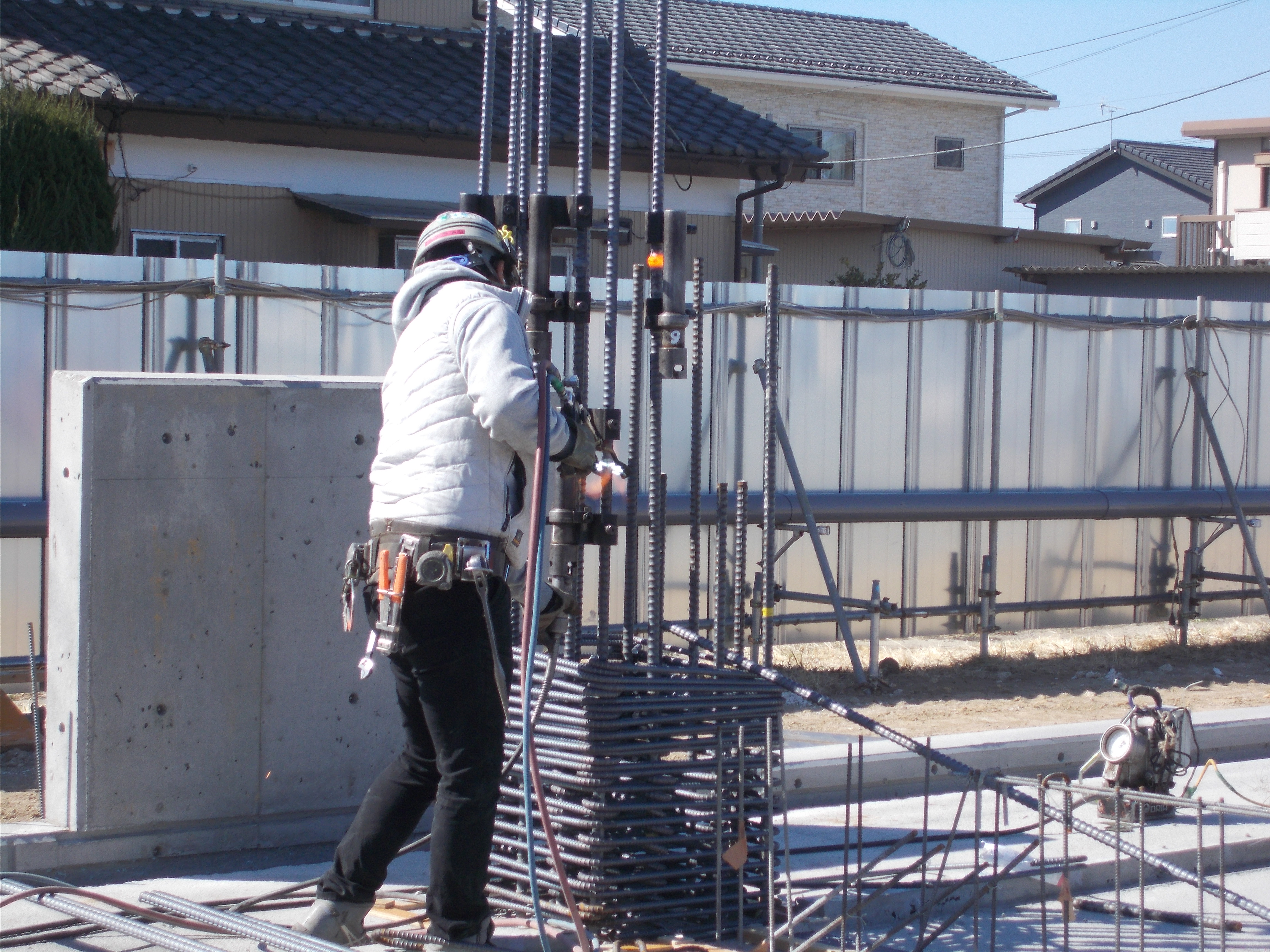

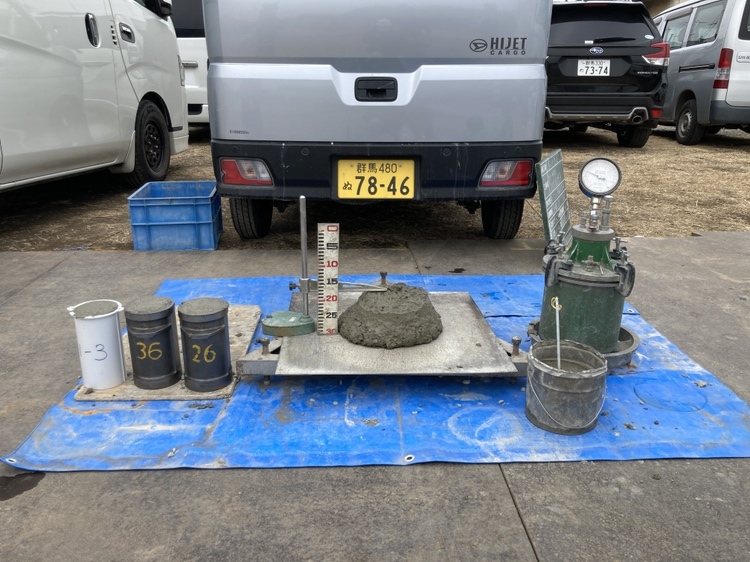

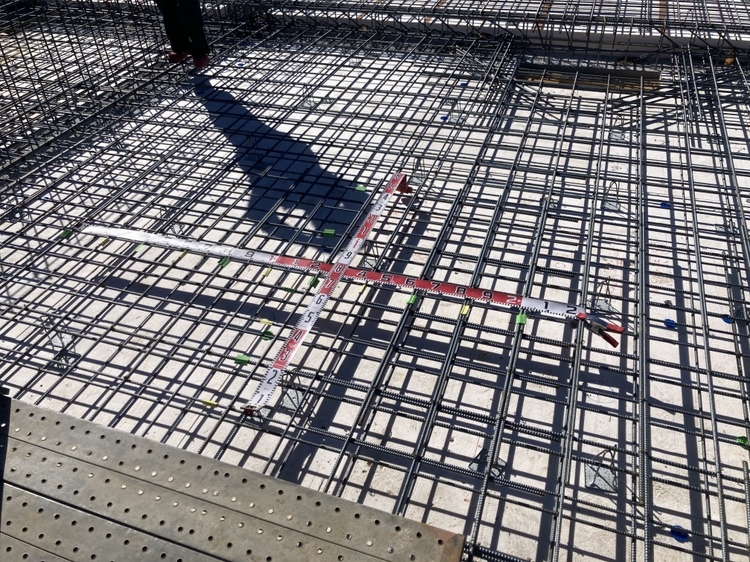

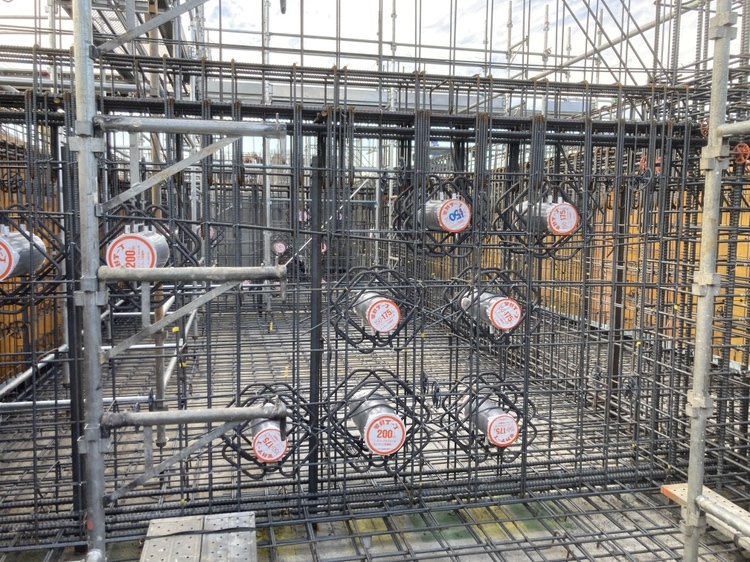

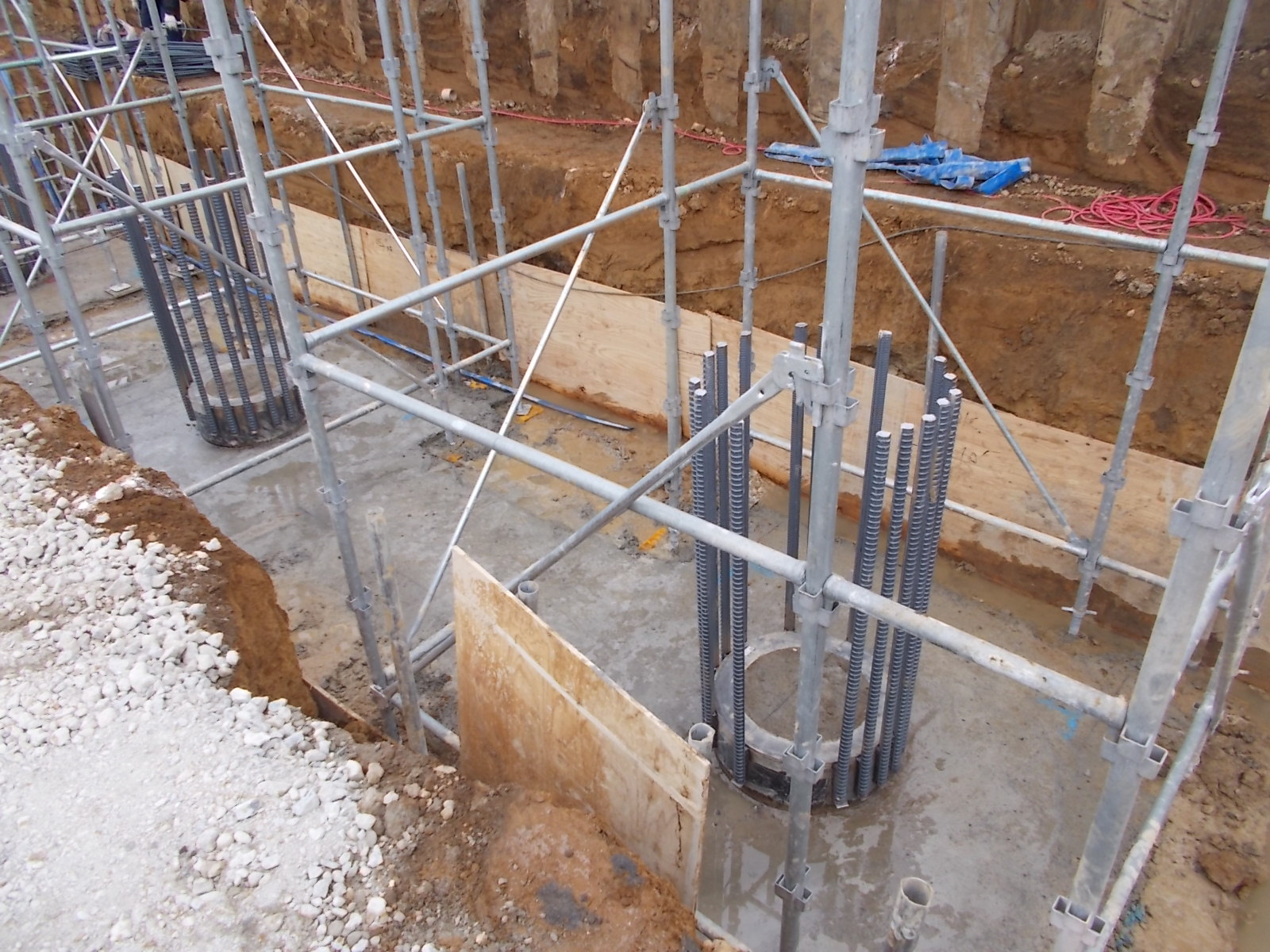

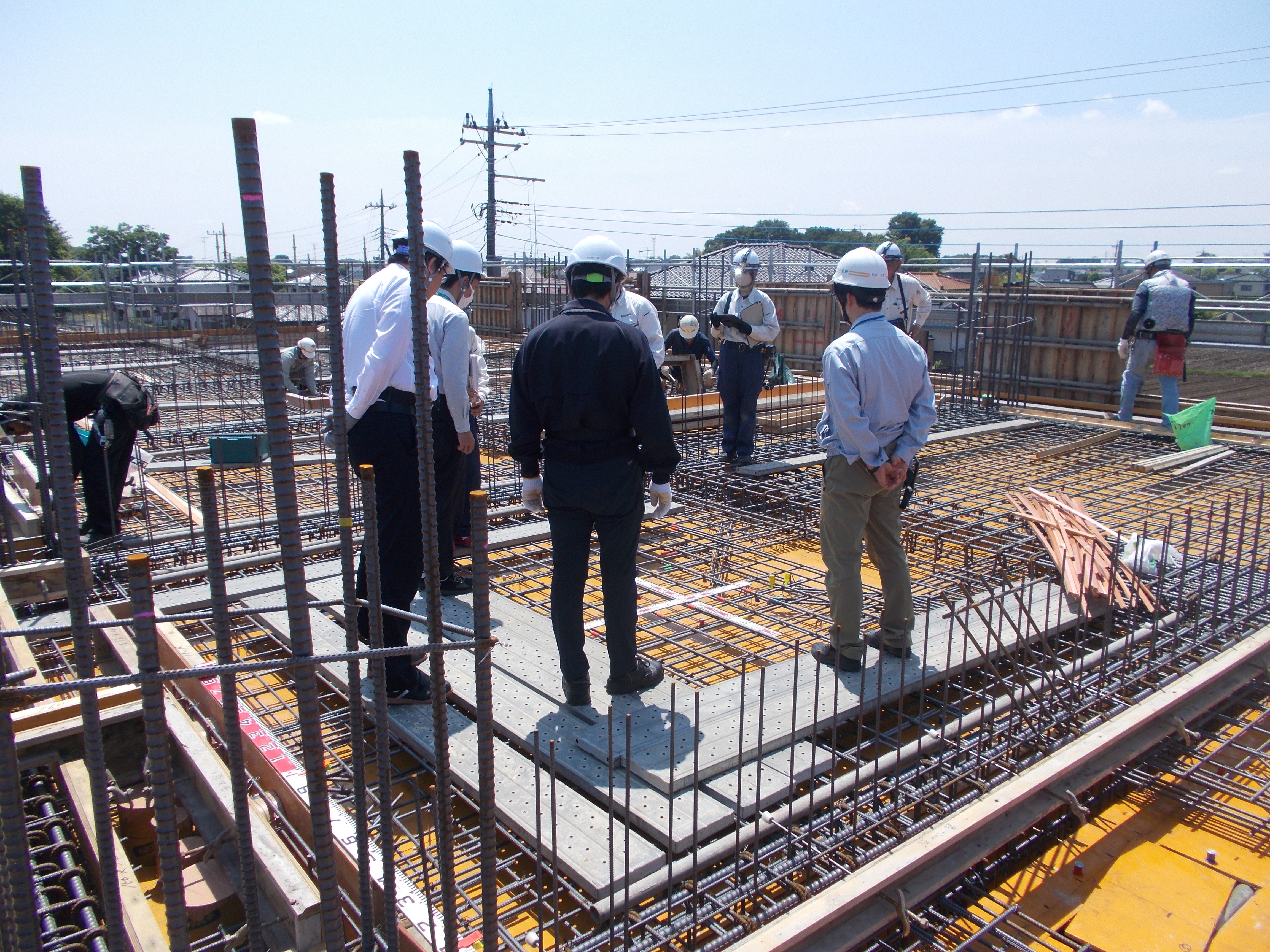

・コンクリート、配筋工事継続中・太田土木事務所による特定工程(基礎配筋工事)検査

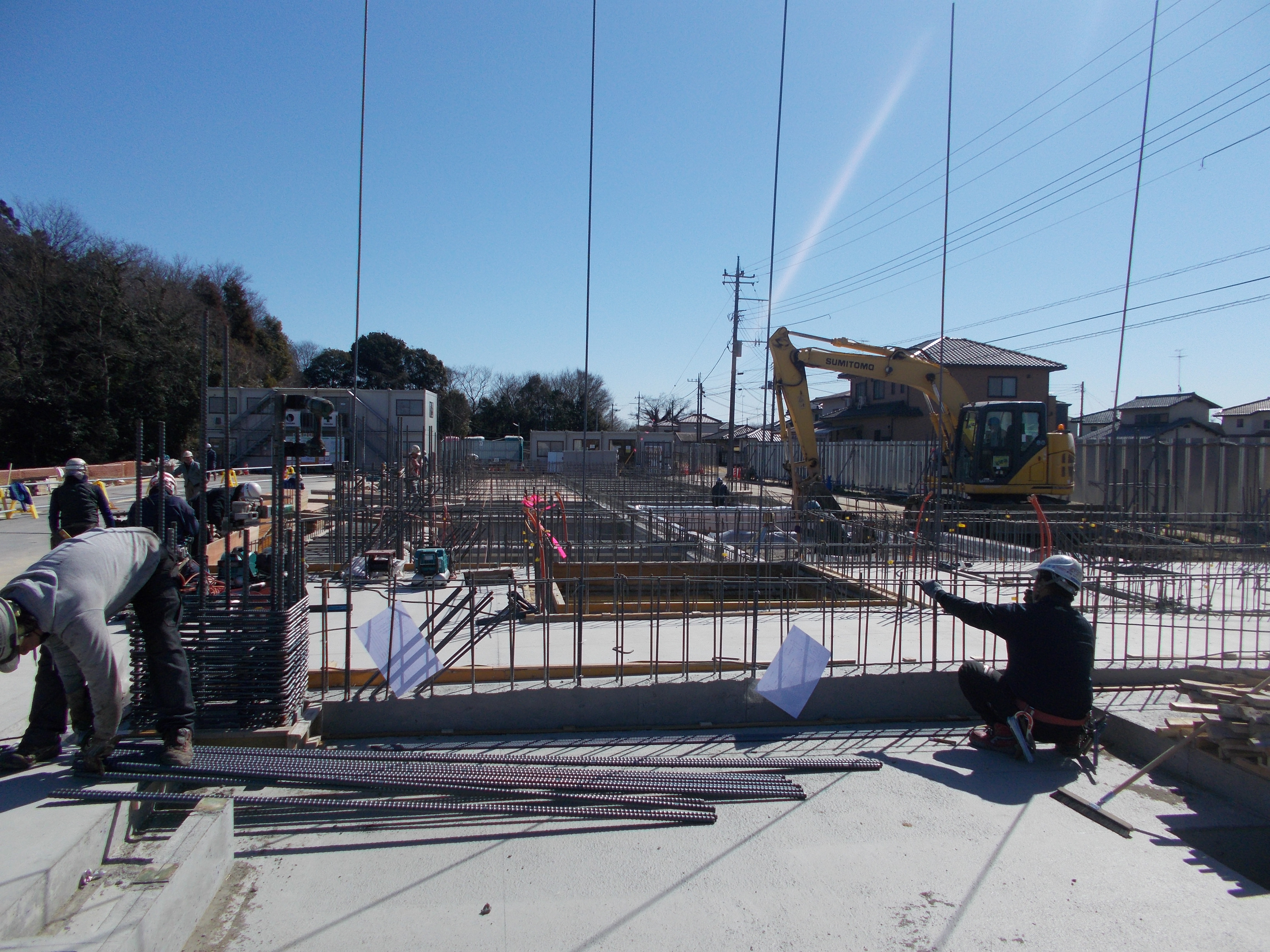

令和7年2月

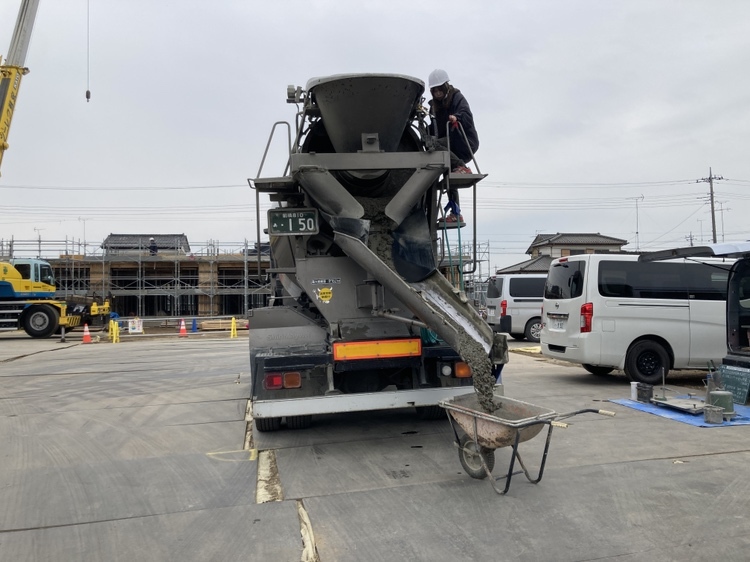

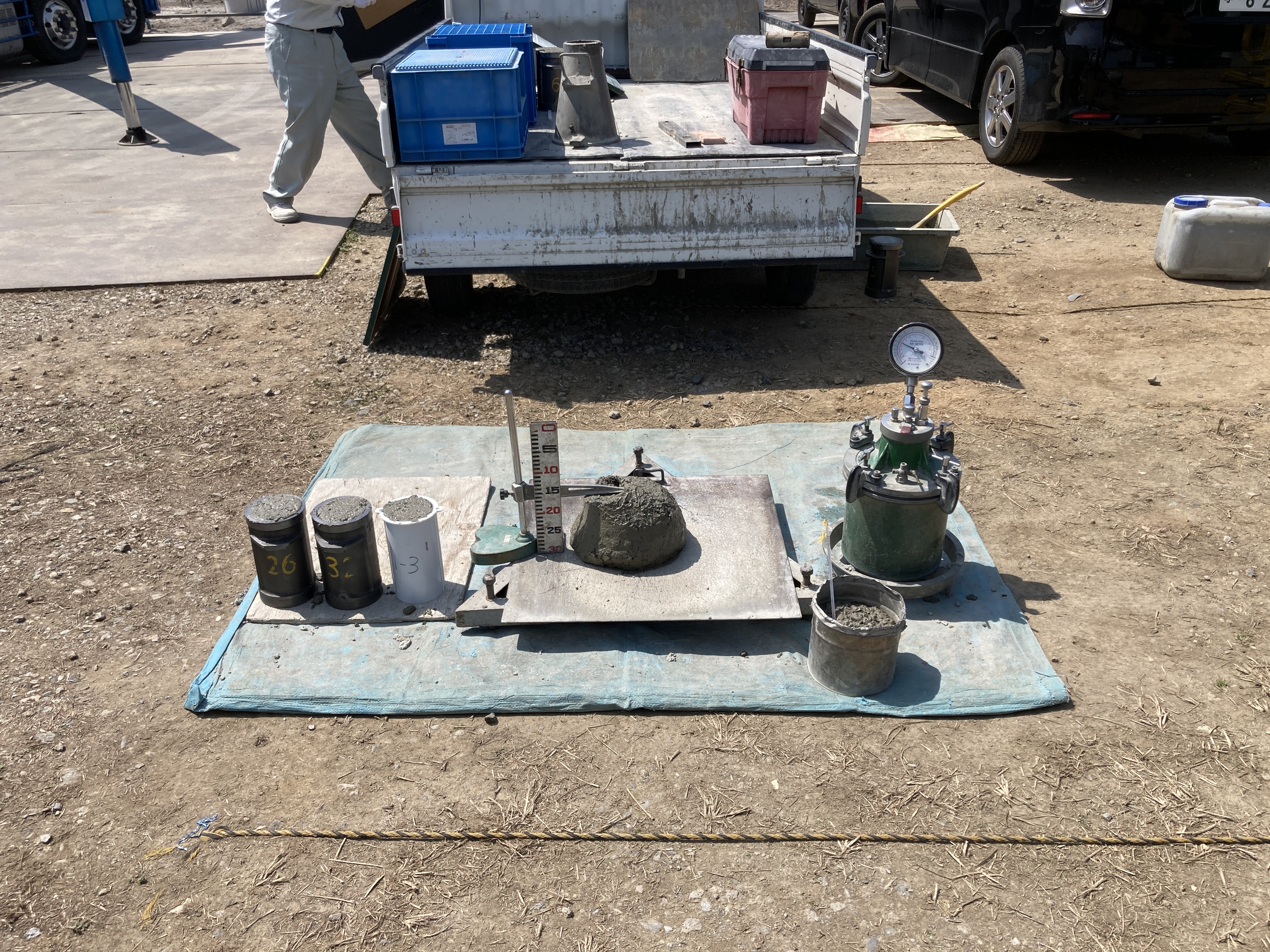

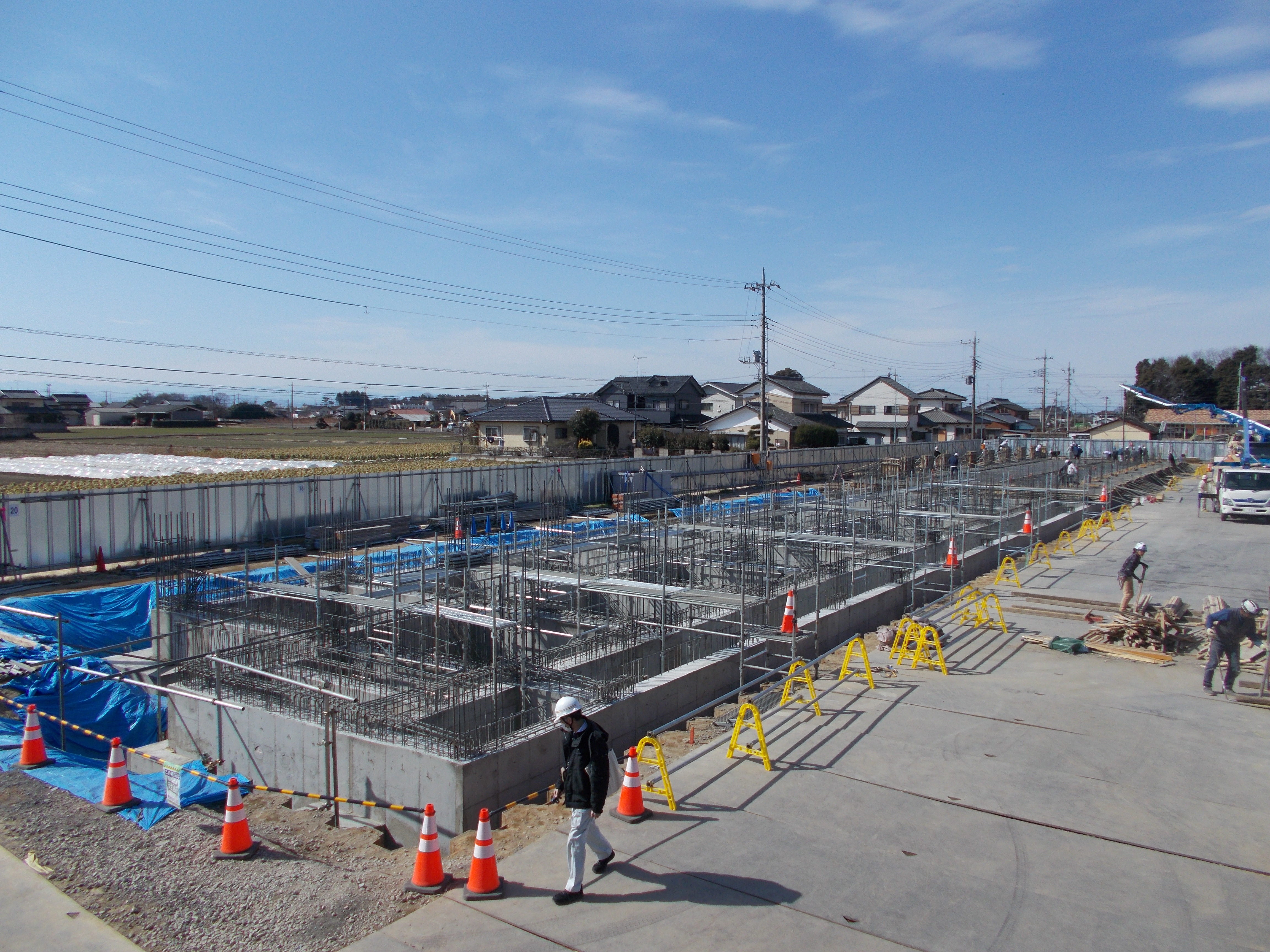

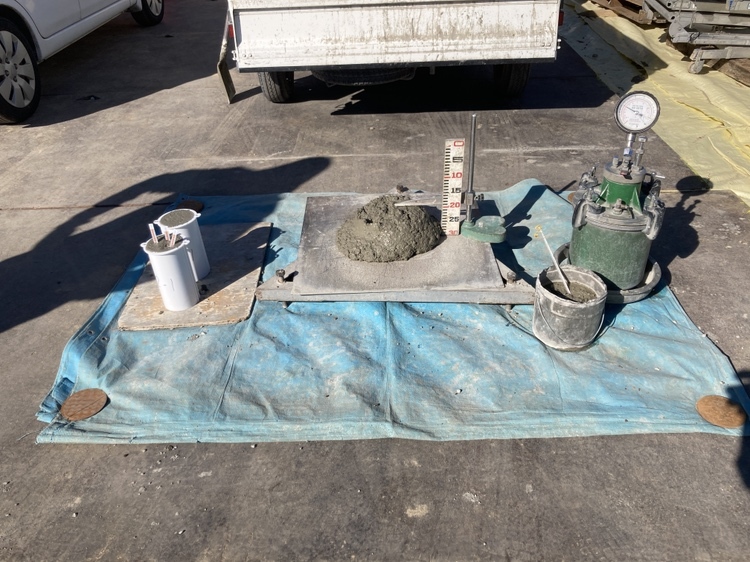

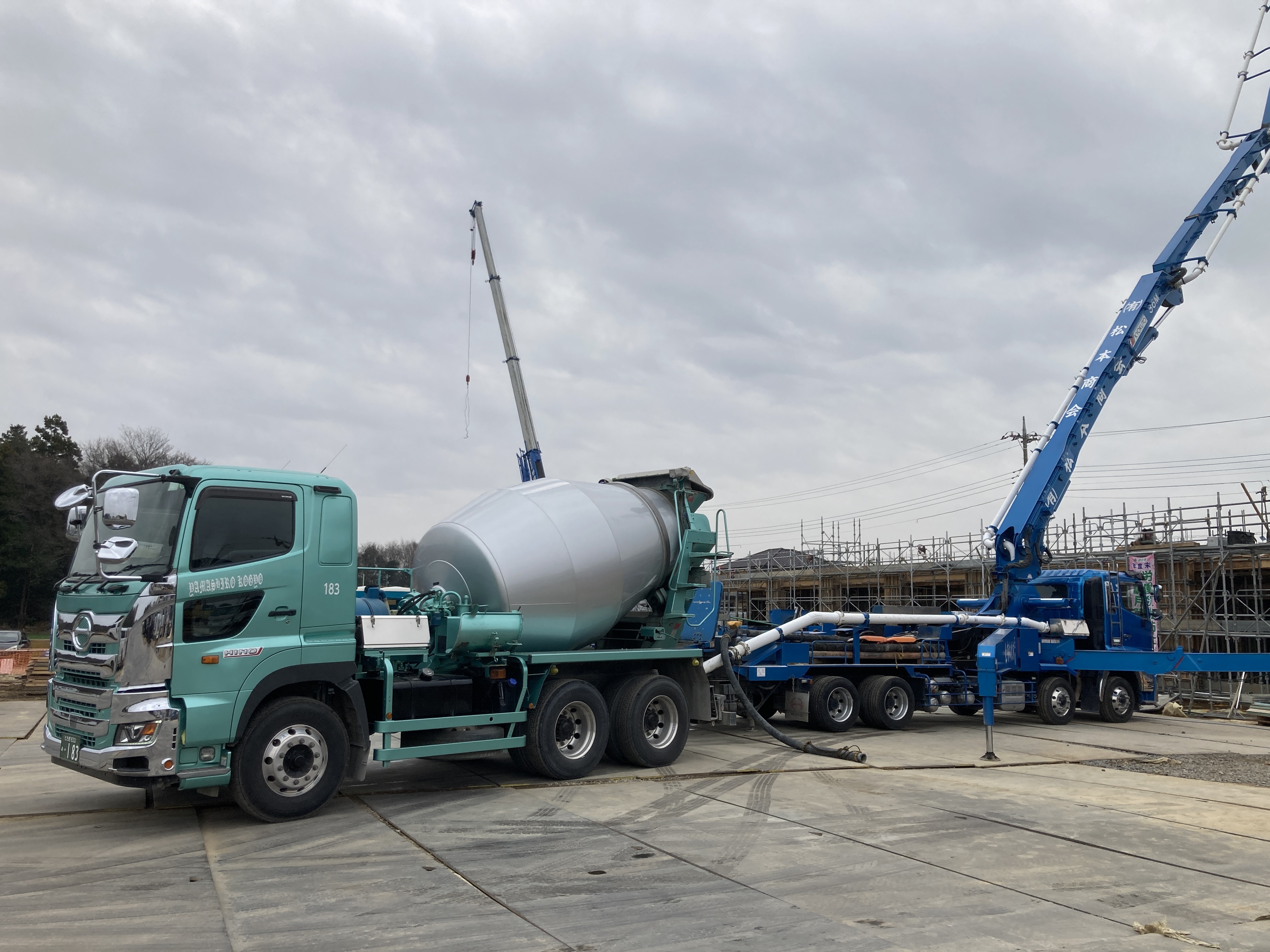

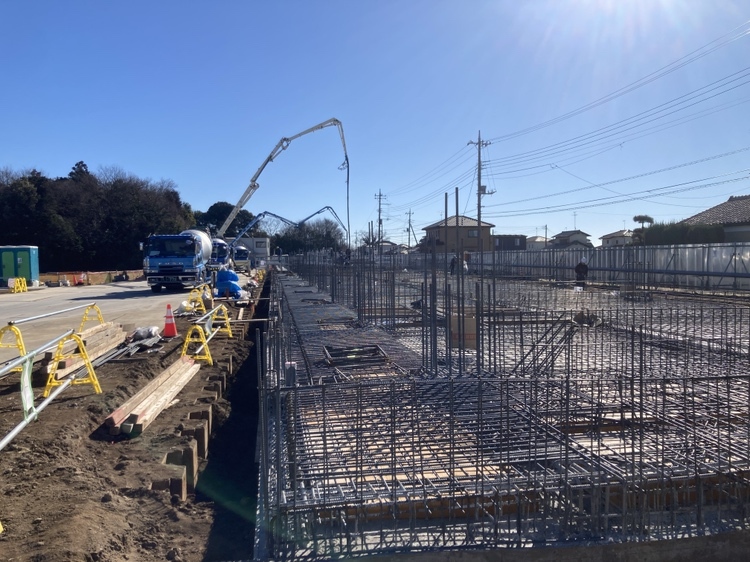

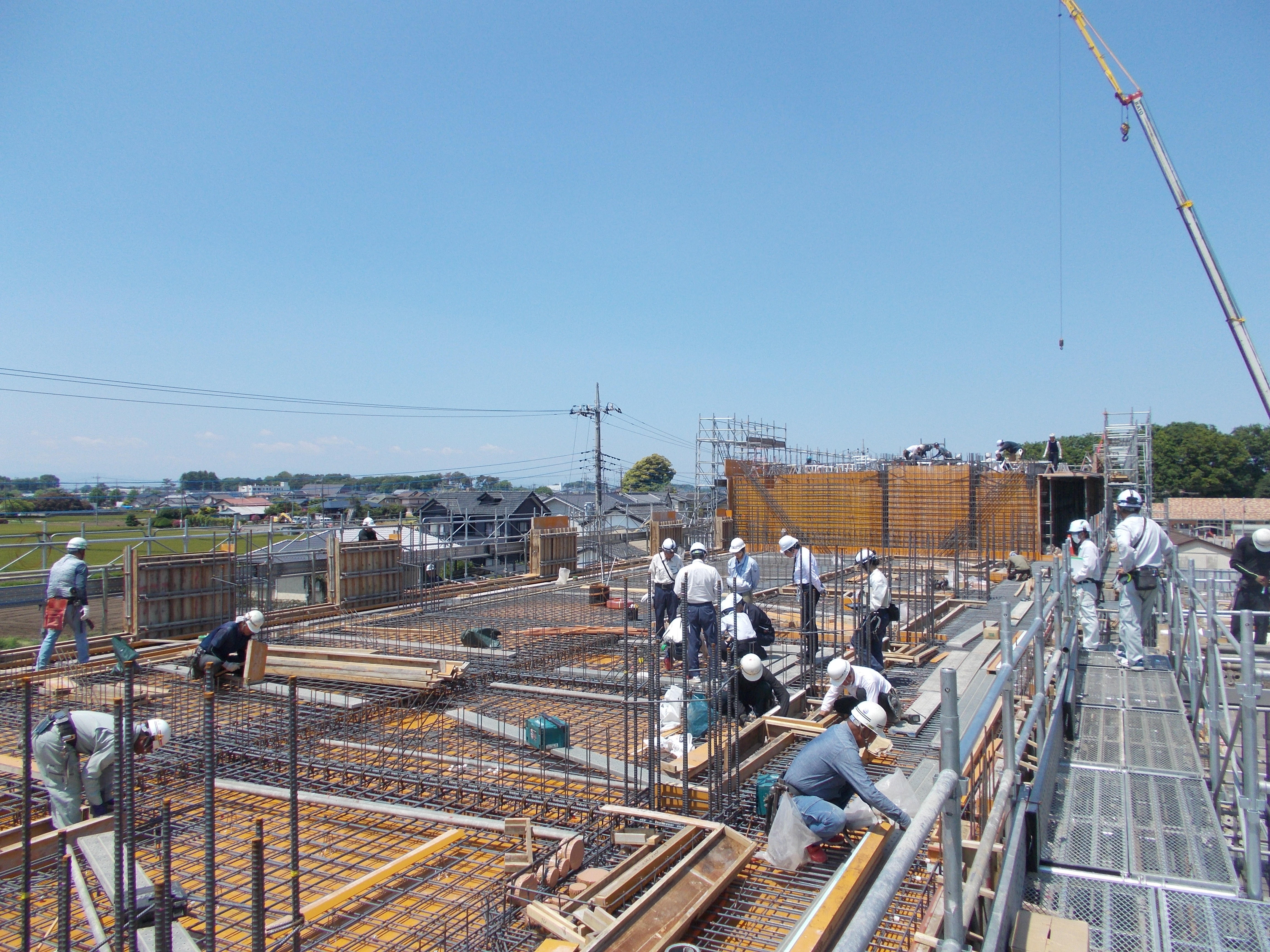

・東棟基礎コンクリート受入検査、西棟配筋検査令和7年3月

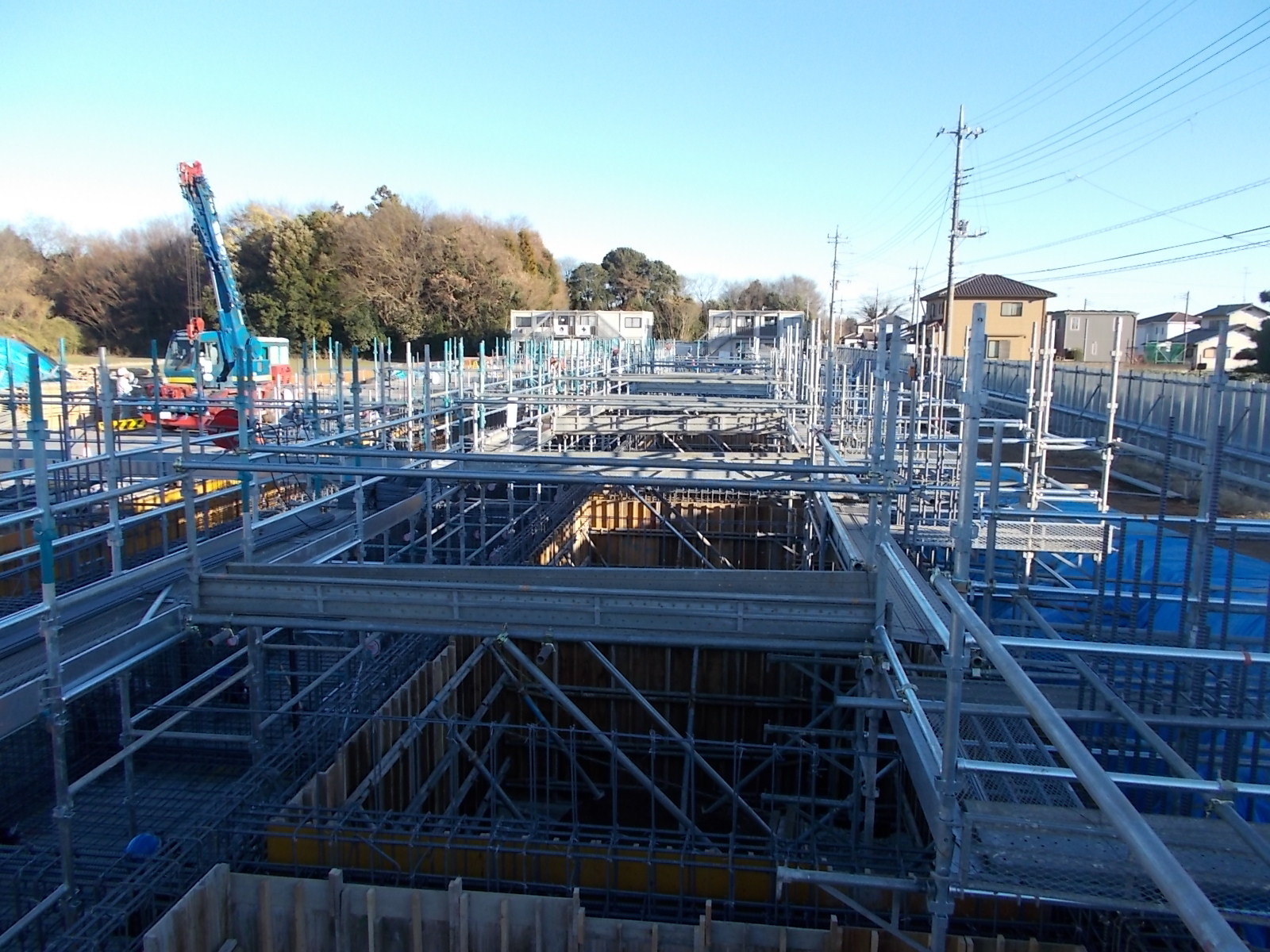

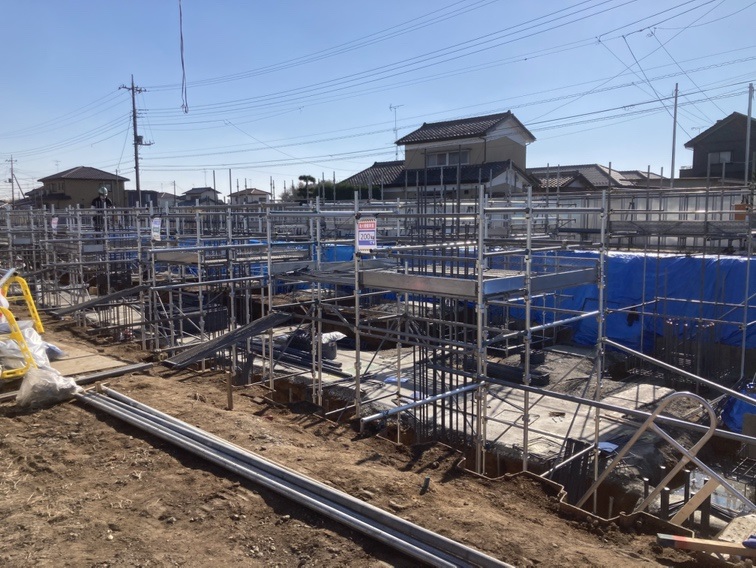

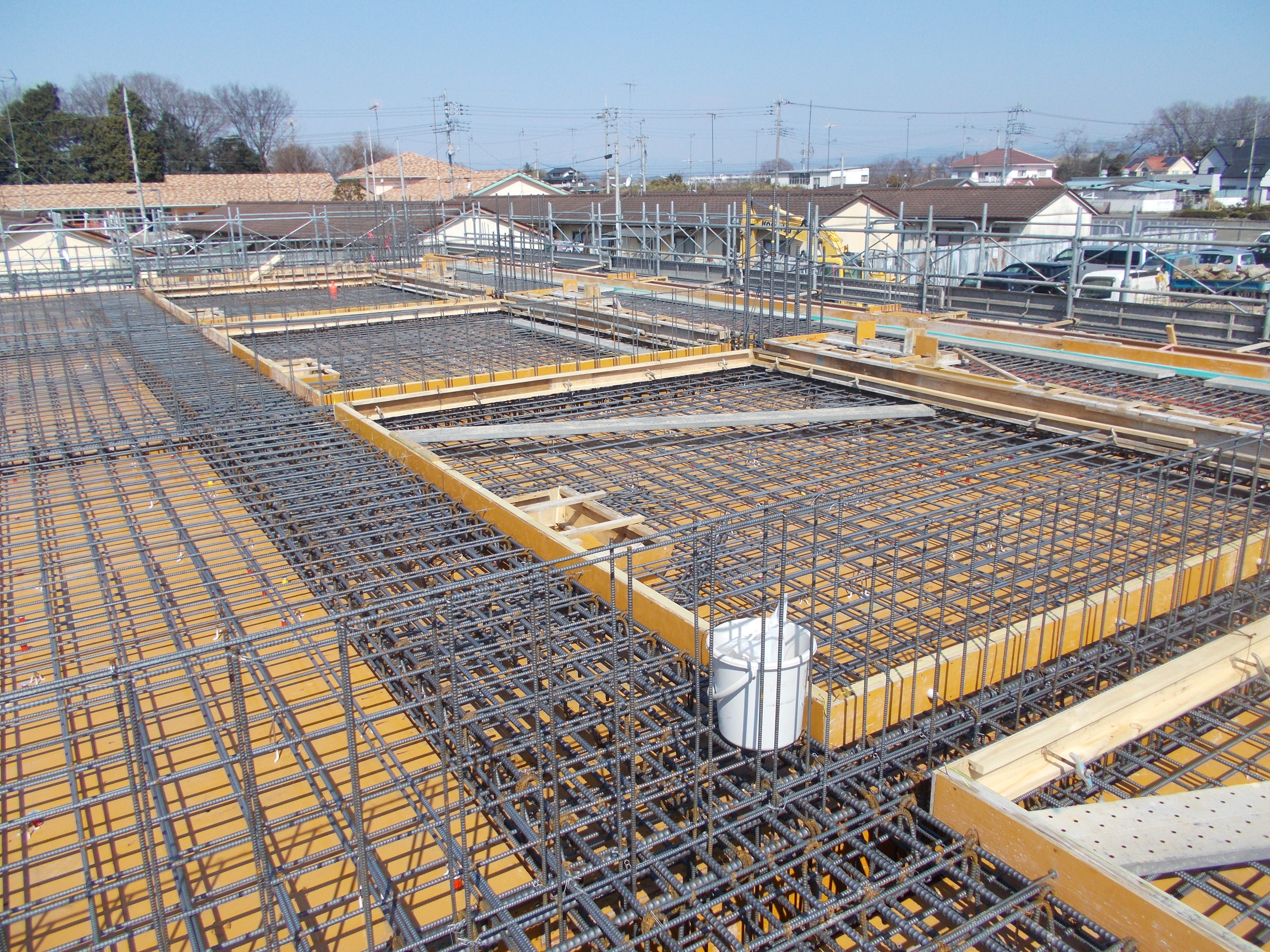

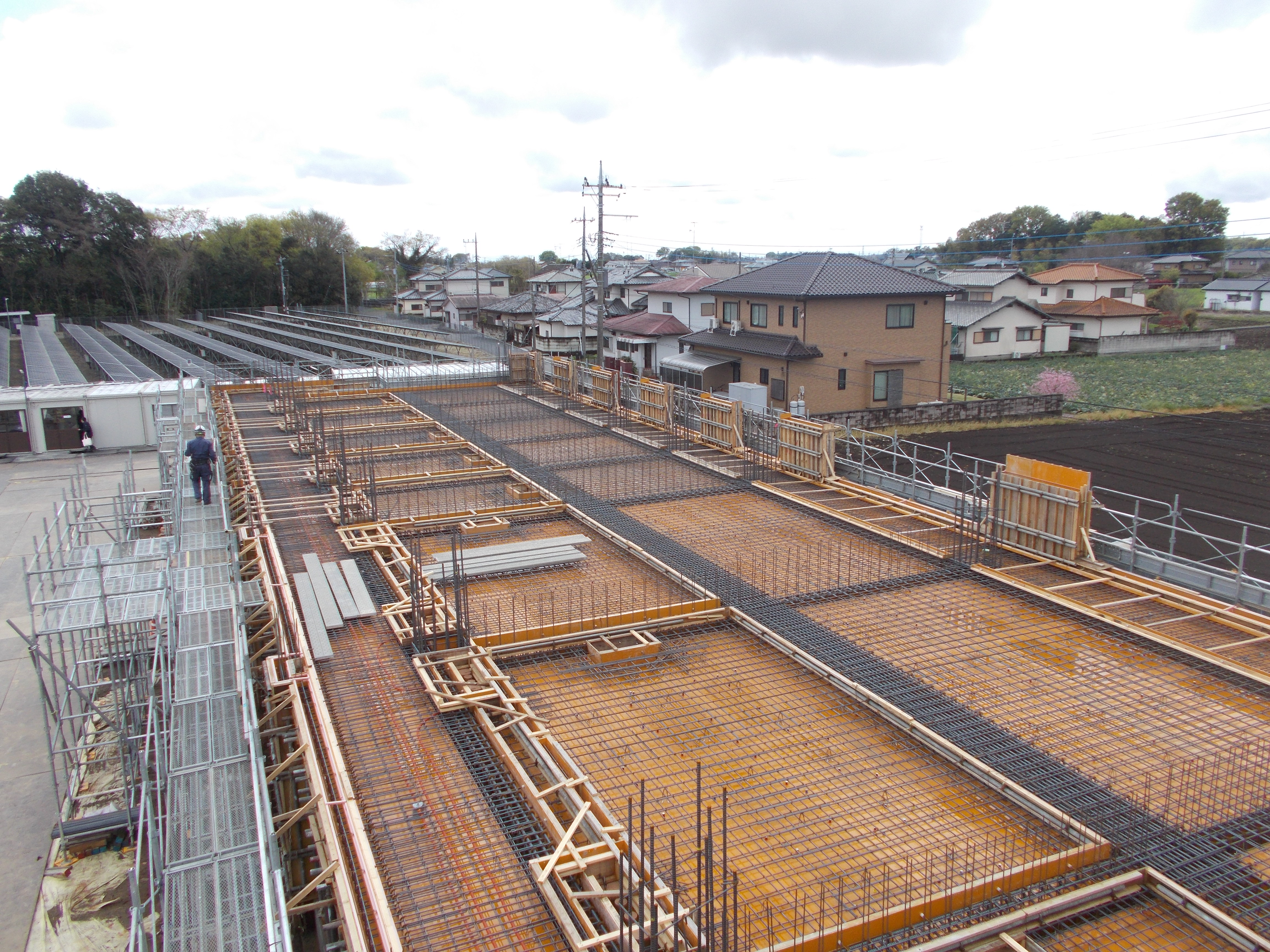

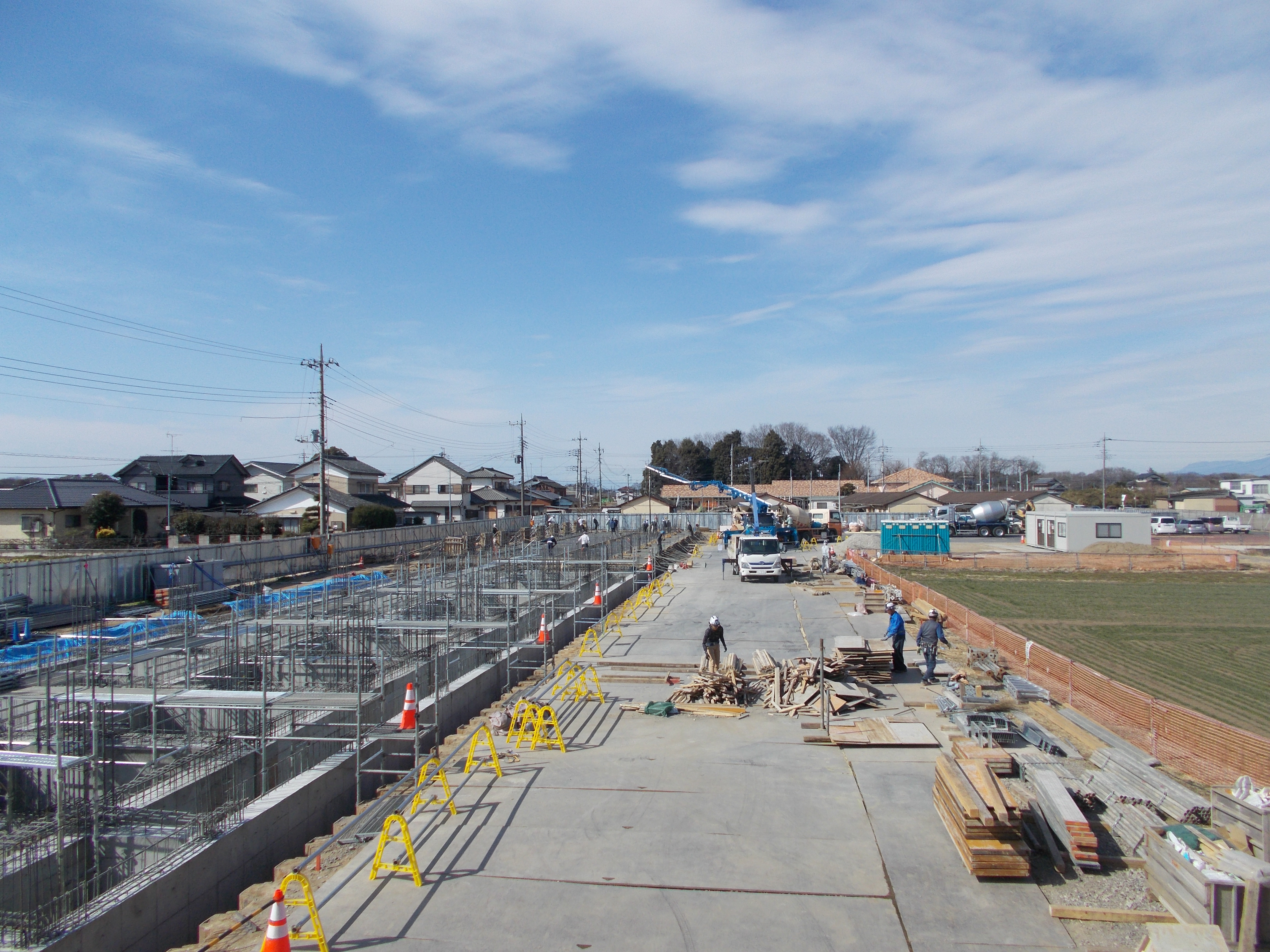

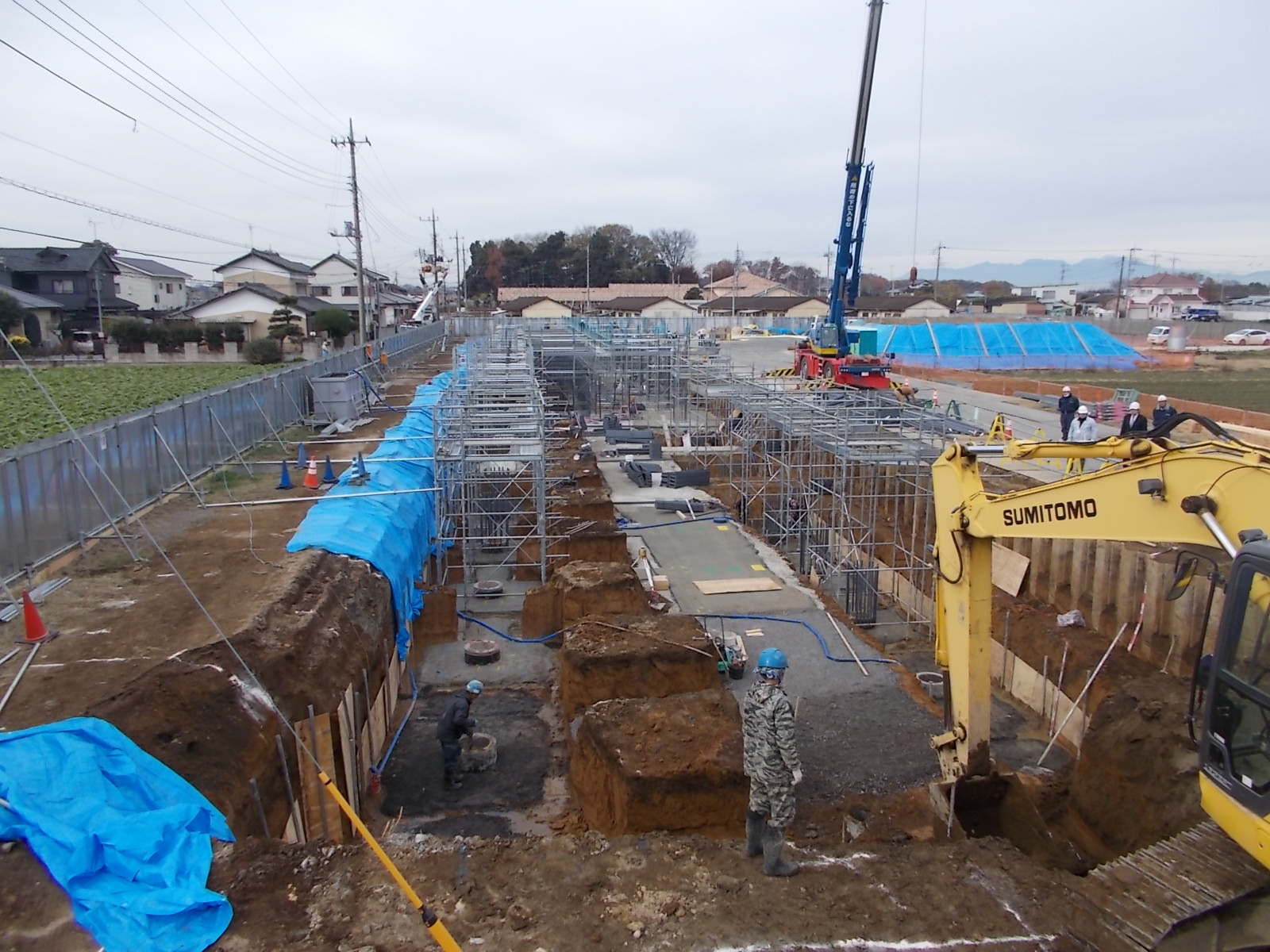

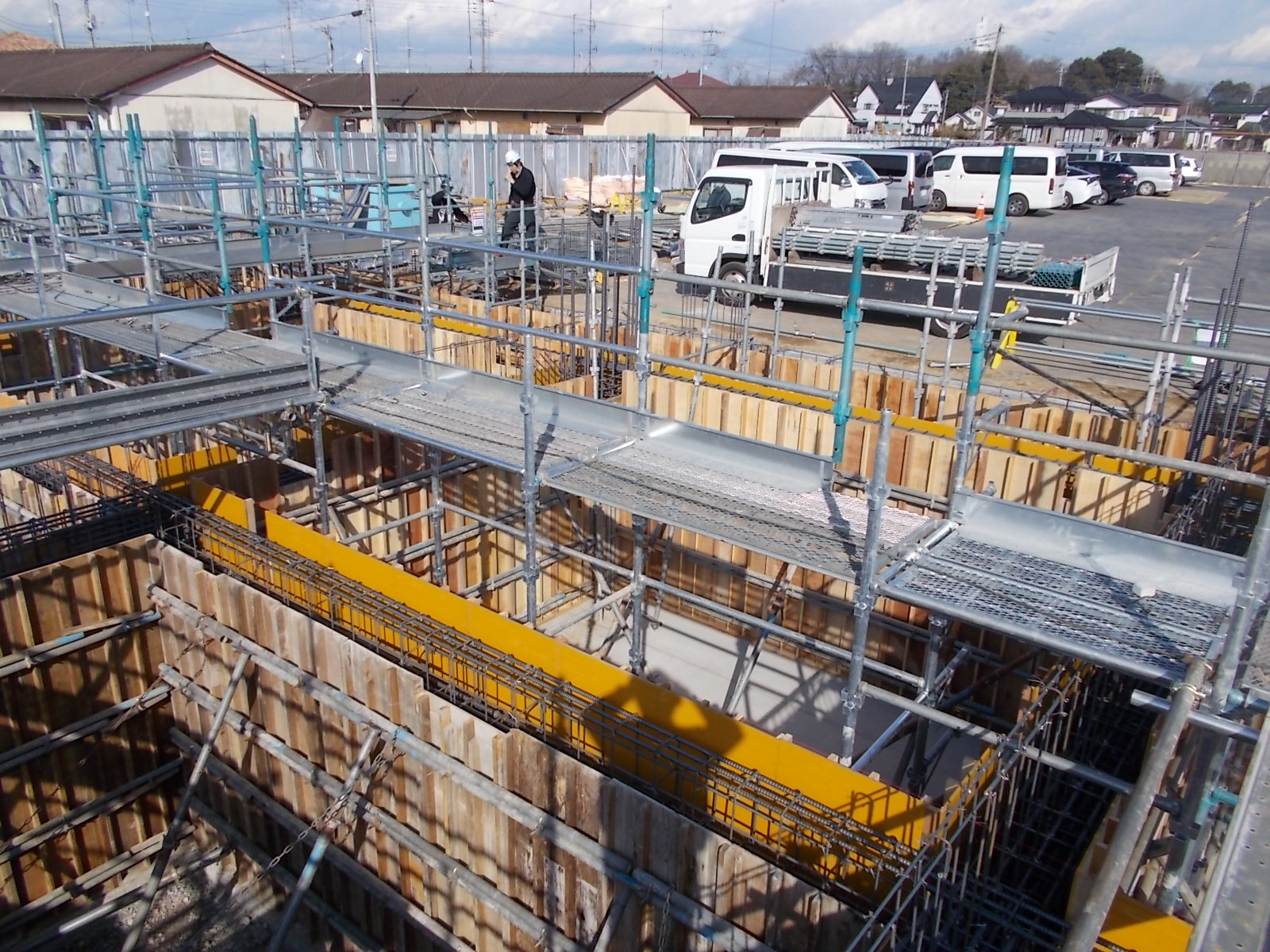

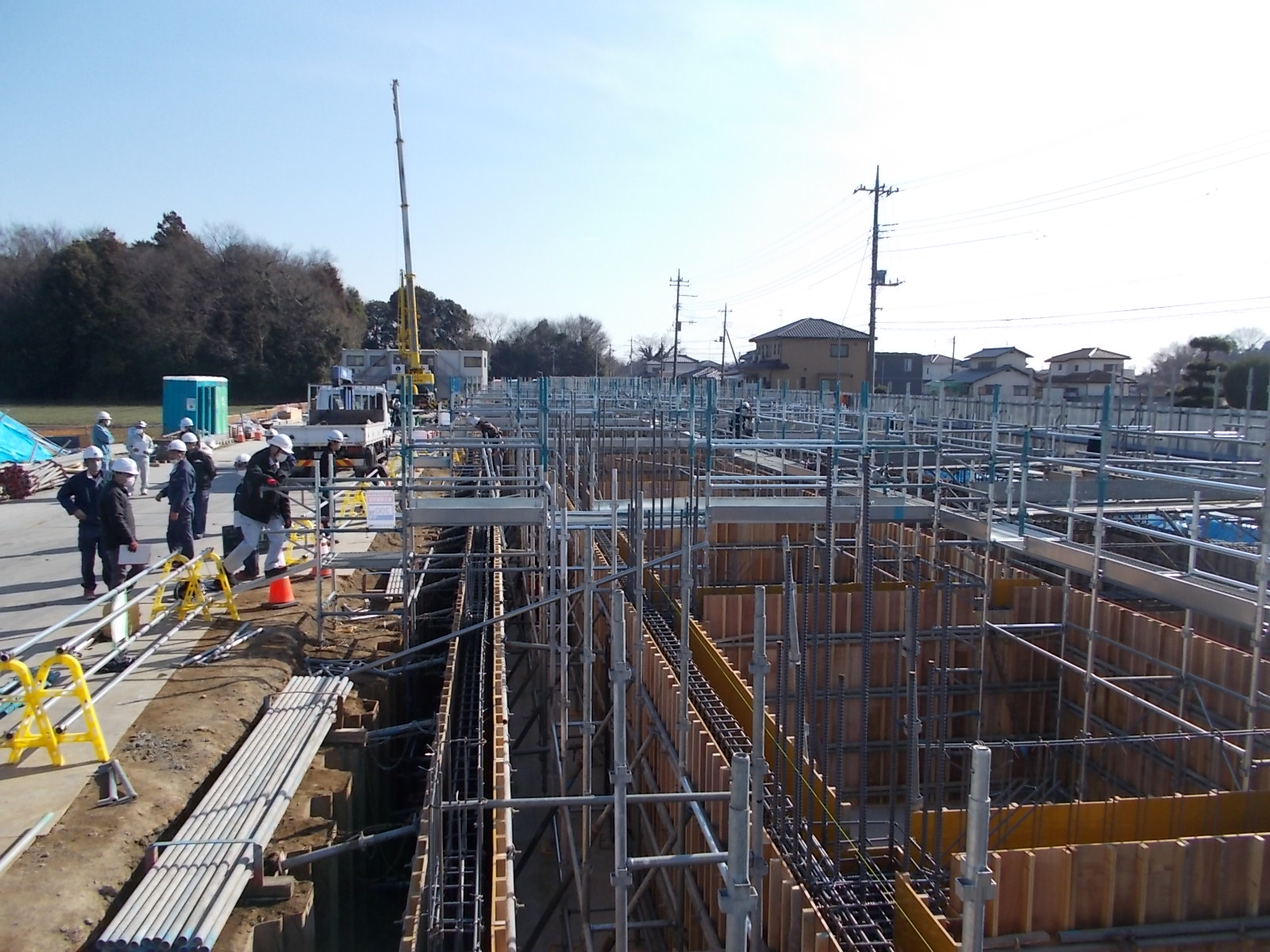

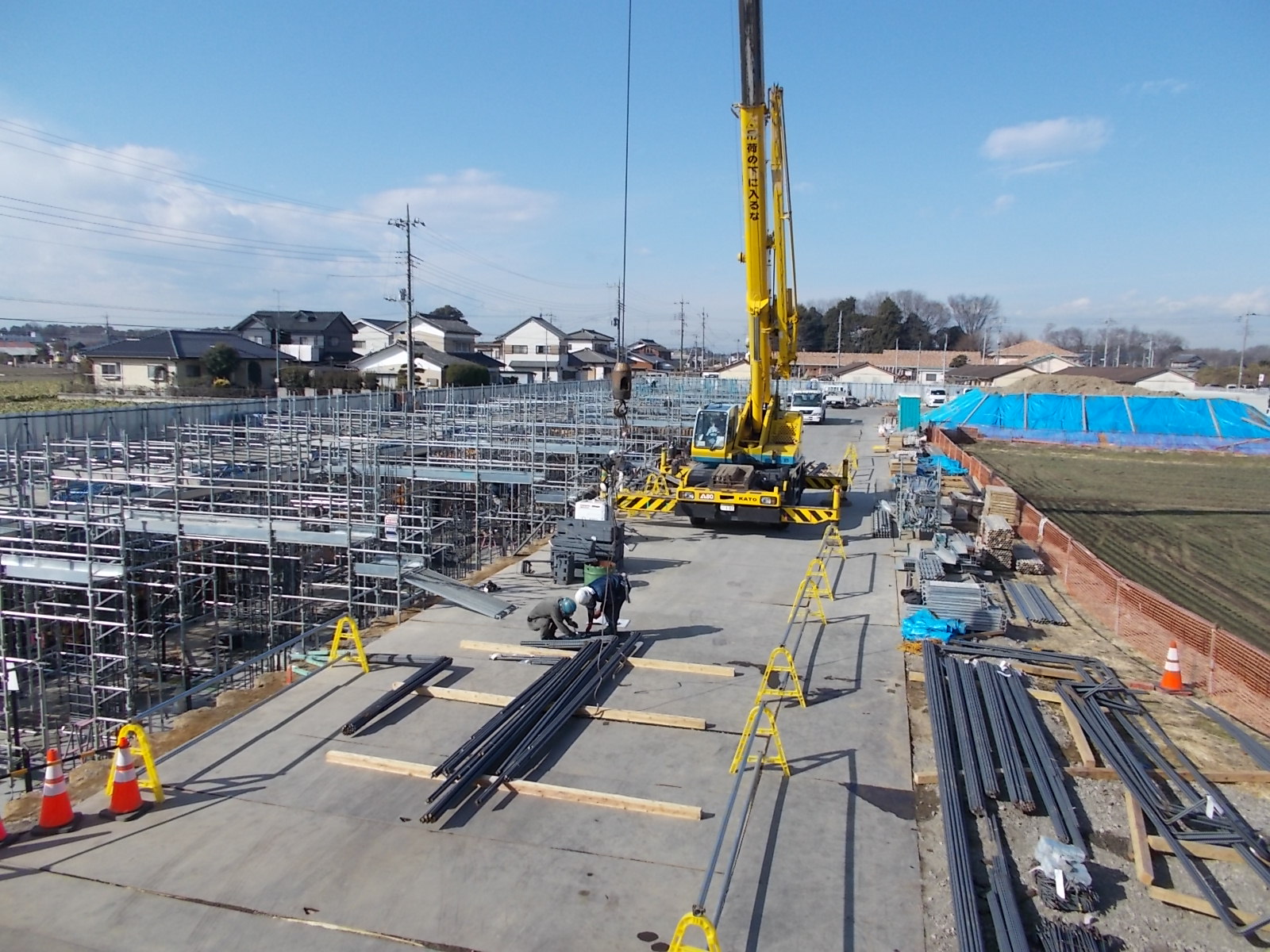

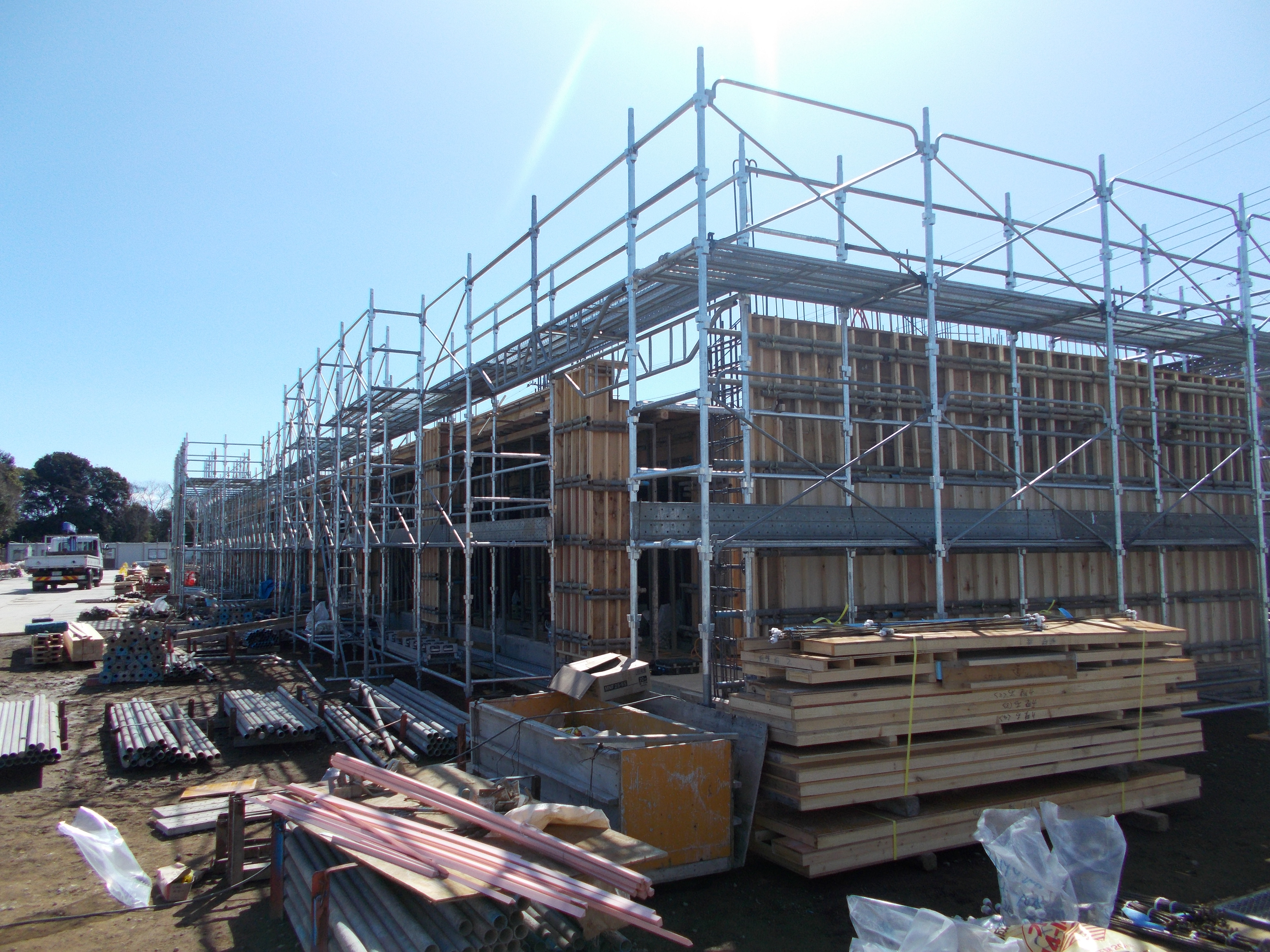

・東棟スラブ配筋、東棟外部足場設置

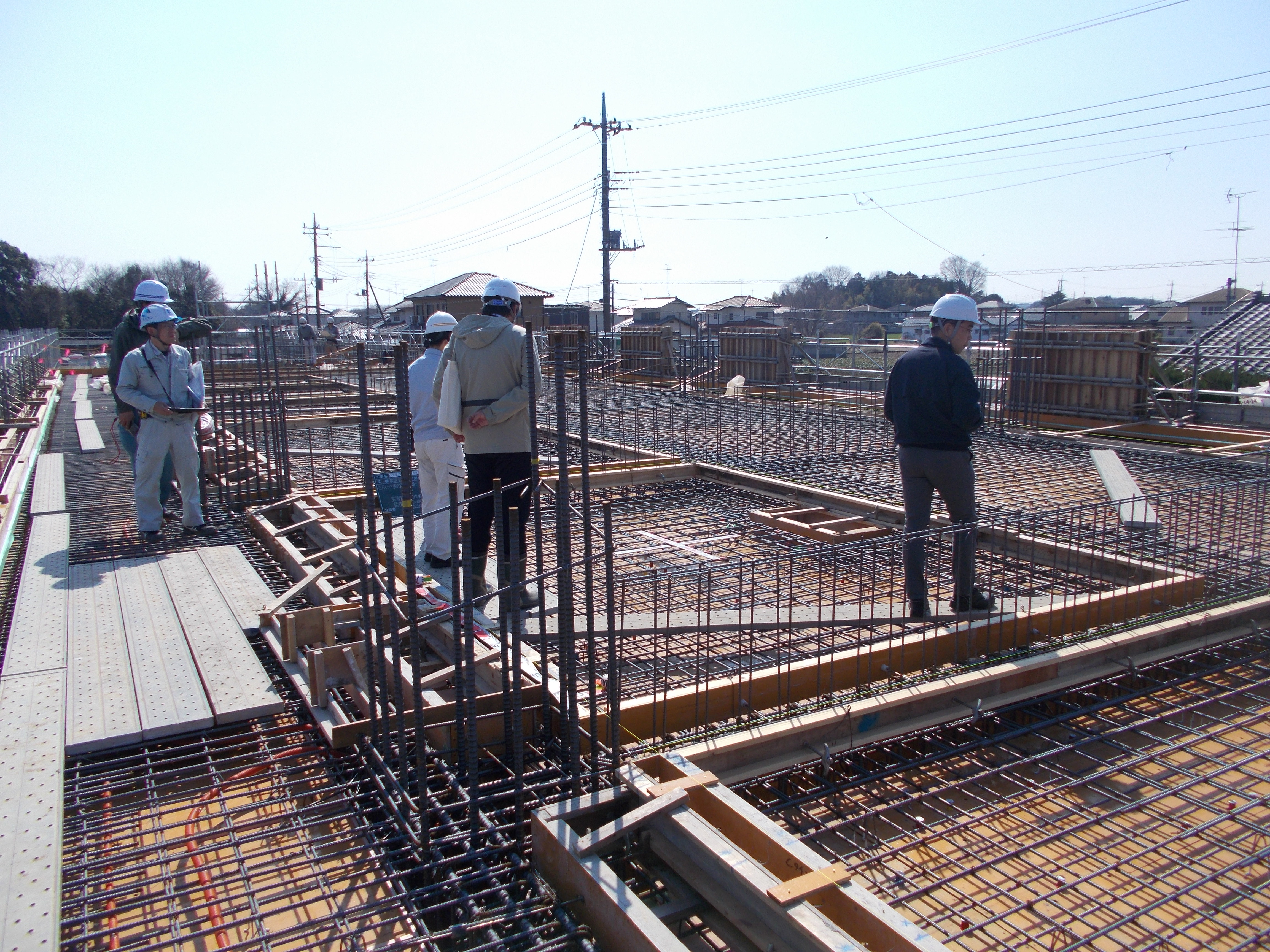

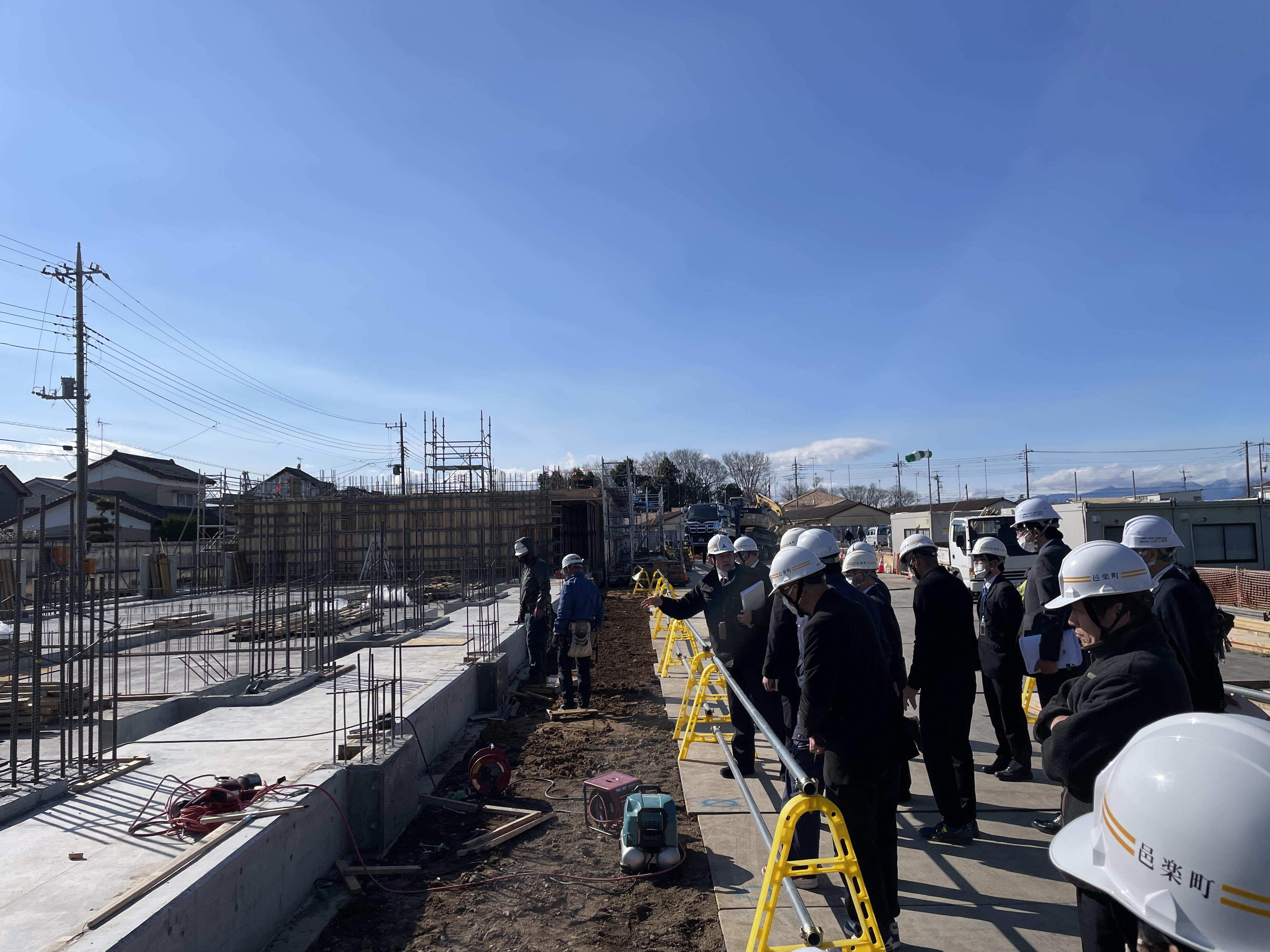

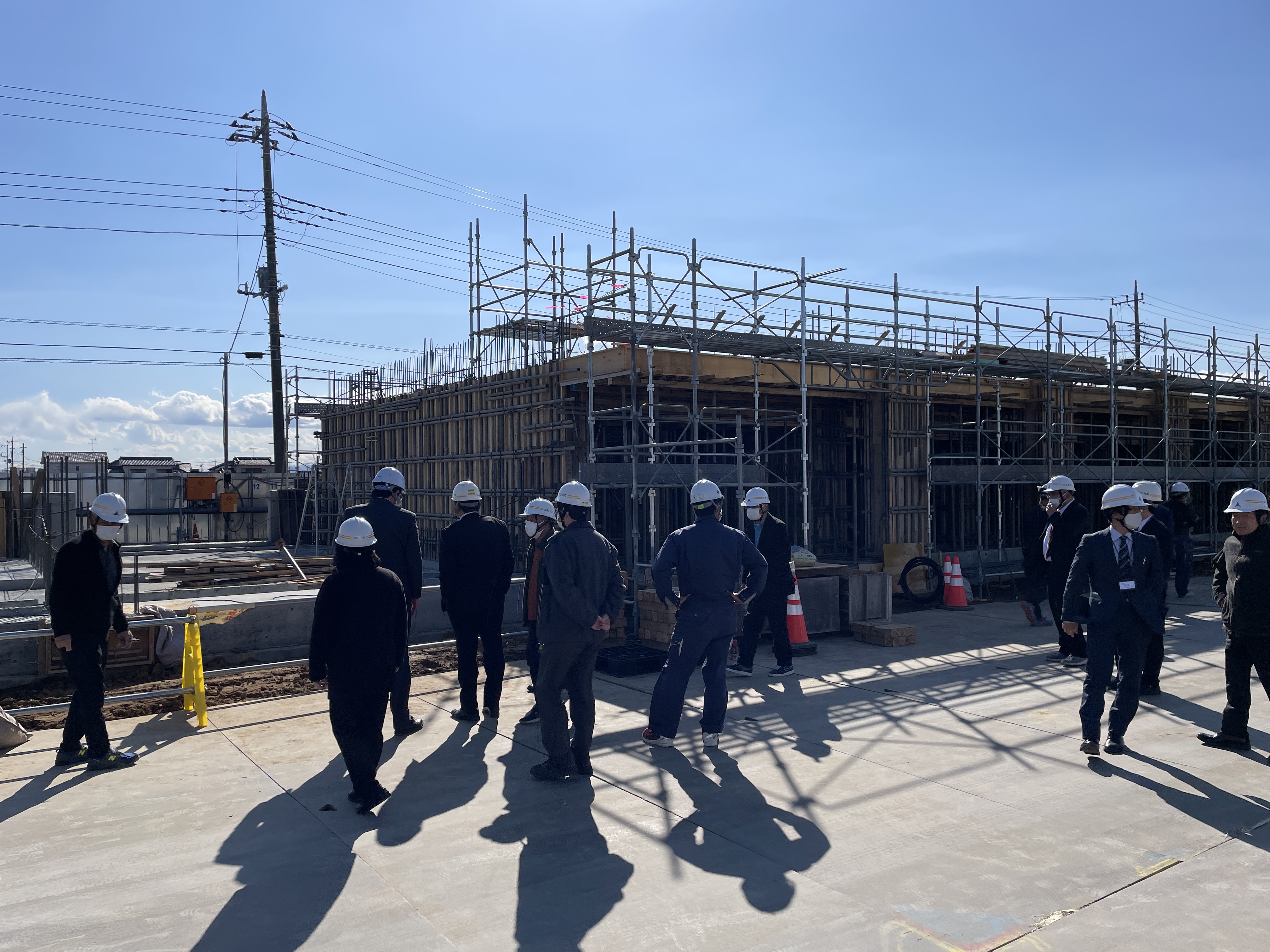

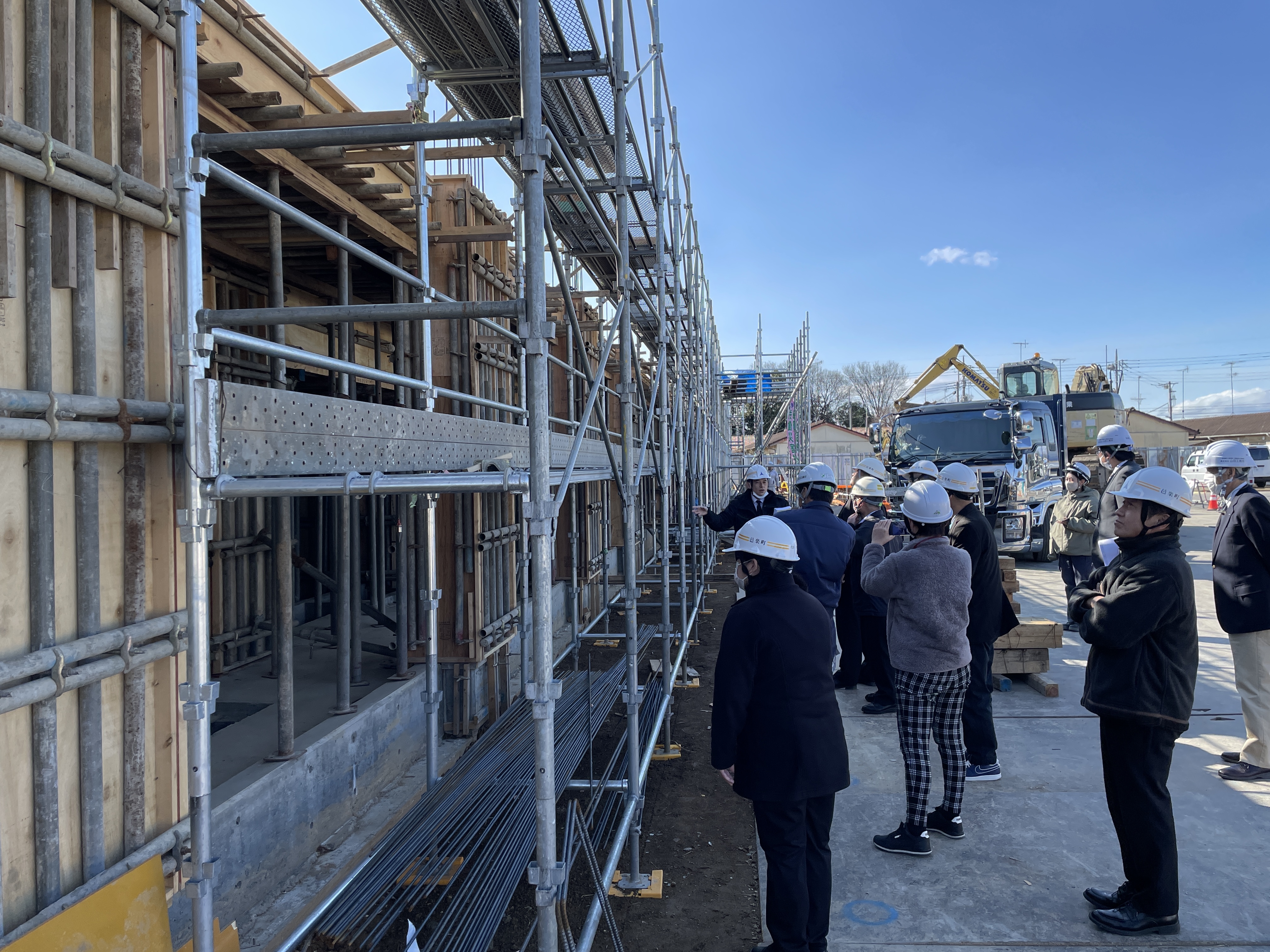

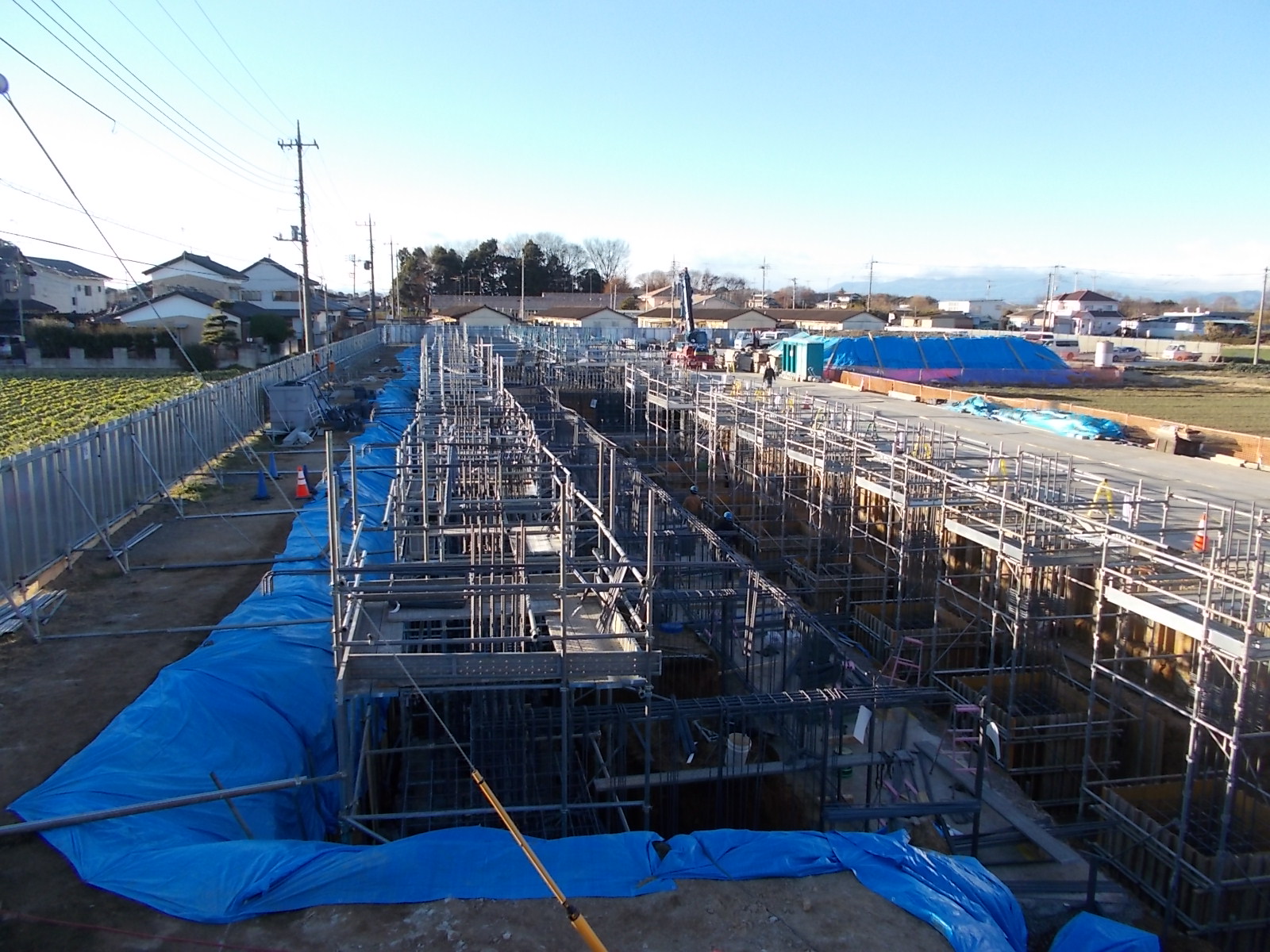

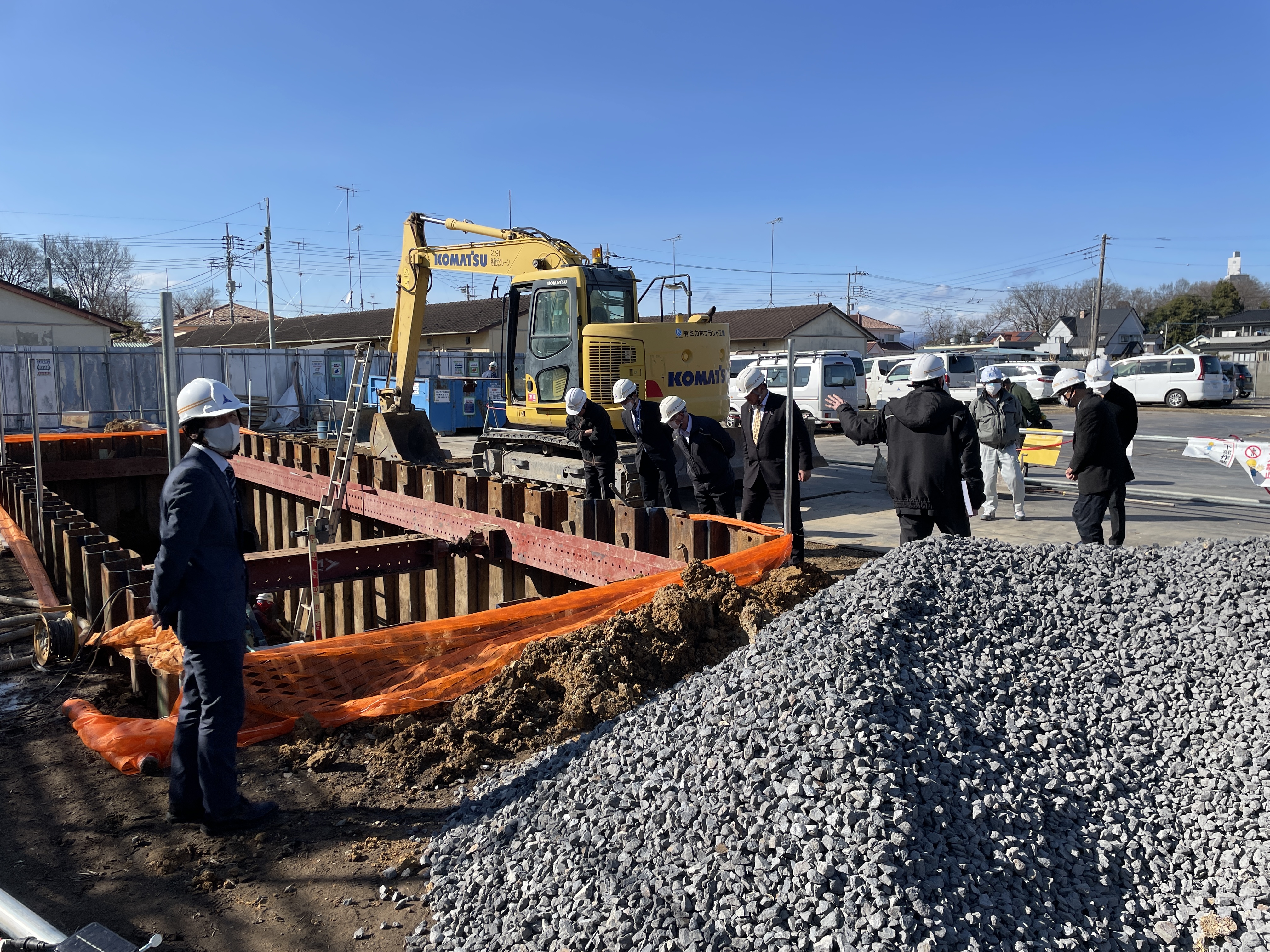

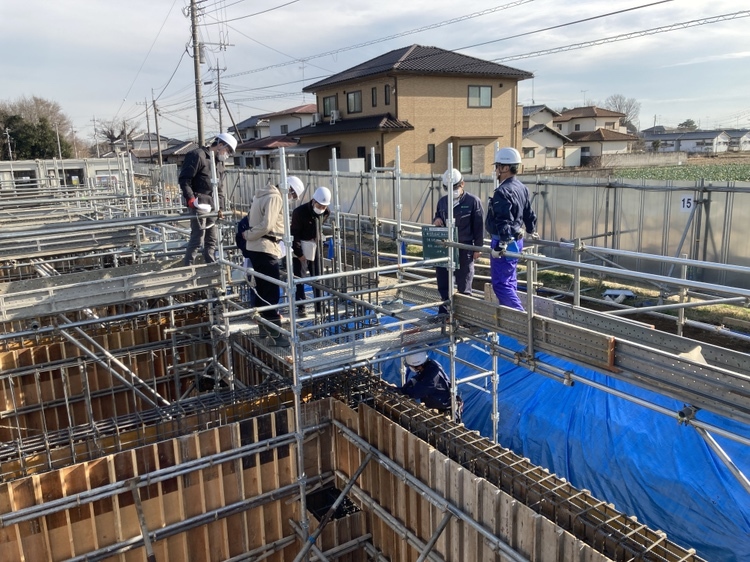

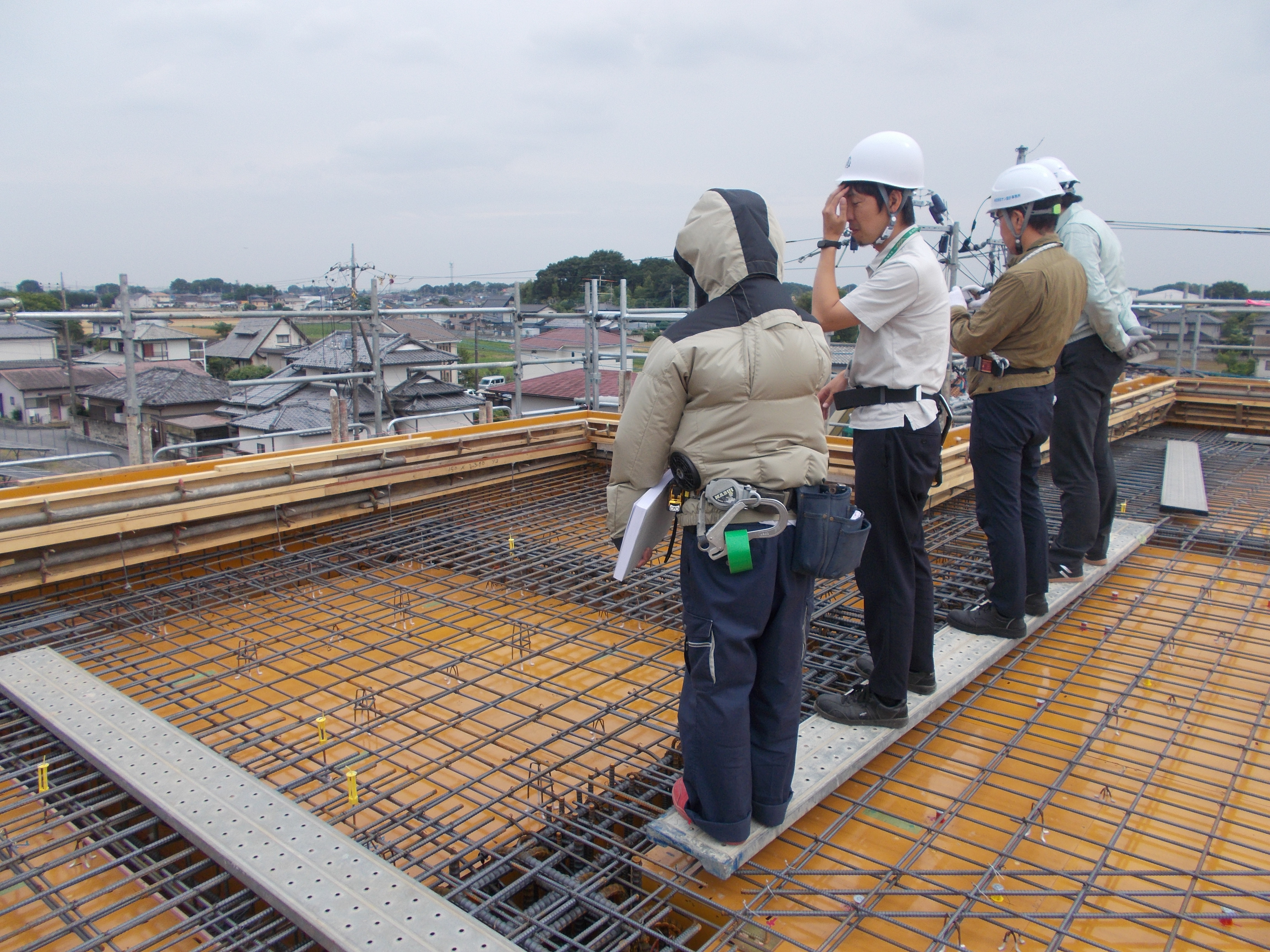

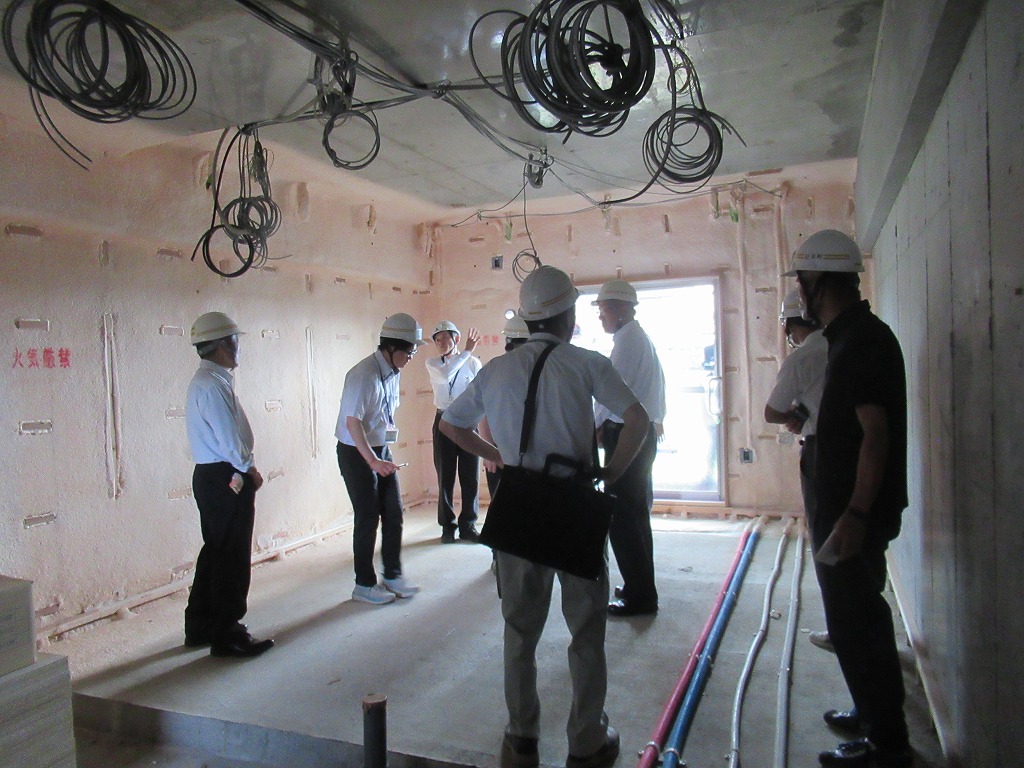

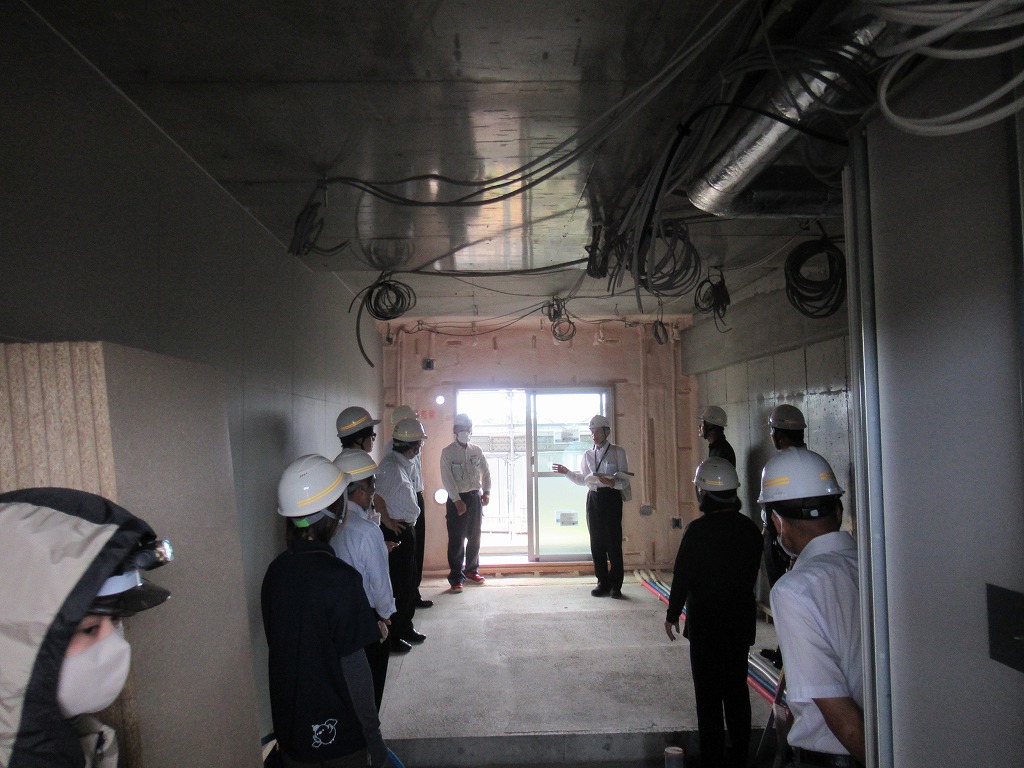

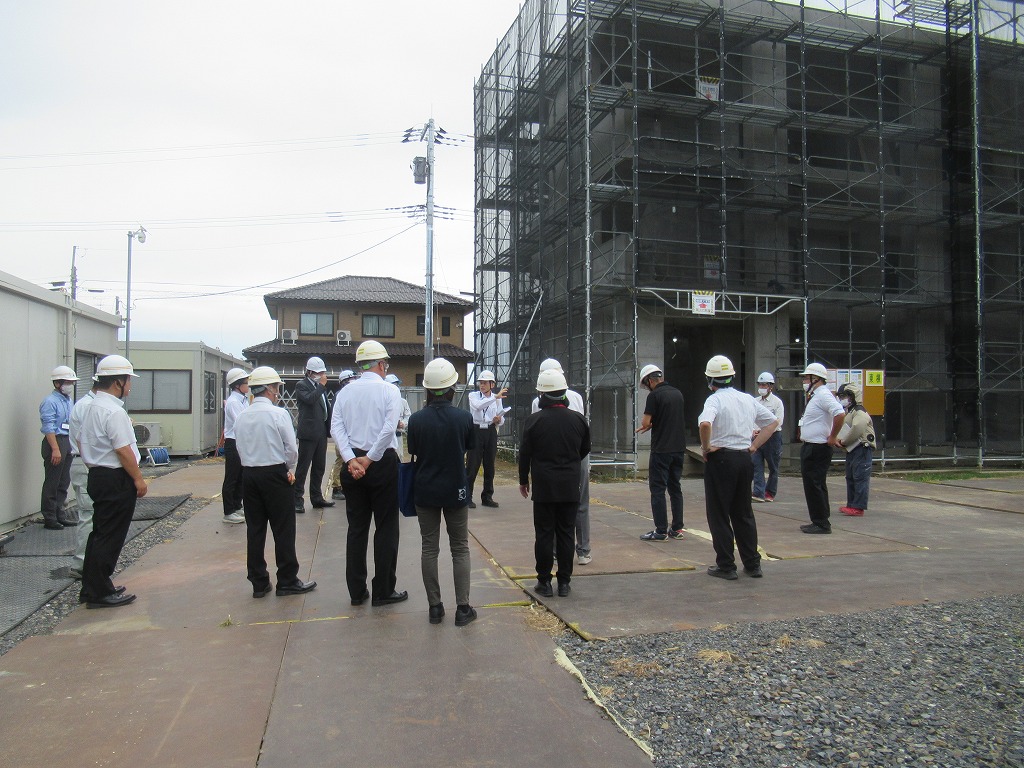

・第2回運用管理委員会視察

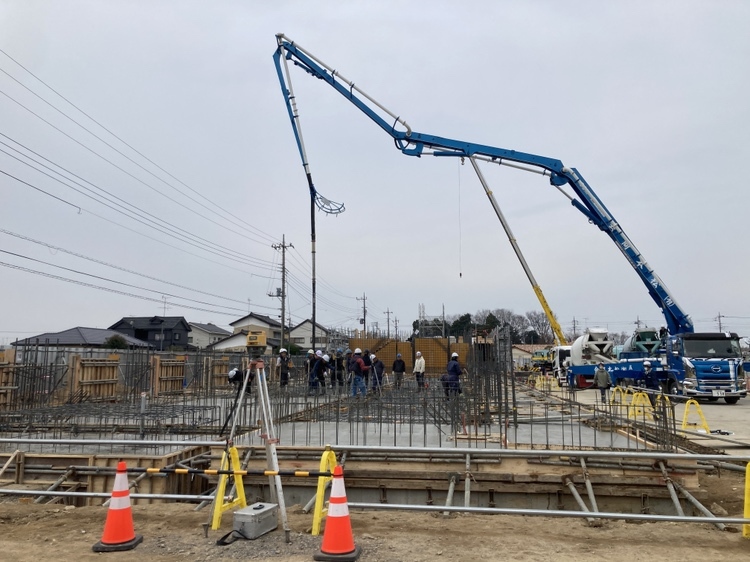

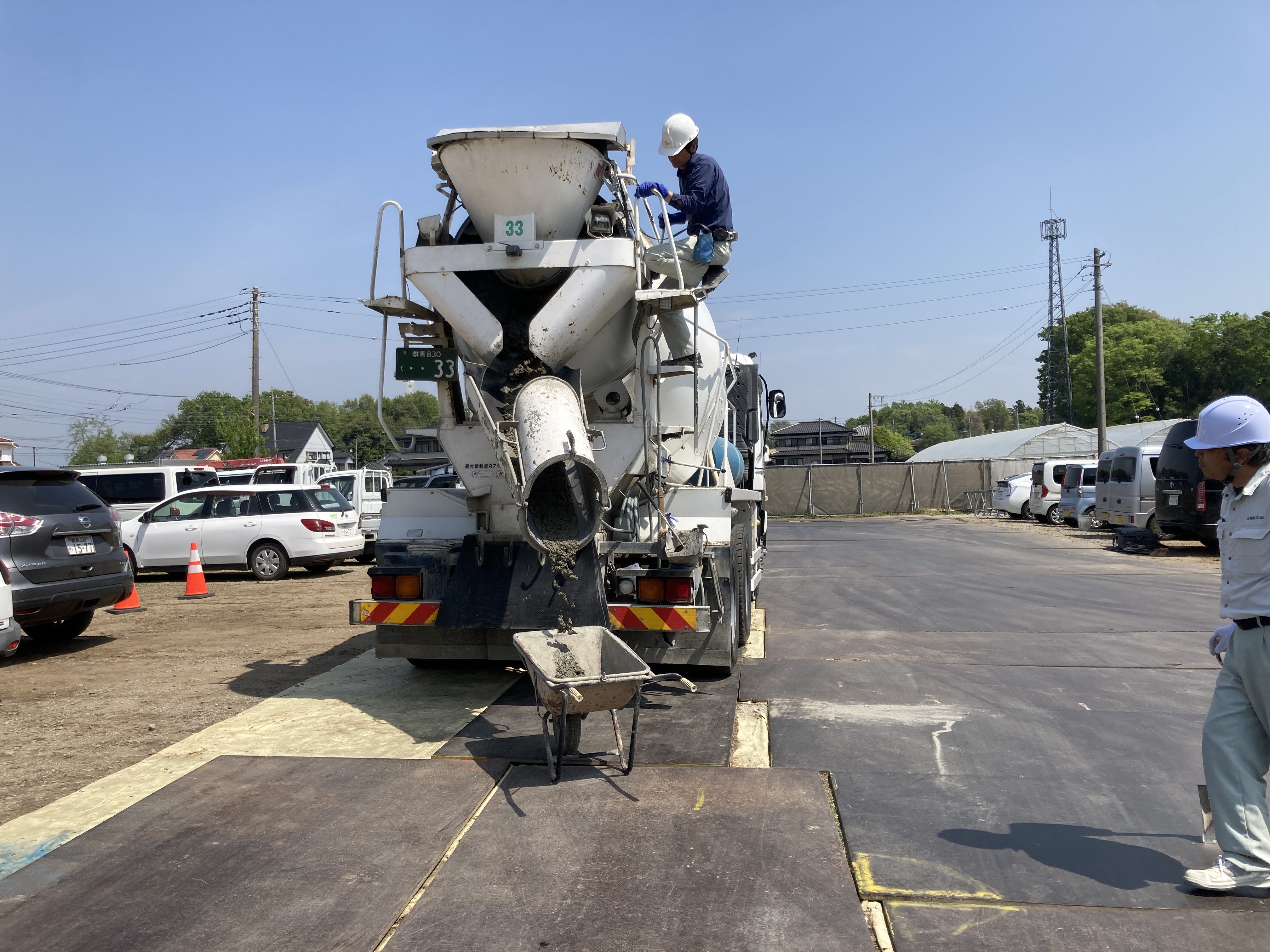

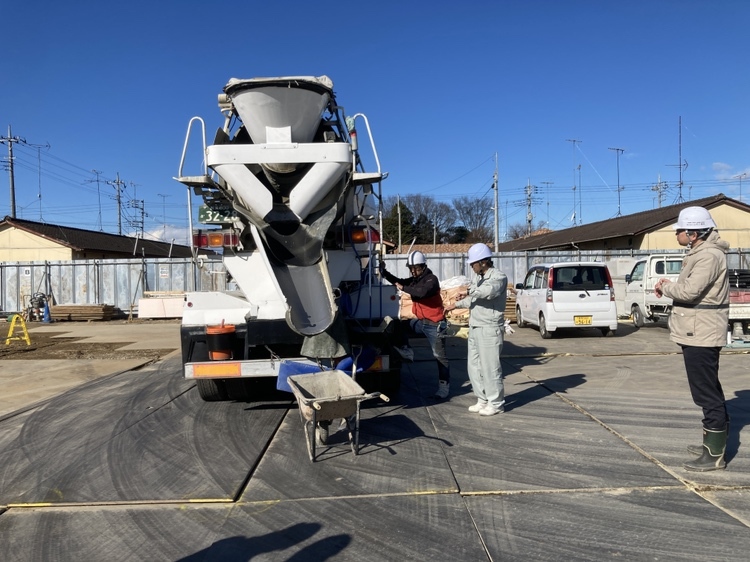

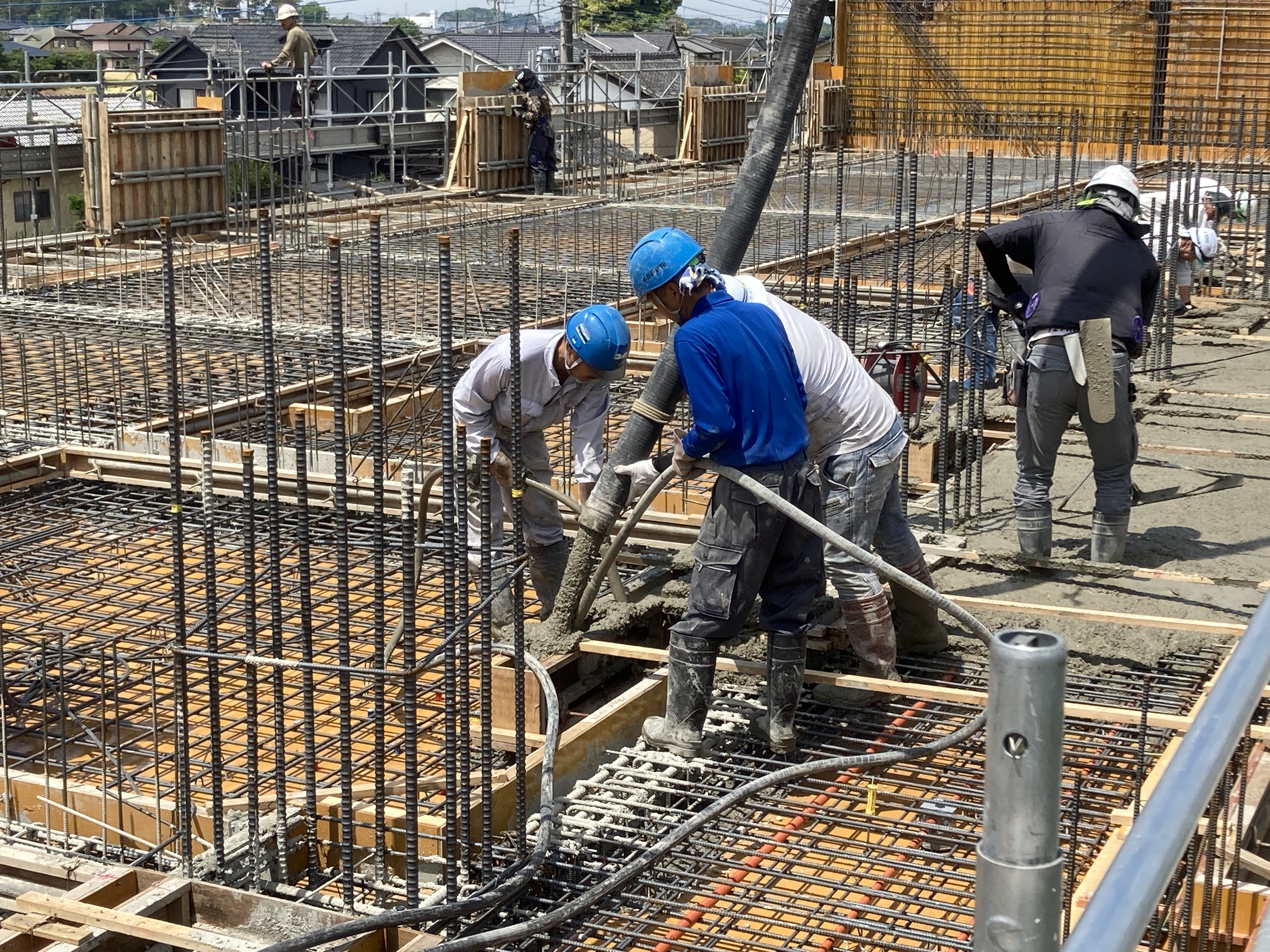

・西棟2階躯体コンクリート受入
令和7年4月

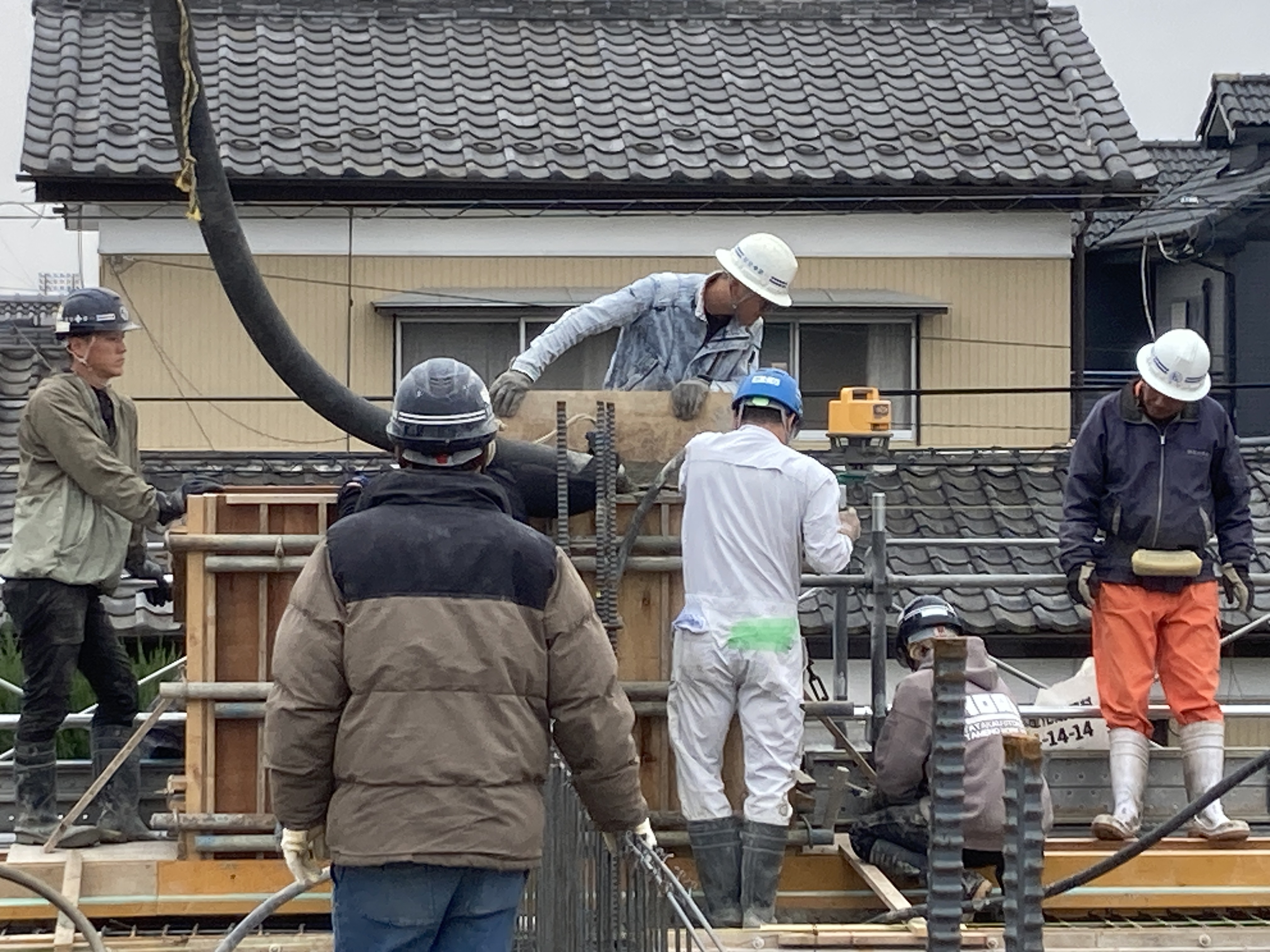

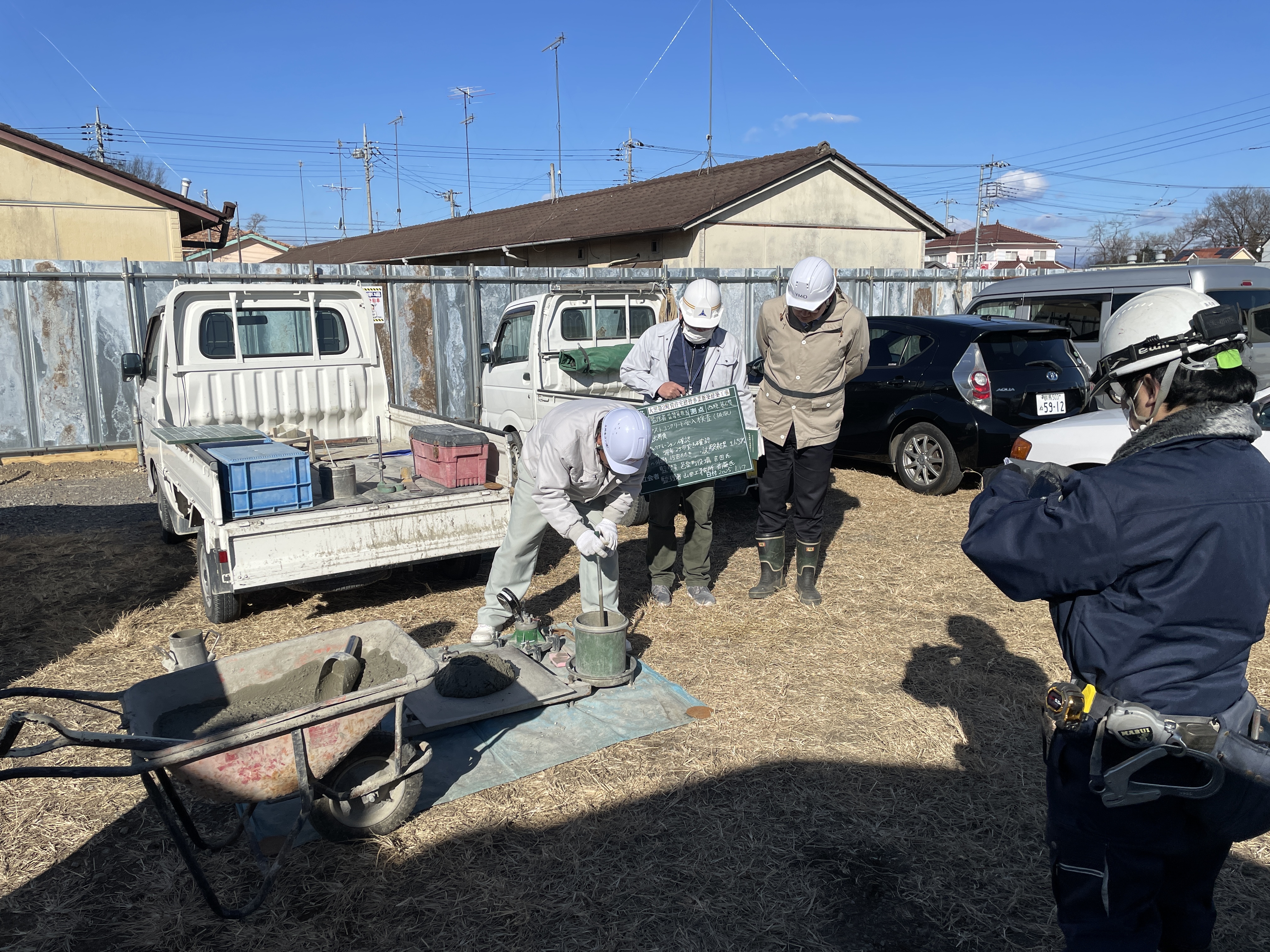

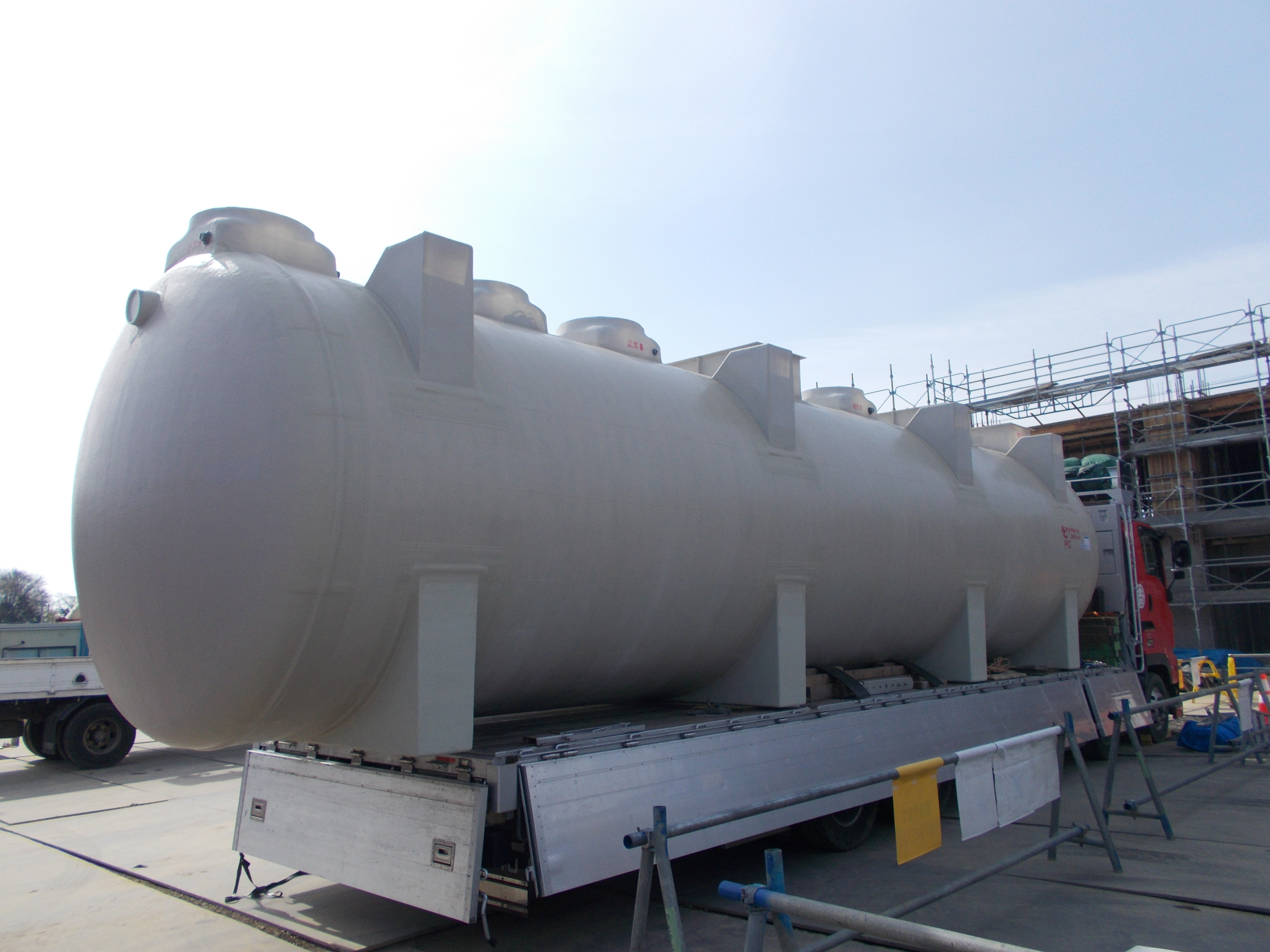

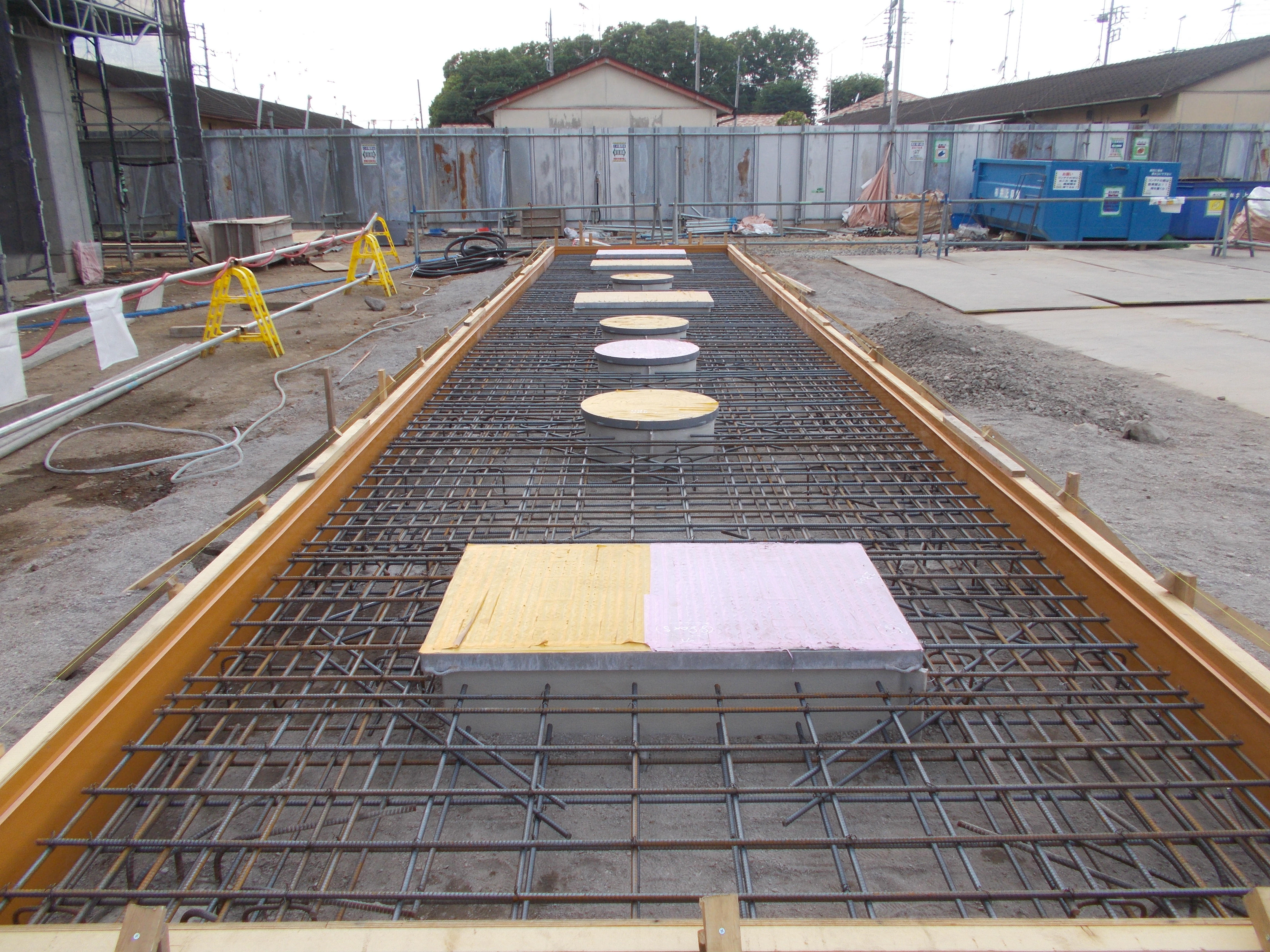

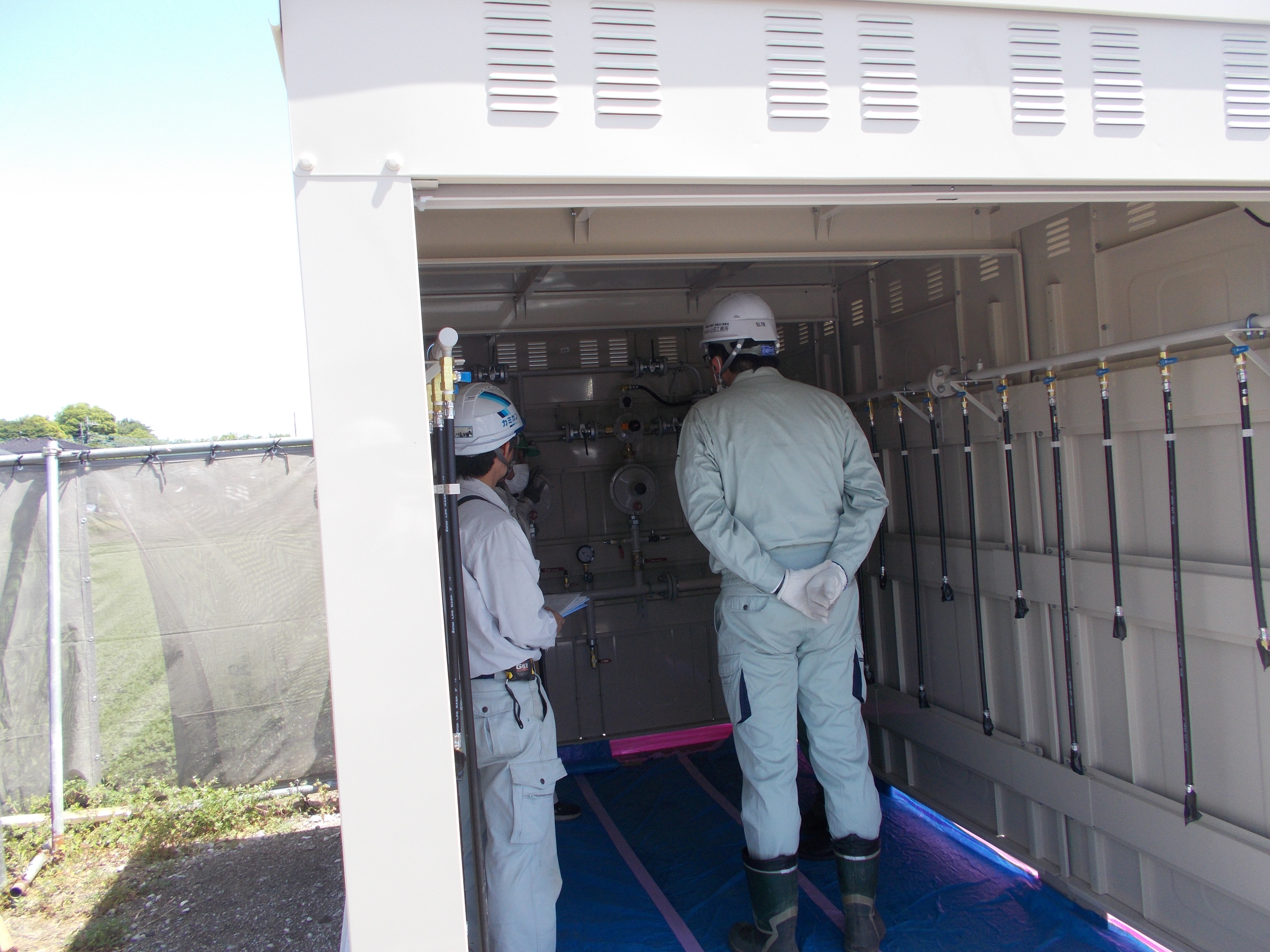

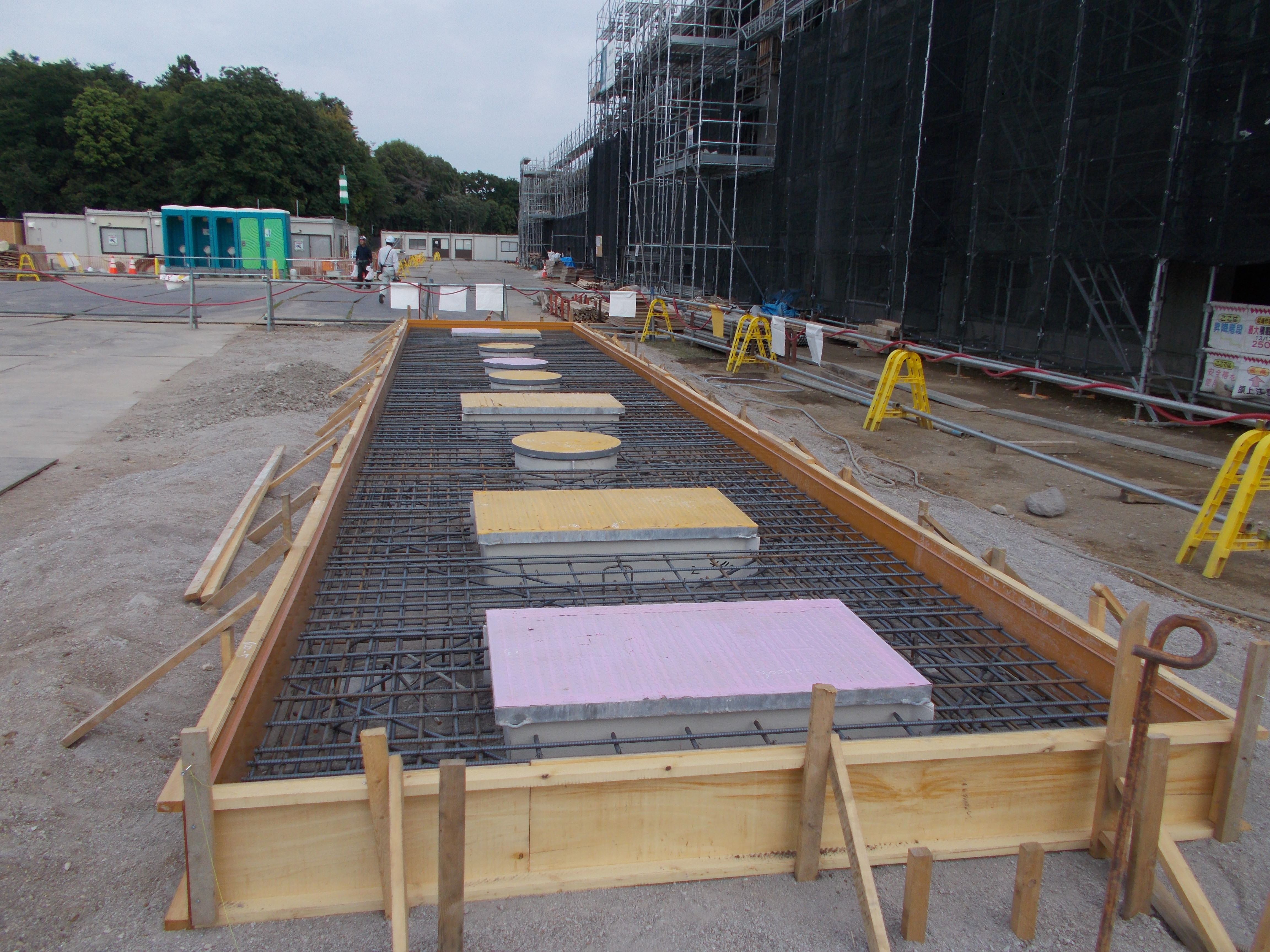

・浄化槽、ポンプ小屋基礎配筋検査

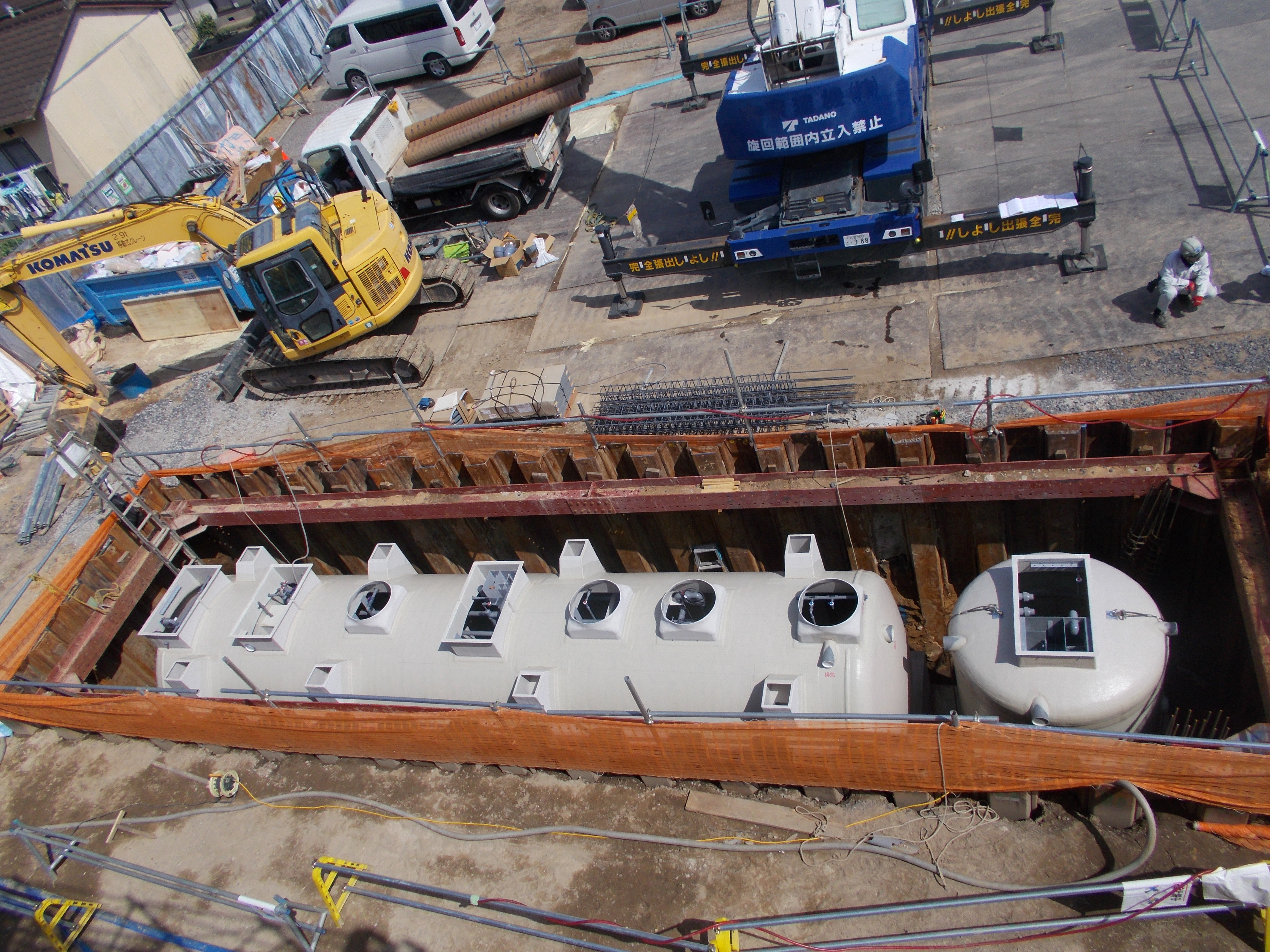

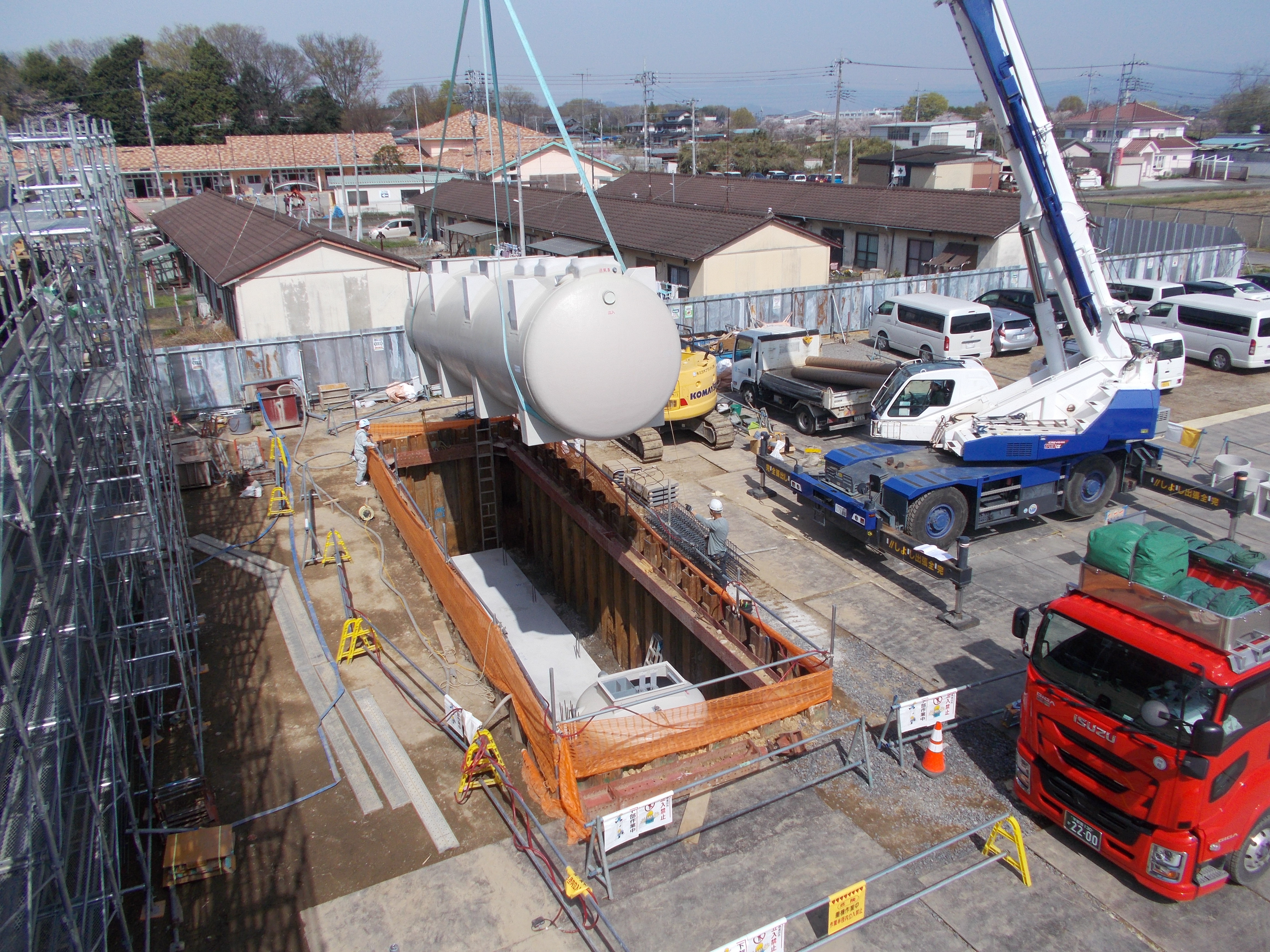

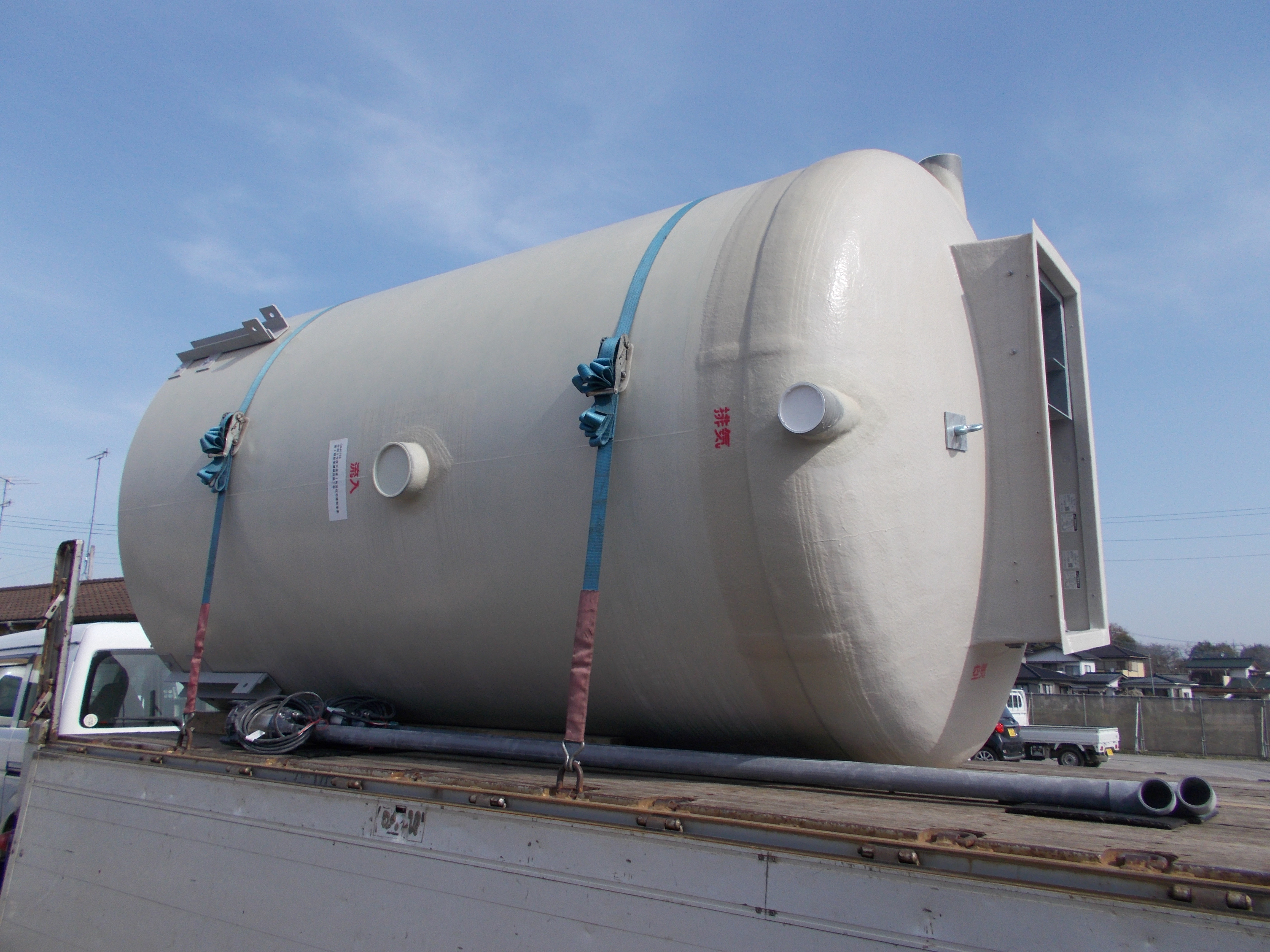

・浄化槽製品受取検査

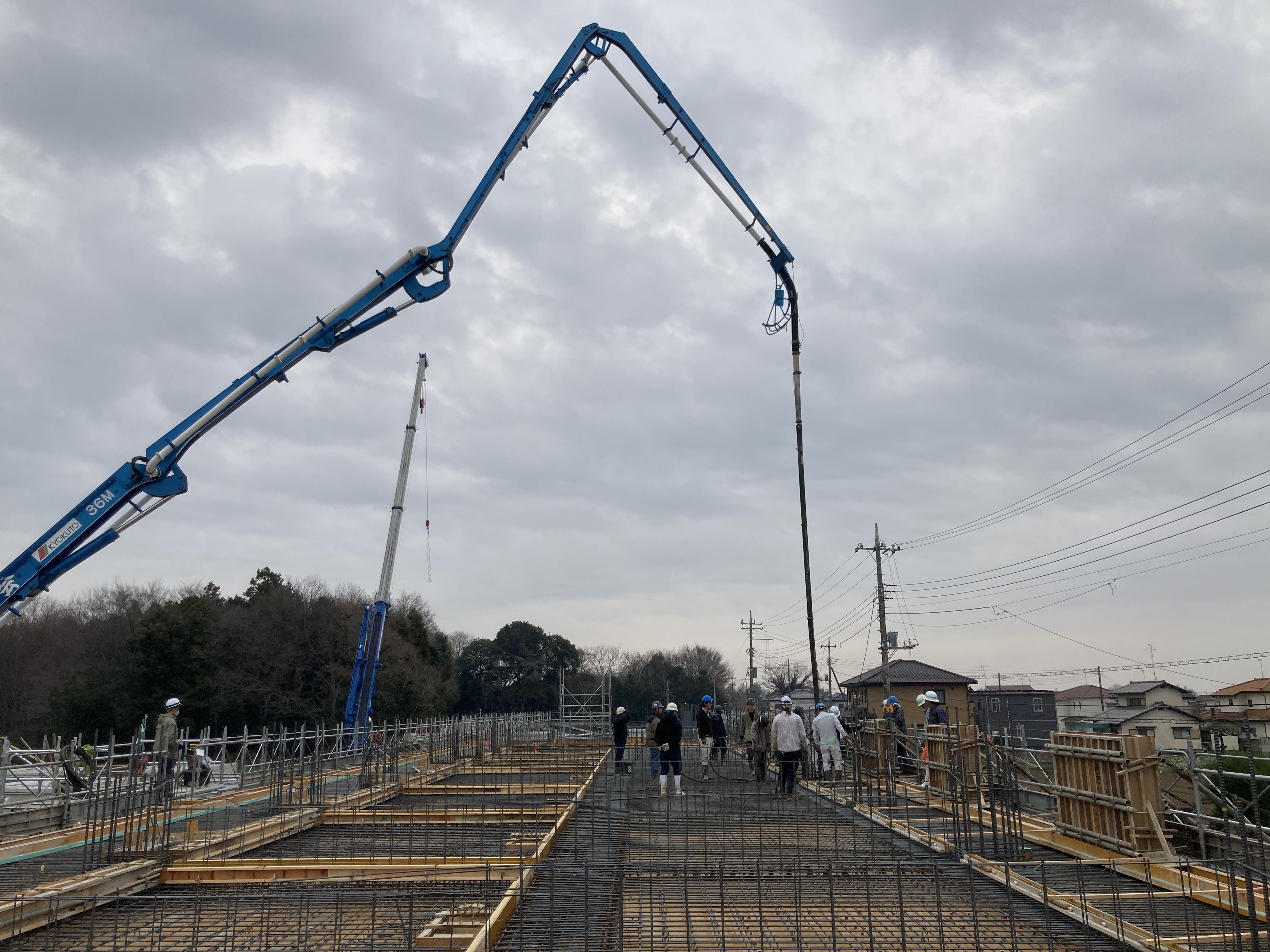

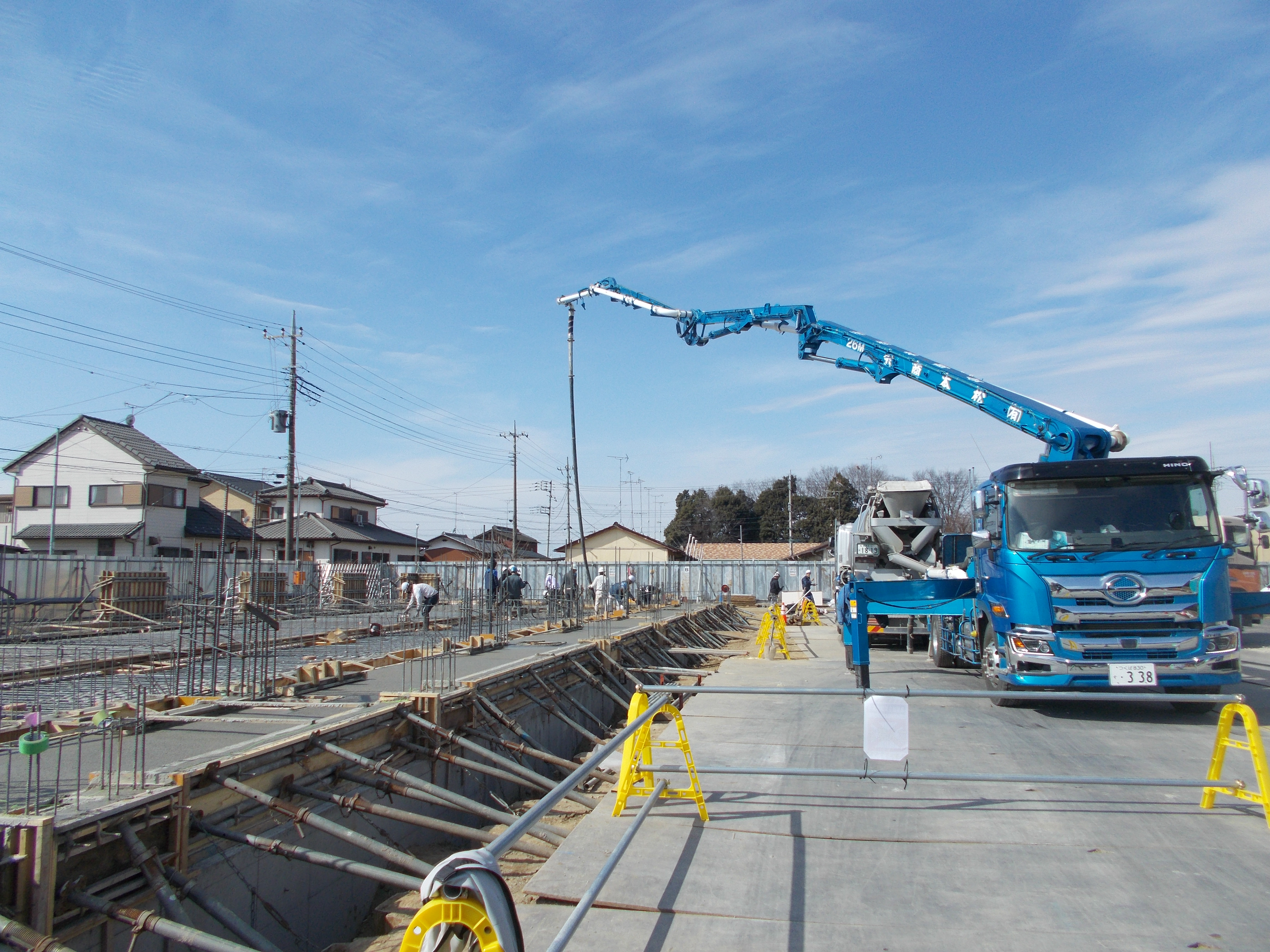

・東棟2階スラブ配筋検査、浄化槽埋戻し
・太田土木事務所による特定工程(2階スラブ配筋工事)検査
令和7年5月

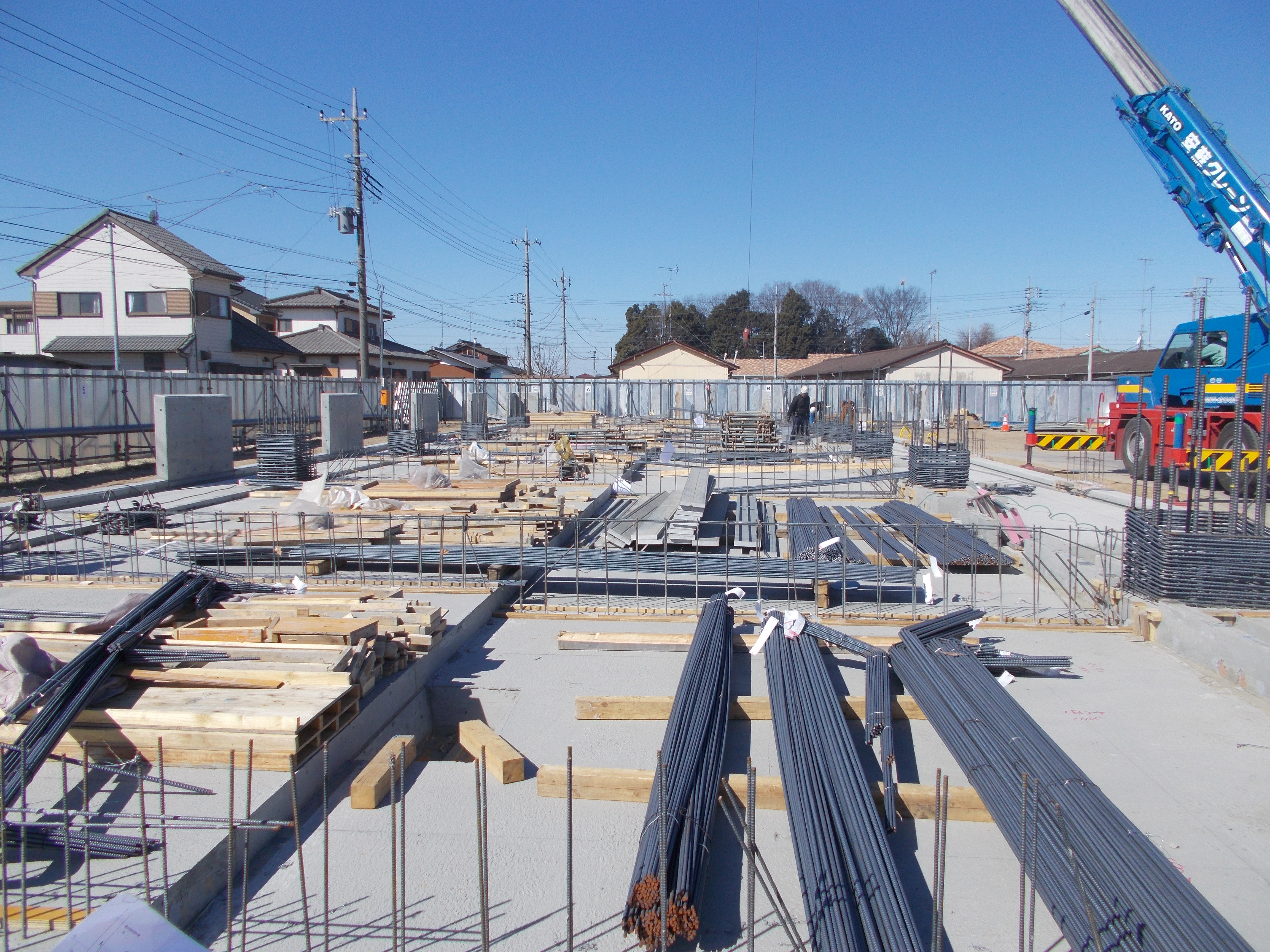

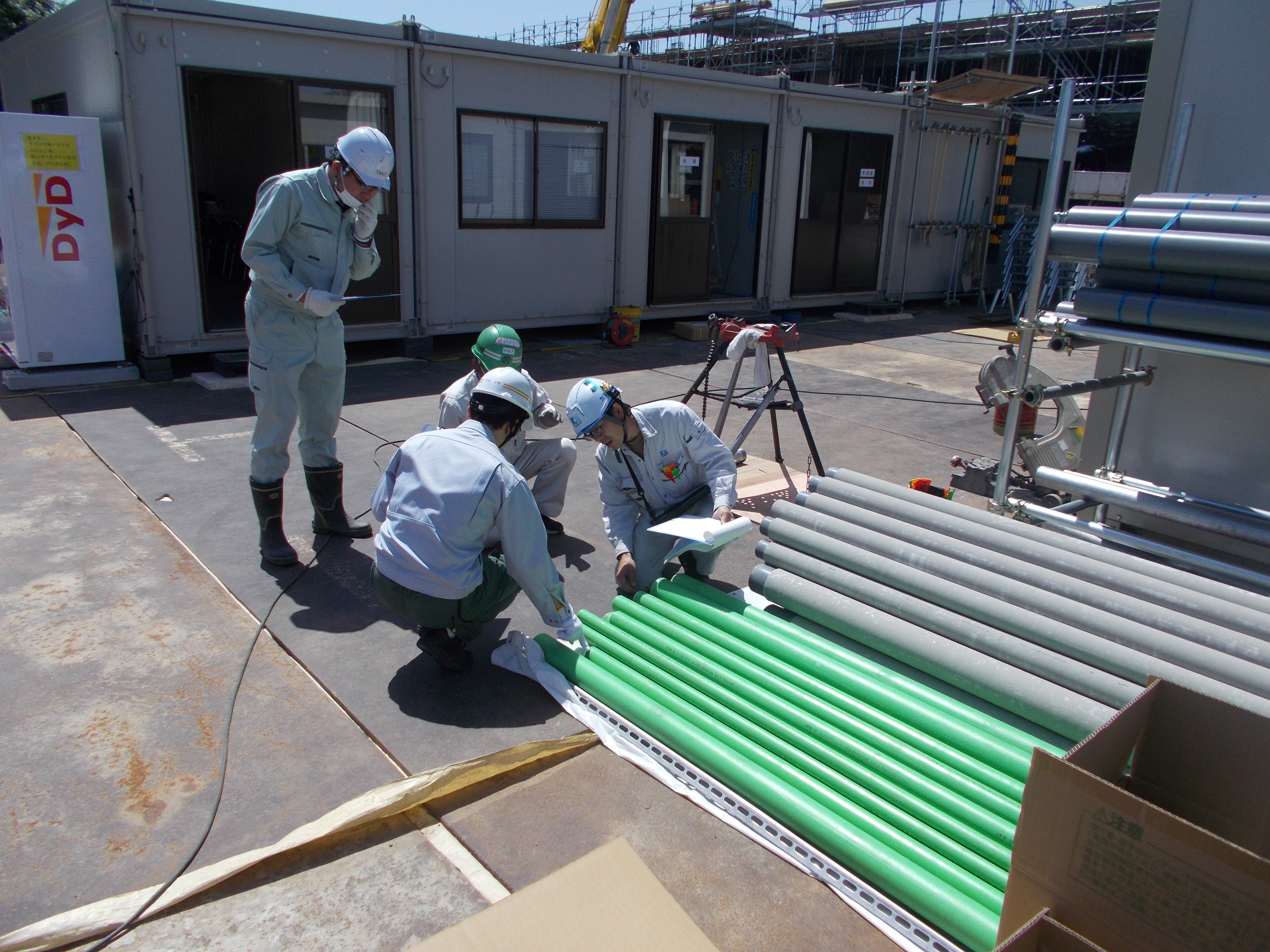

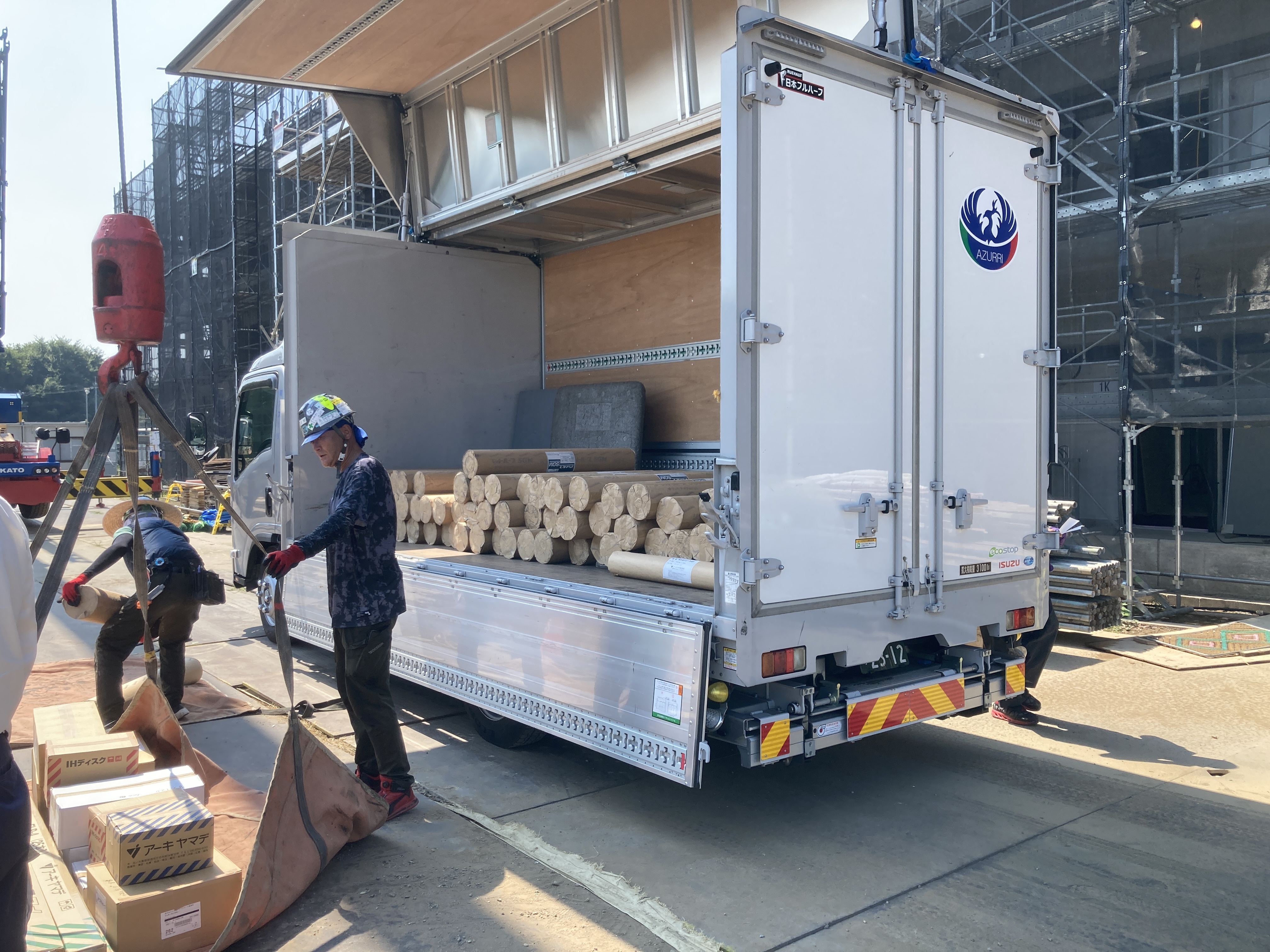

・ボンベ庫、設備配管材料検査
・太田土木事務所による特定工程(3階スラブ配筋工事)検査

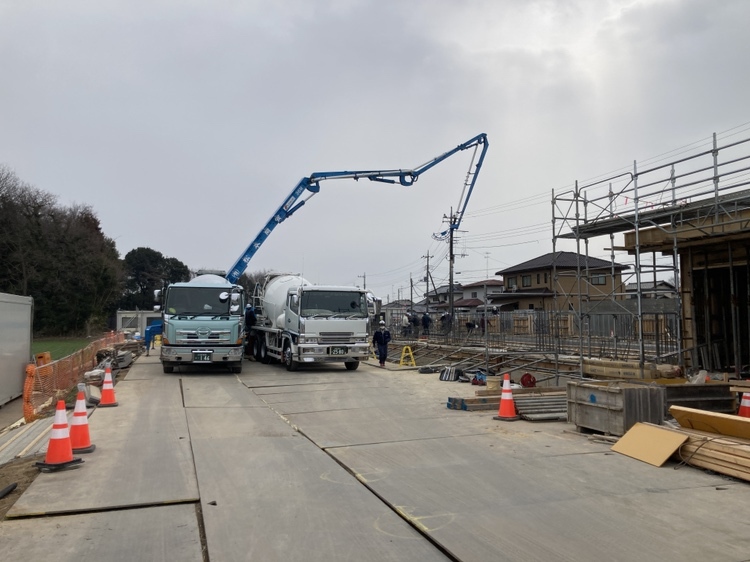

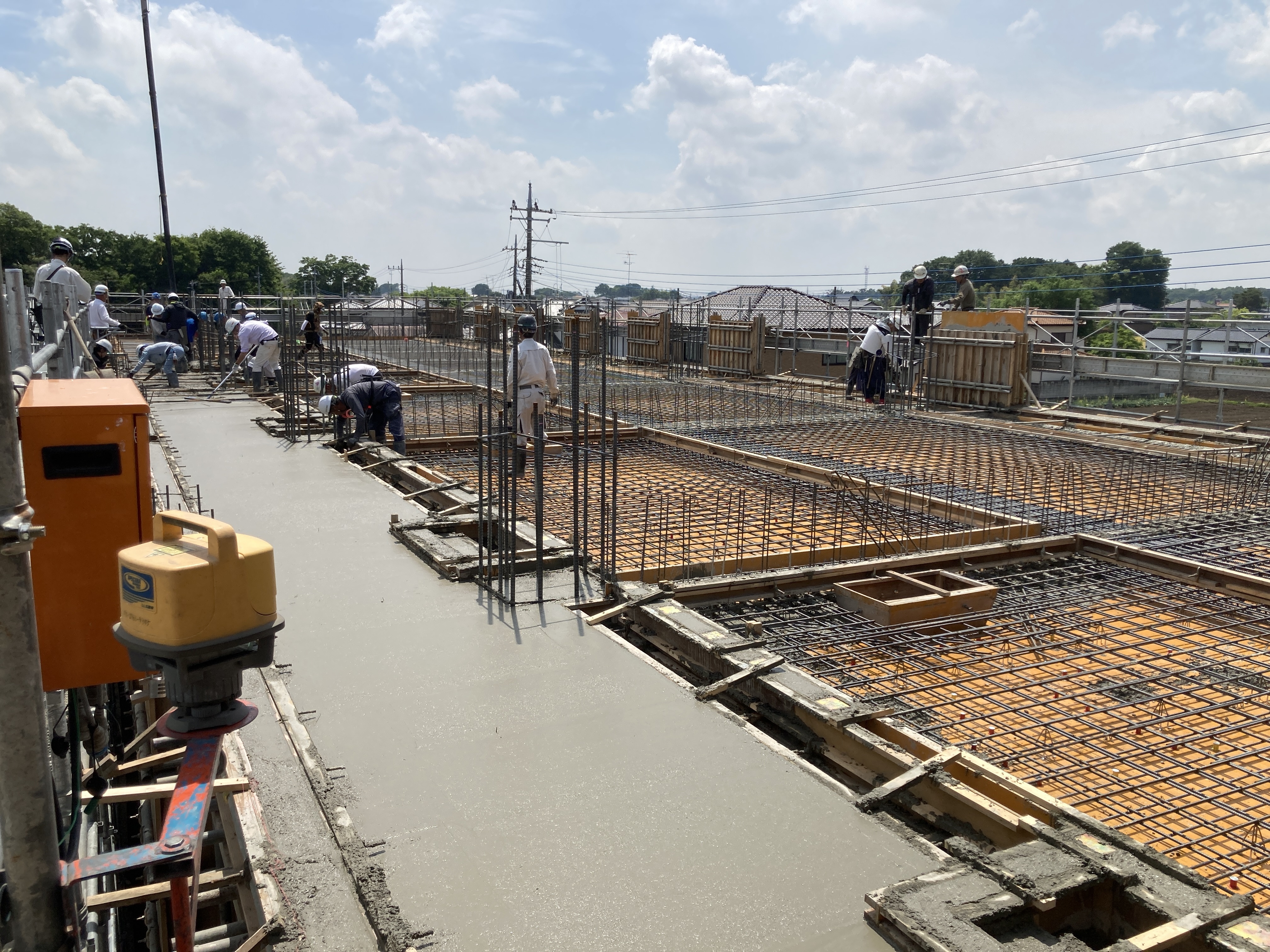

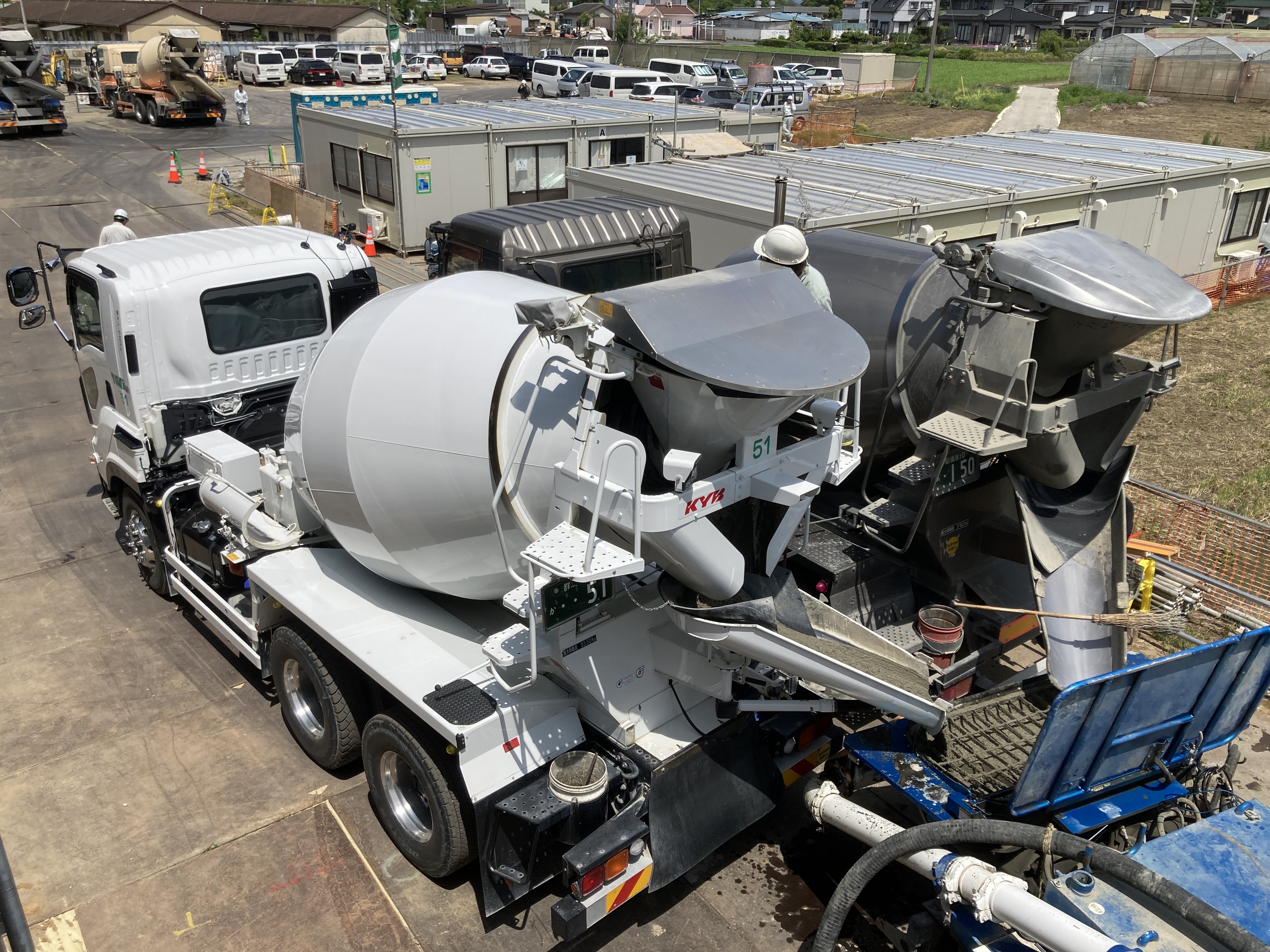

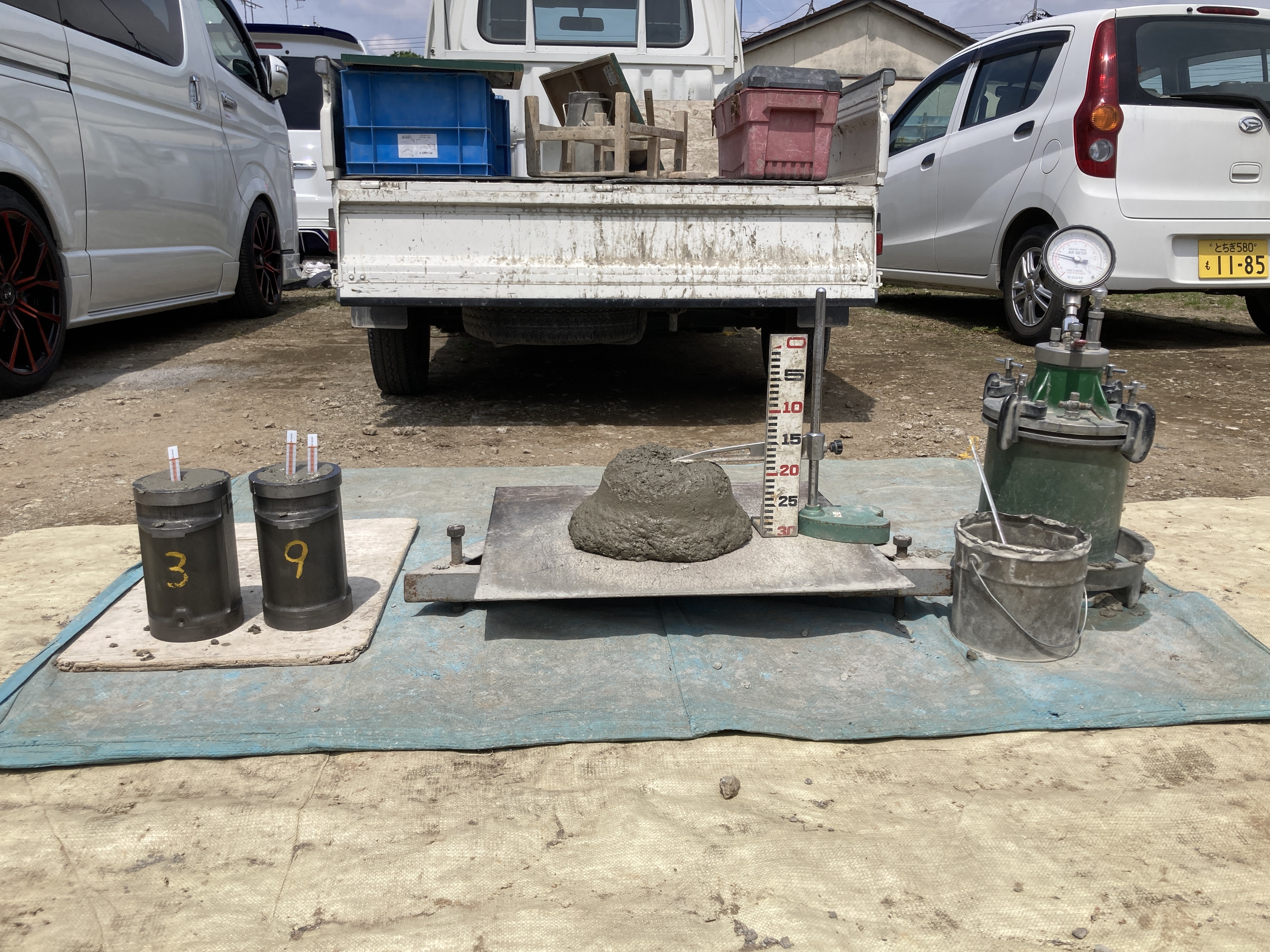

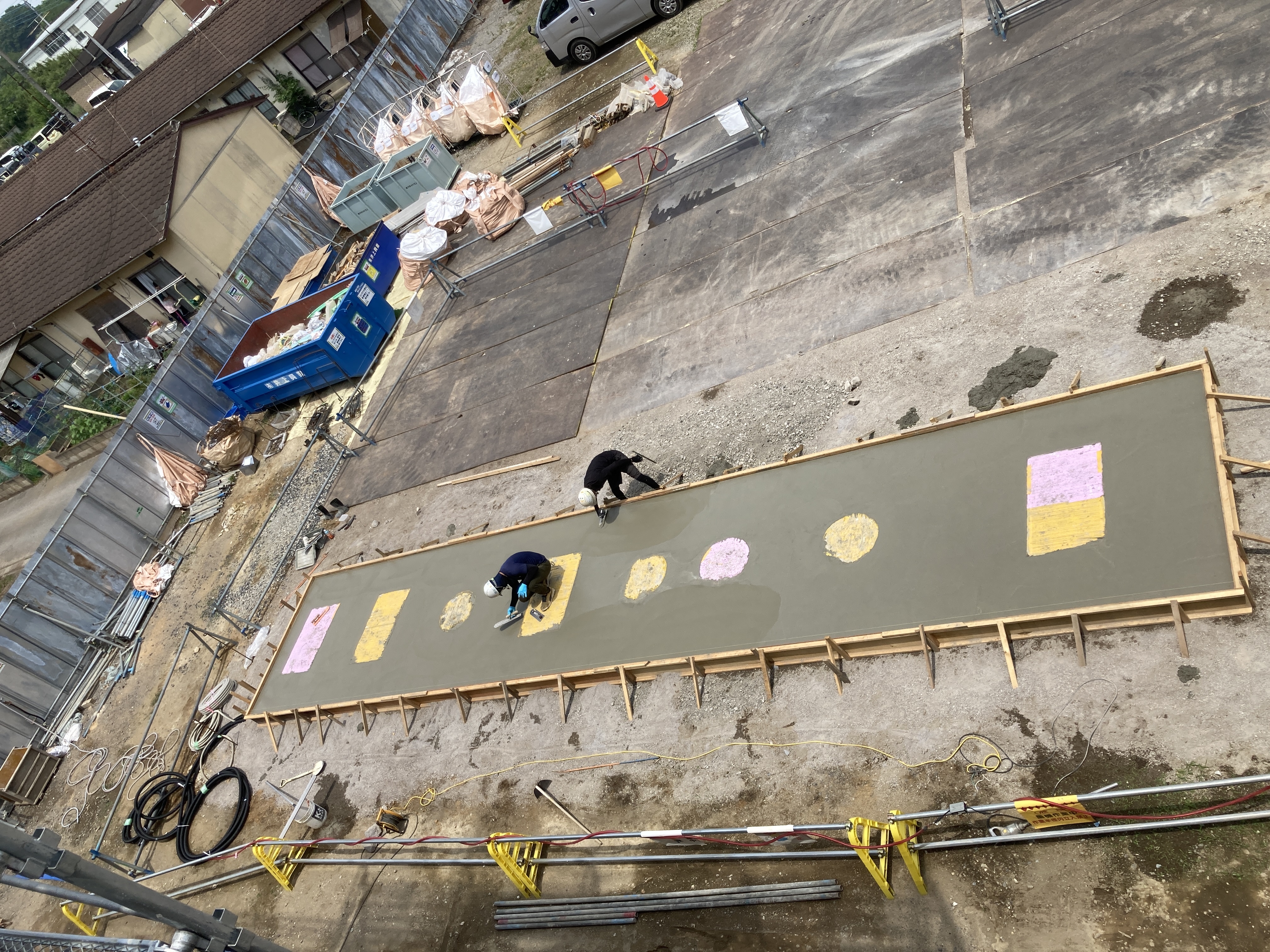

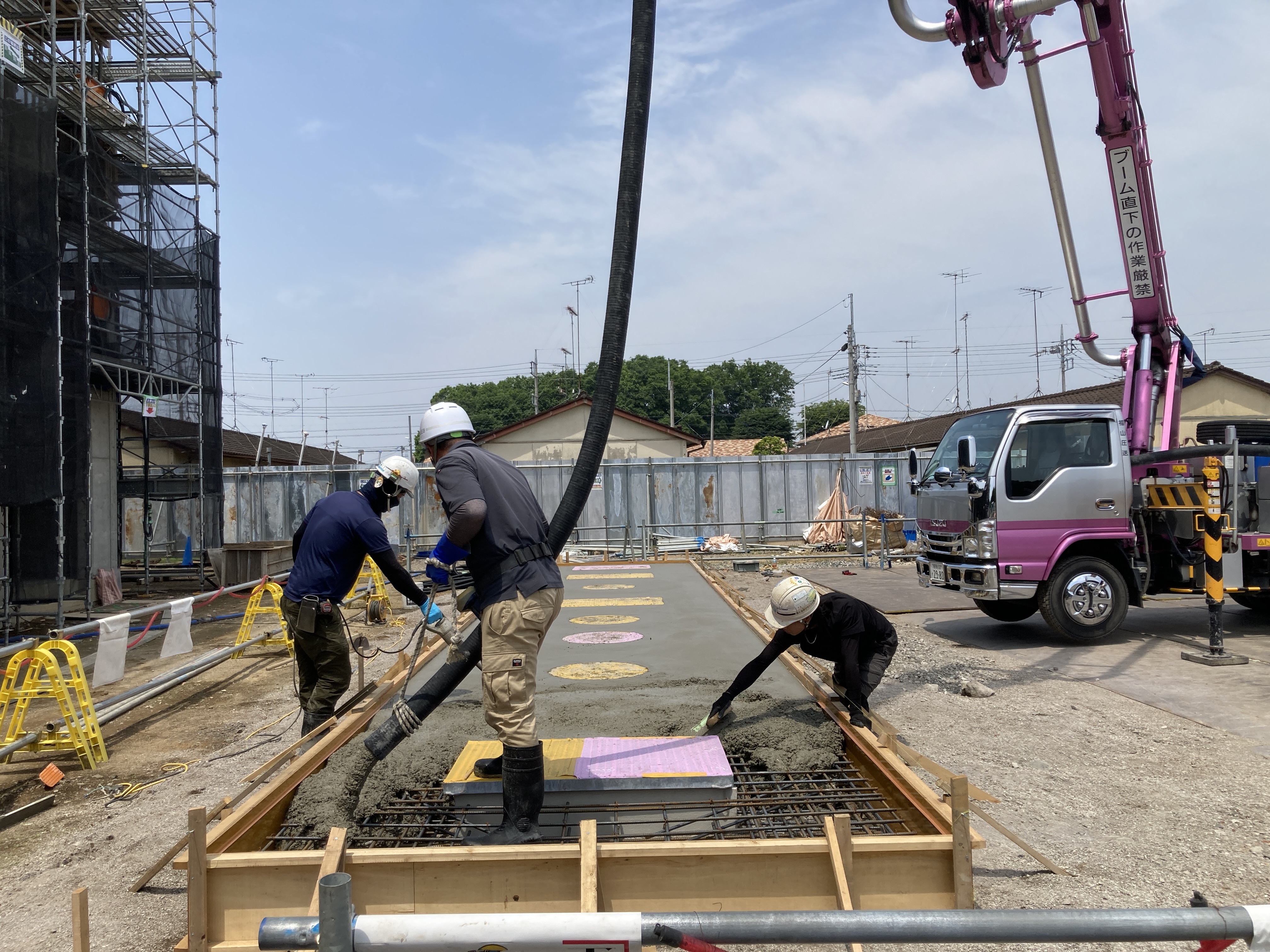

・東棟3階スラブコンクリート受入検査
・浄化槽配筋検査

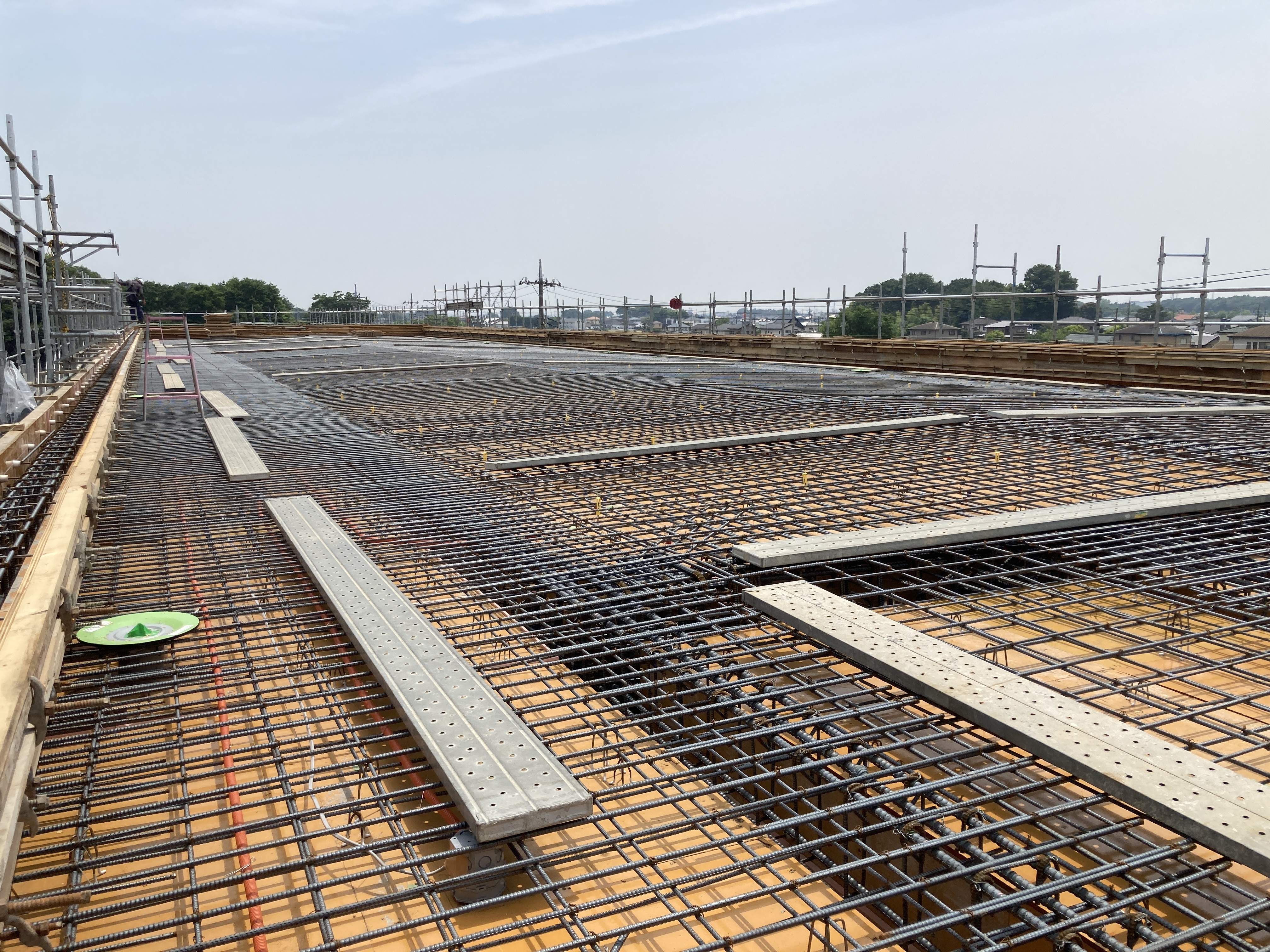

・西棟屋上スラブ配筋検査、浄化槽スラブコンクリート検査
令和7年6月

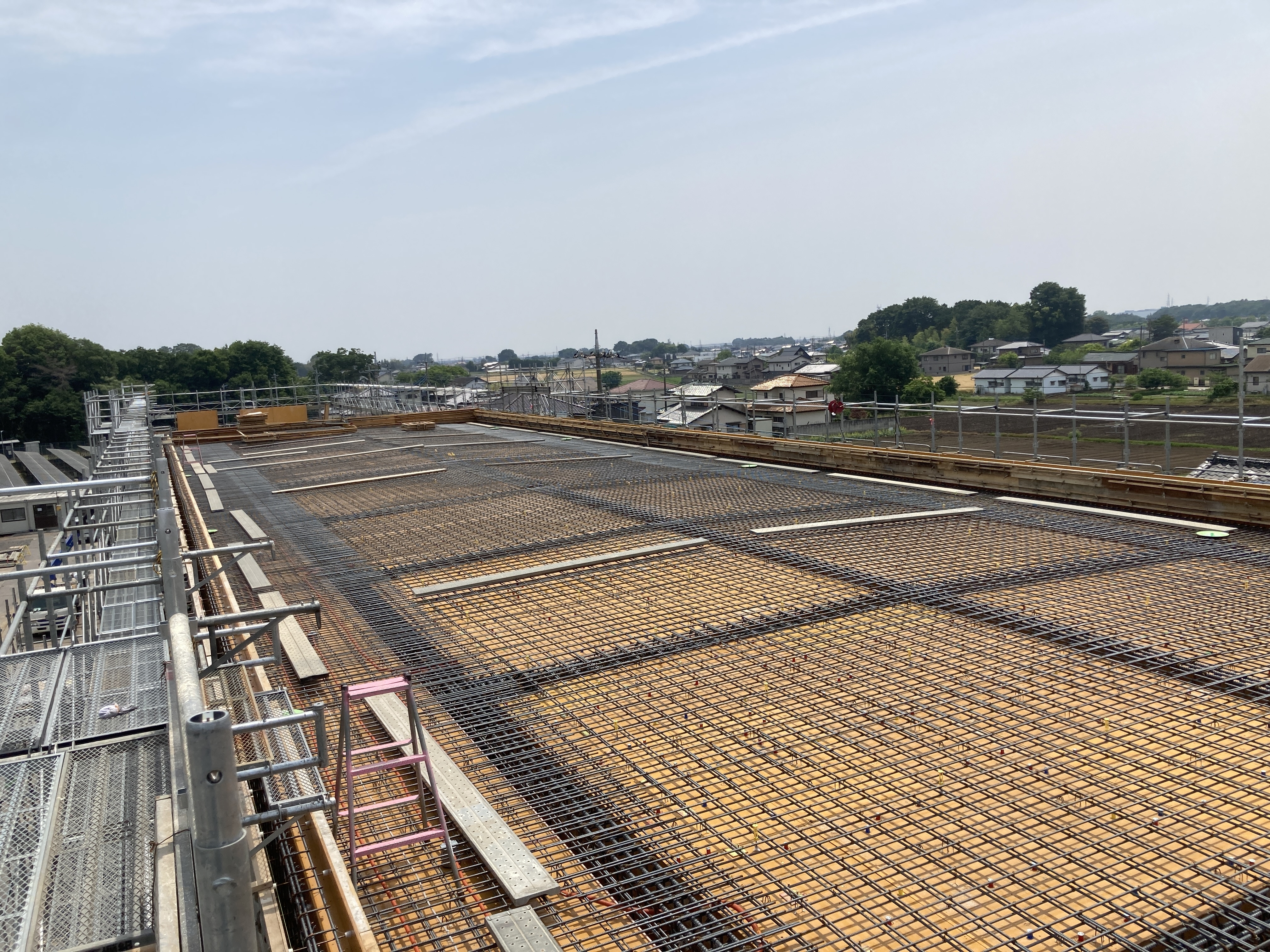

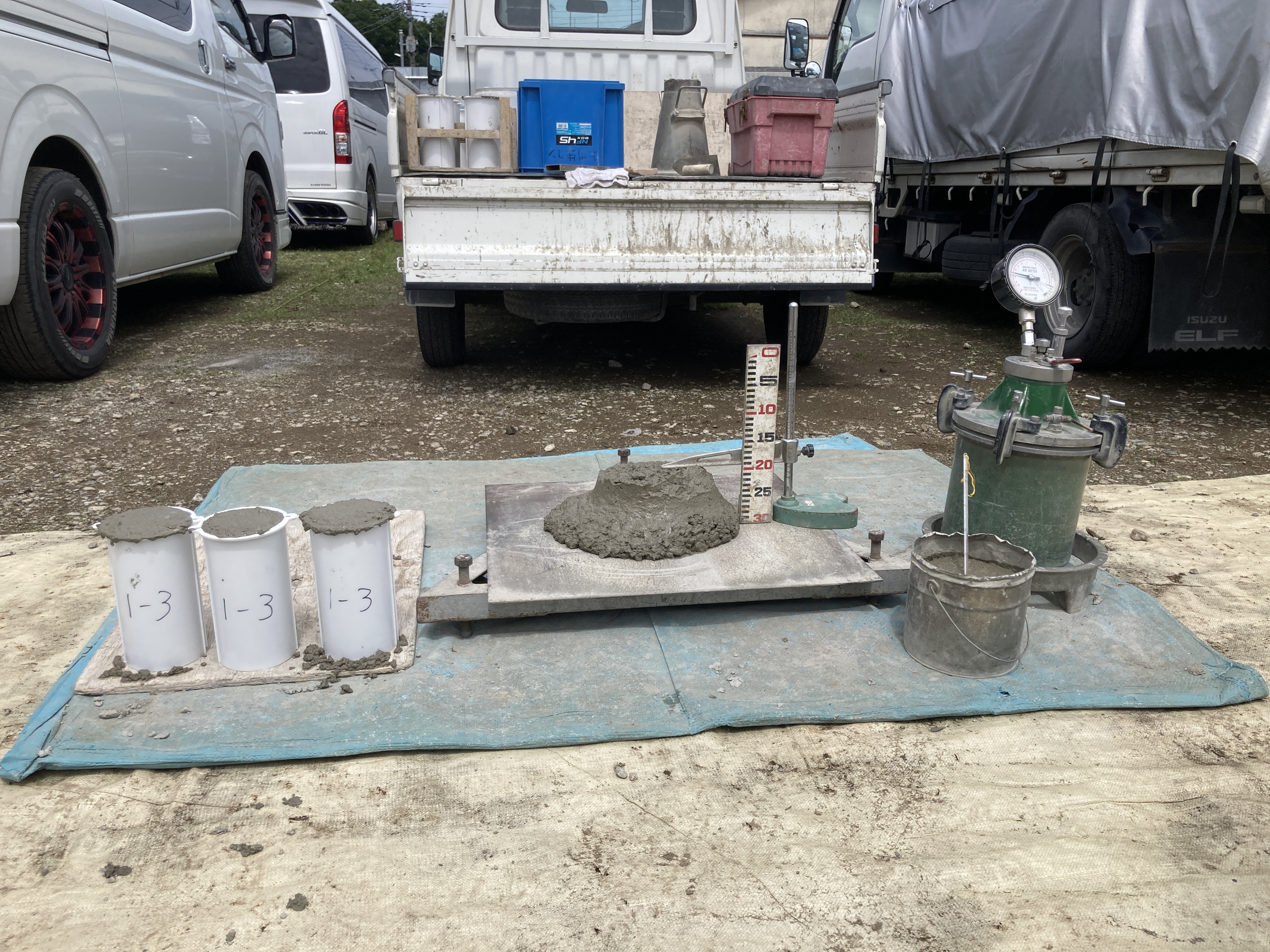

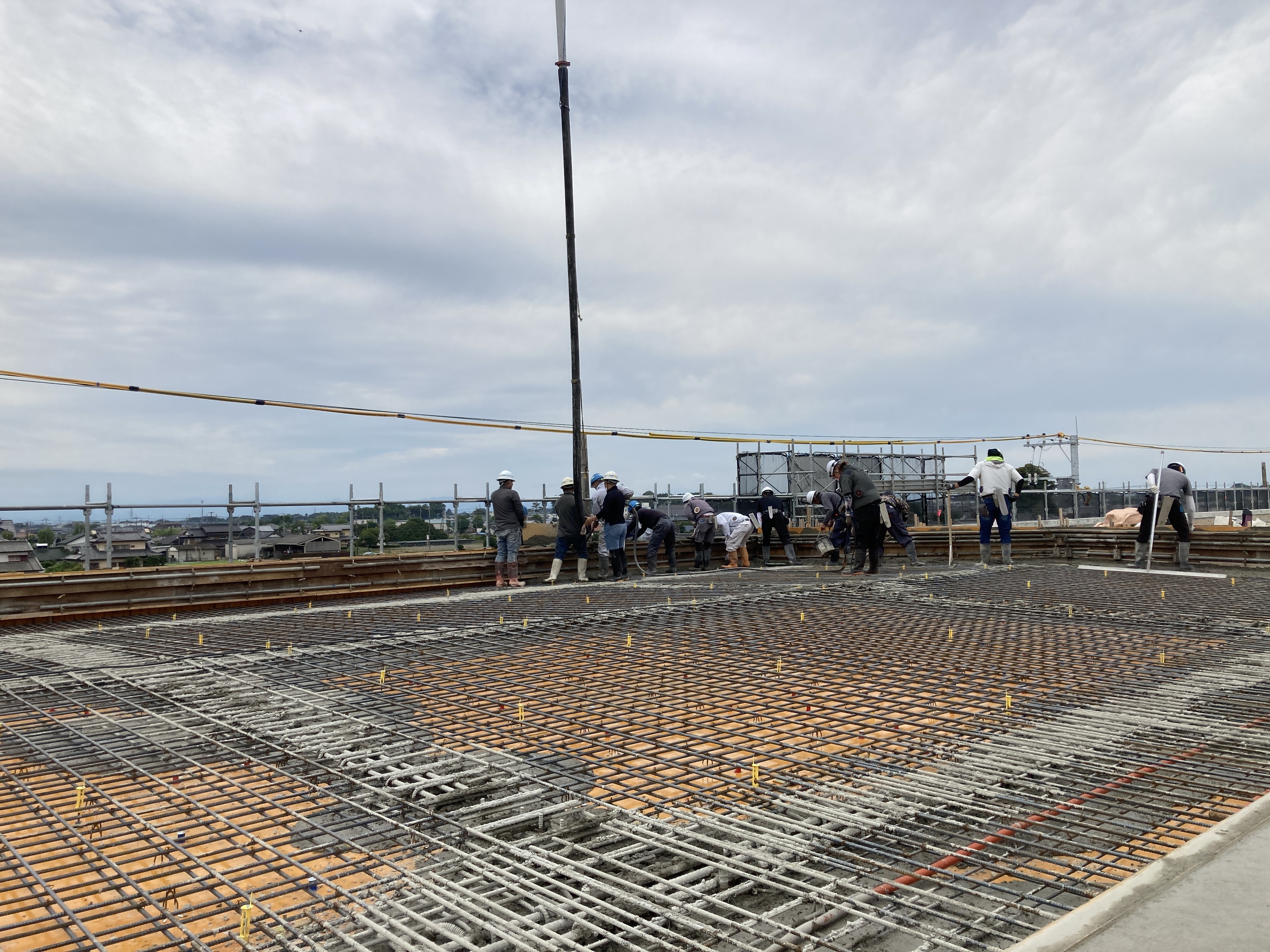

・太田土木事務所による特定工程(R階スラブ配筋工事)検査

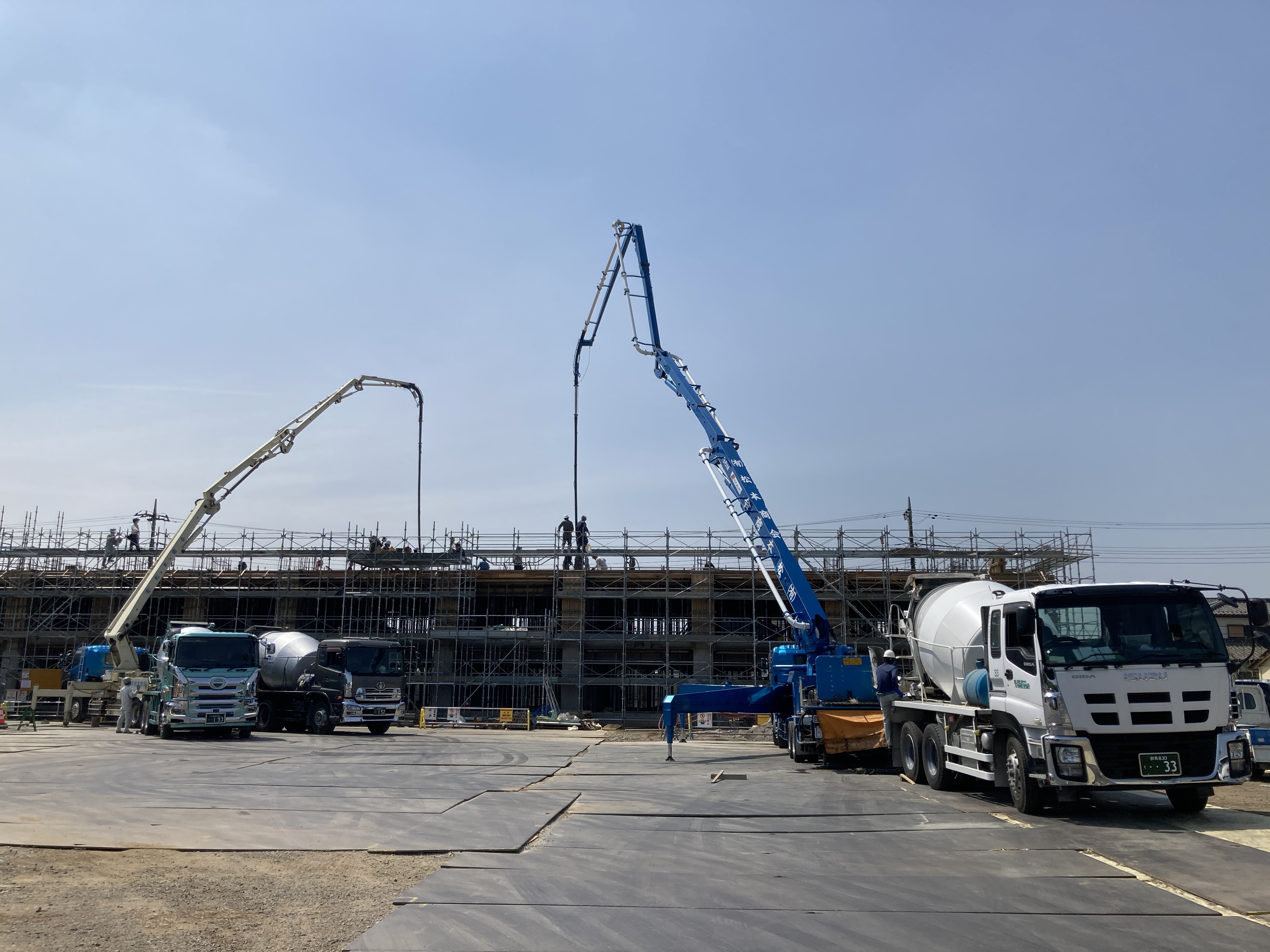

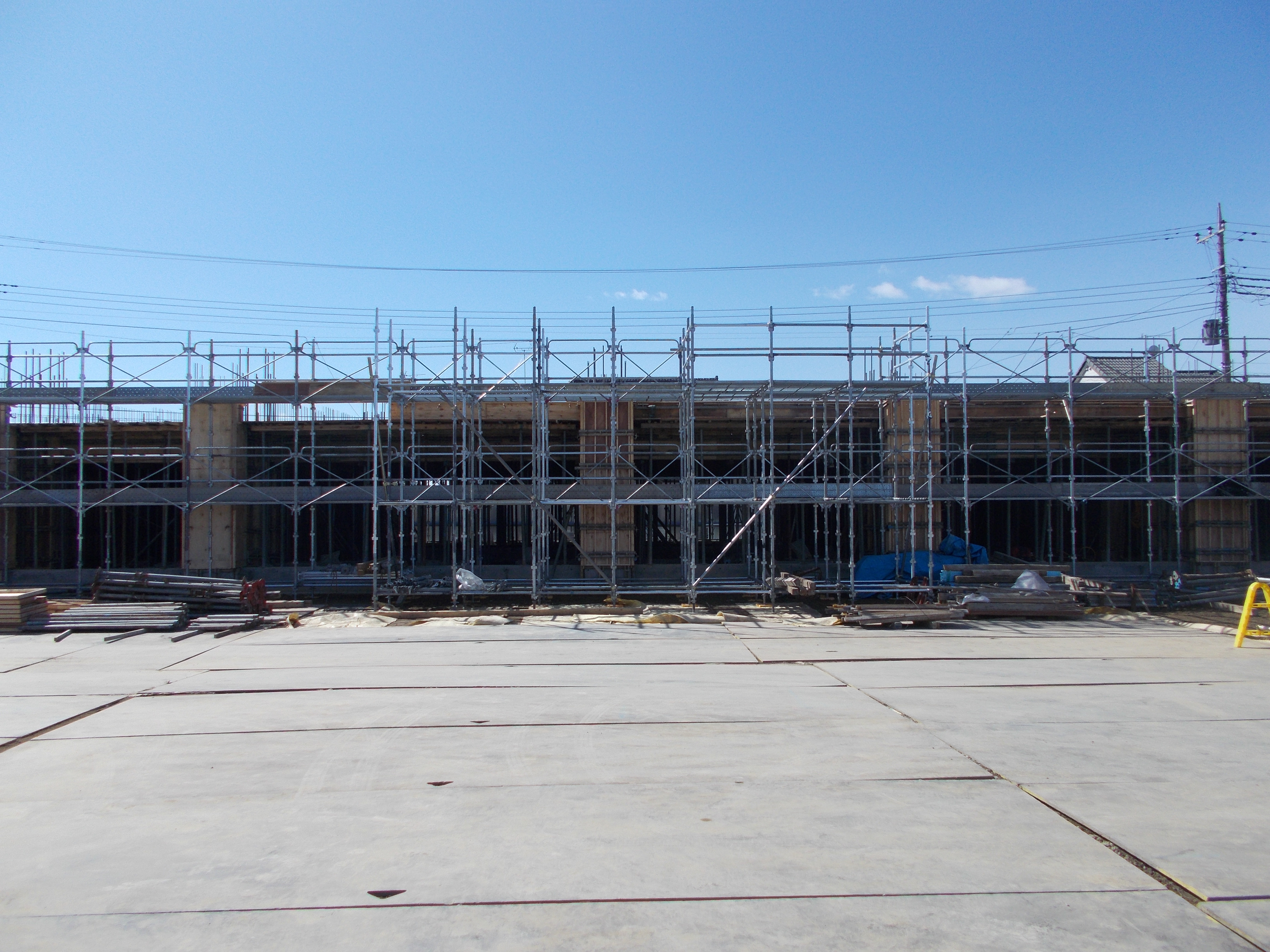

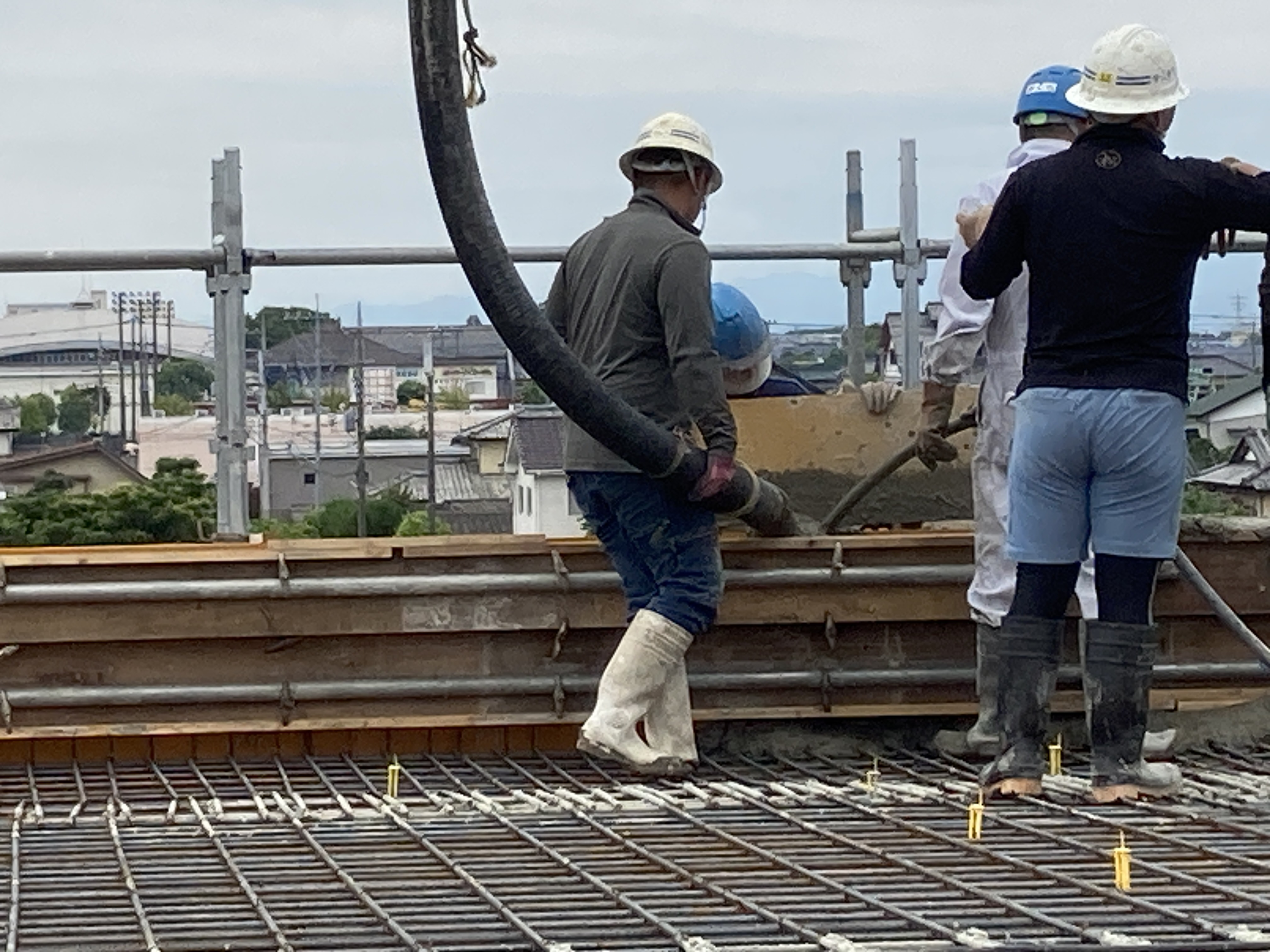

・東棟3階躯体コンクリート受入検査
令和7年7月

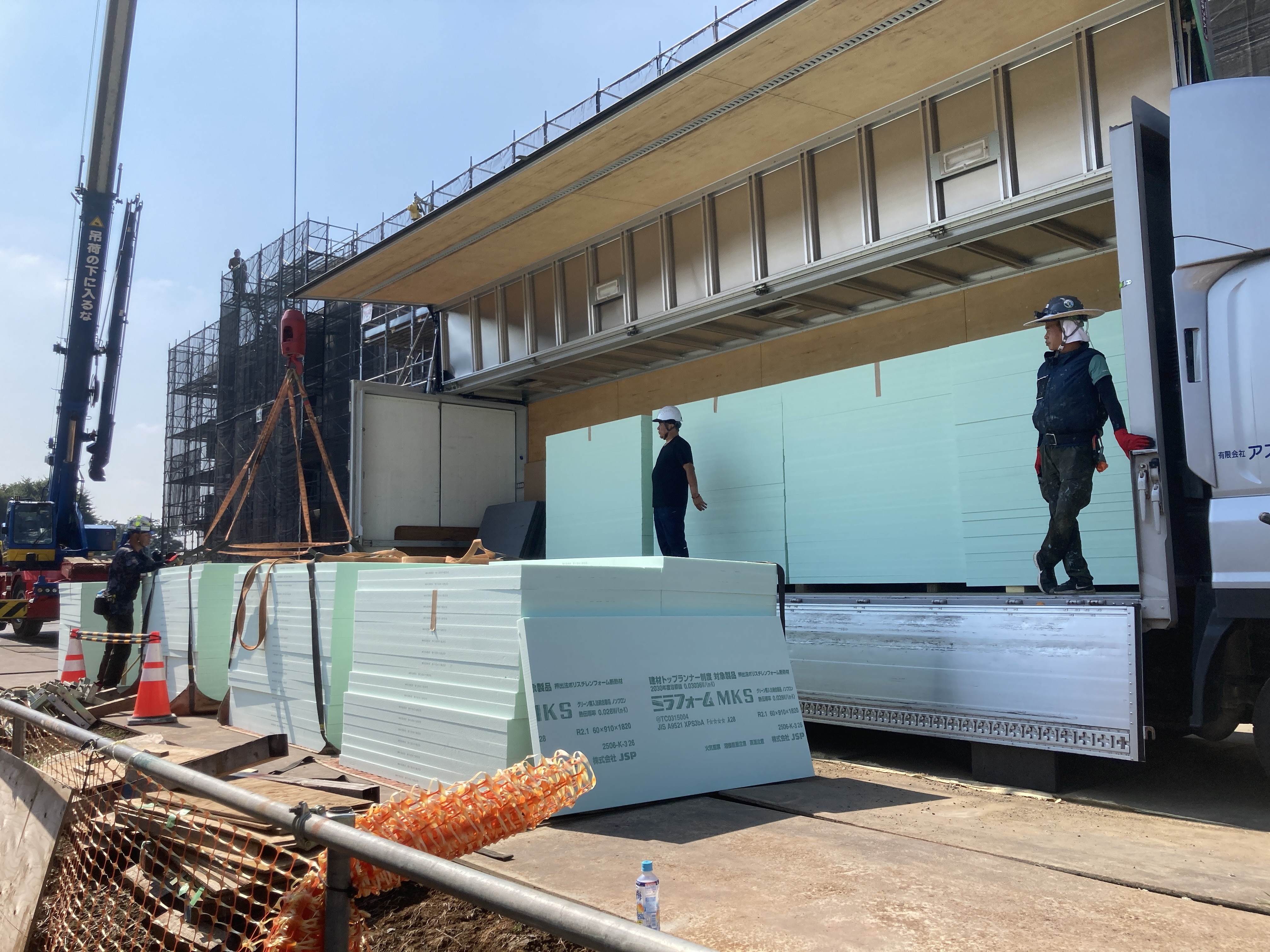

・第3回運用管理委員会視察

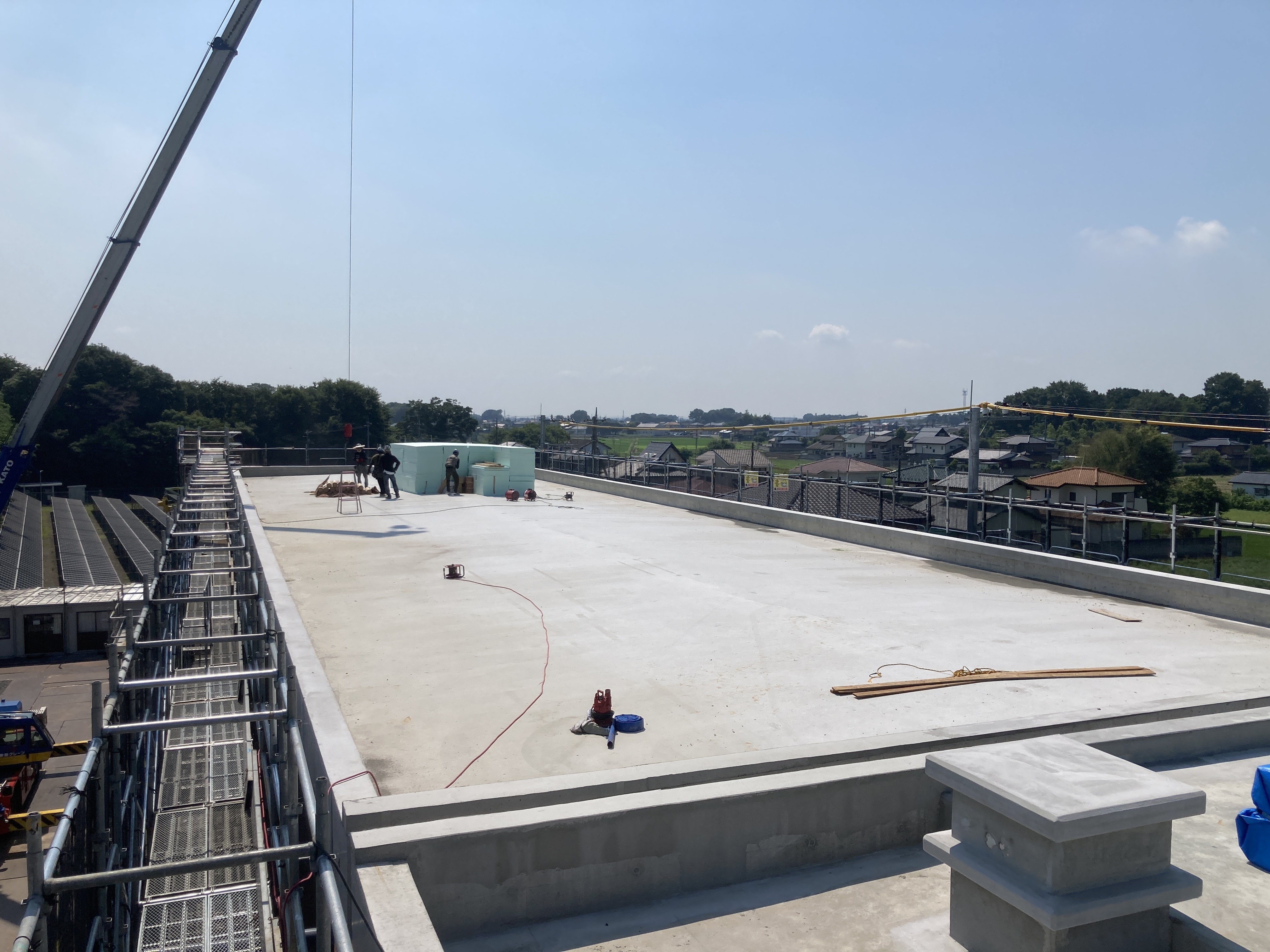

・屋根防水部材材料検査

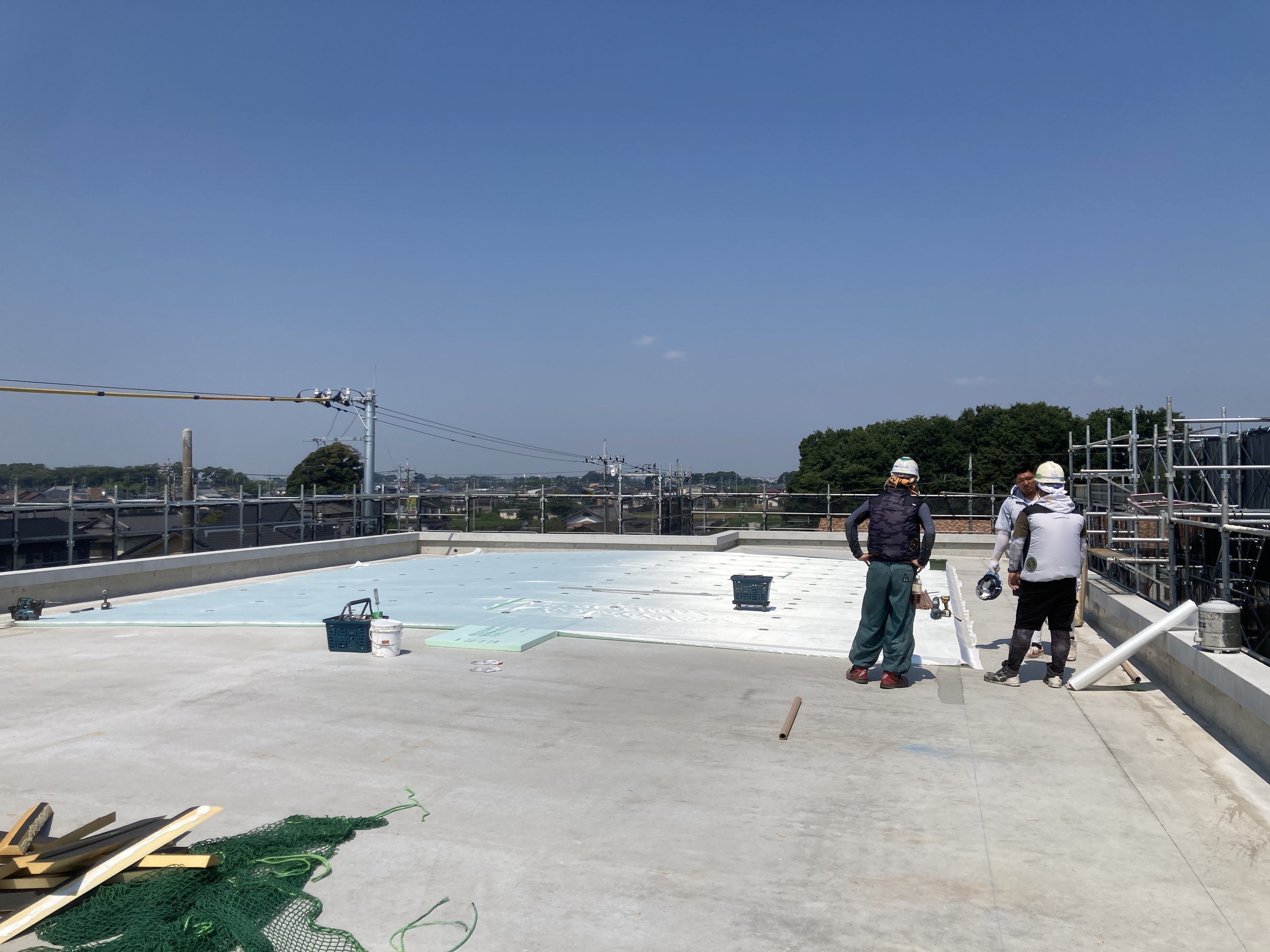

令和7年8月

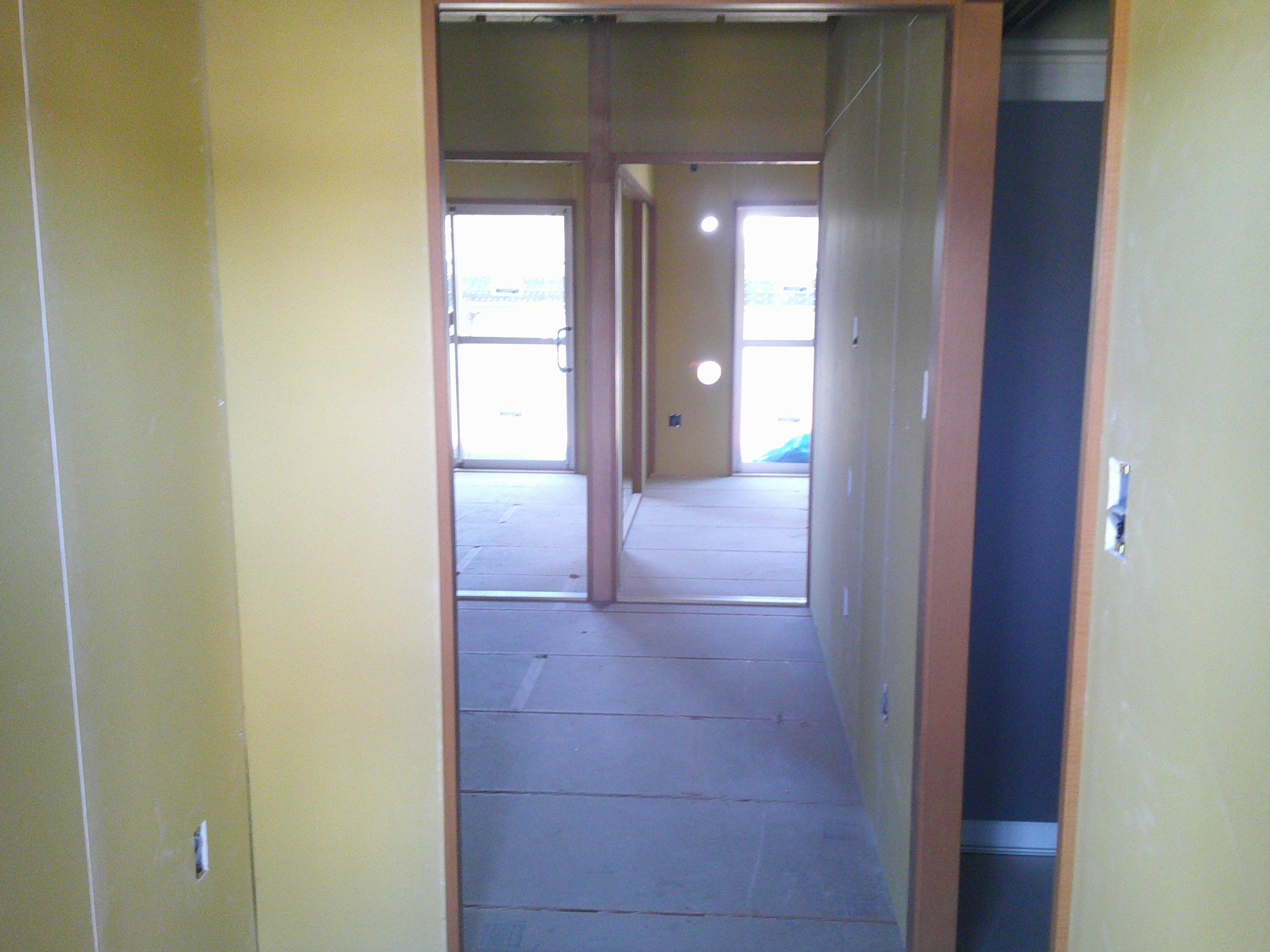

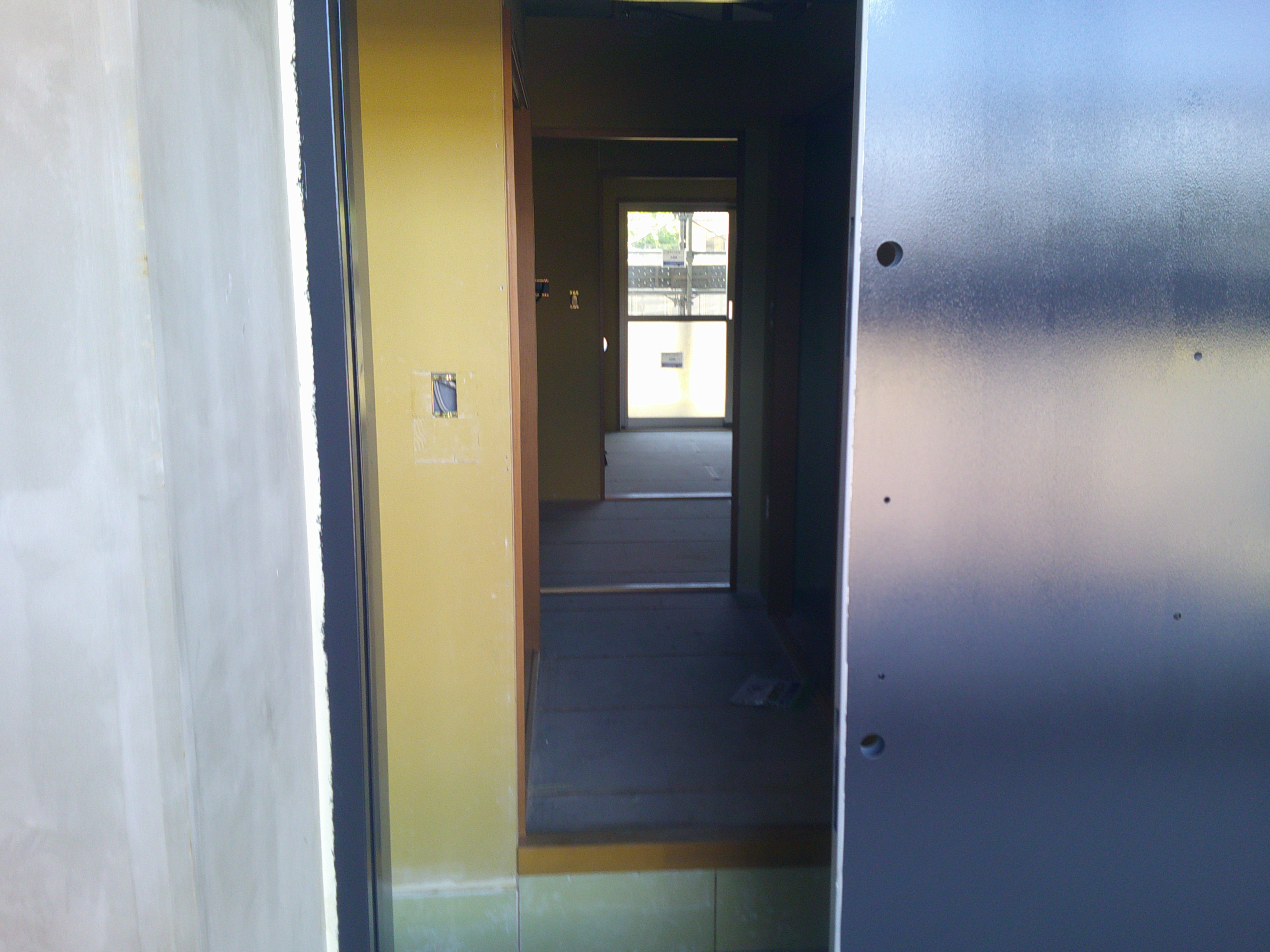

・部屋の施工状況

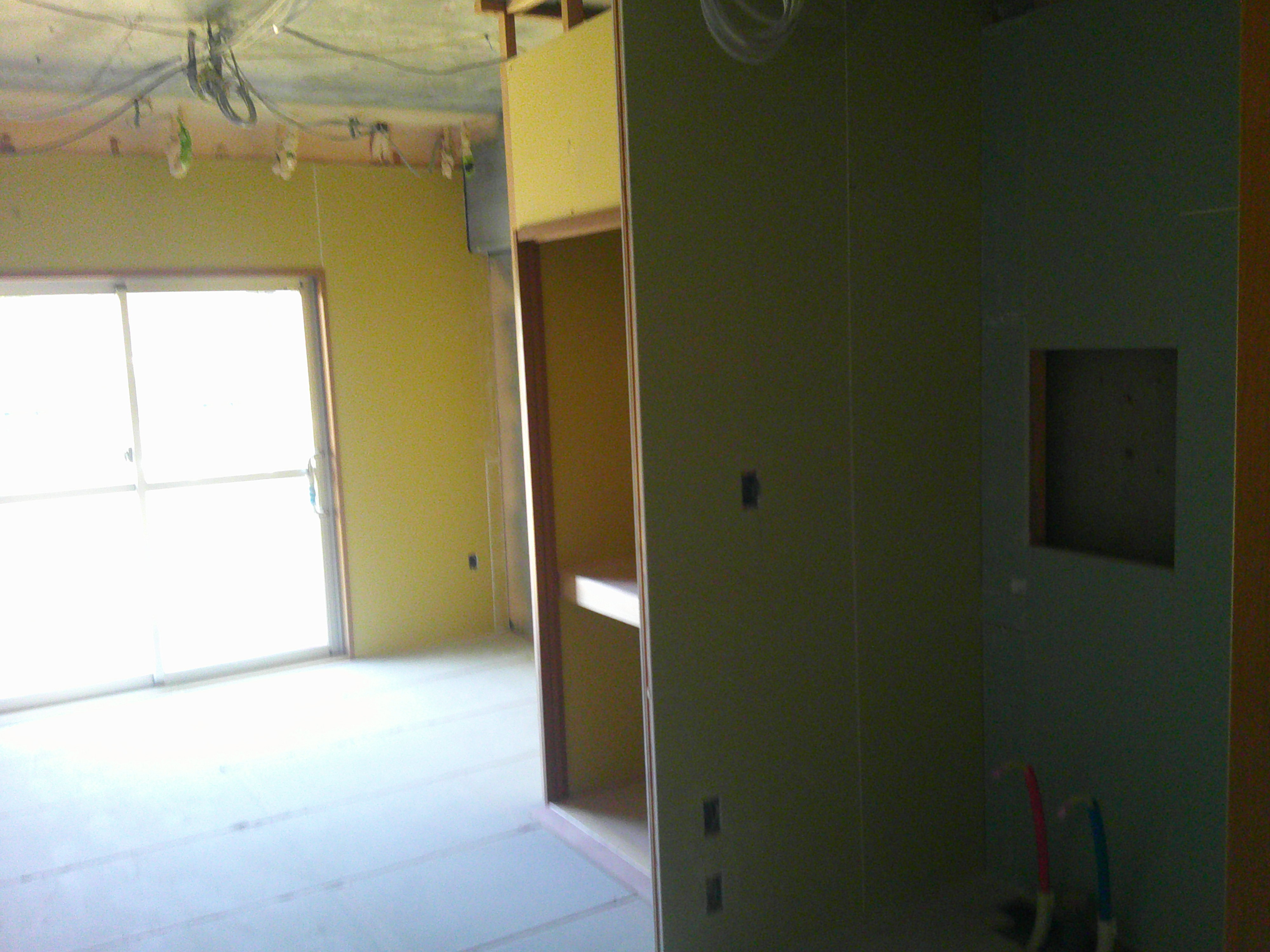

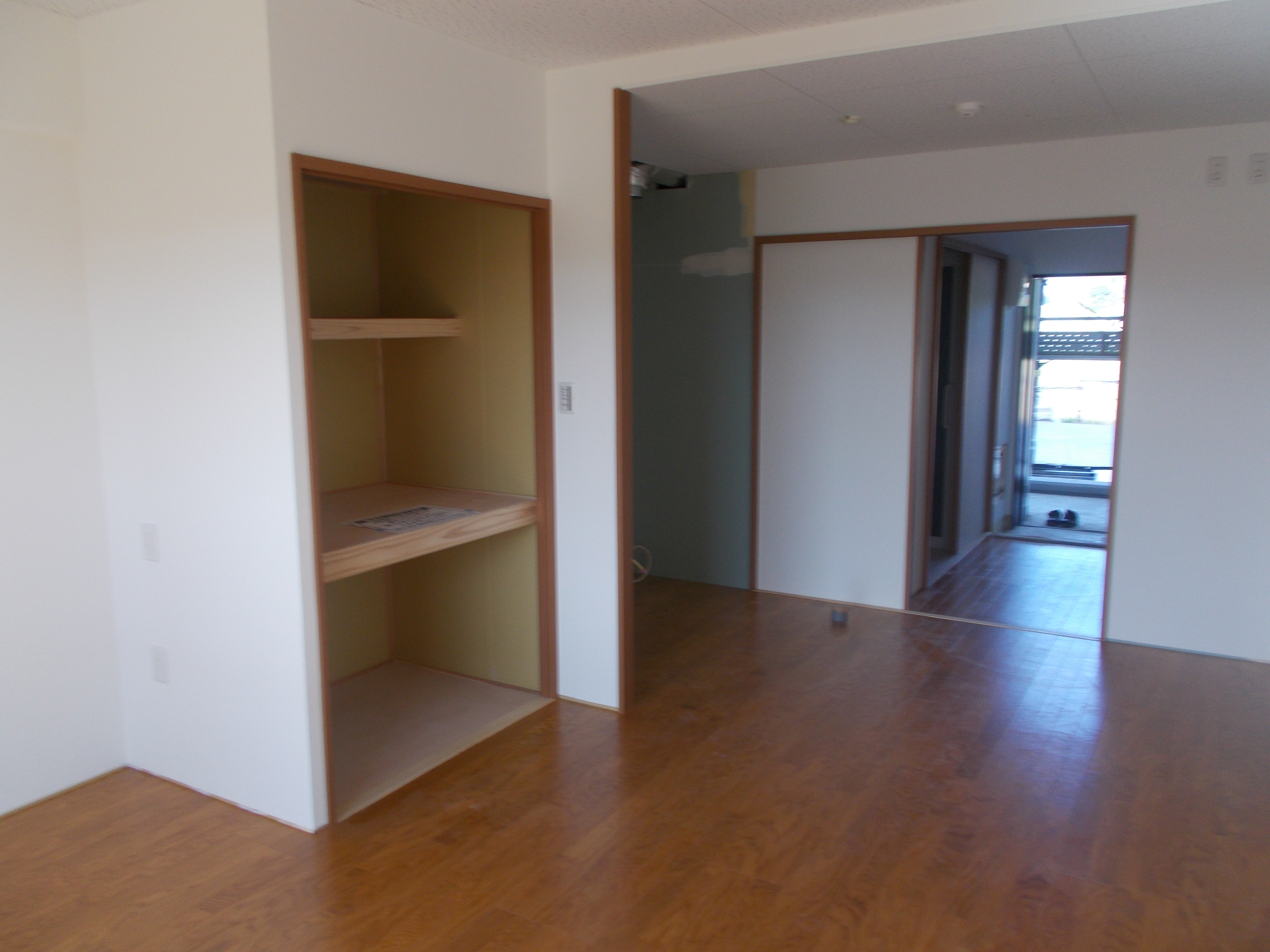

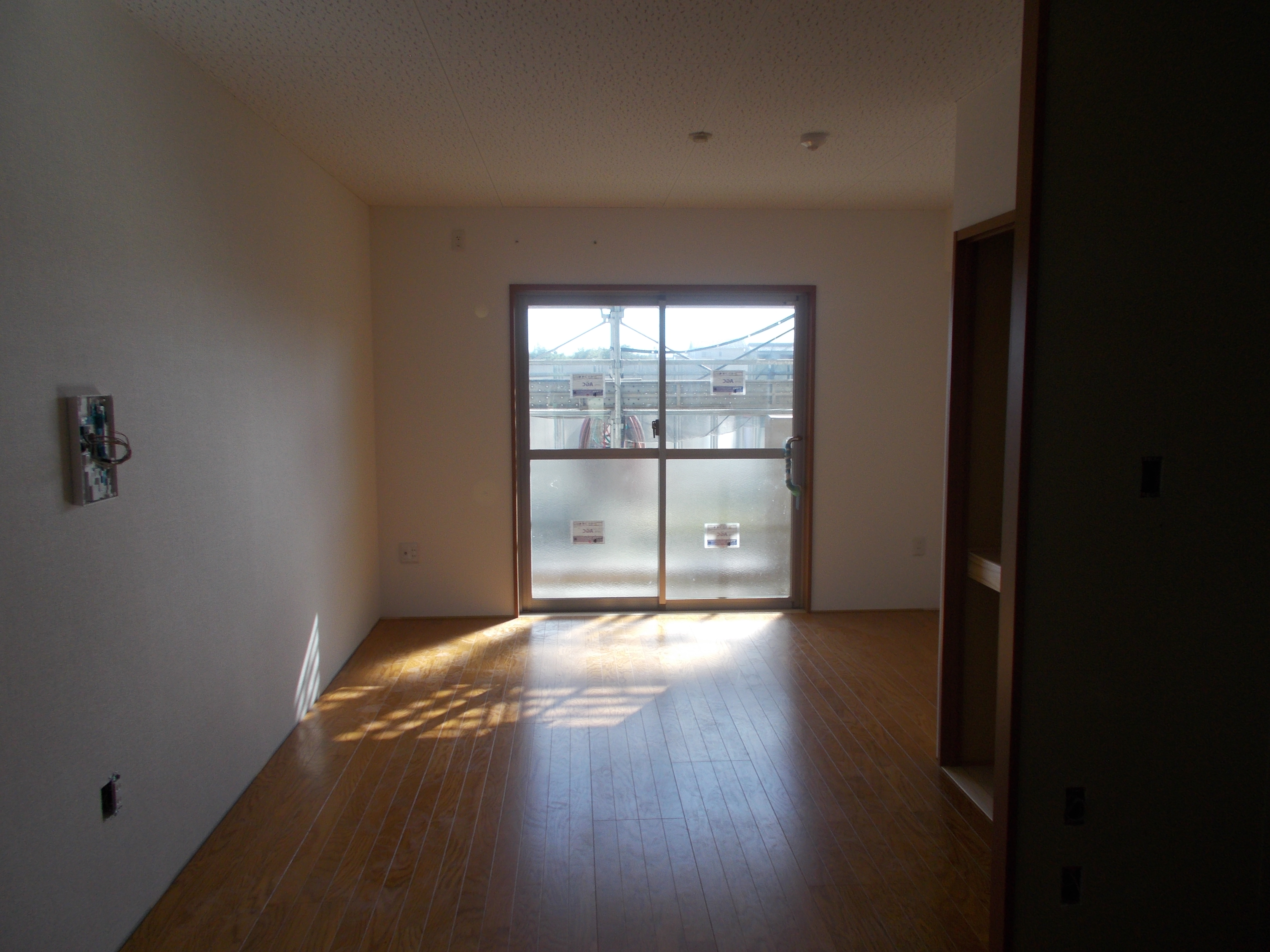

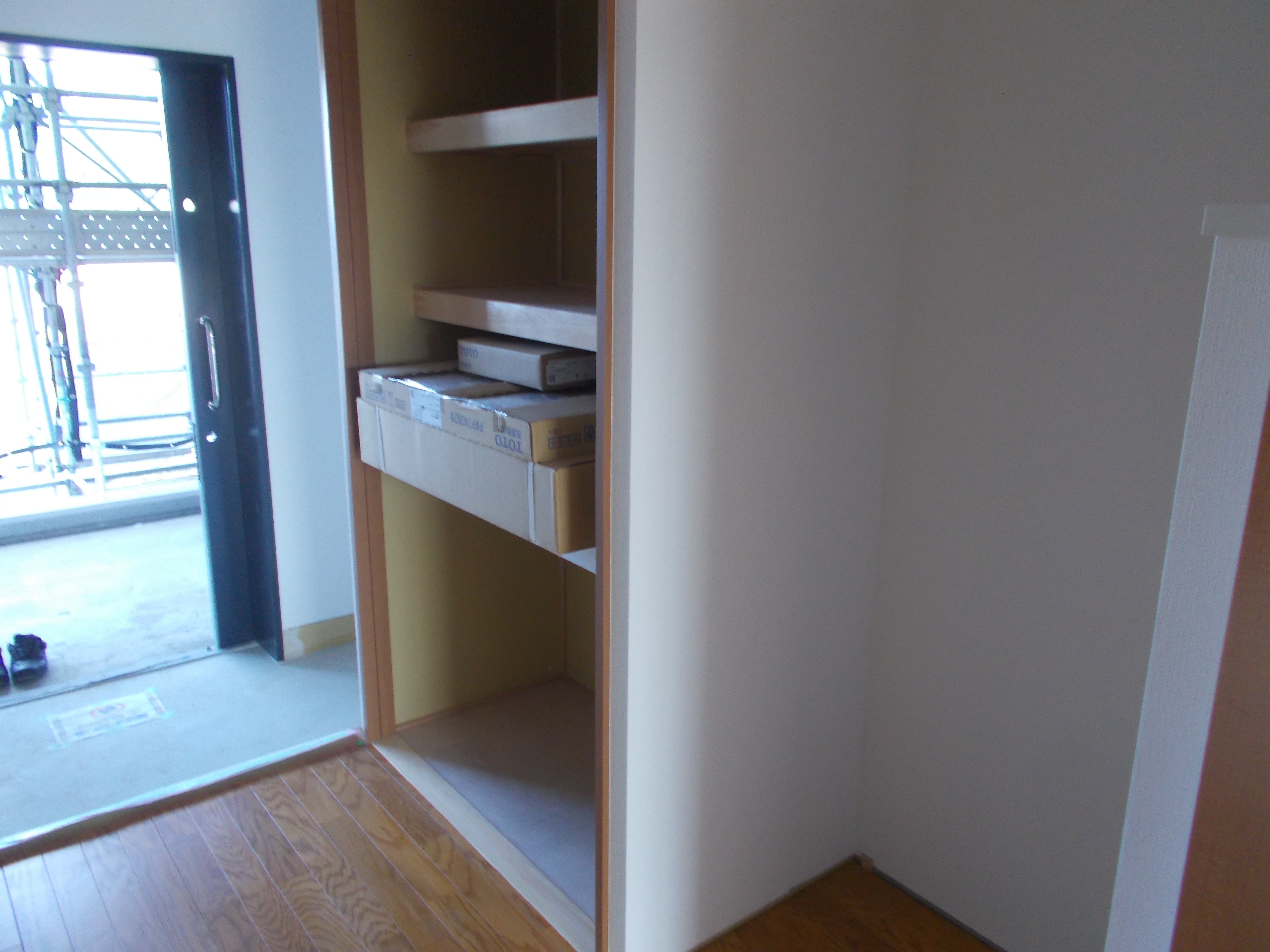

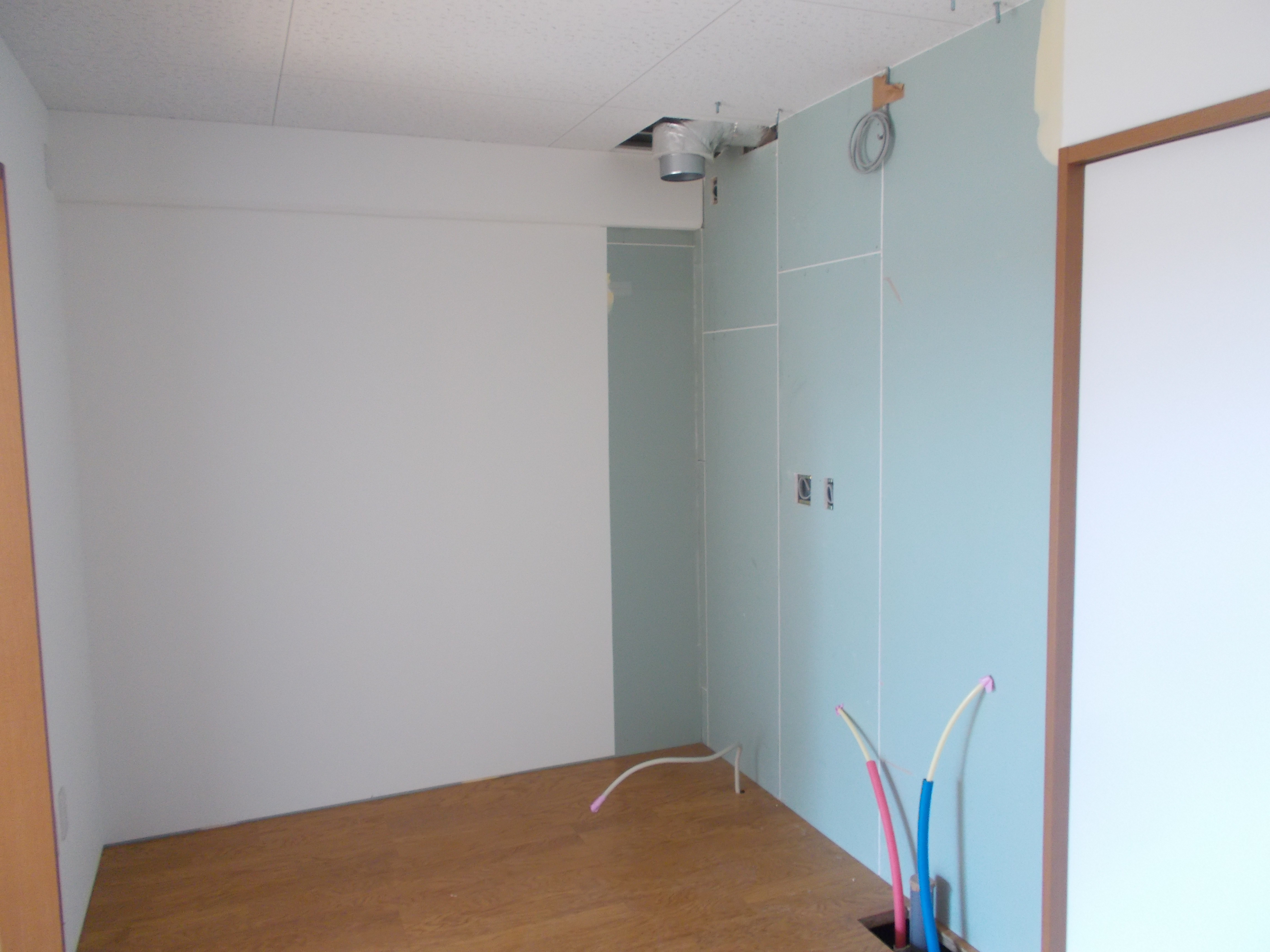

1Kタイプ

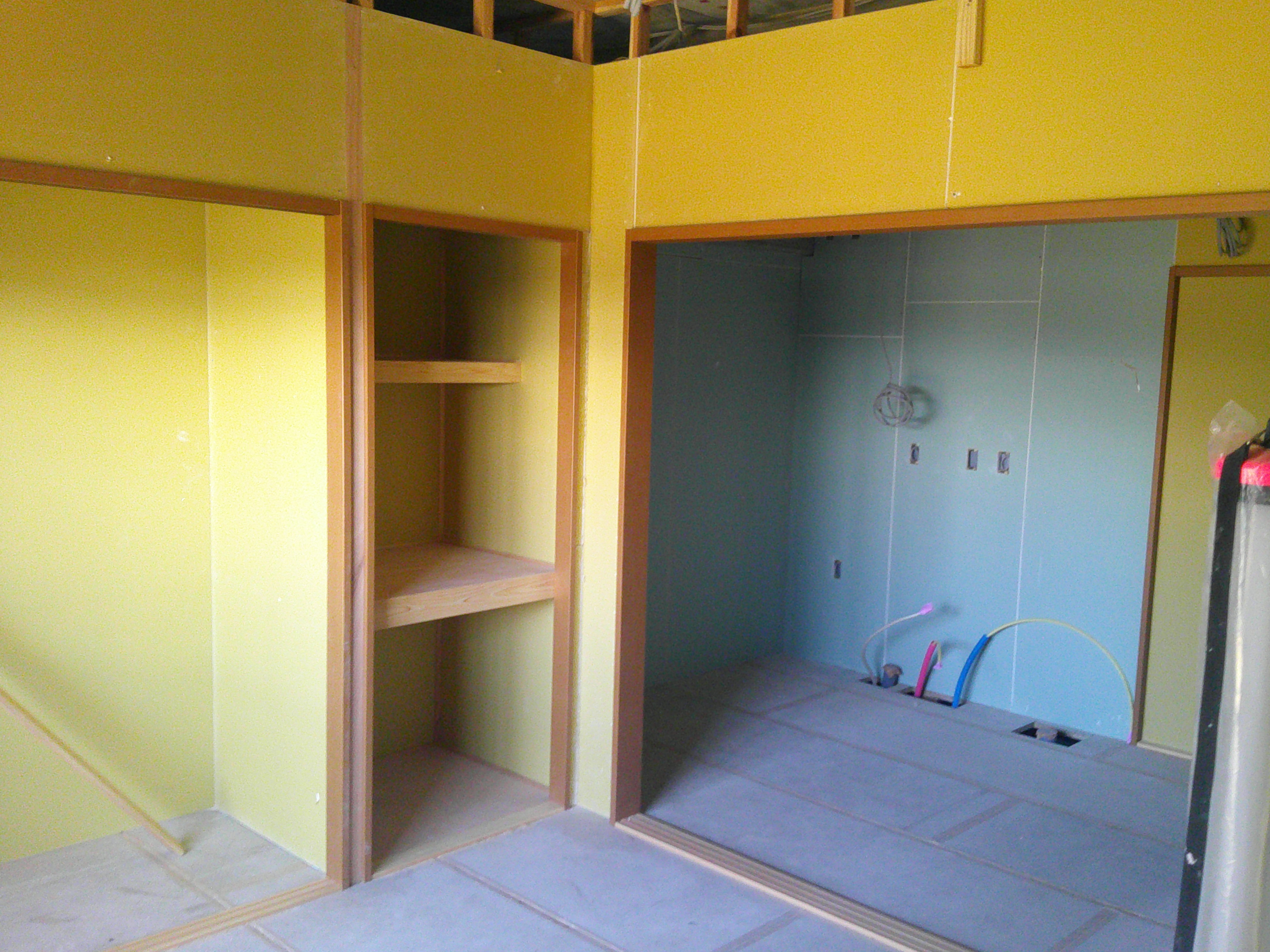

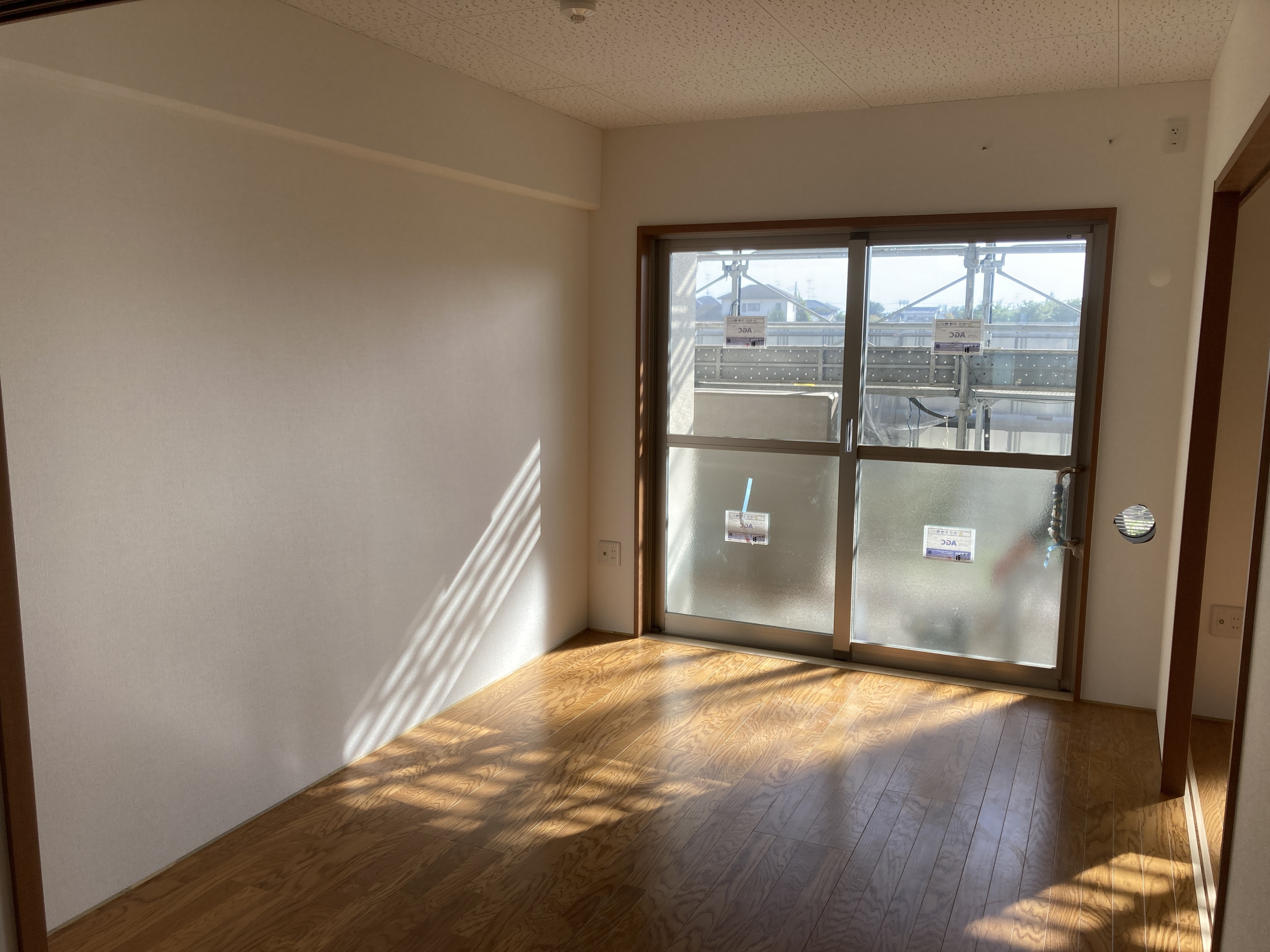

1DKタイプ

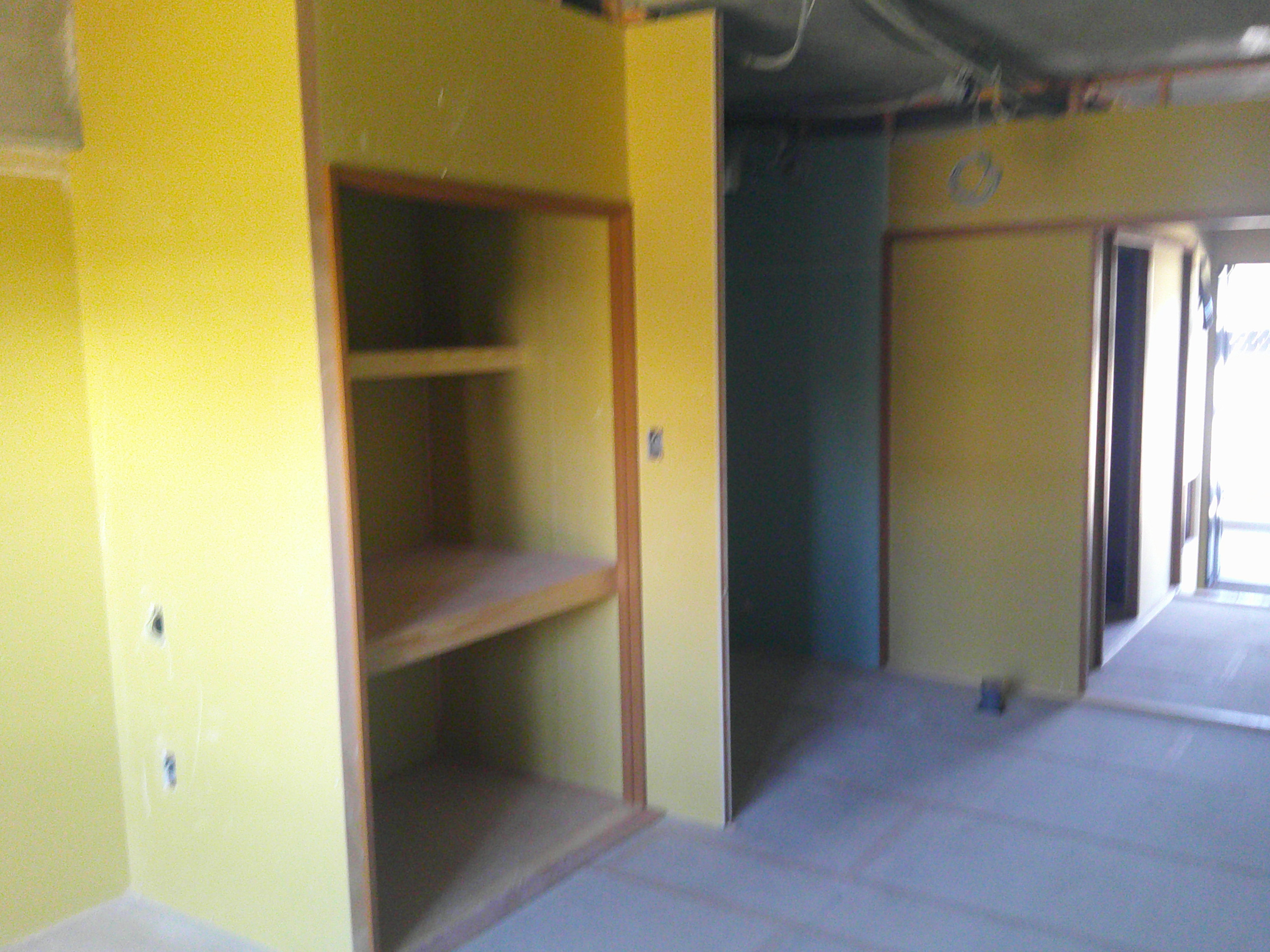

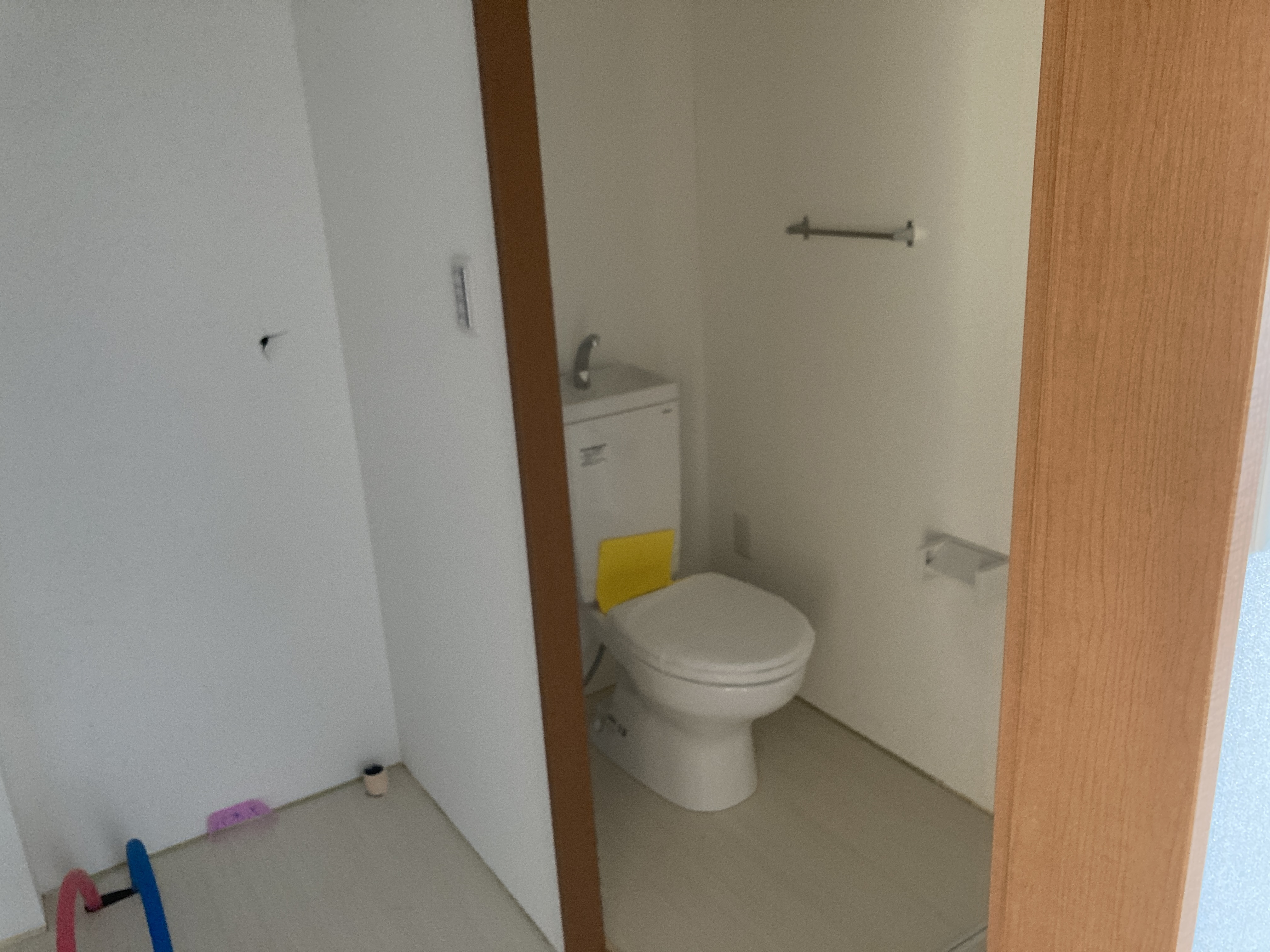

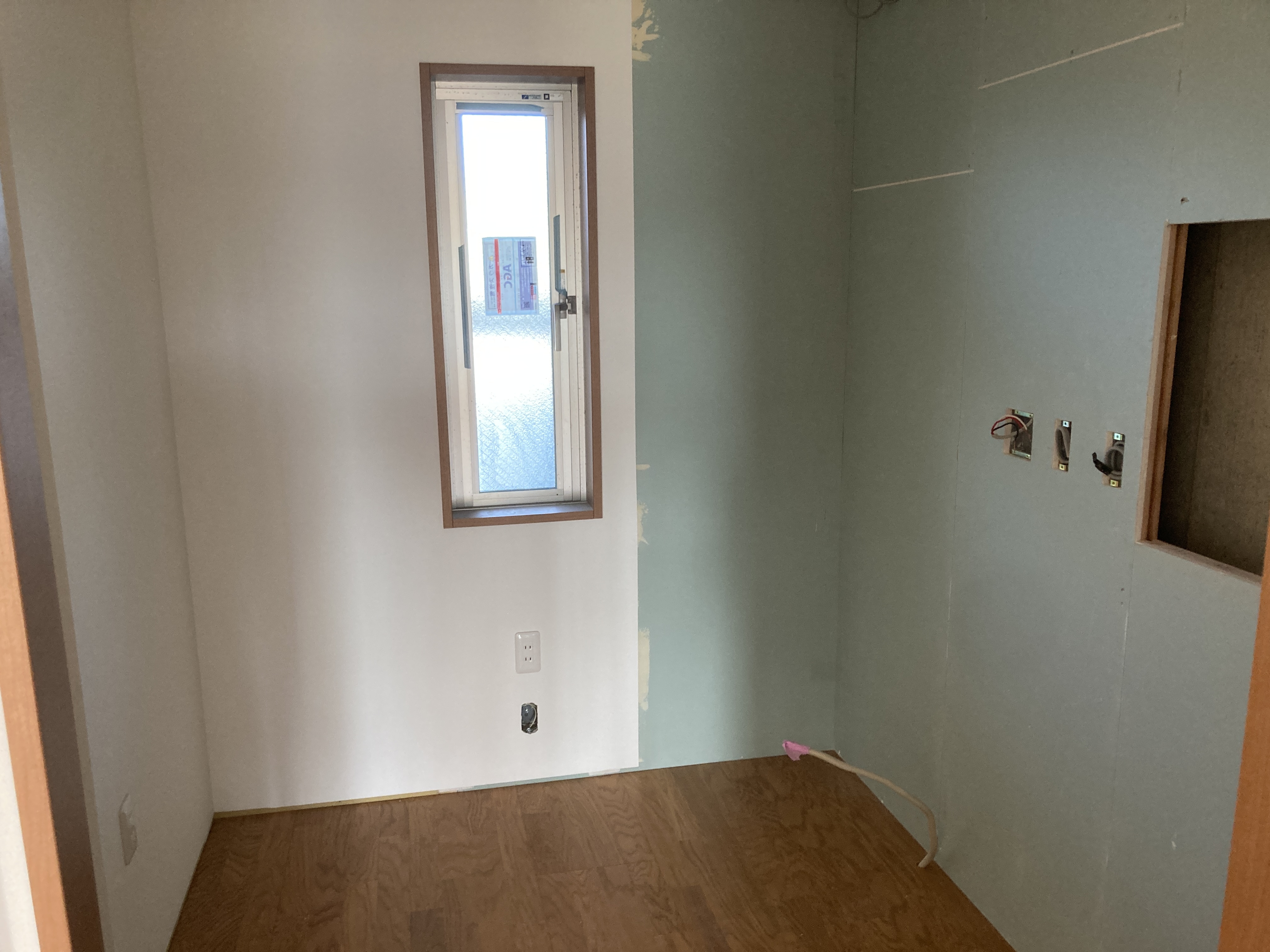

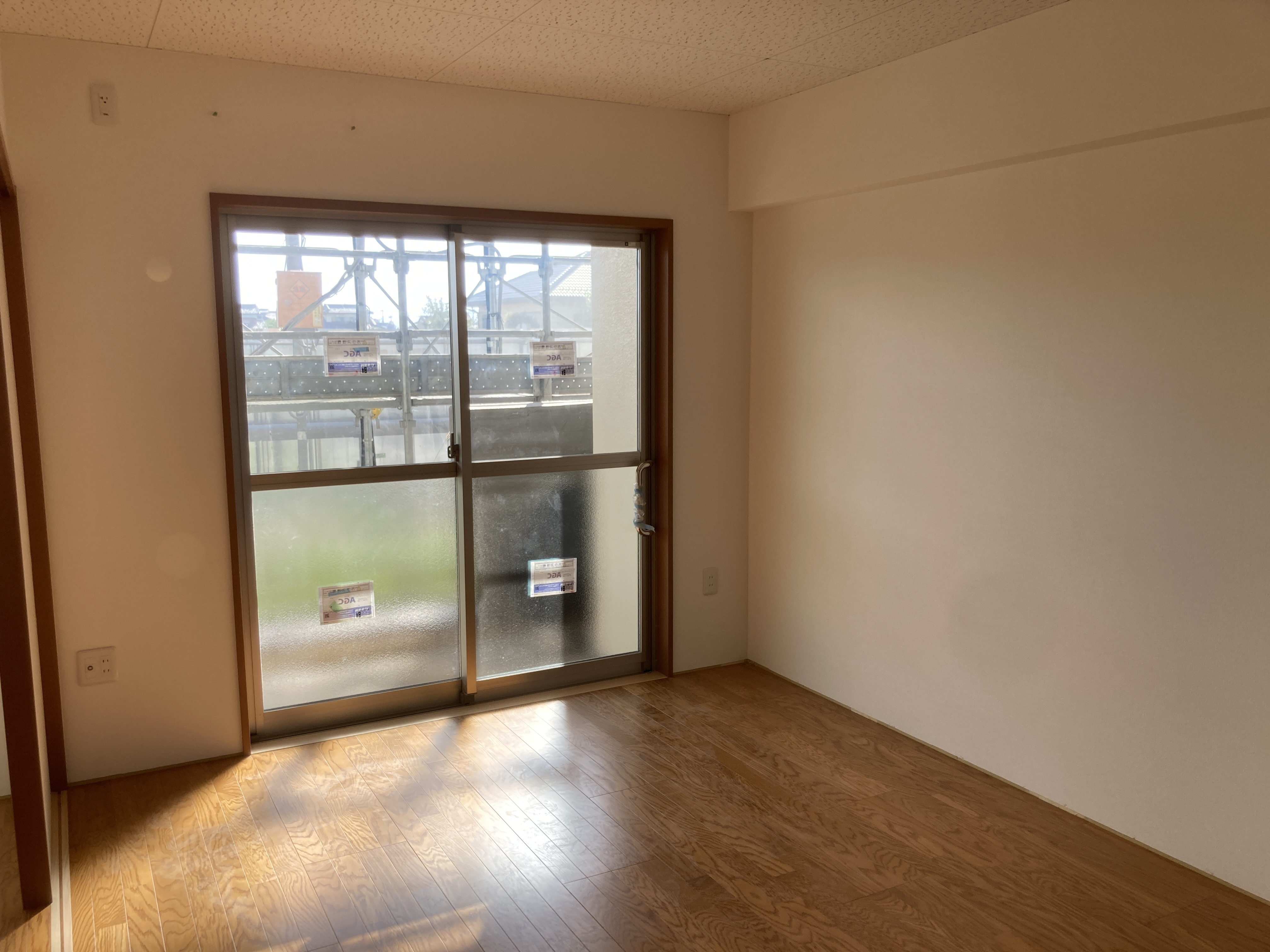

2DKタイプ
令和7年9月

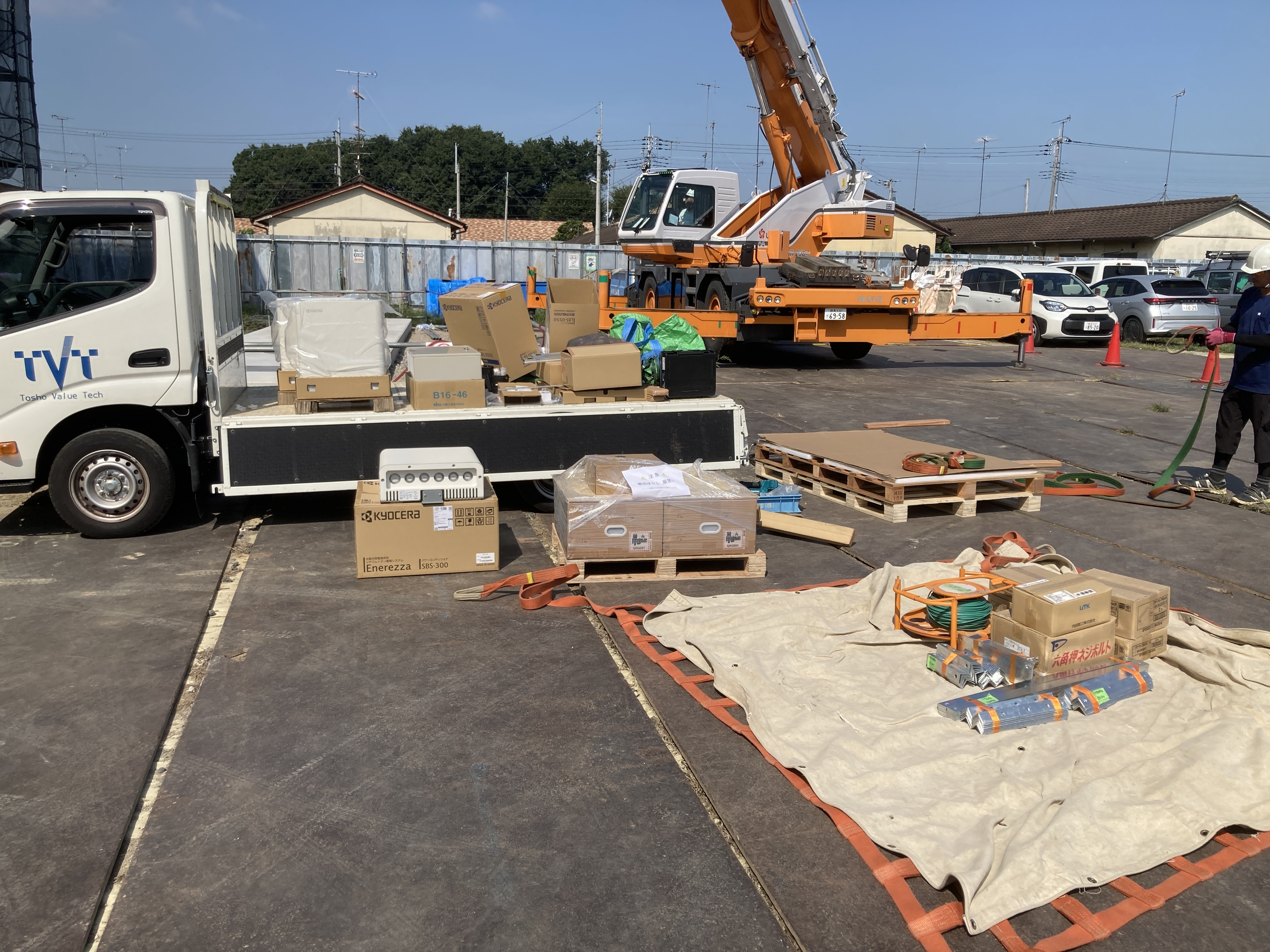

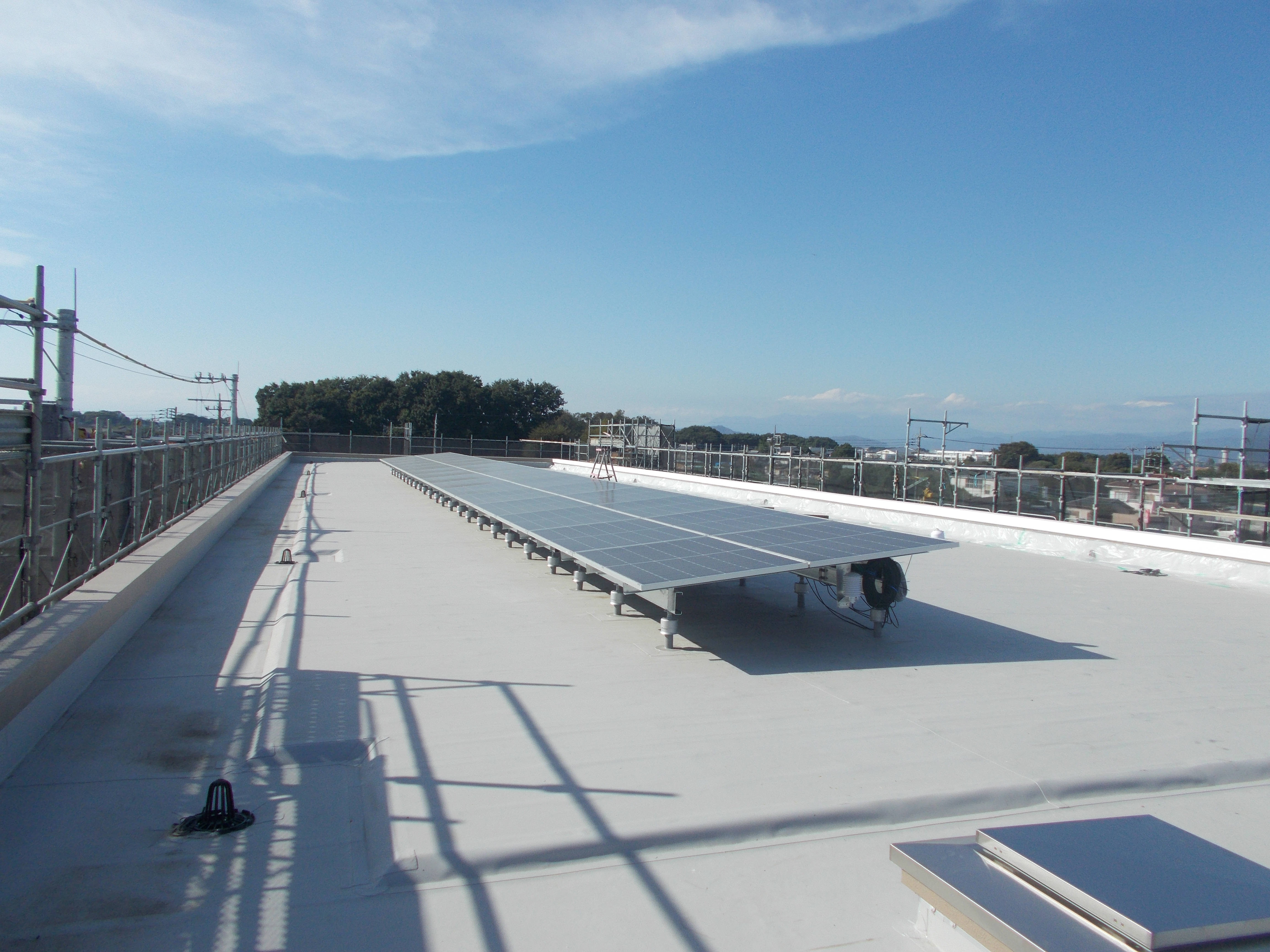

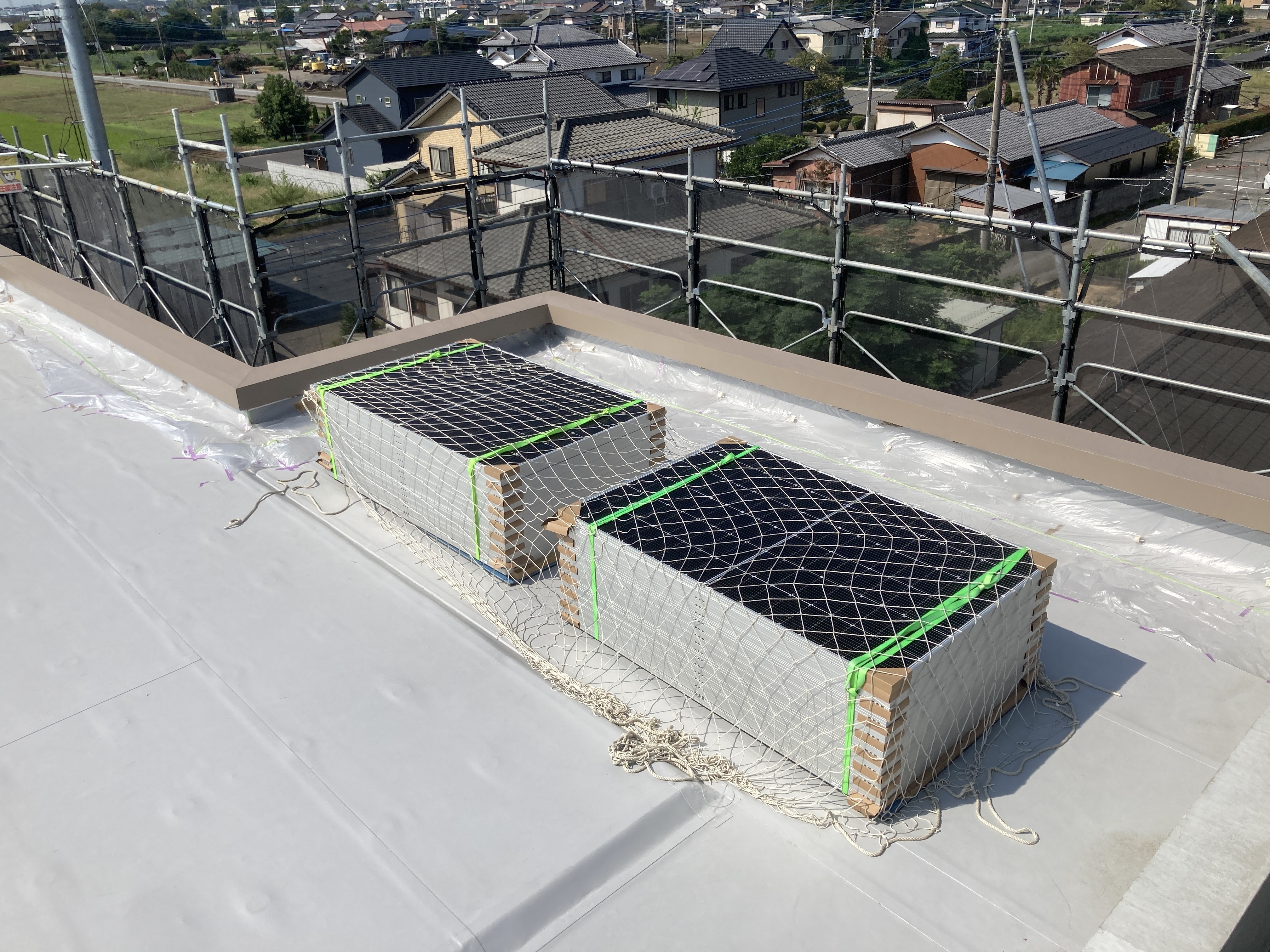

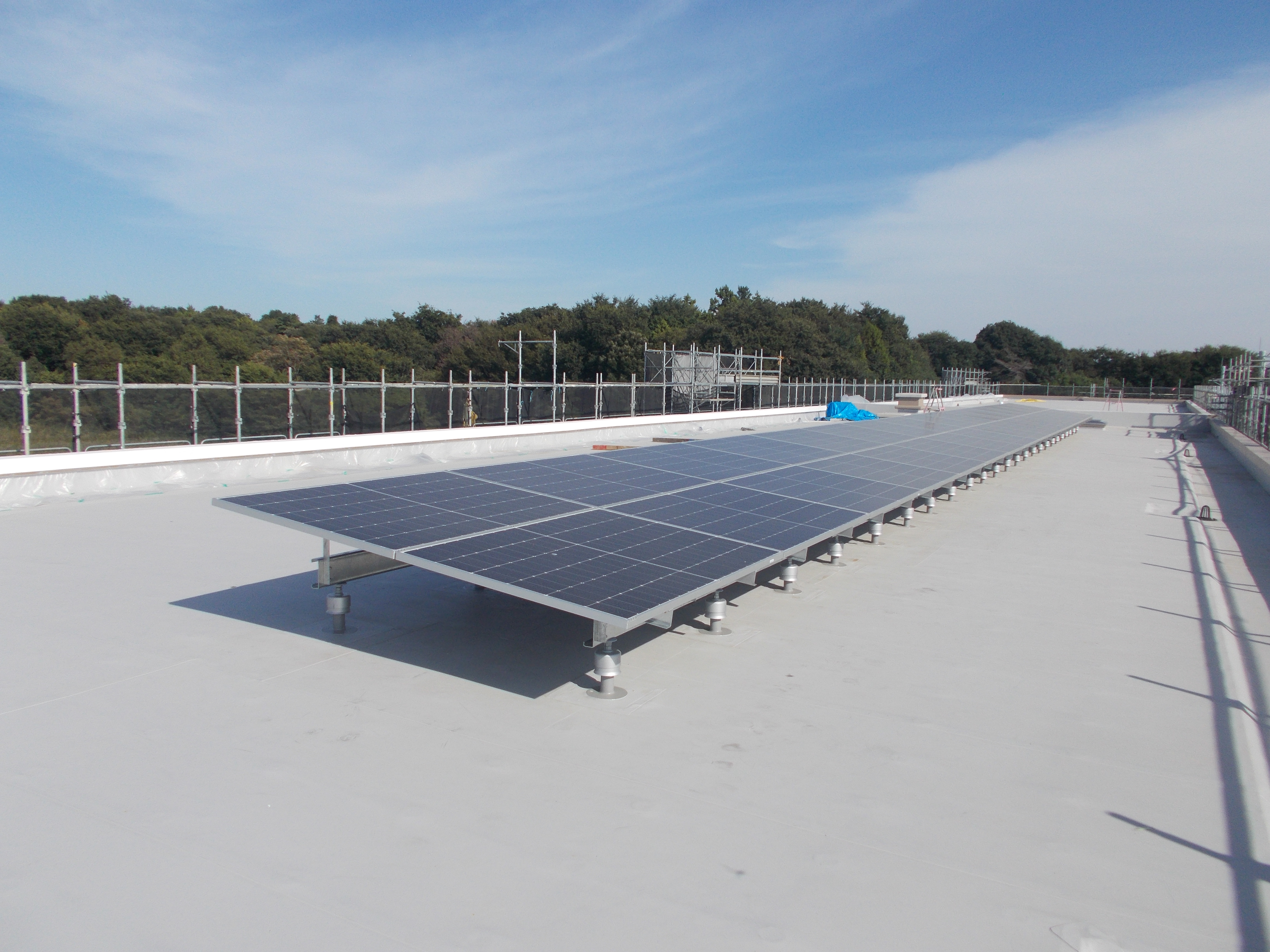

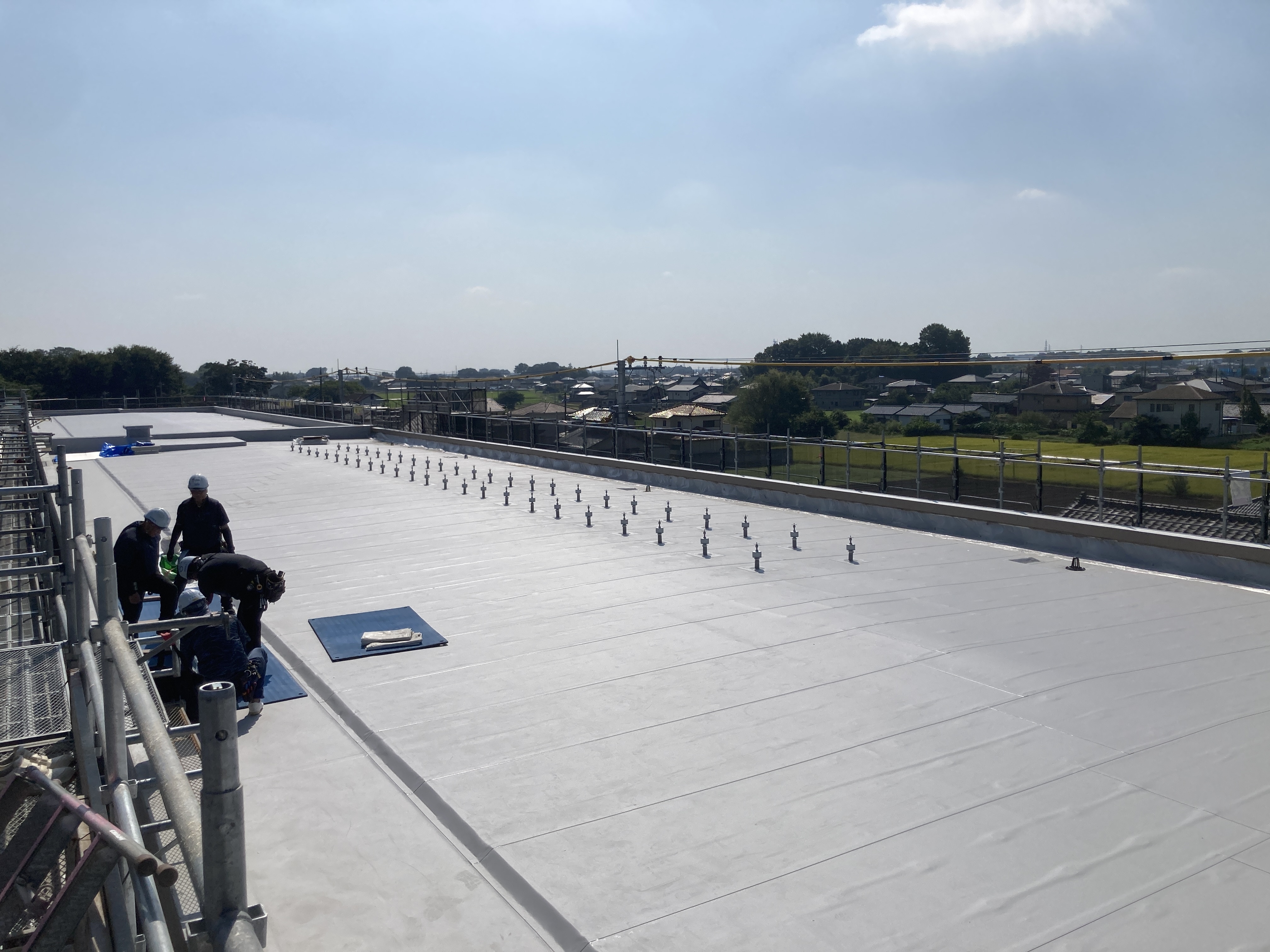

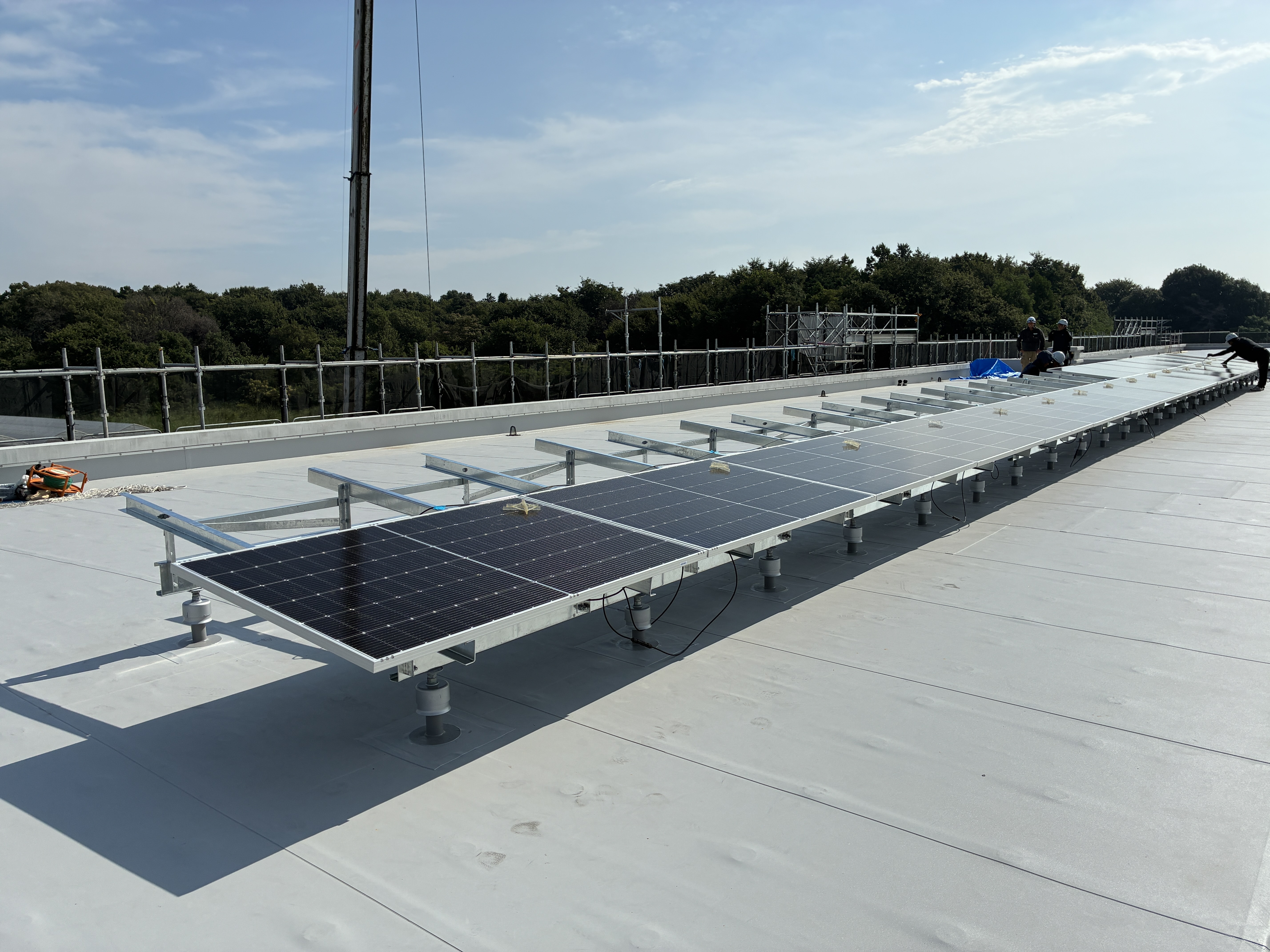

・太陽光発電パネル等搬入、設置
令和7年10月

・外壁塗装
西棟
東棟

床材

ガス給湯器

部屋の施工状況

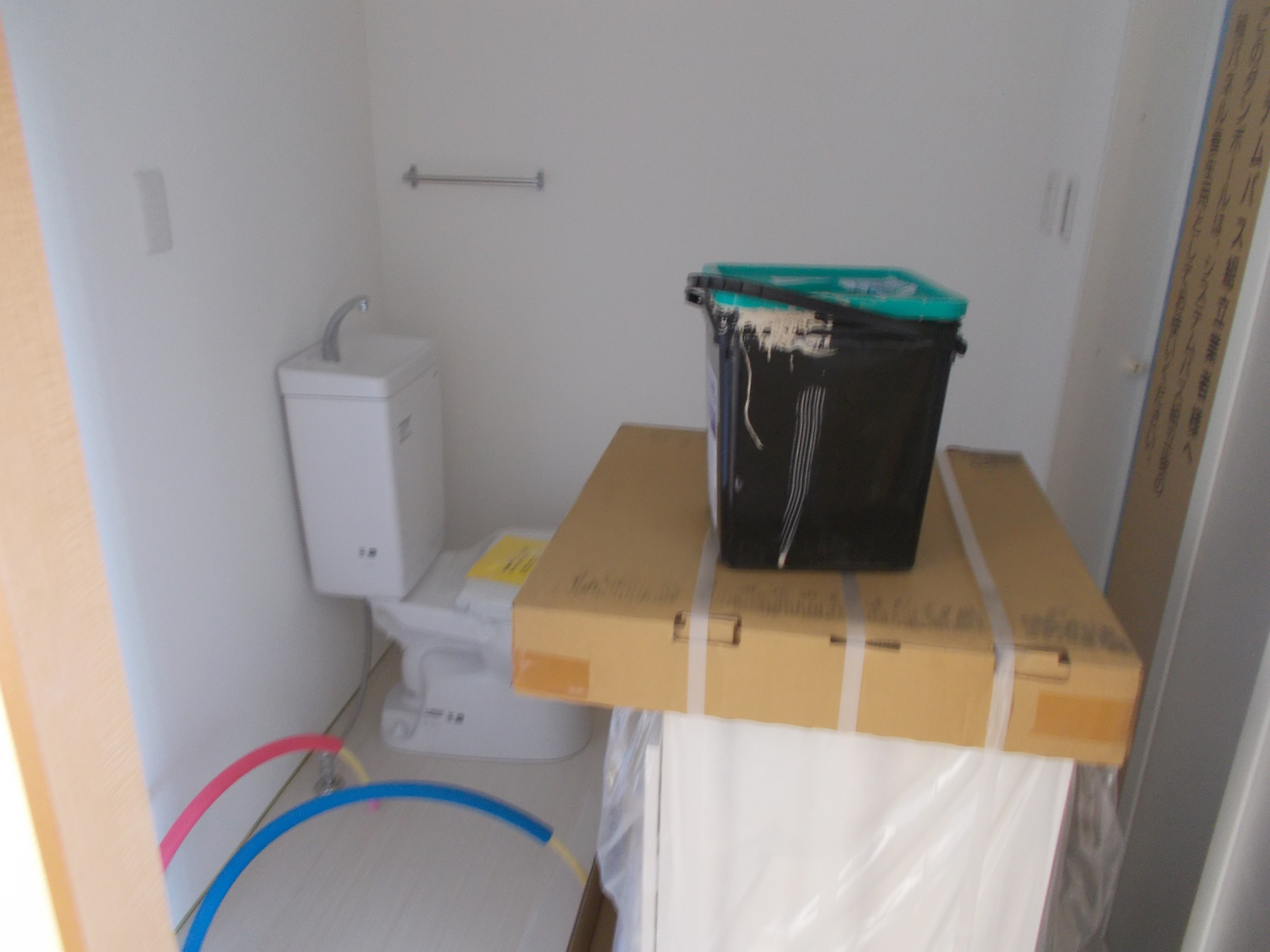

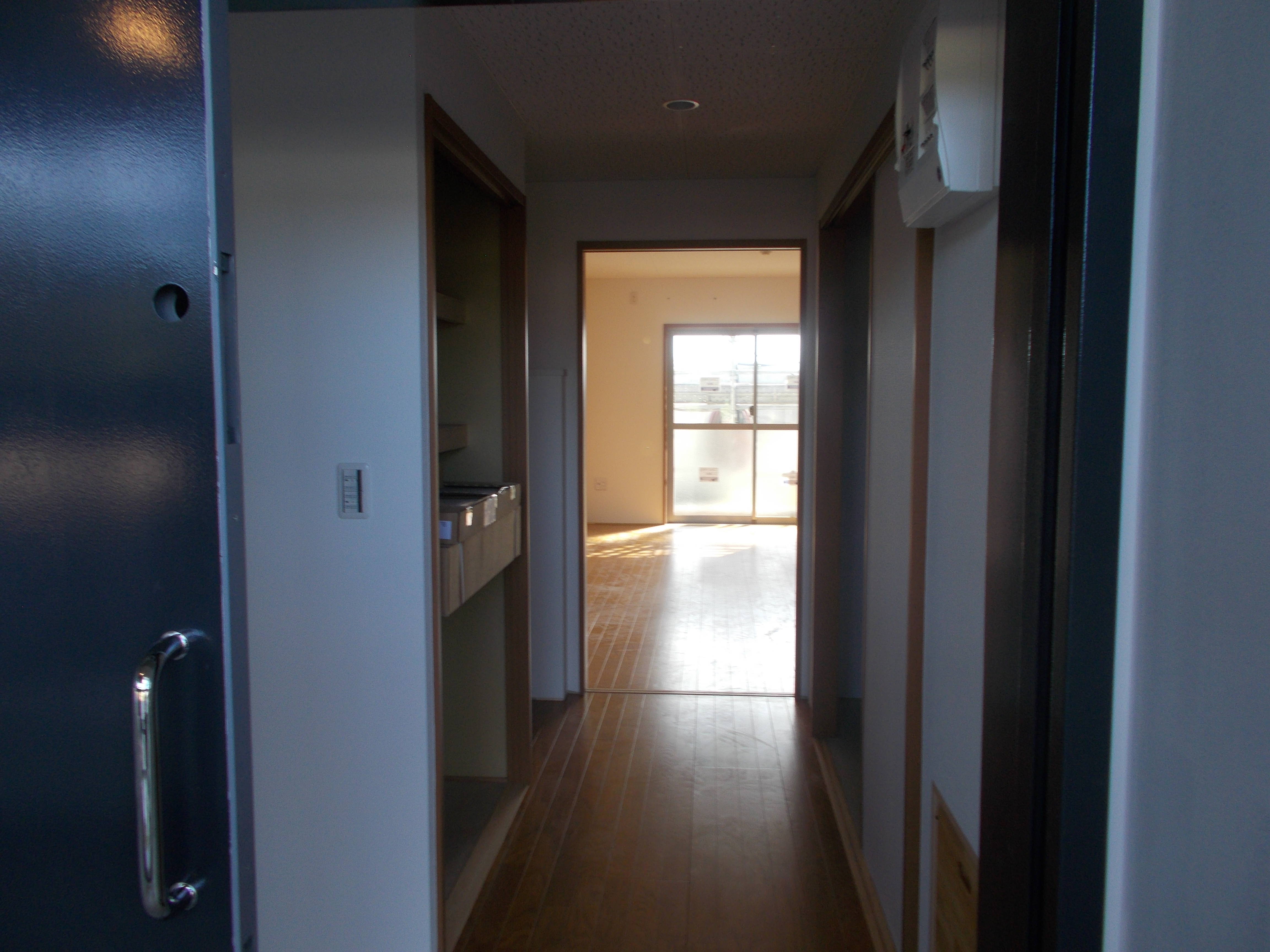

1Kタイプ

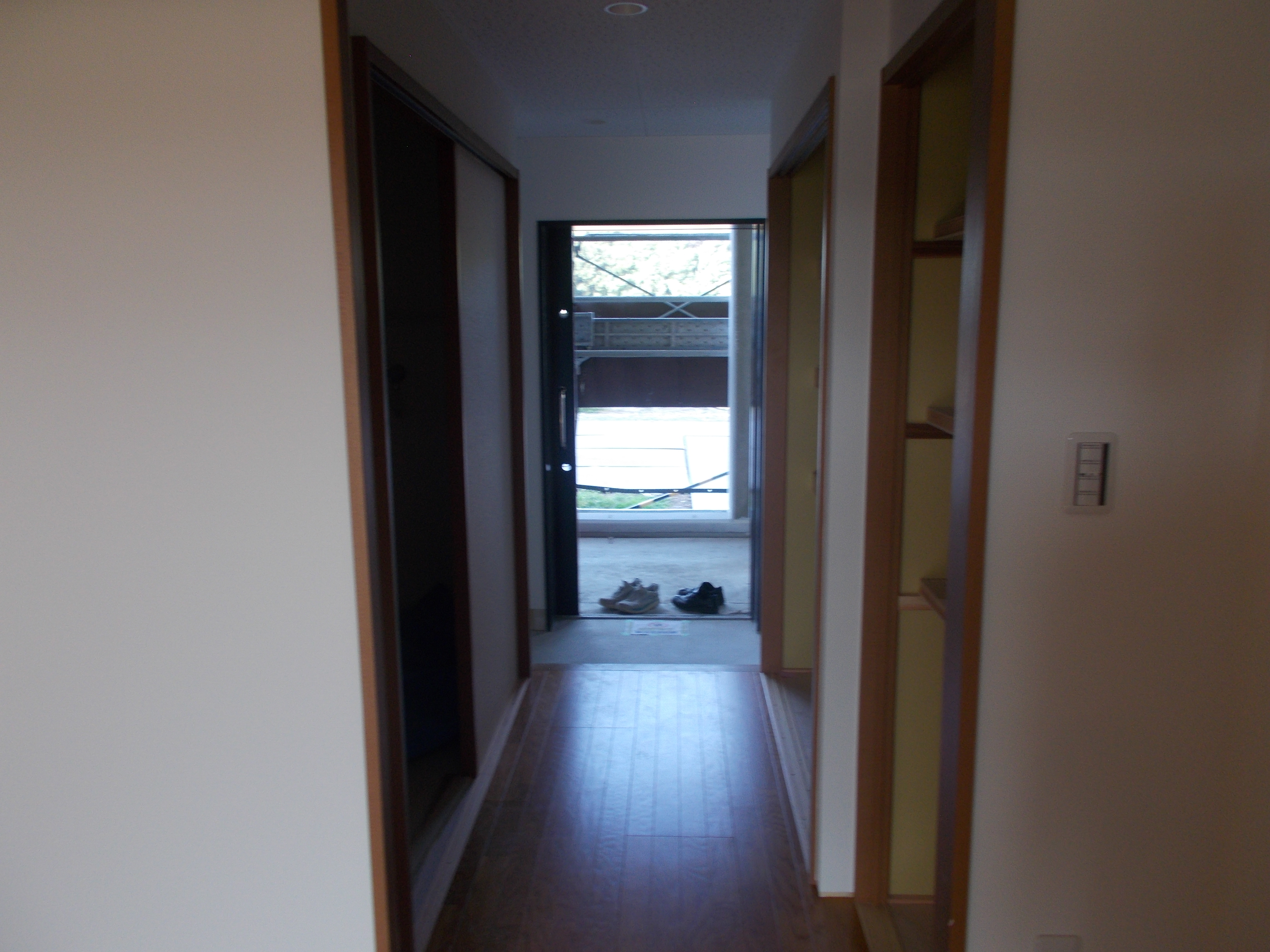

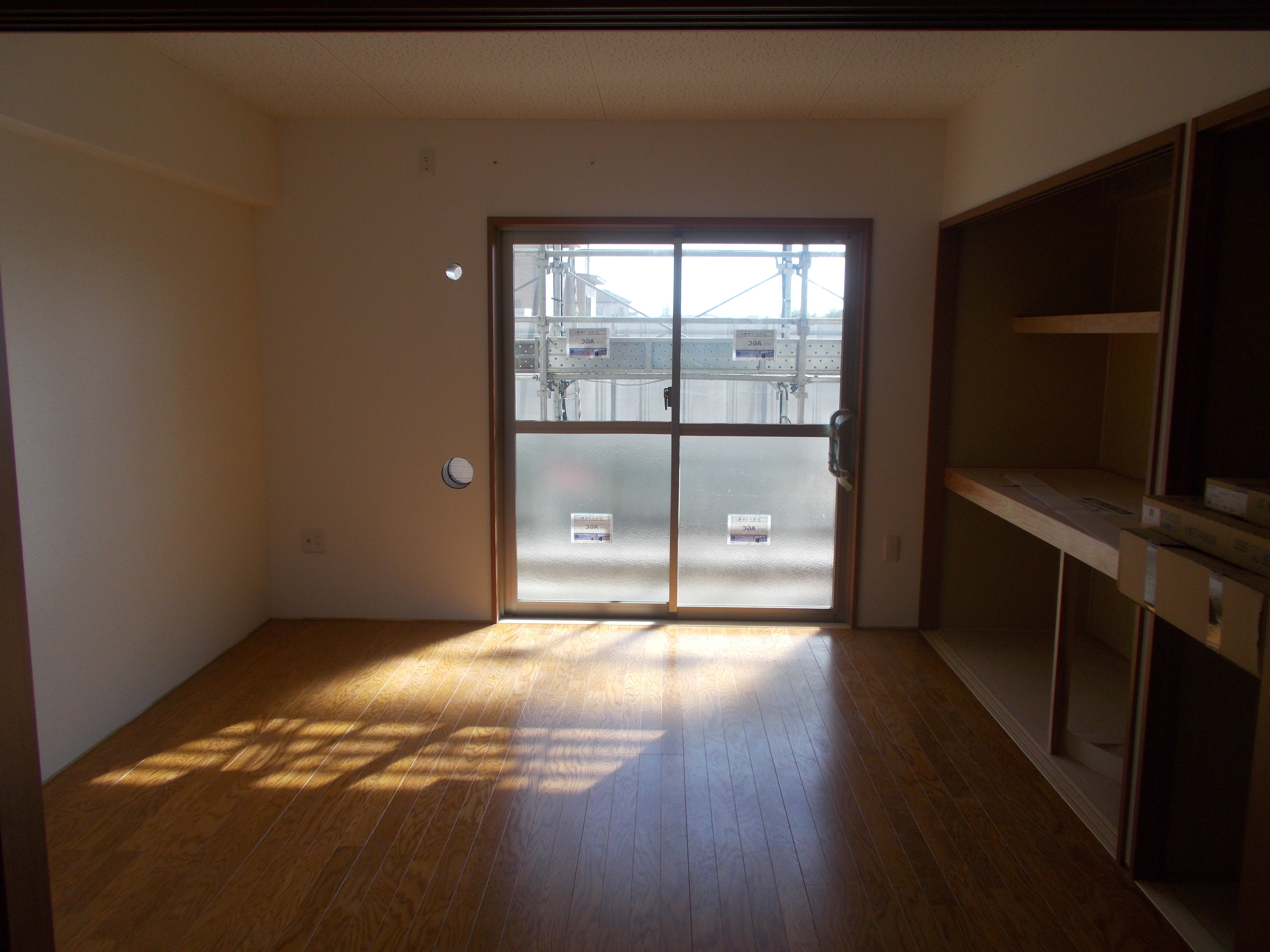

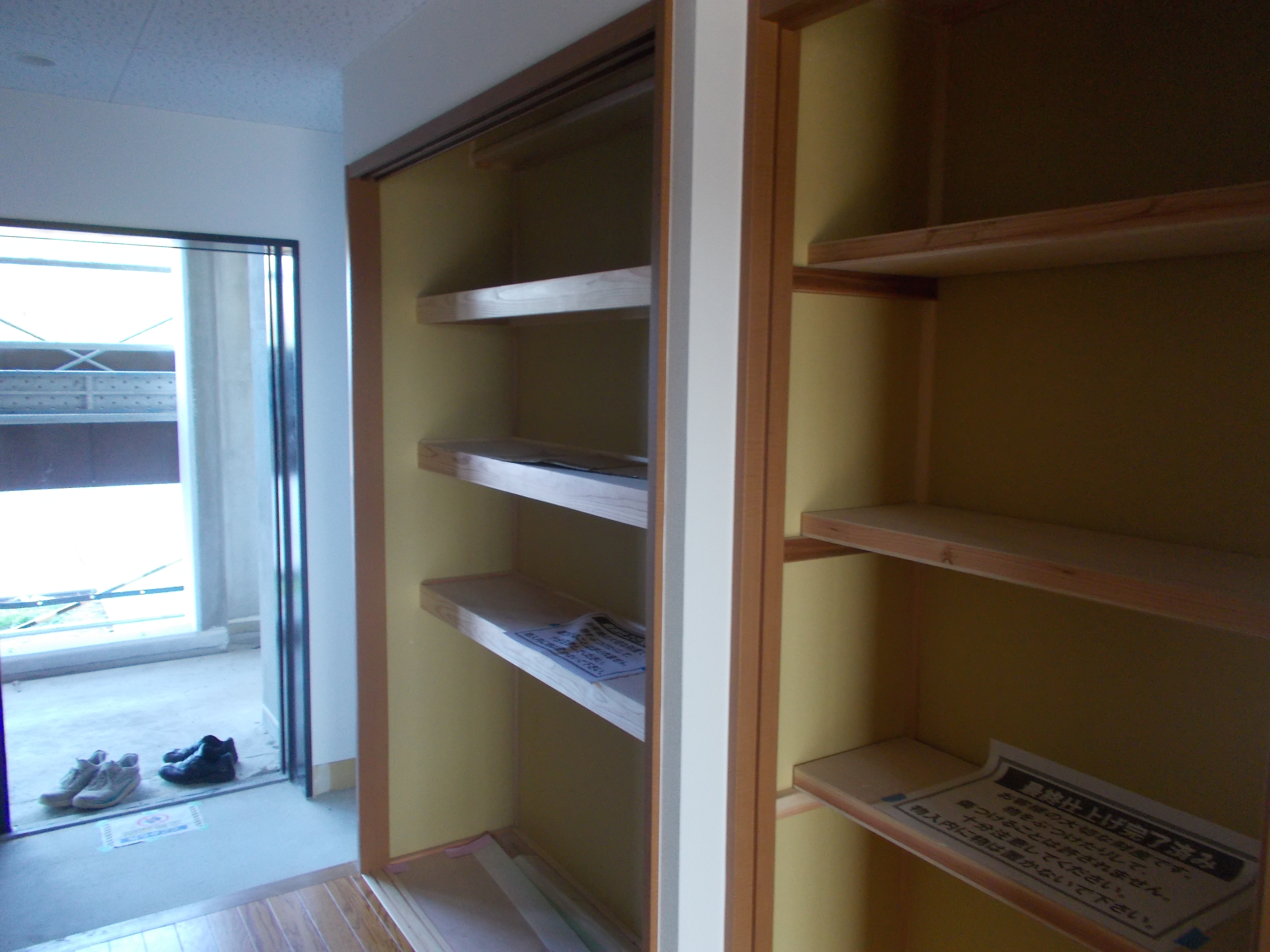

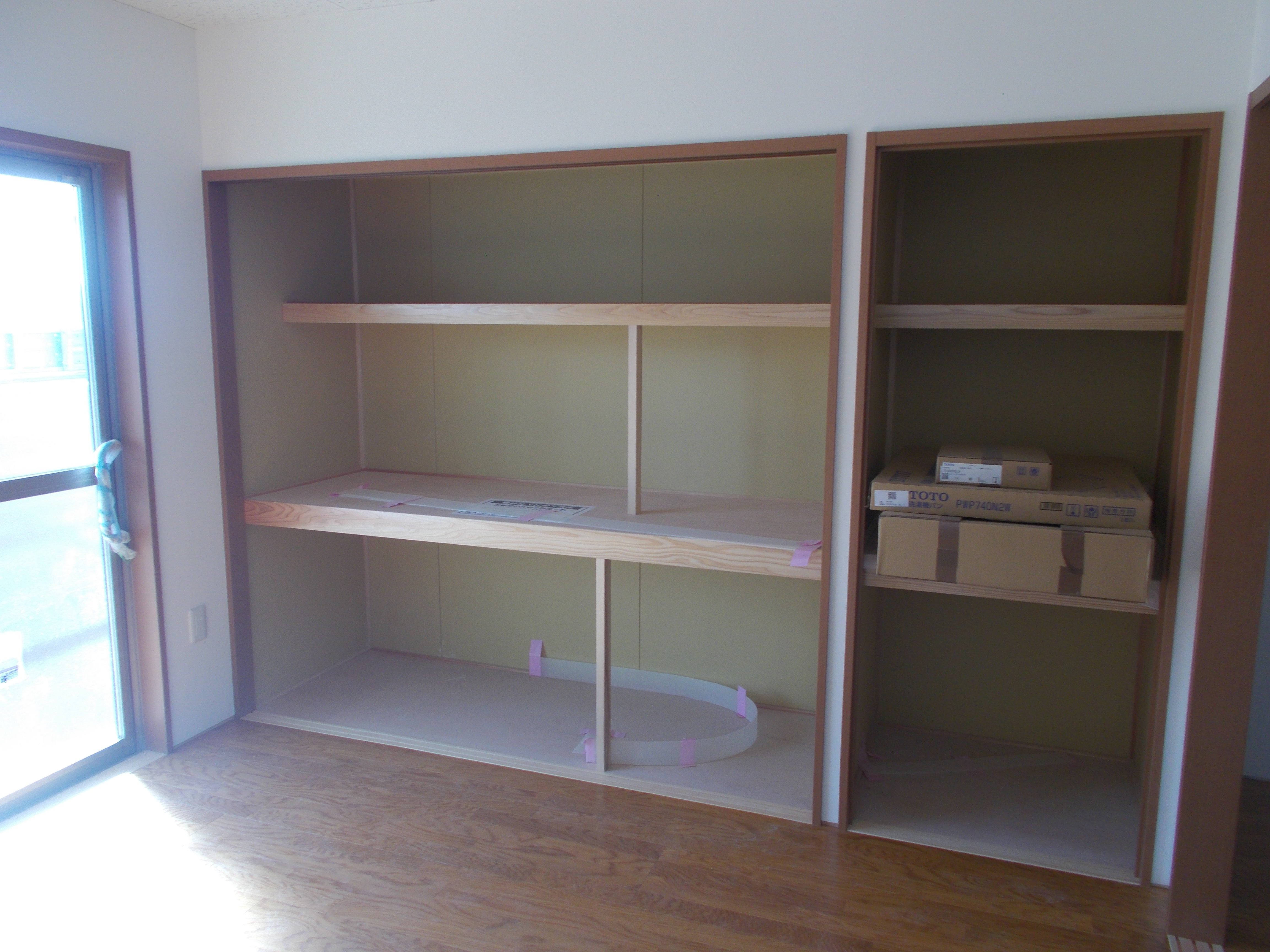

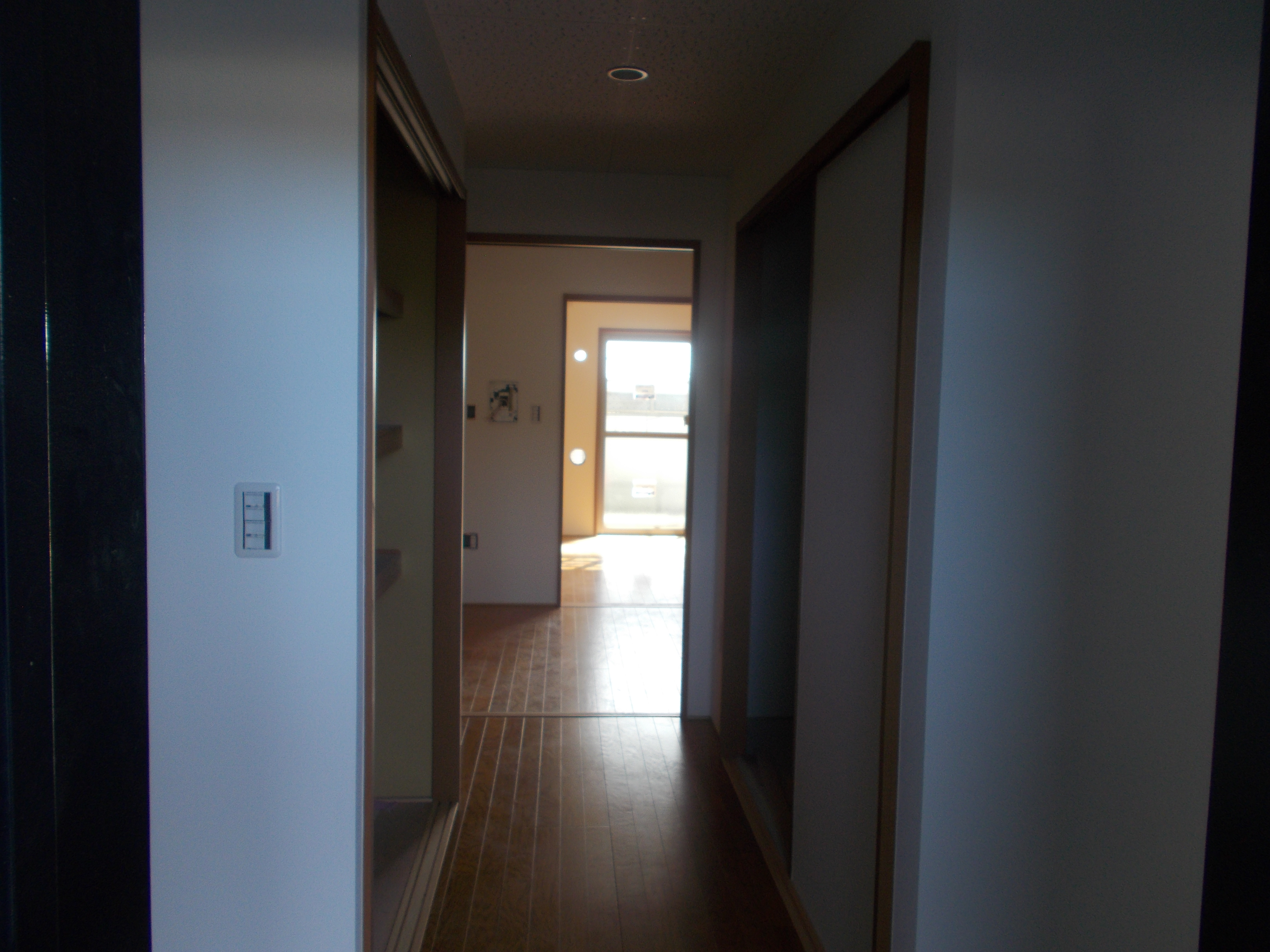

1DKタイプ

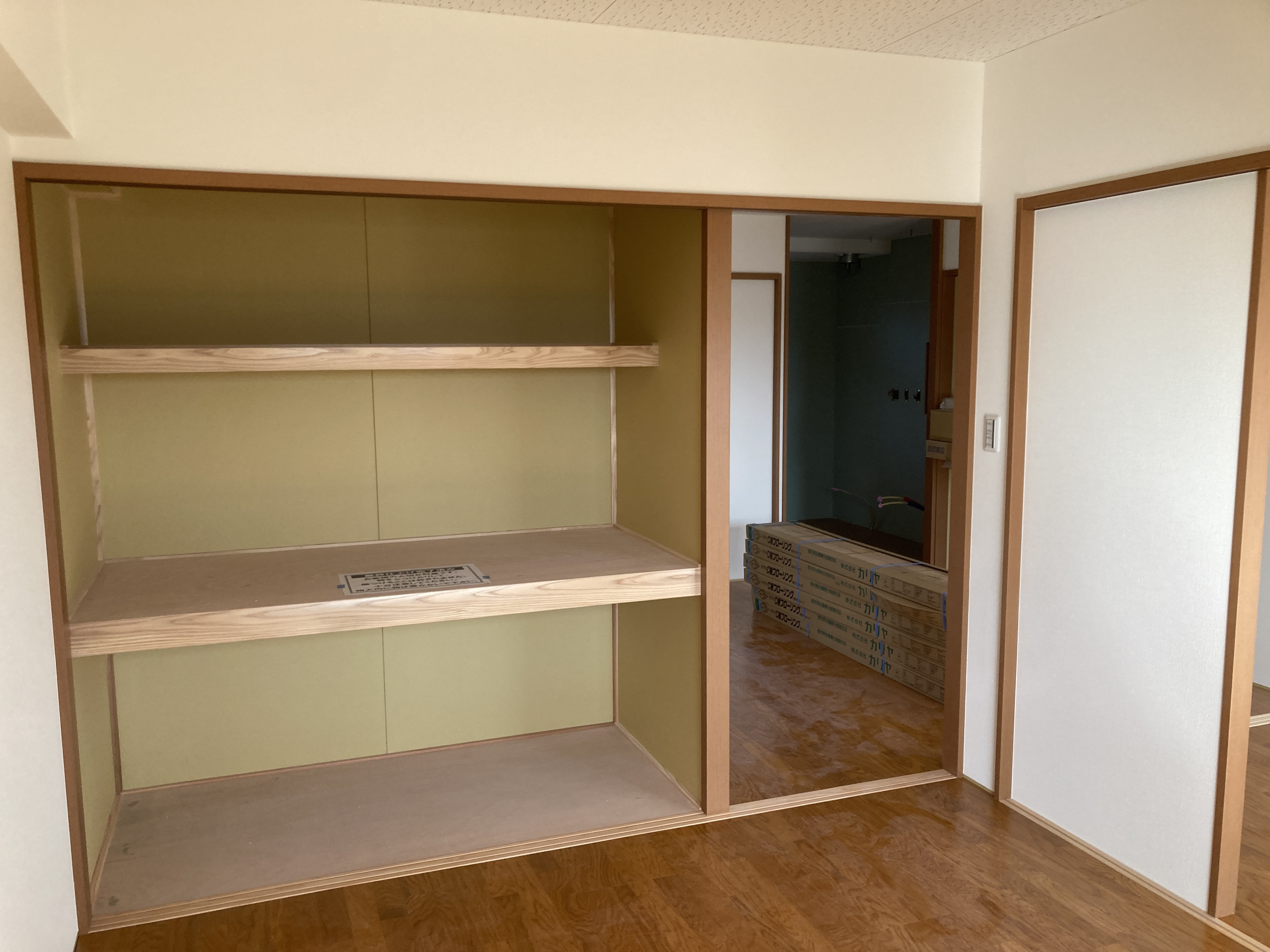

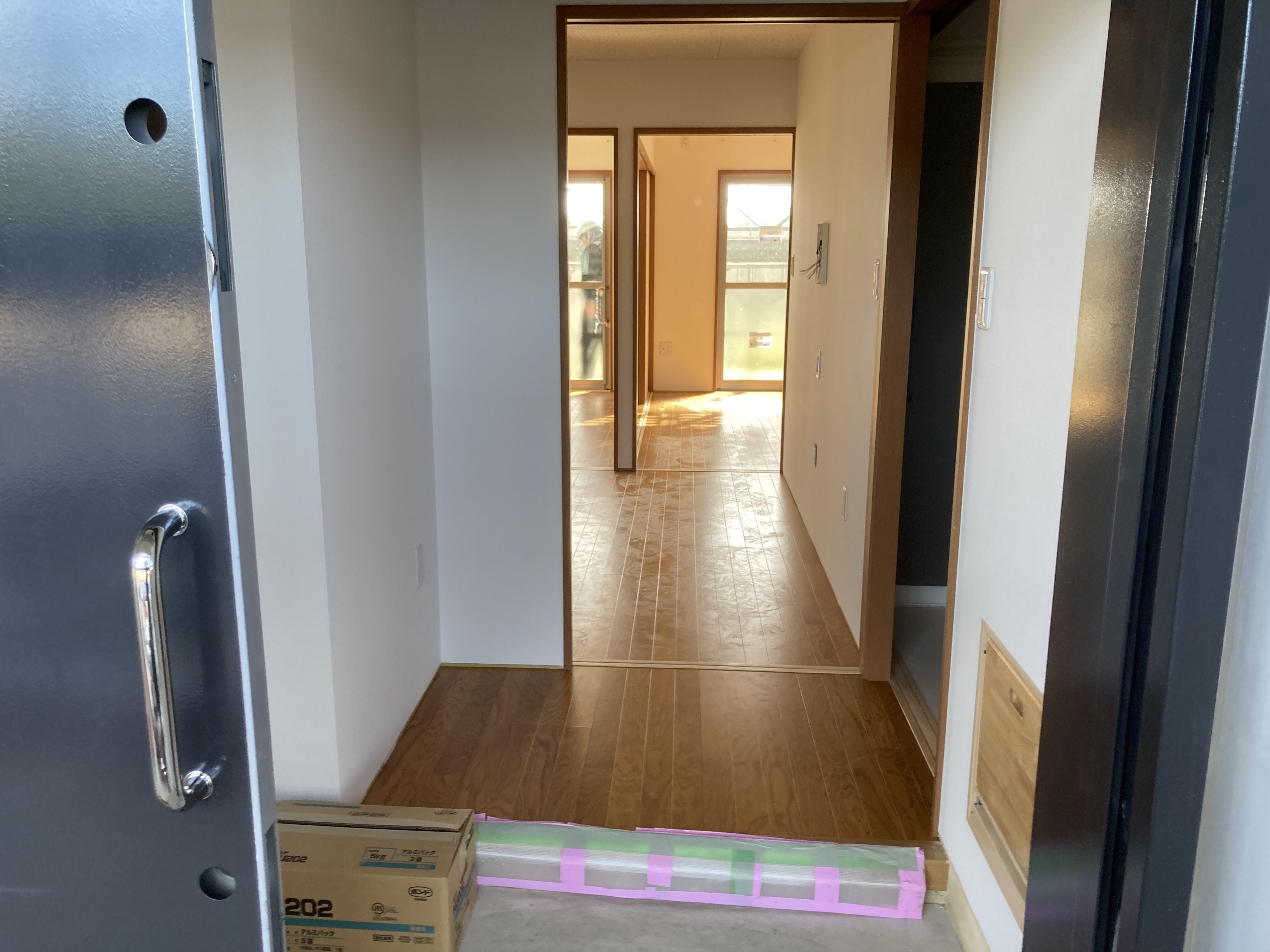

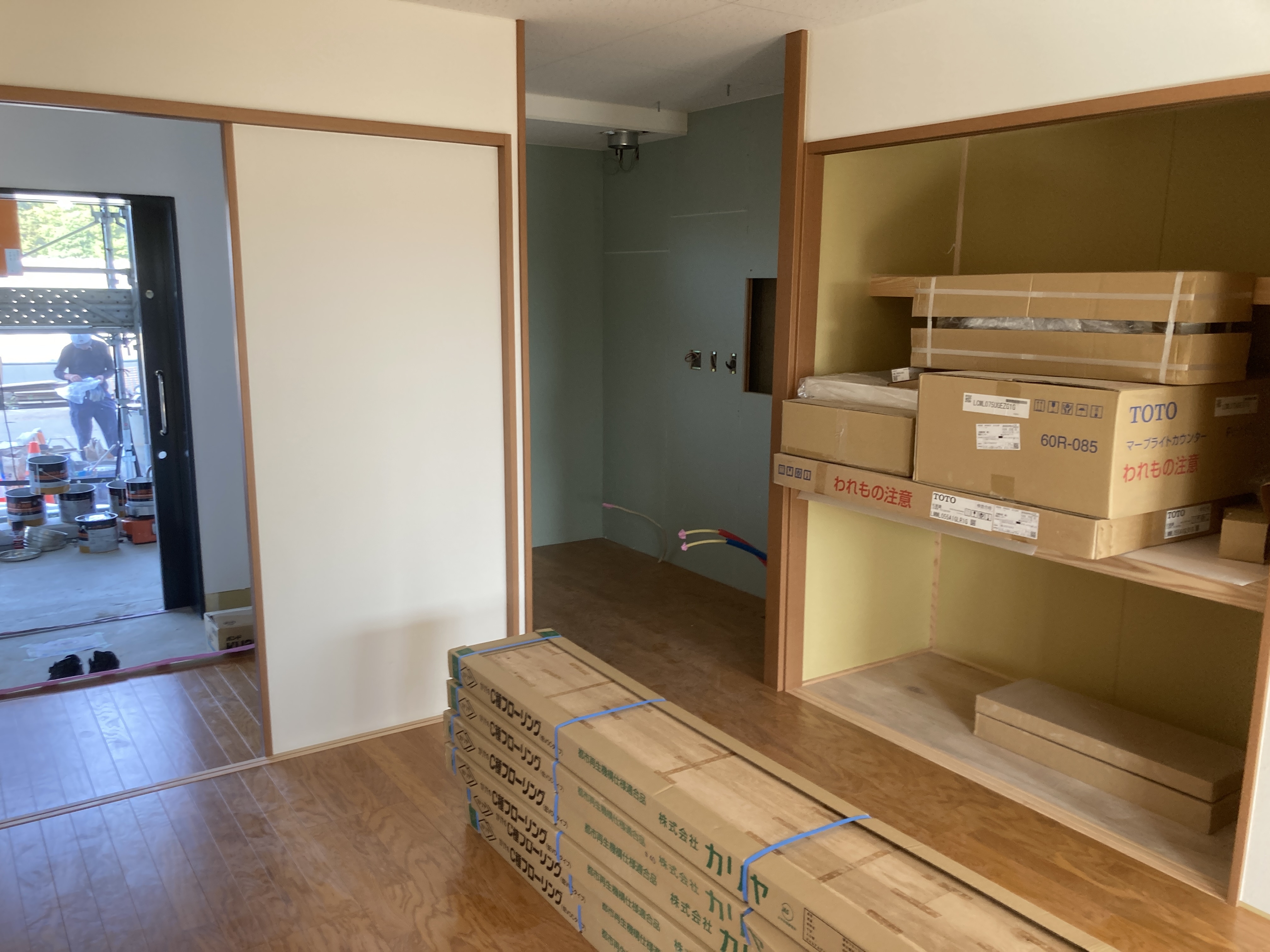

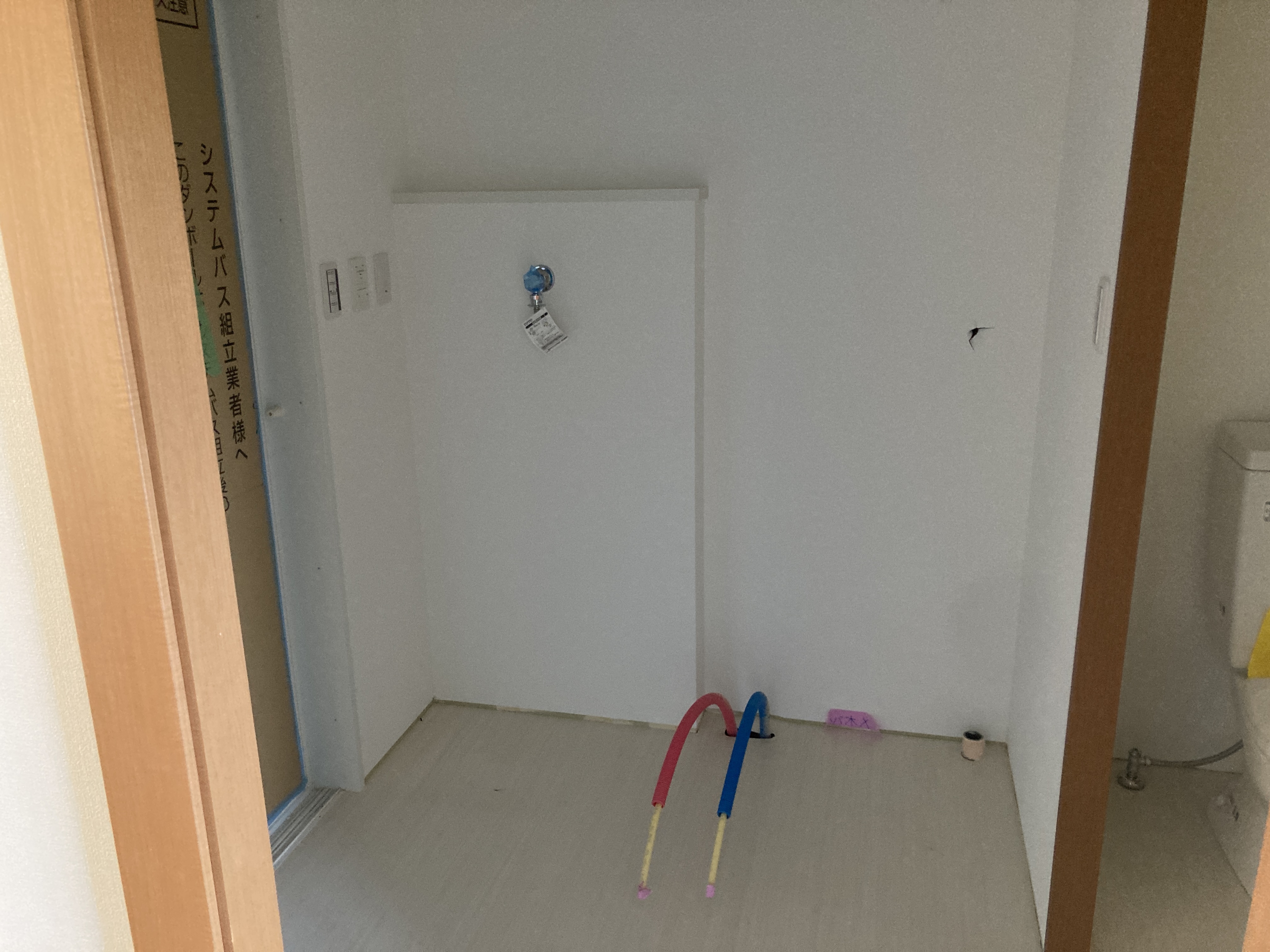

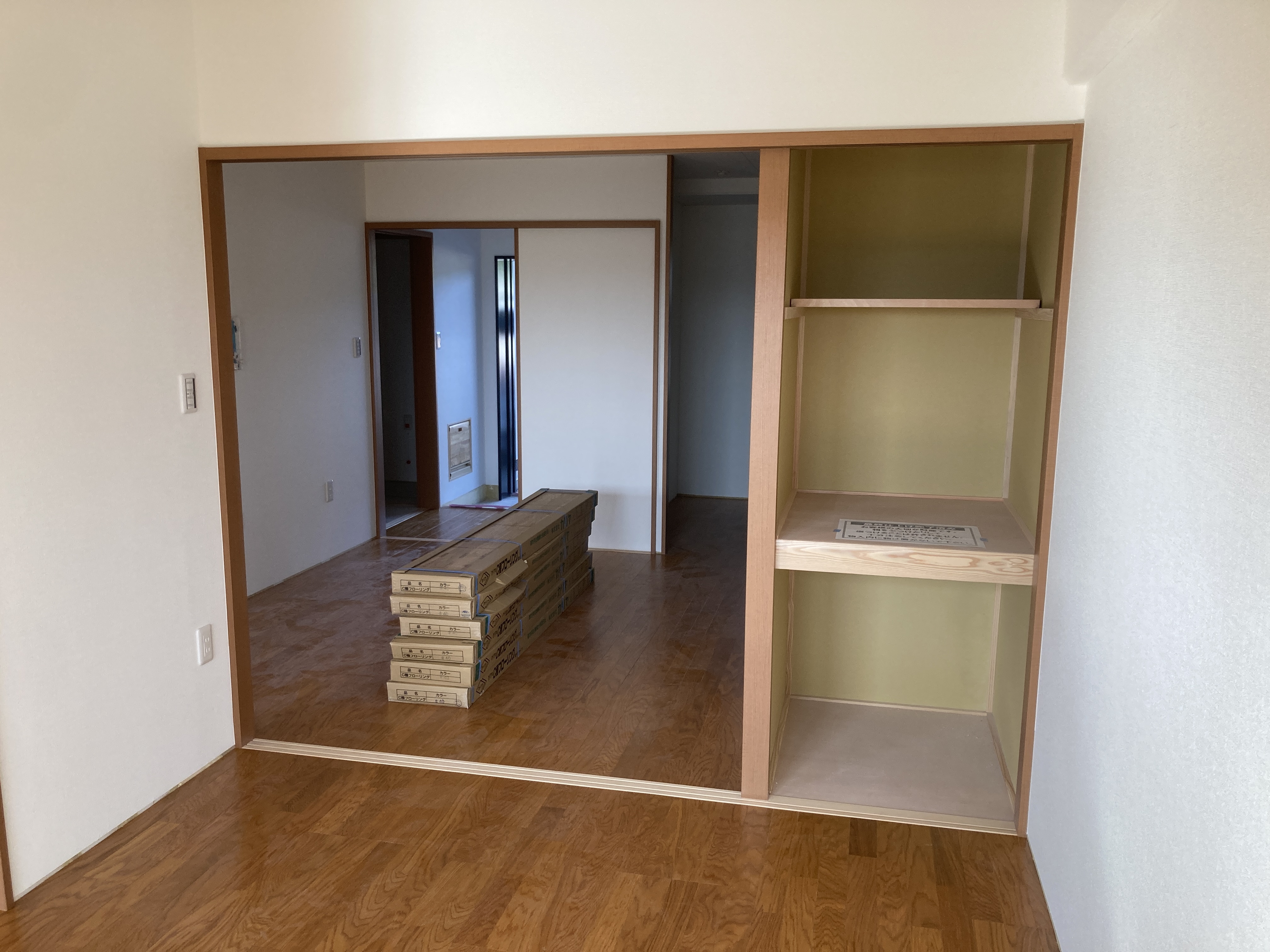

2DKタイプ

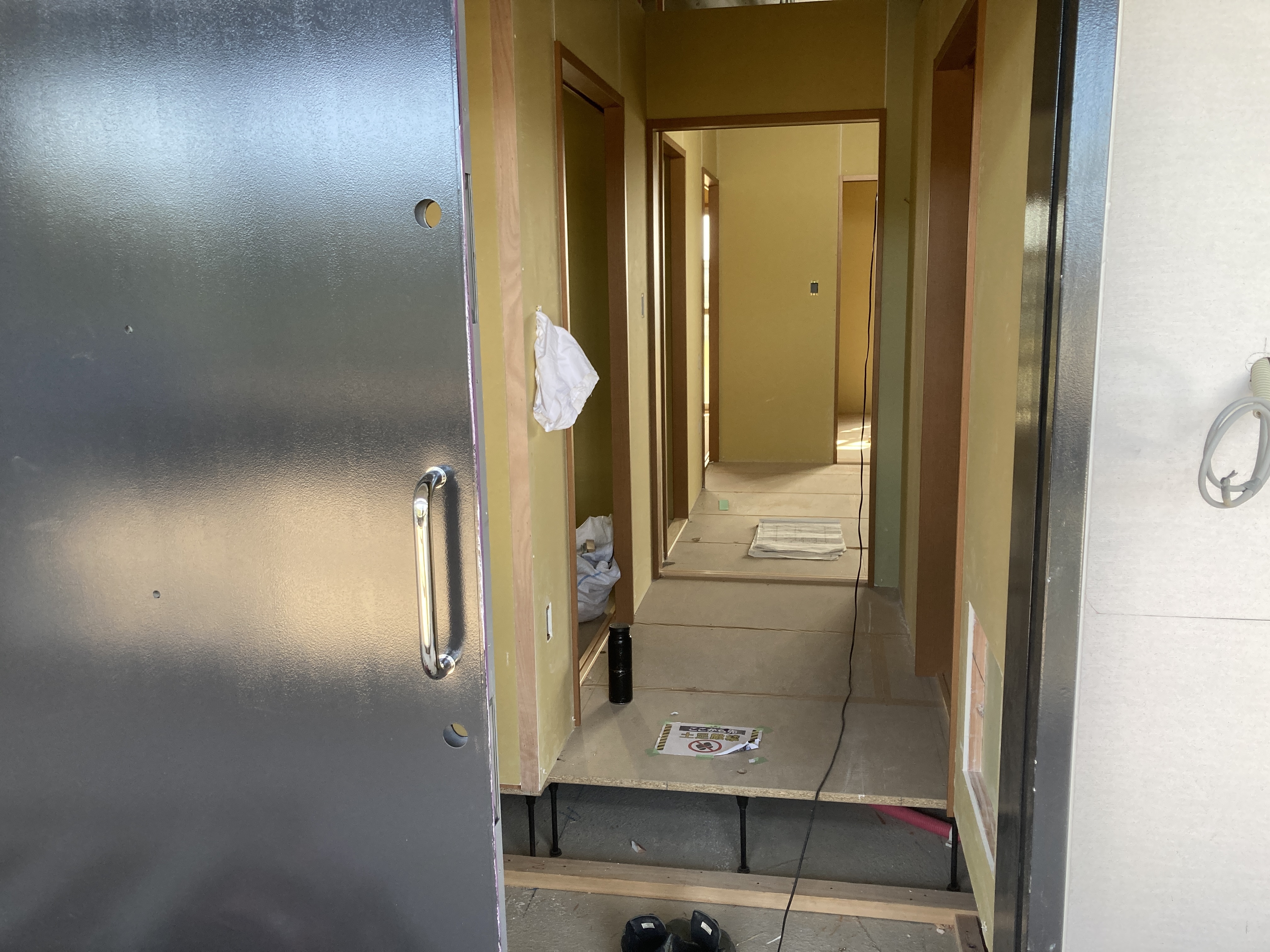

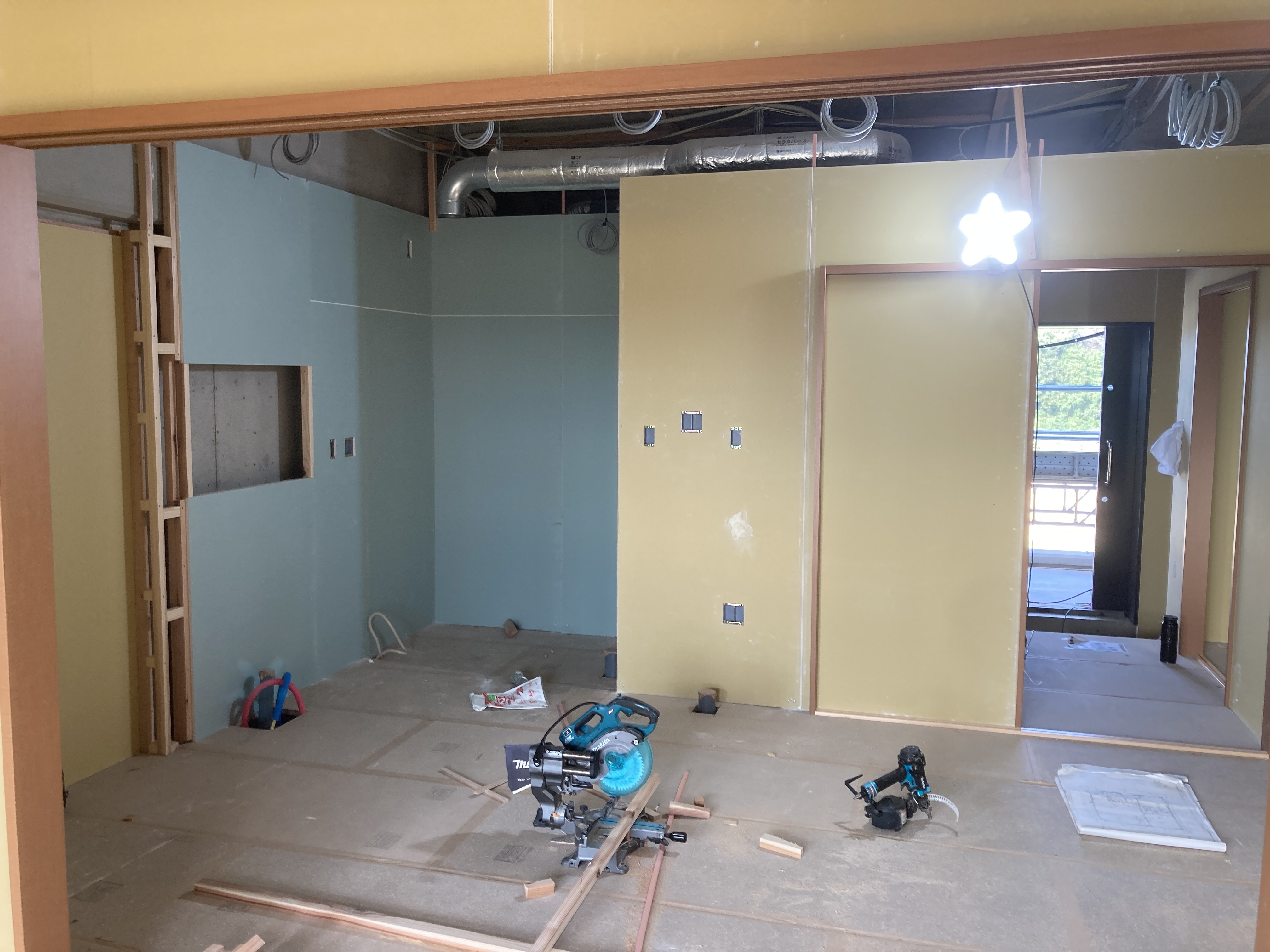

3DKタイプ

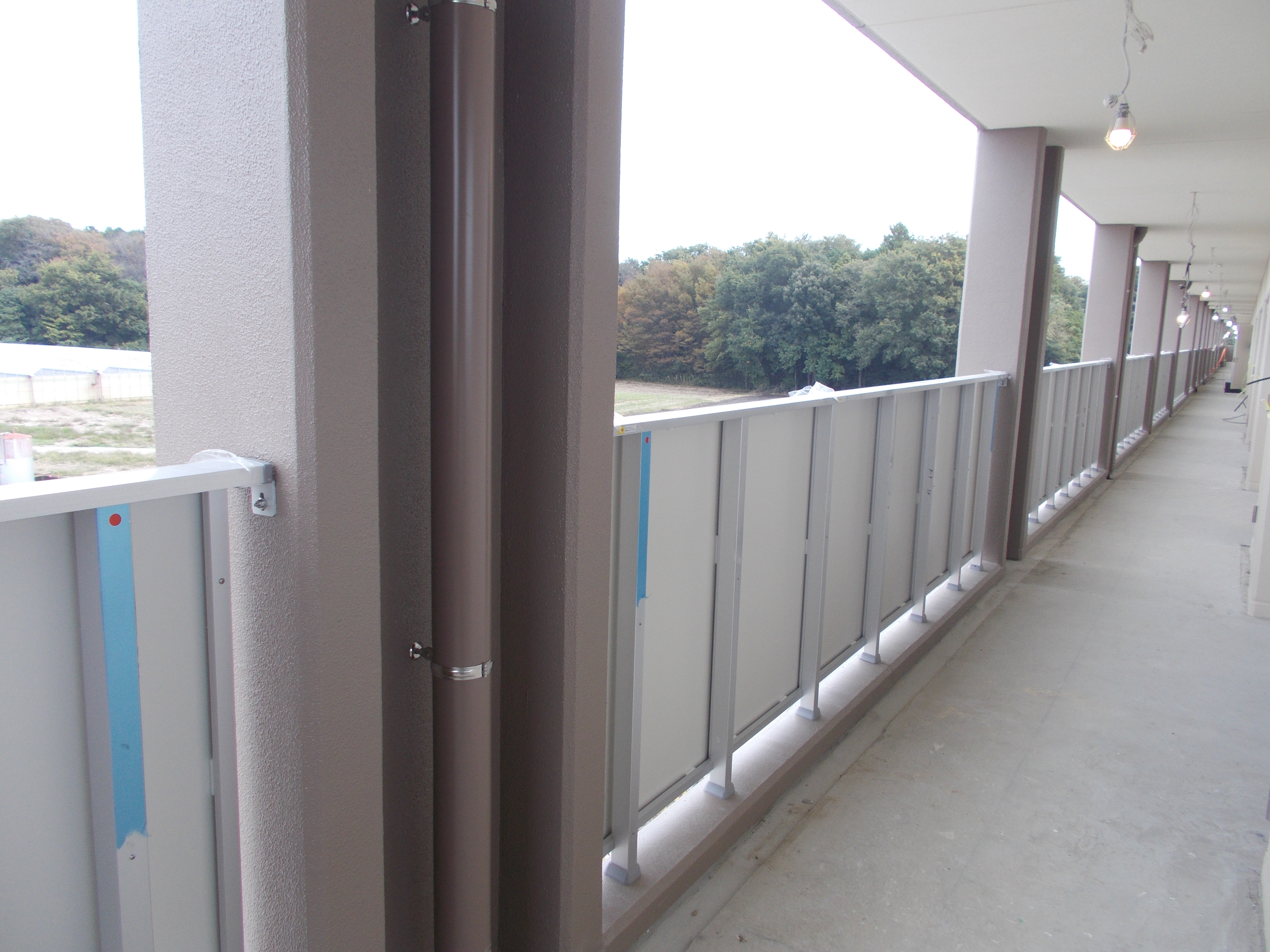

・手すり取付工事

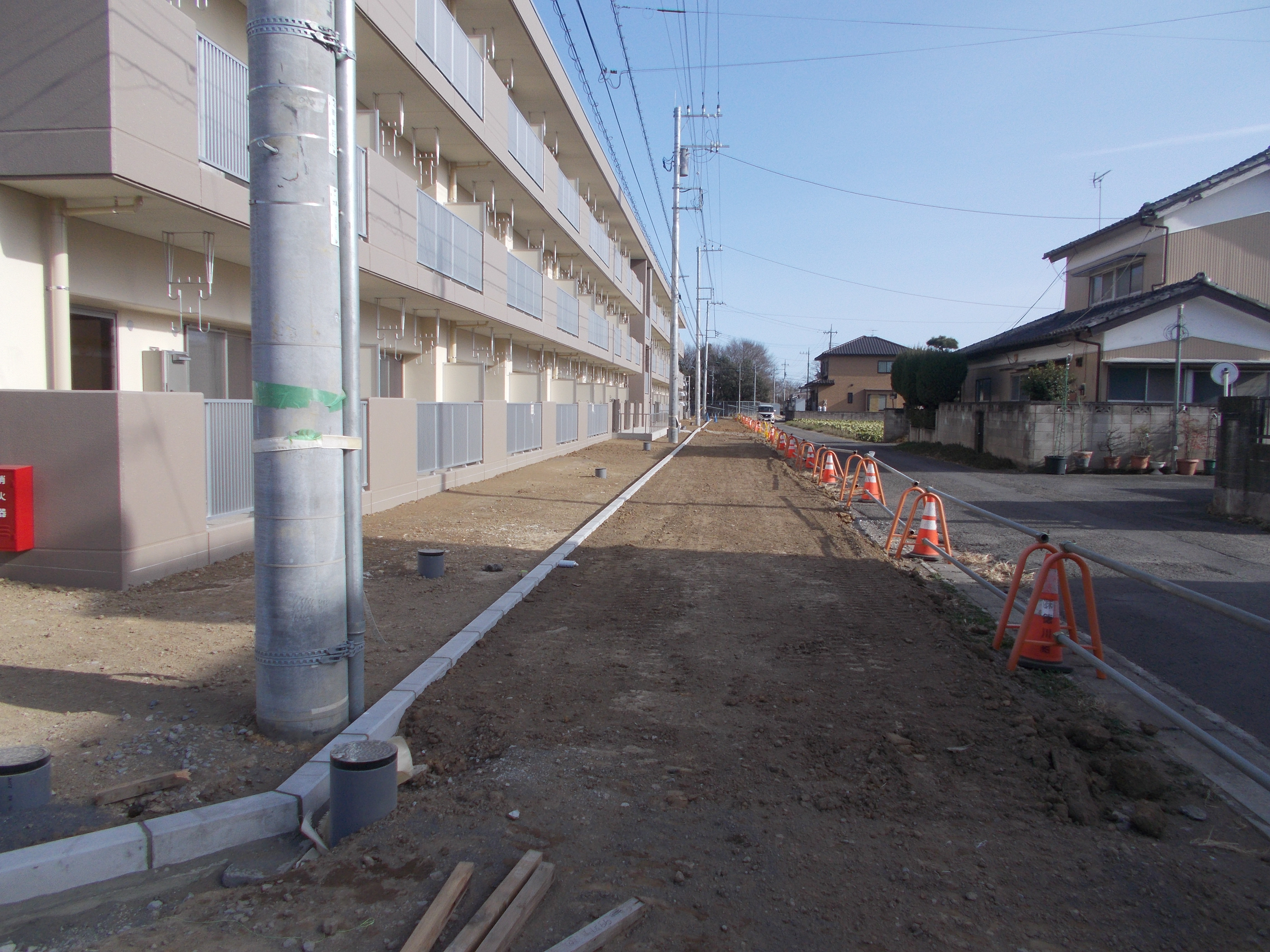

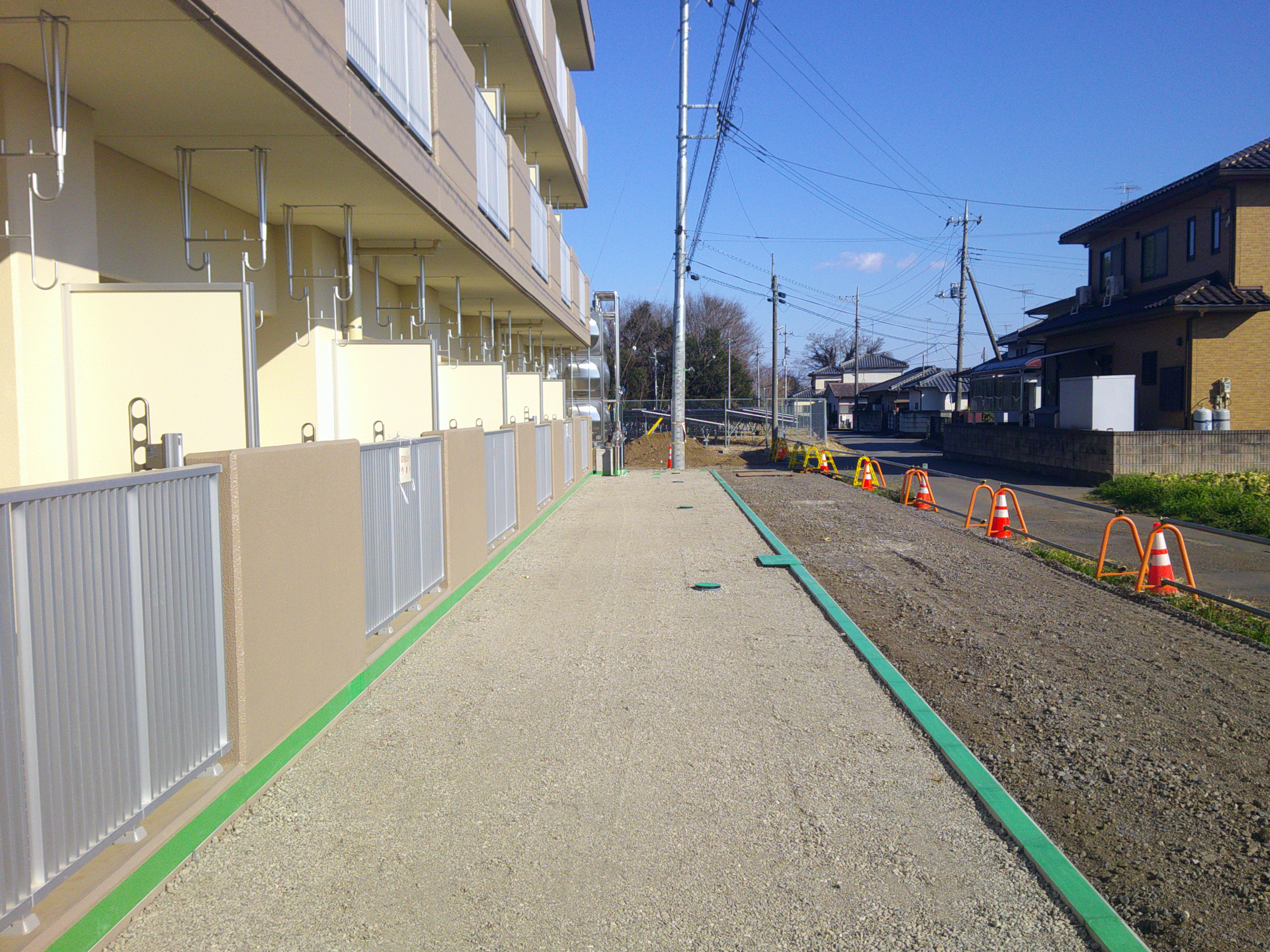

・擁壁設置工事

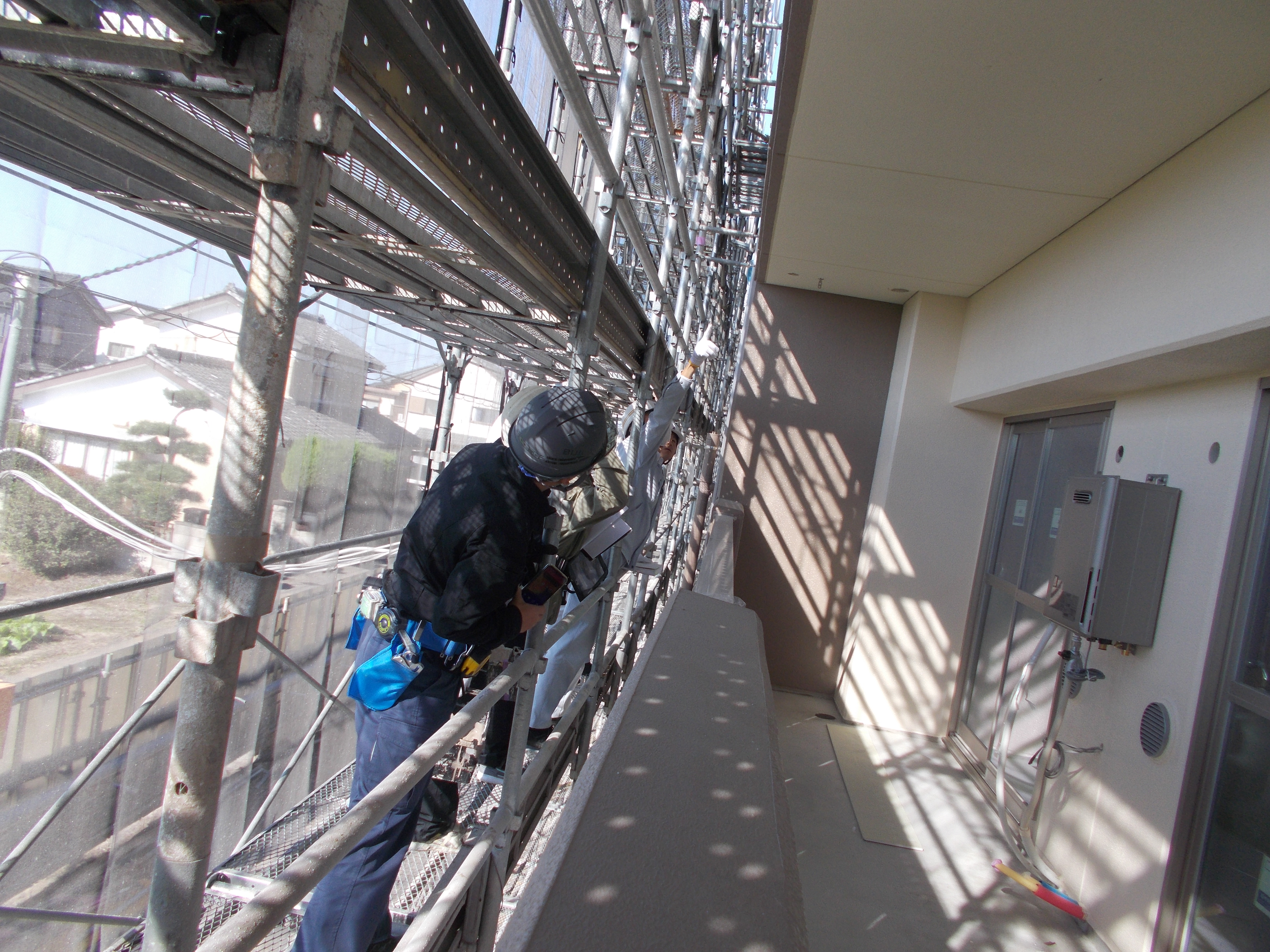

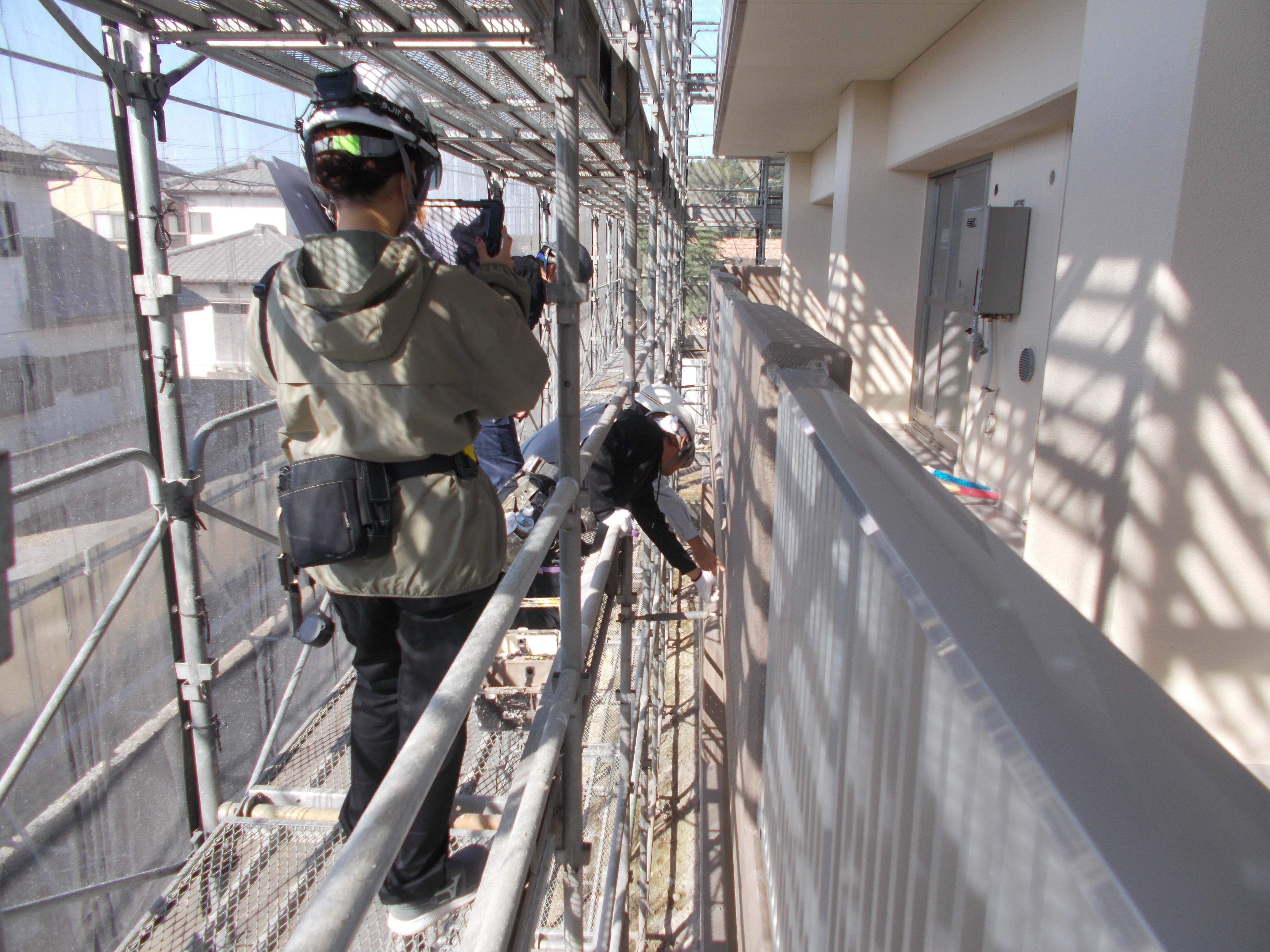

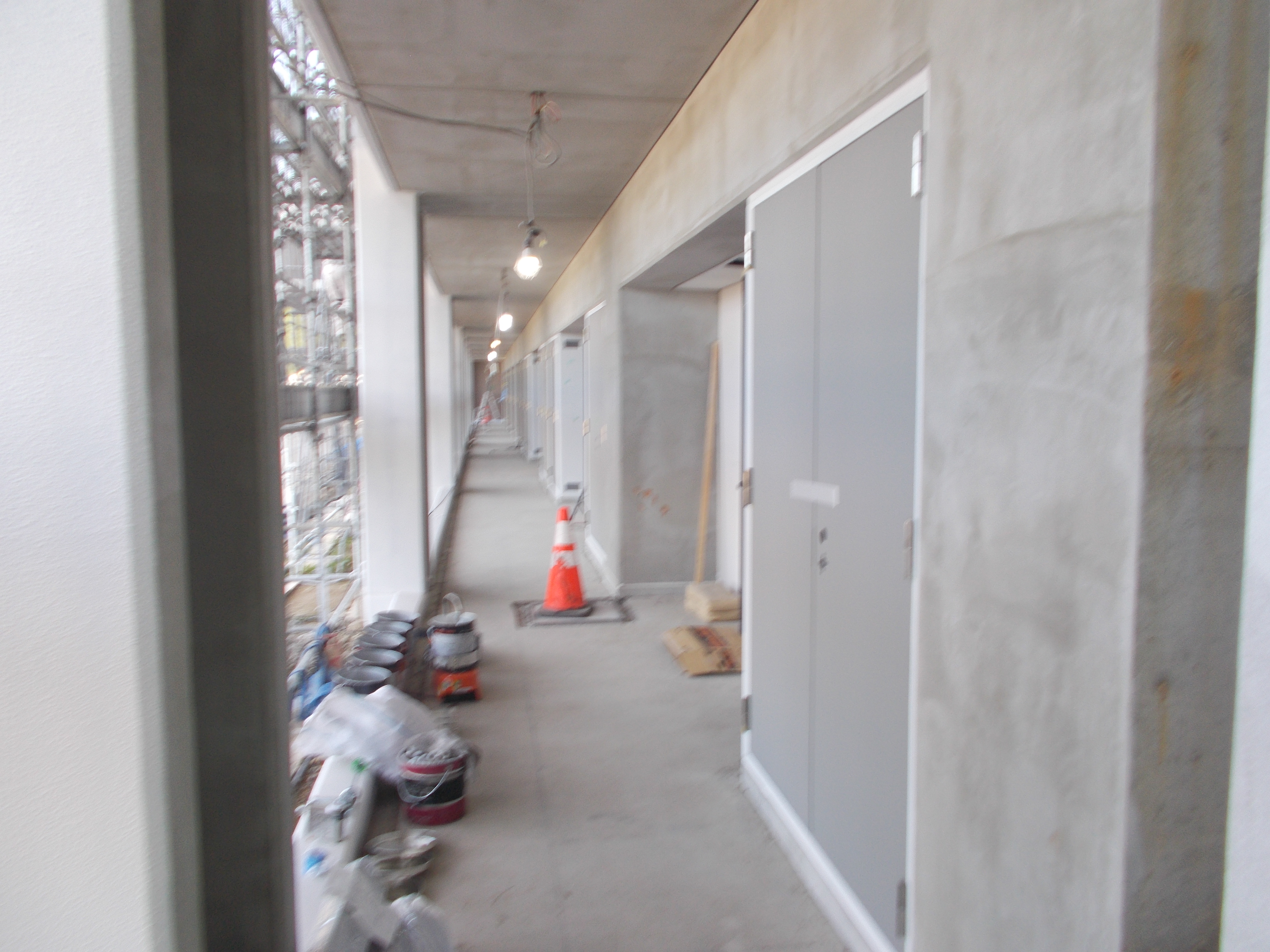

・外壁塗装検査
・外部足場解体工事

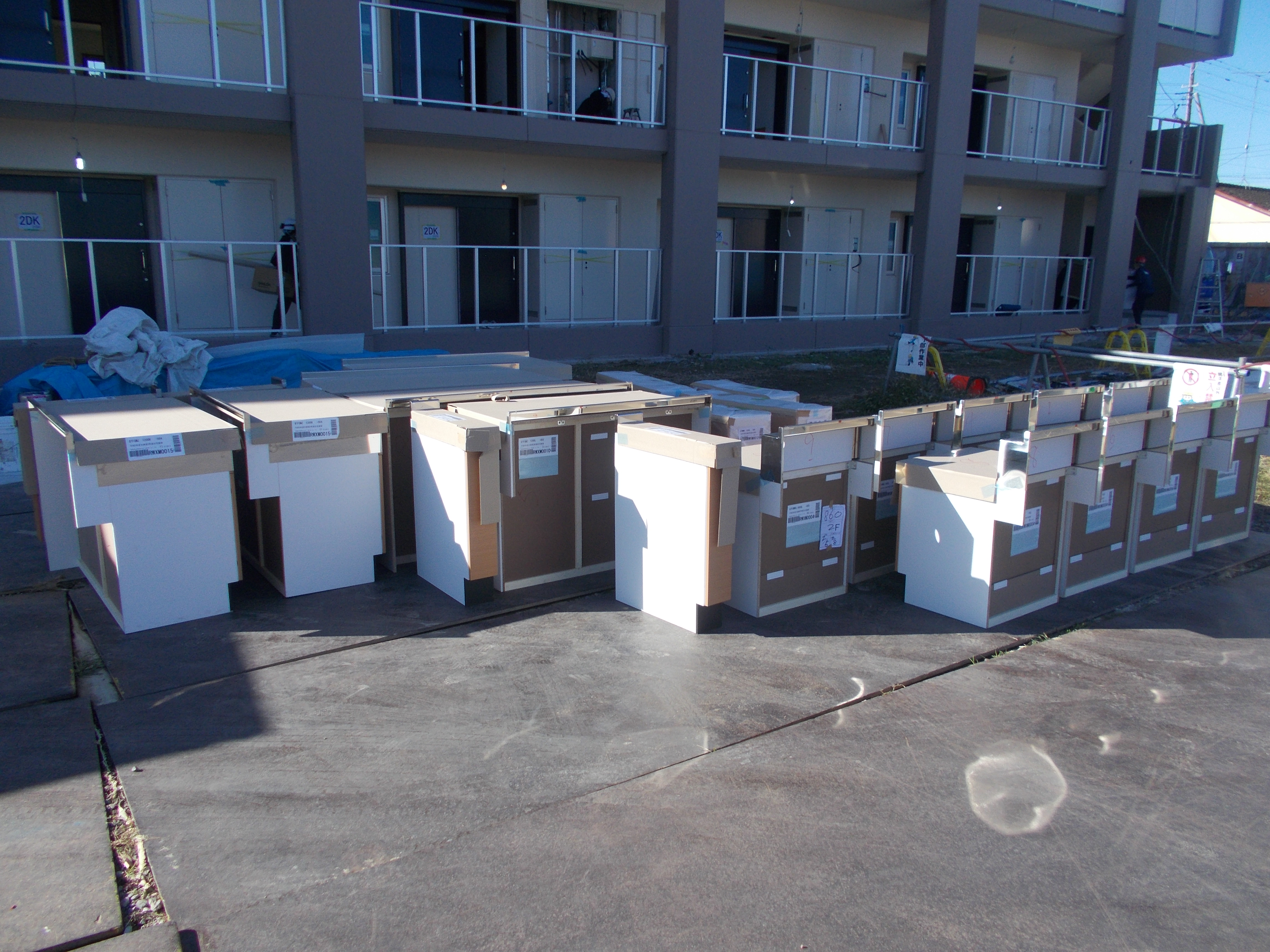

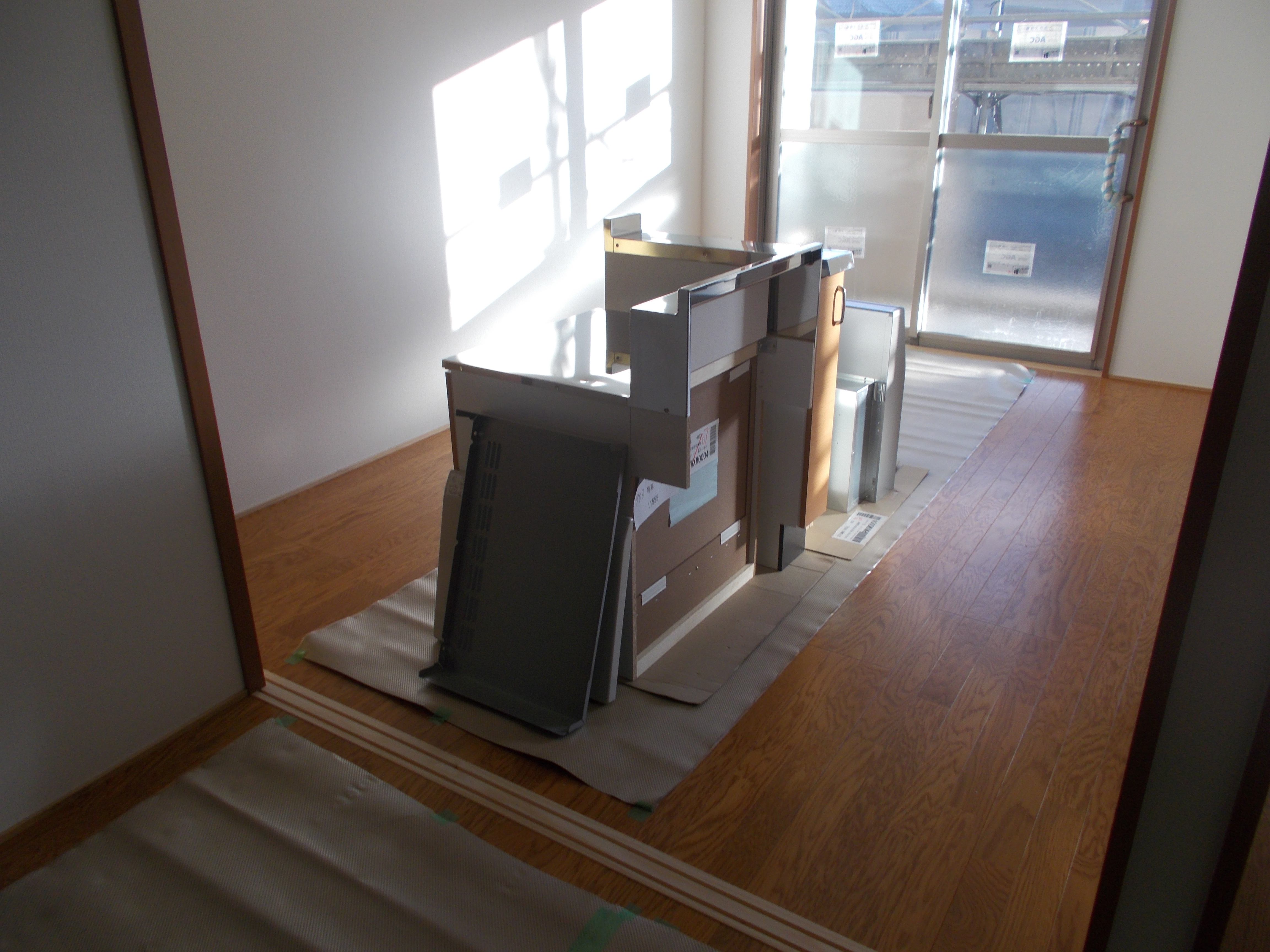

・キッチン部材搬入
令和7年11月

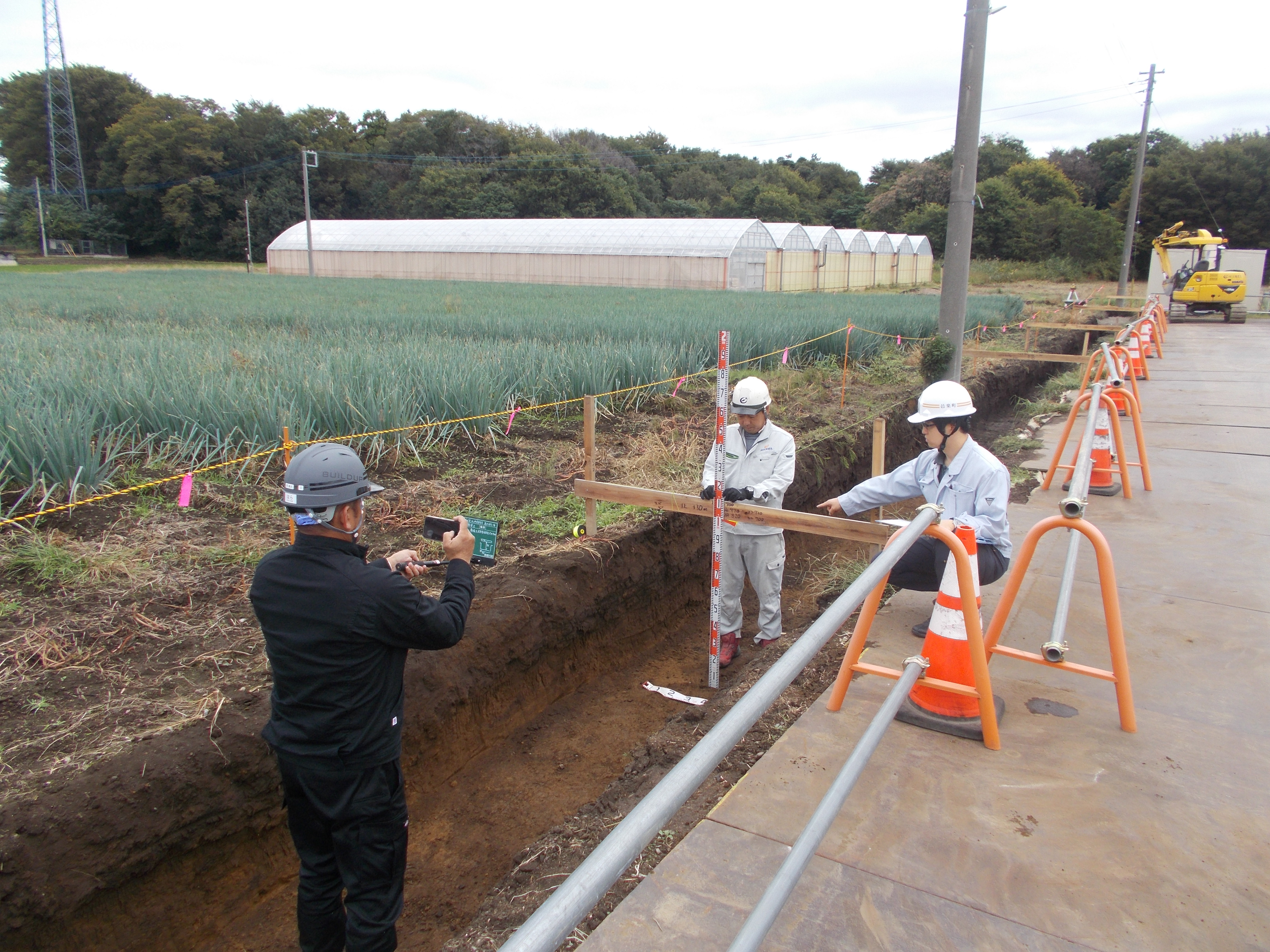

・擁壁設置工事

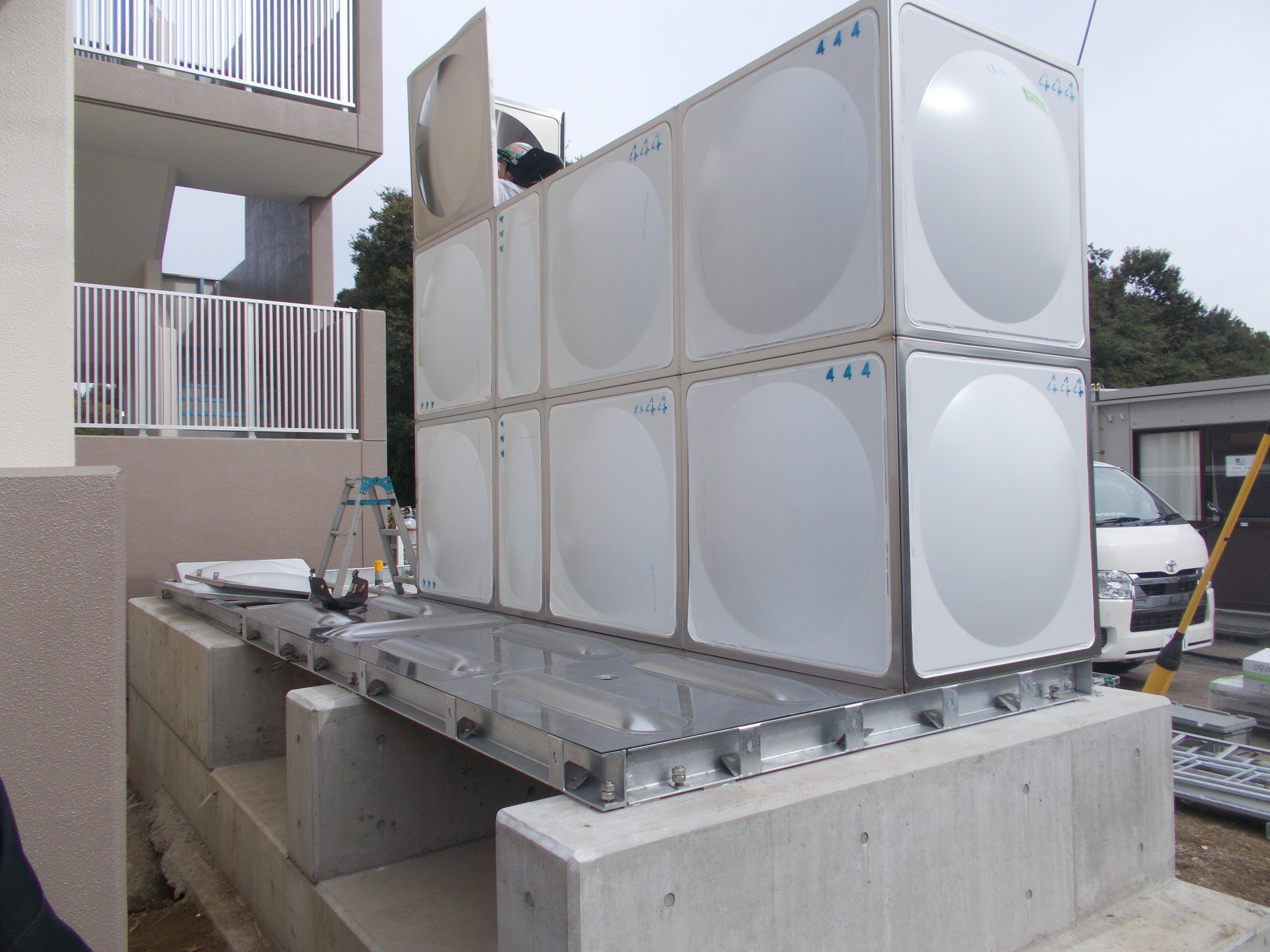

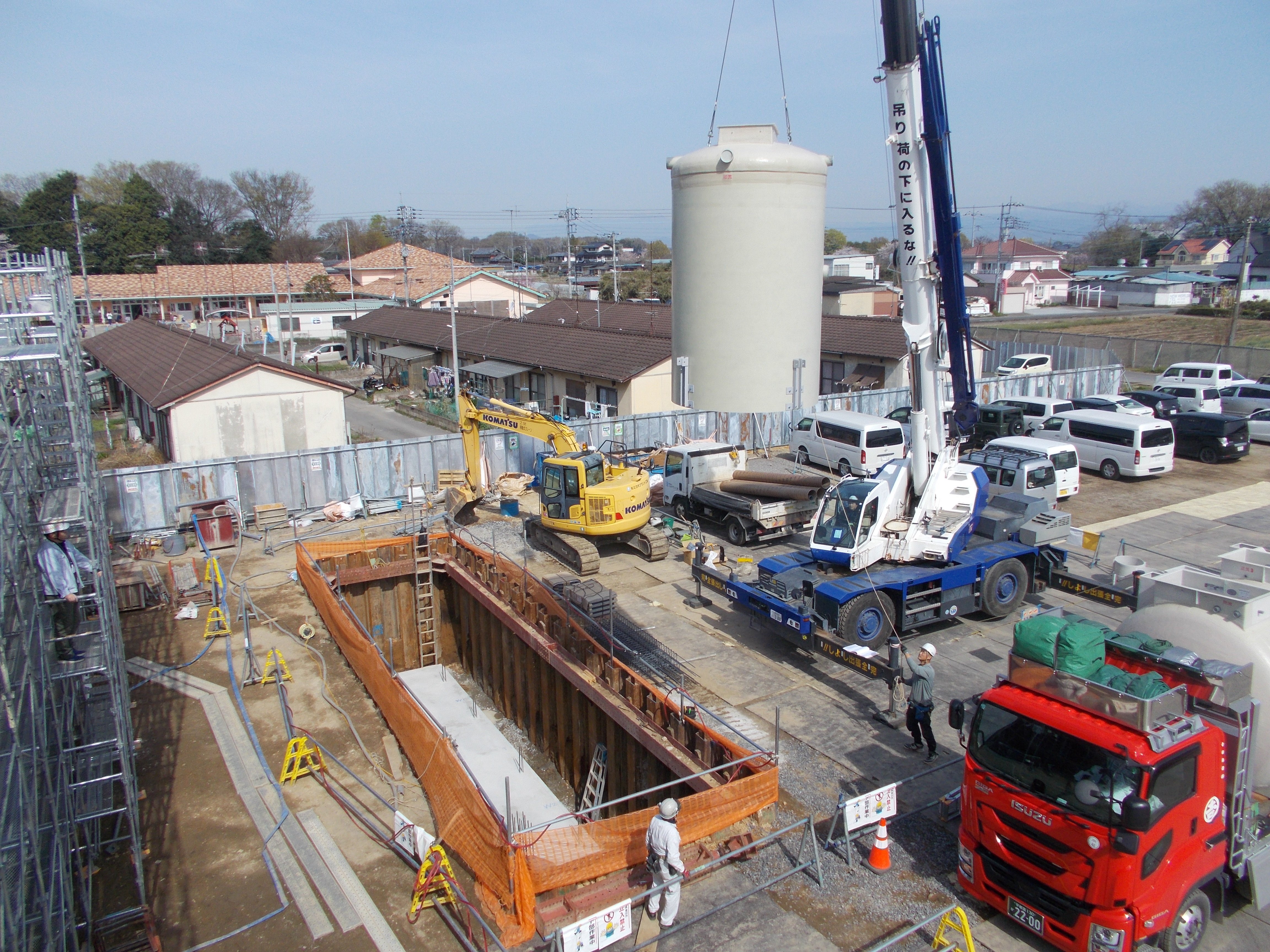

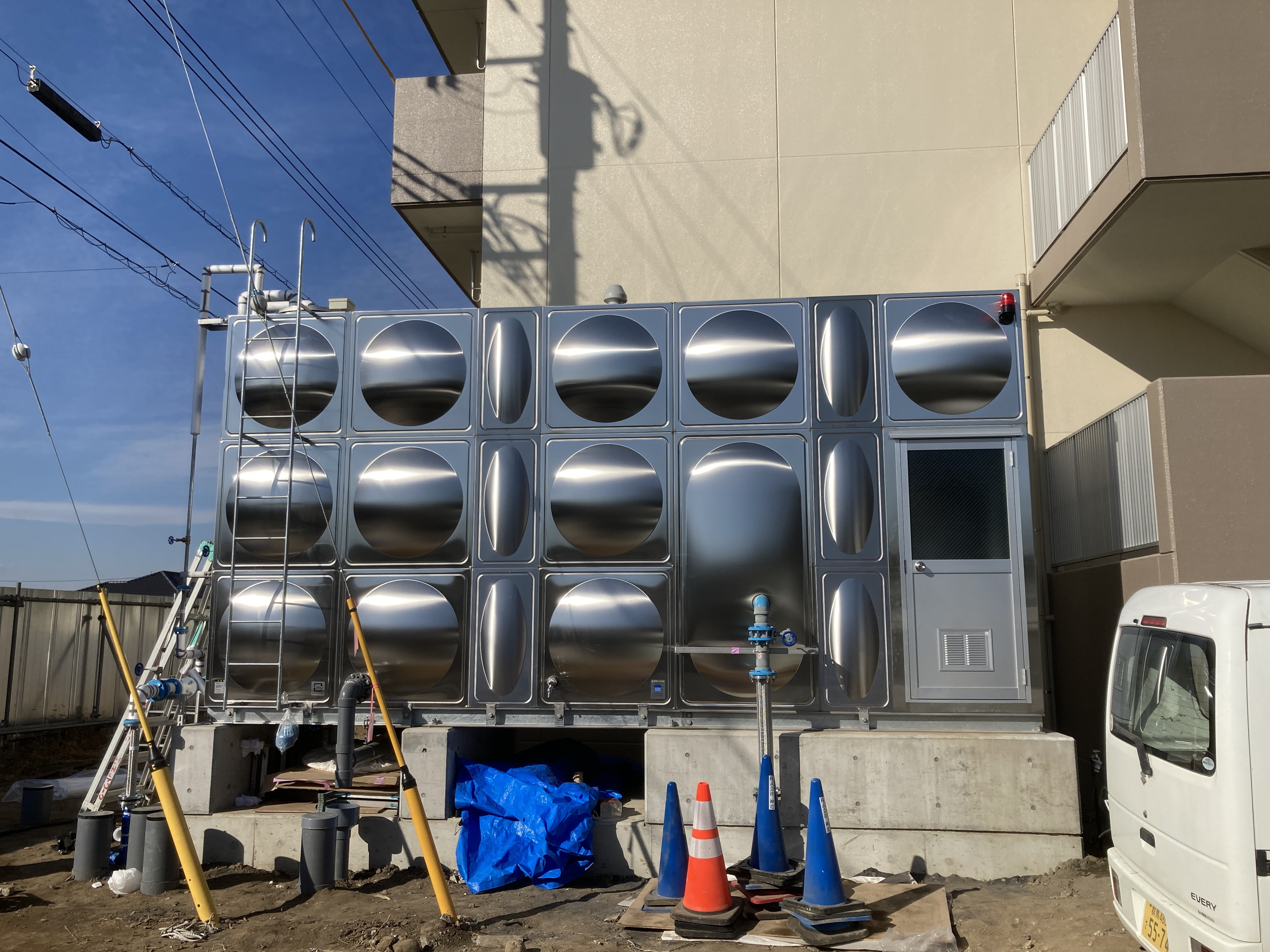

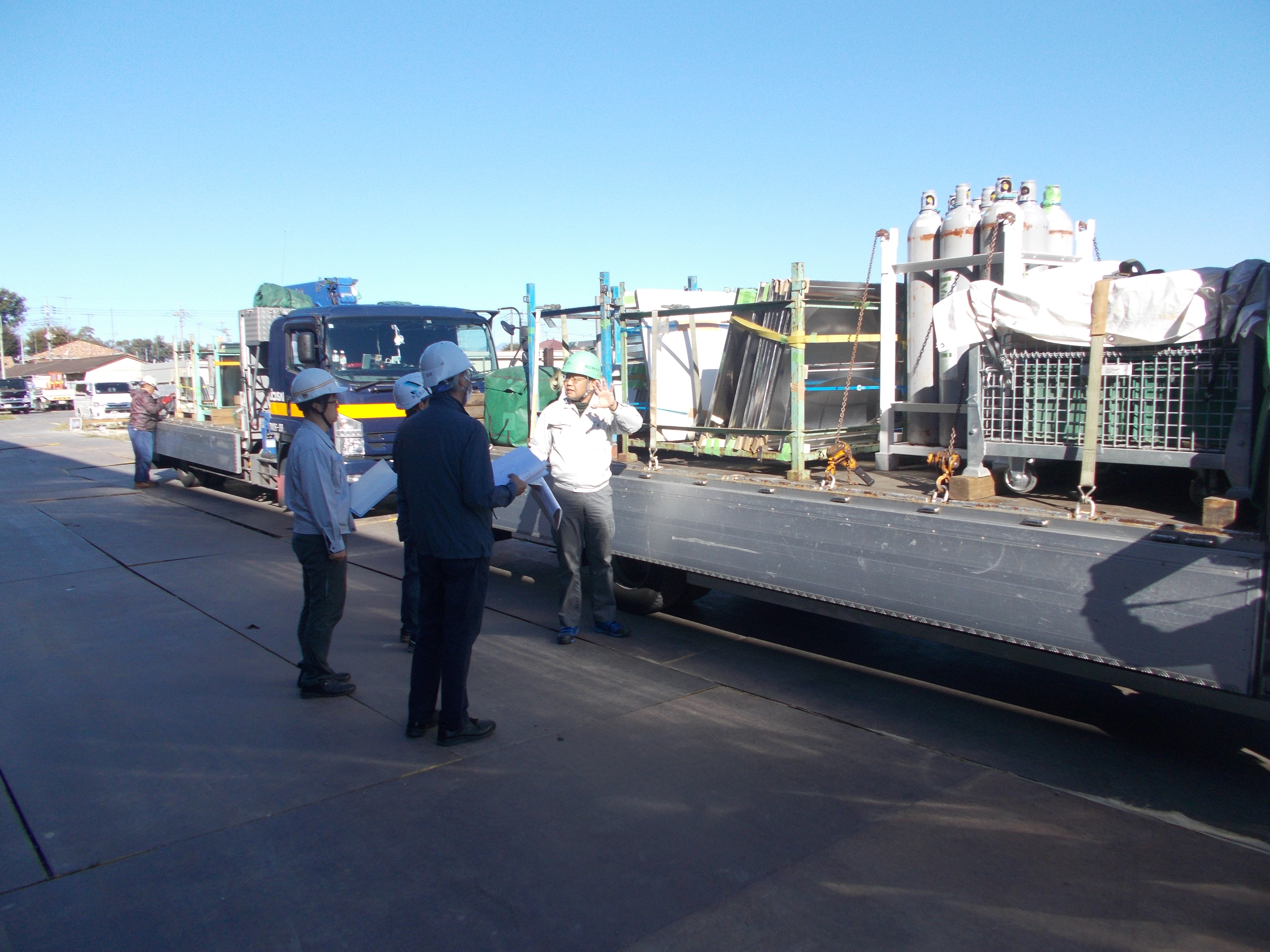

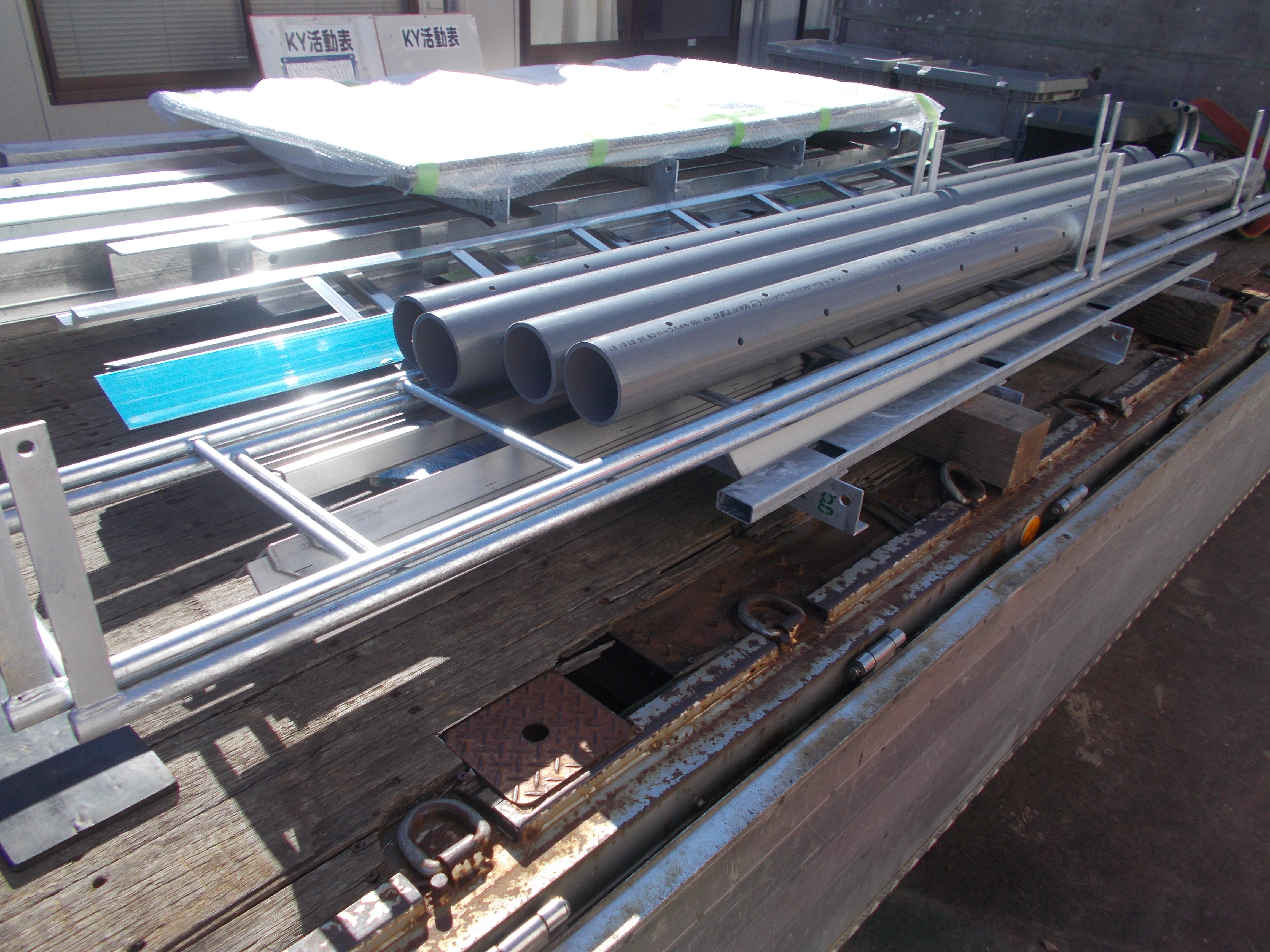

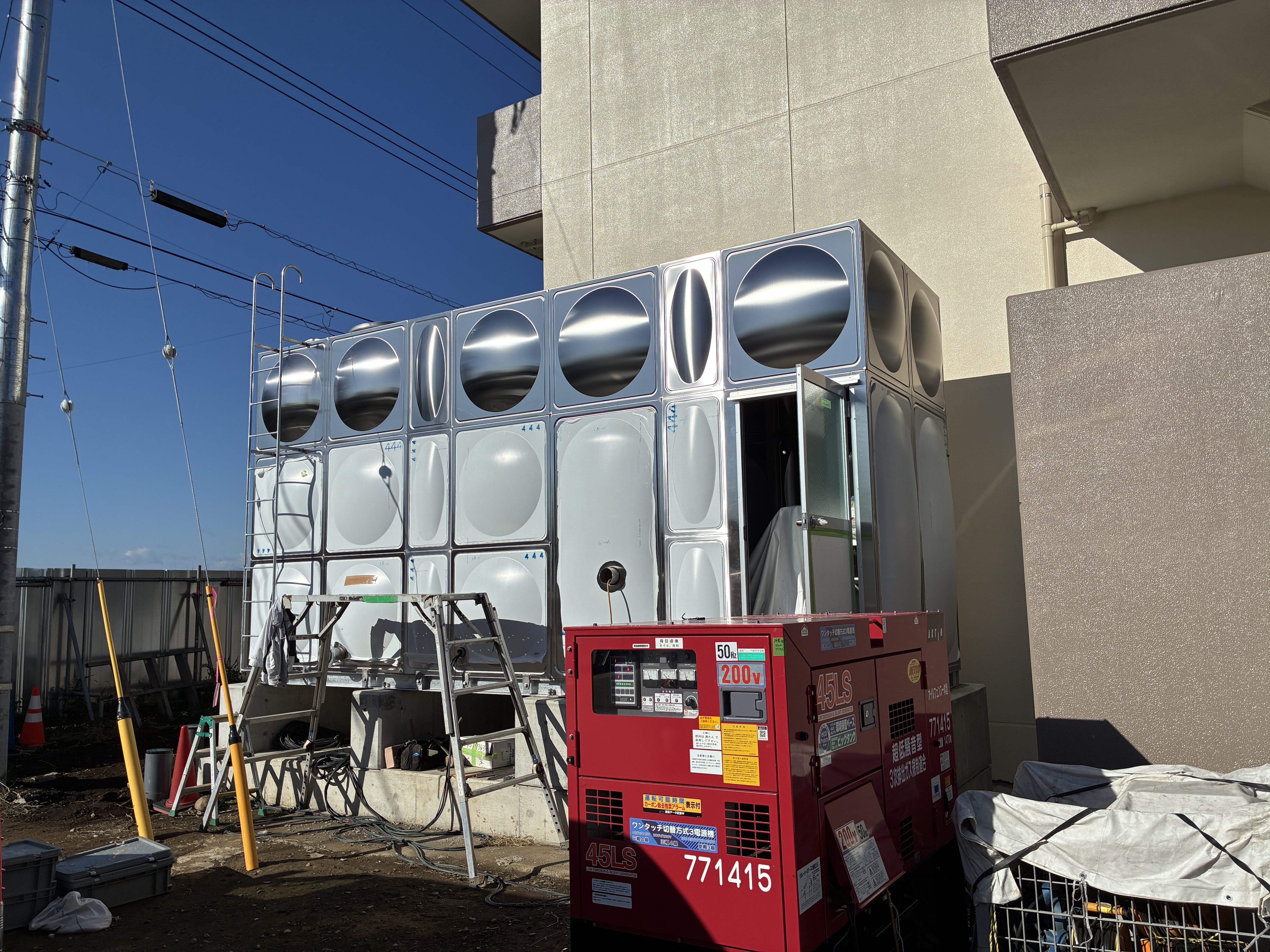

・受水槽設置工事
令和7年12月

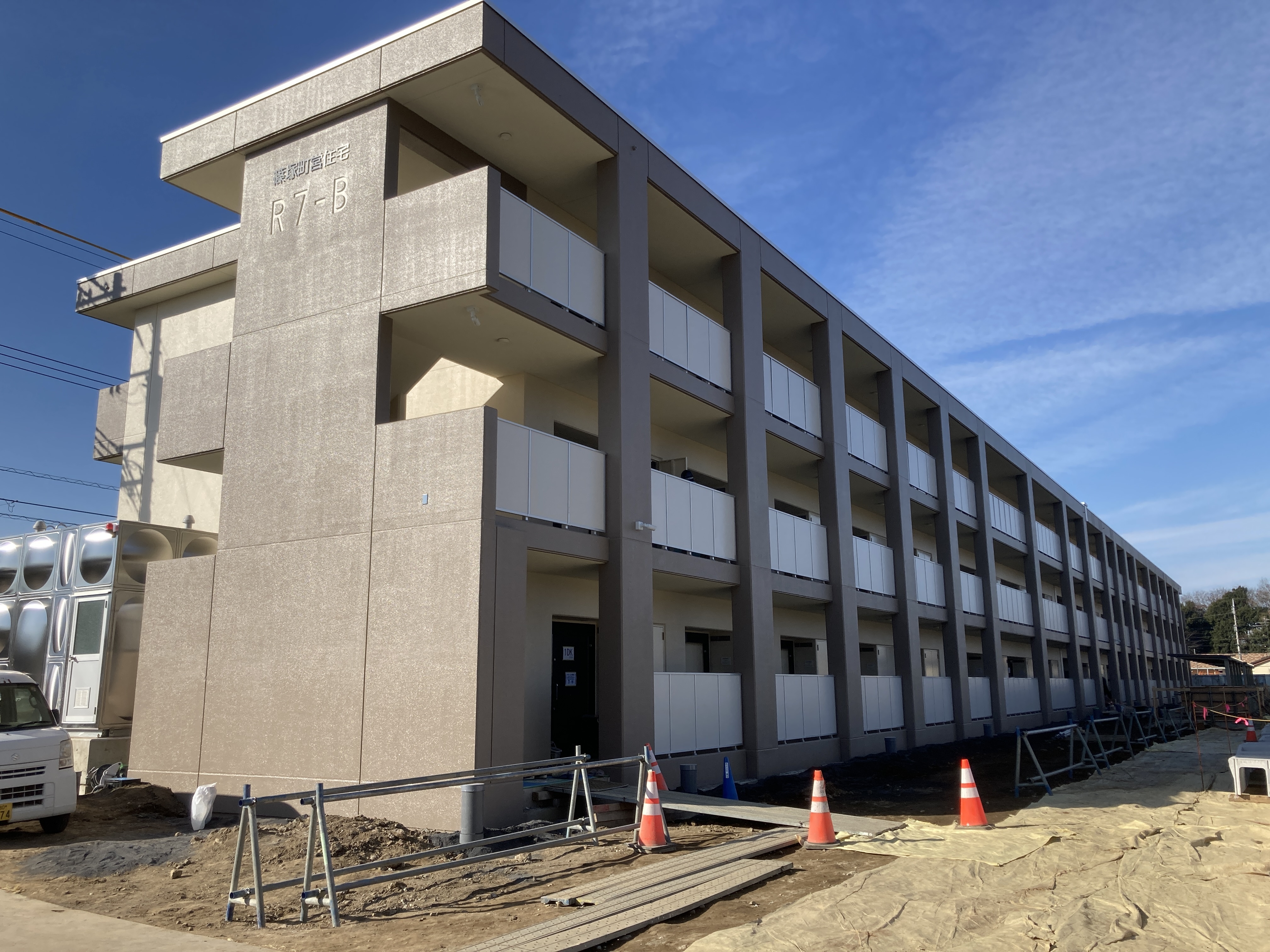

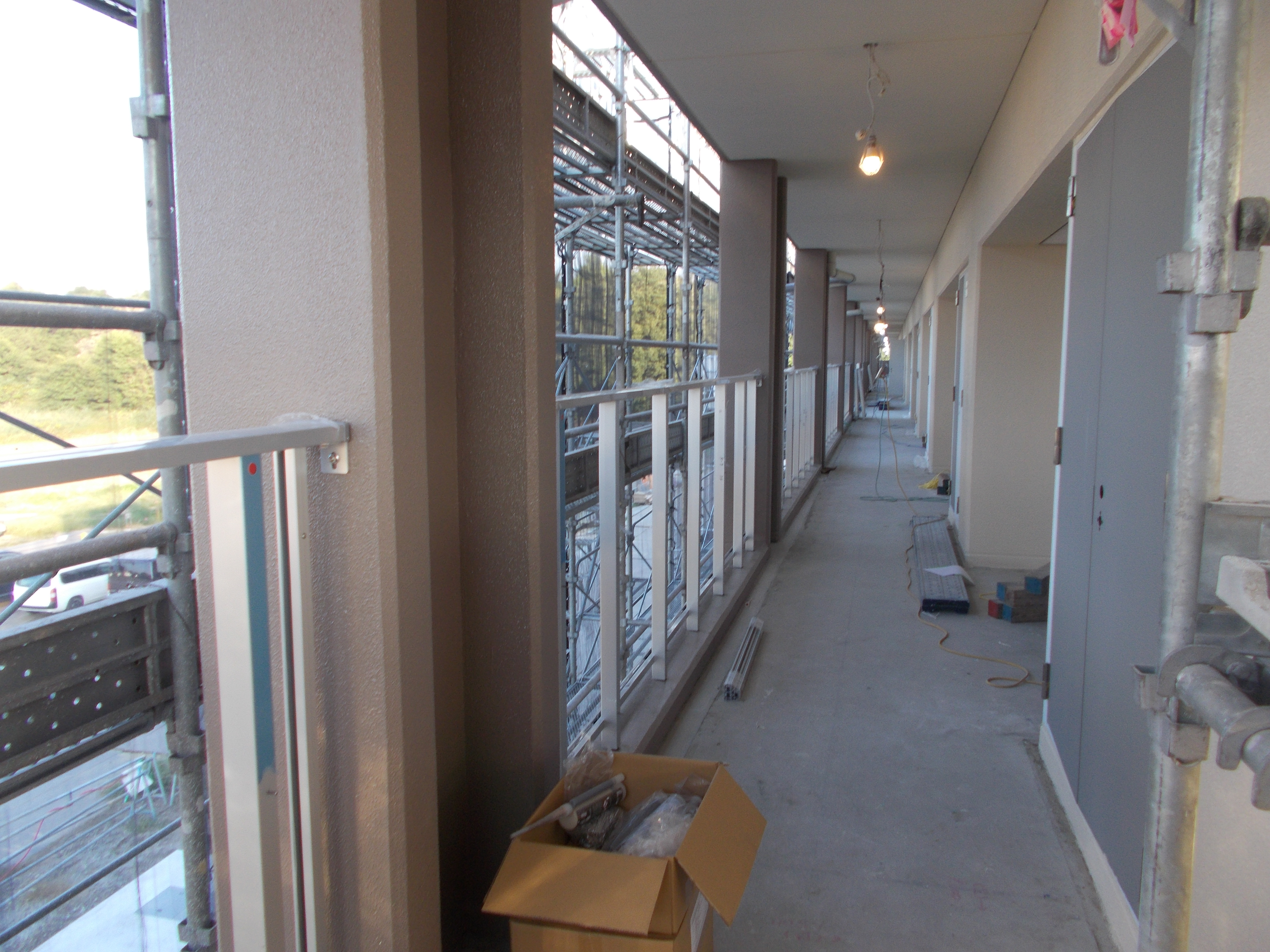

・手すり取付工事
・駐輪場設置工事

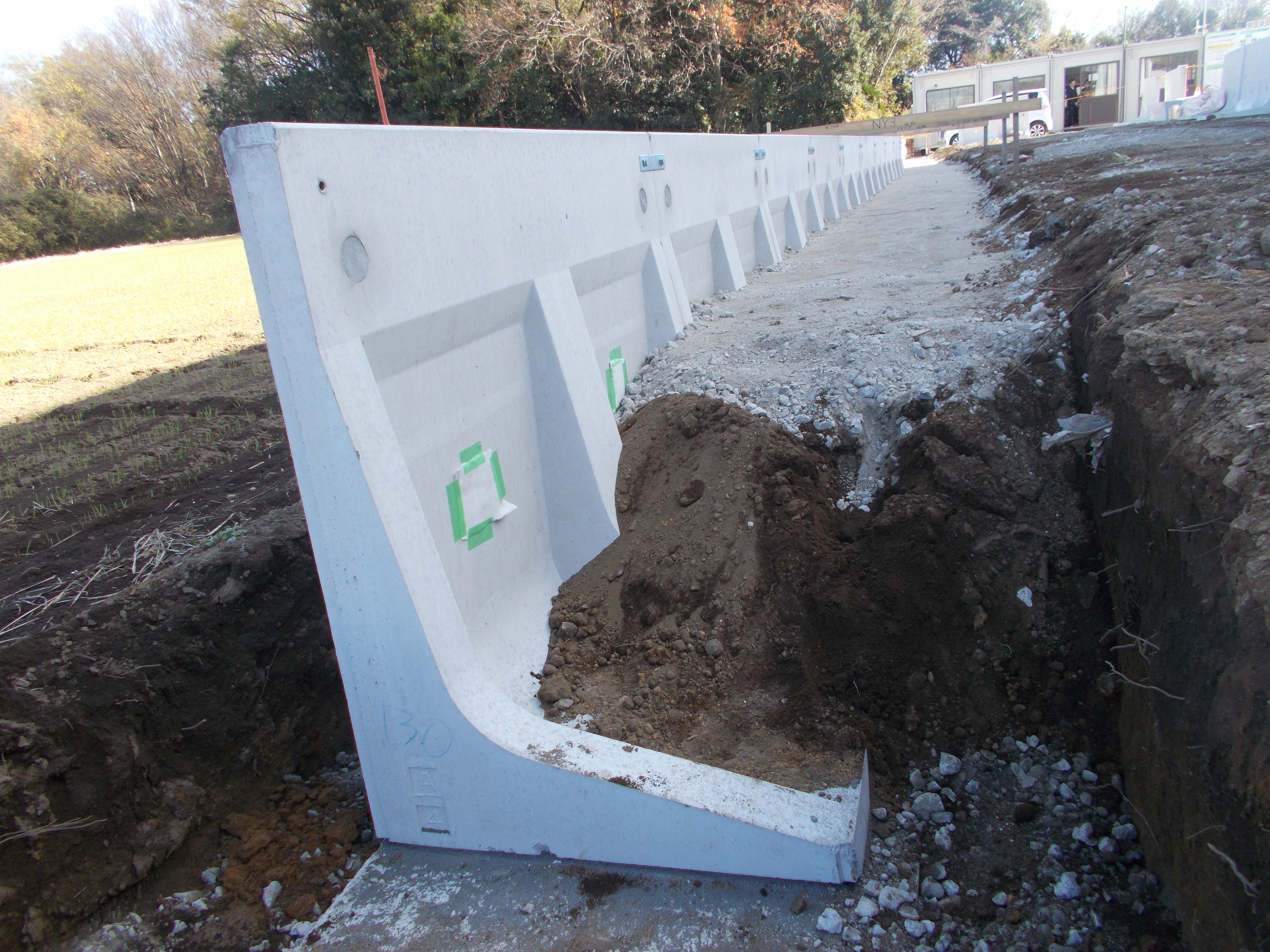

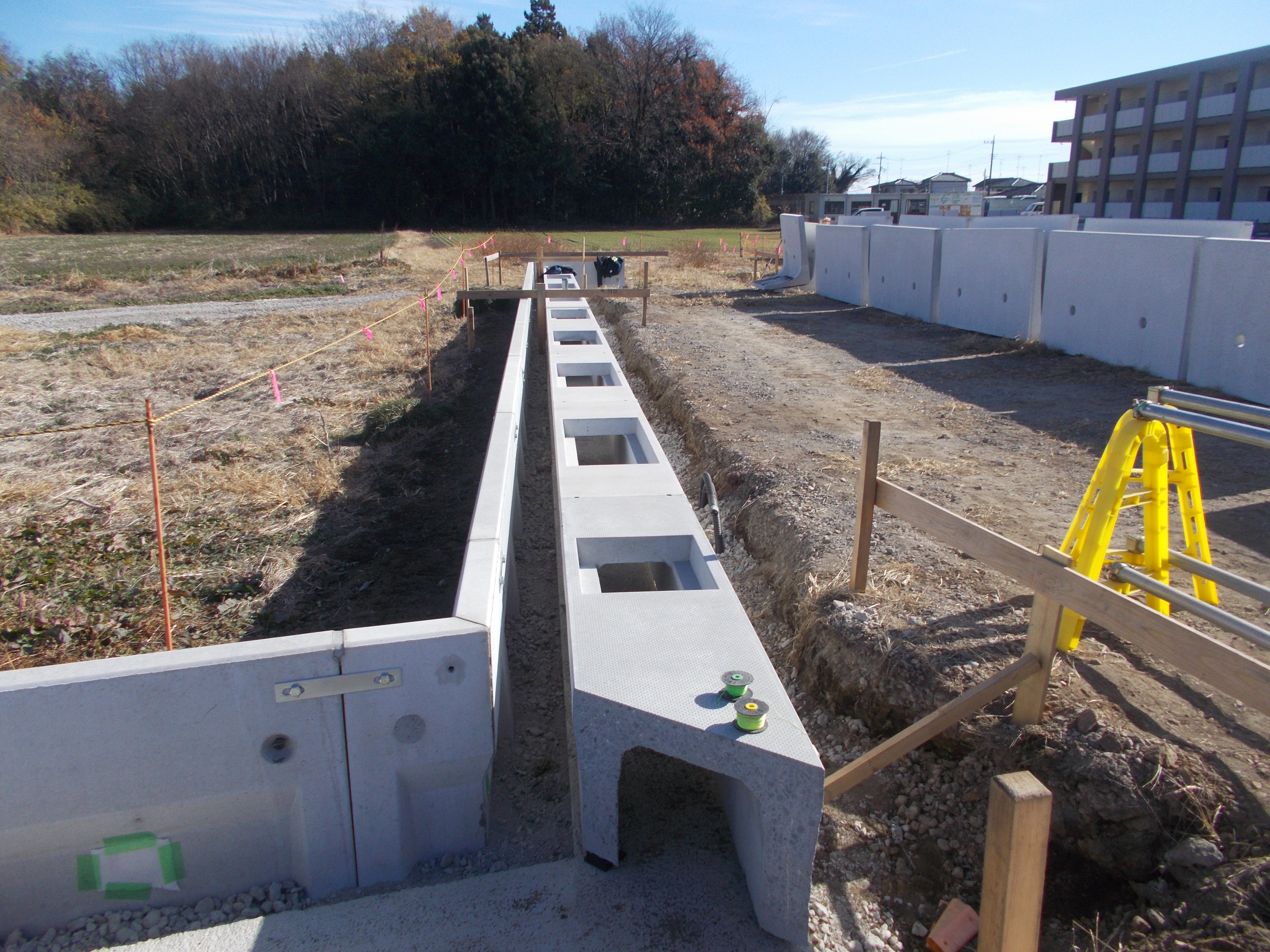

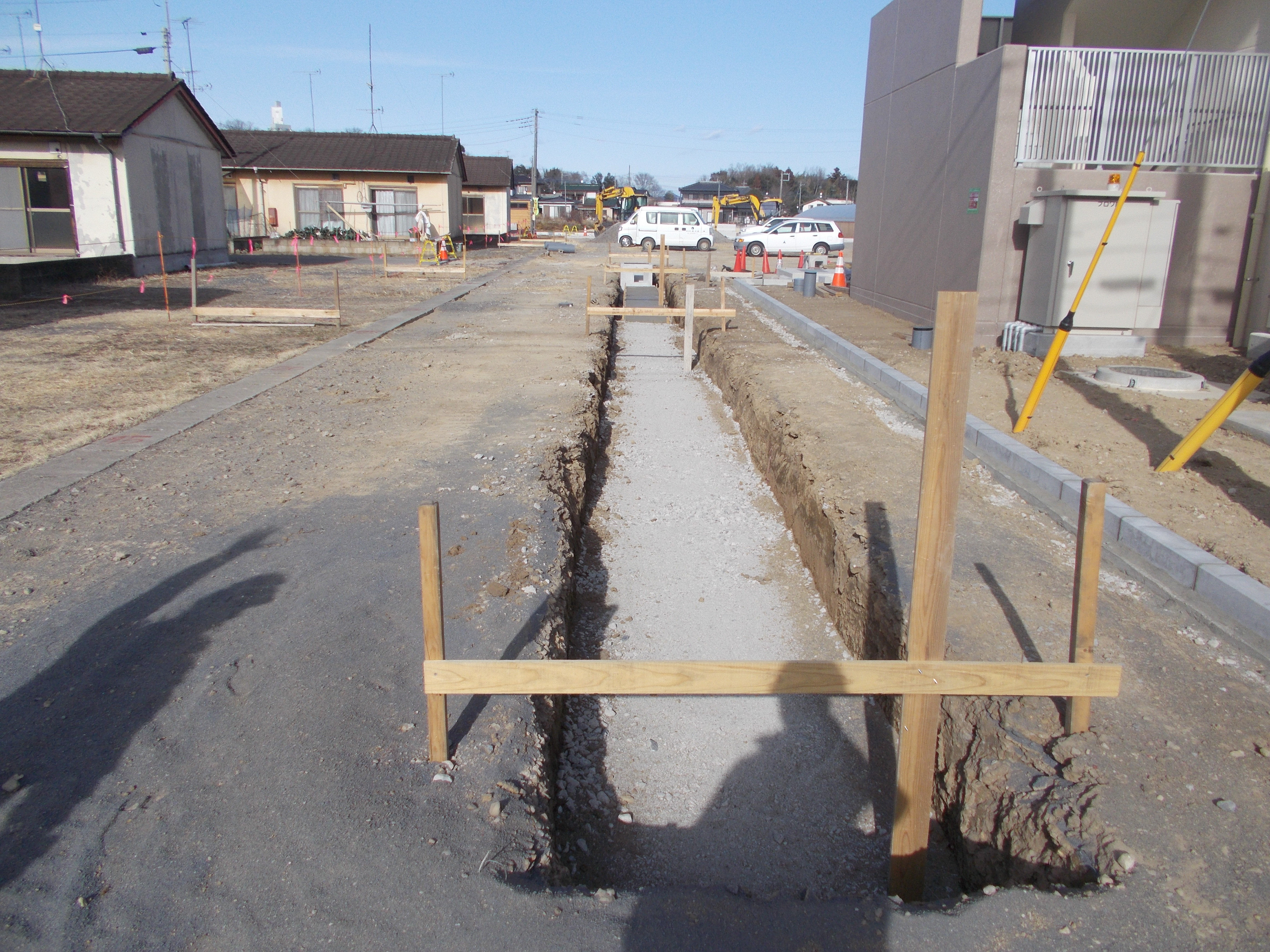

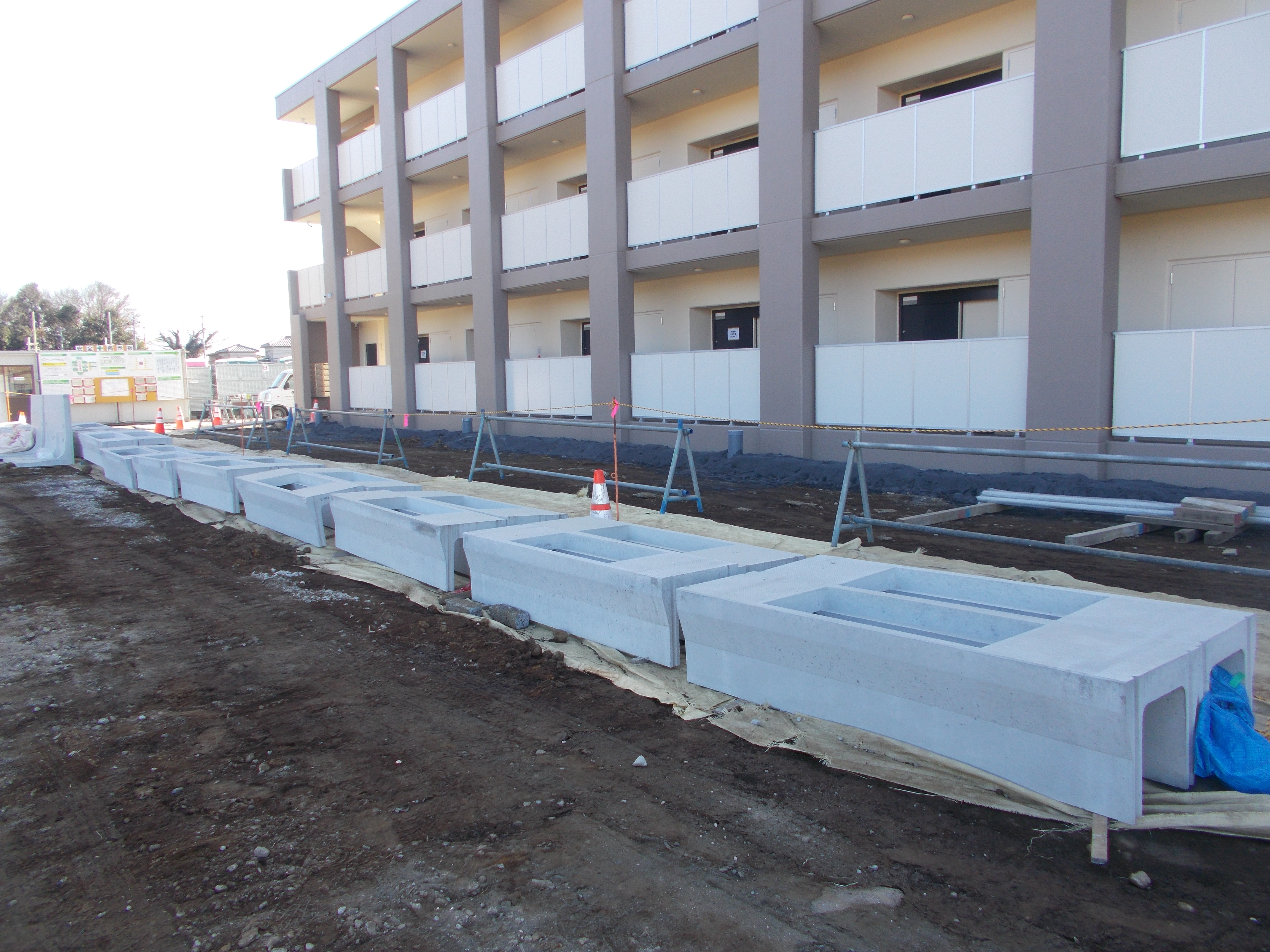

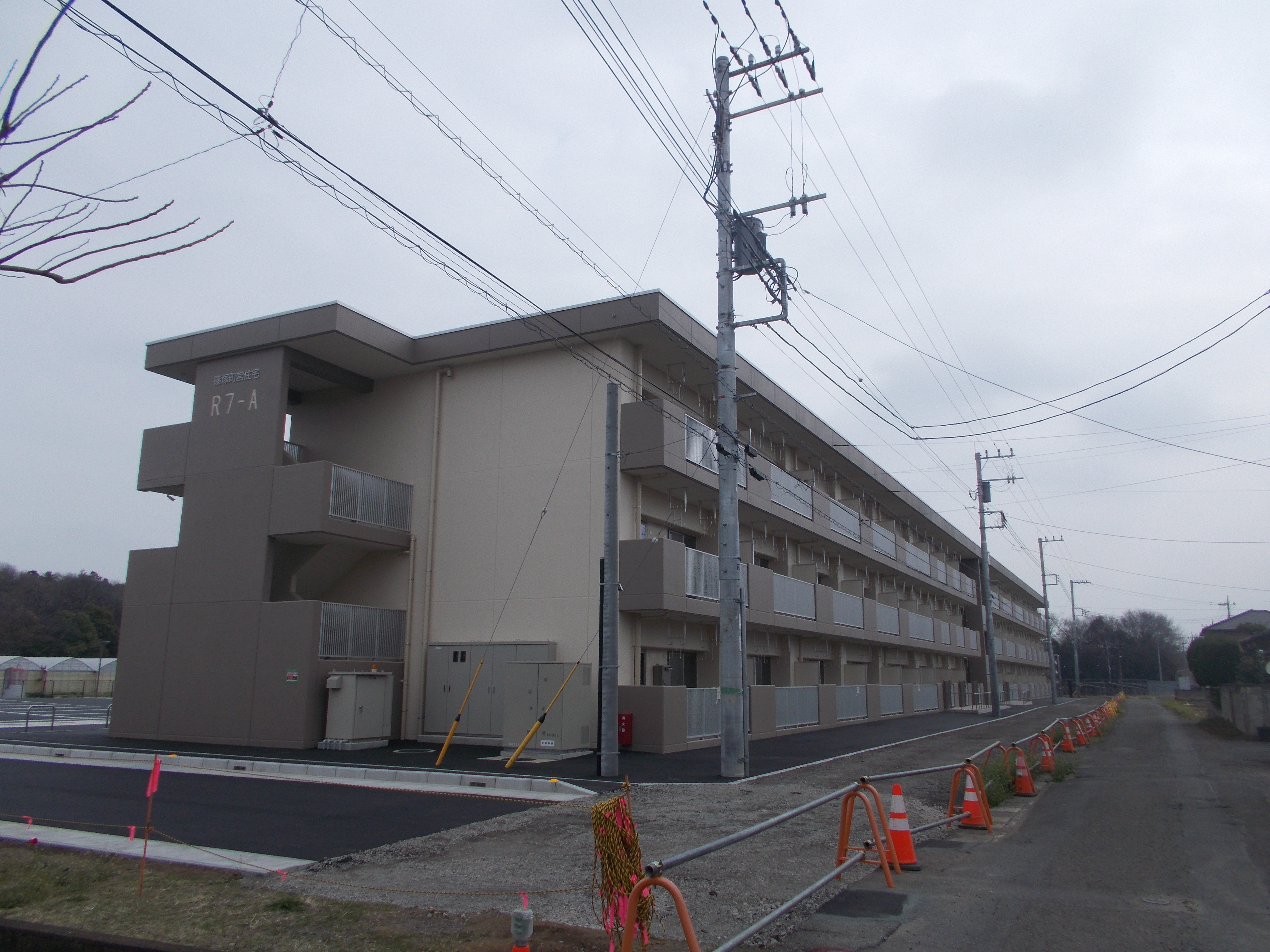

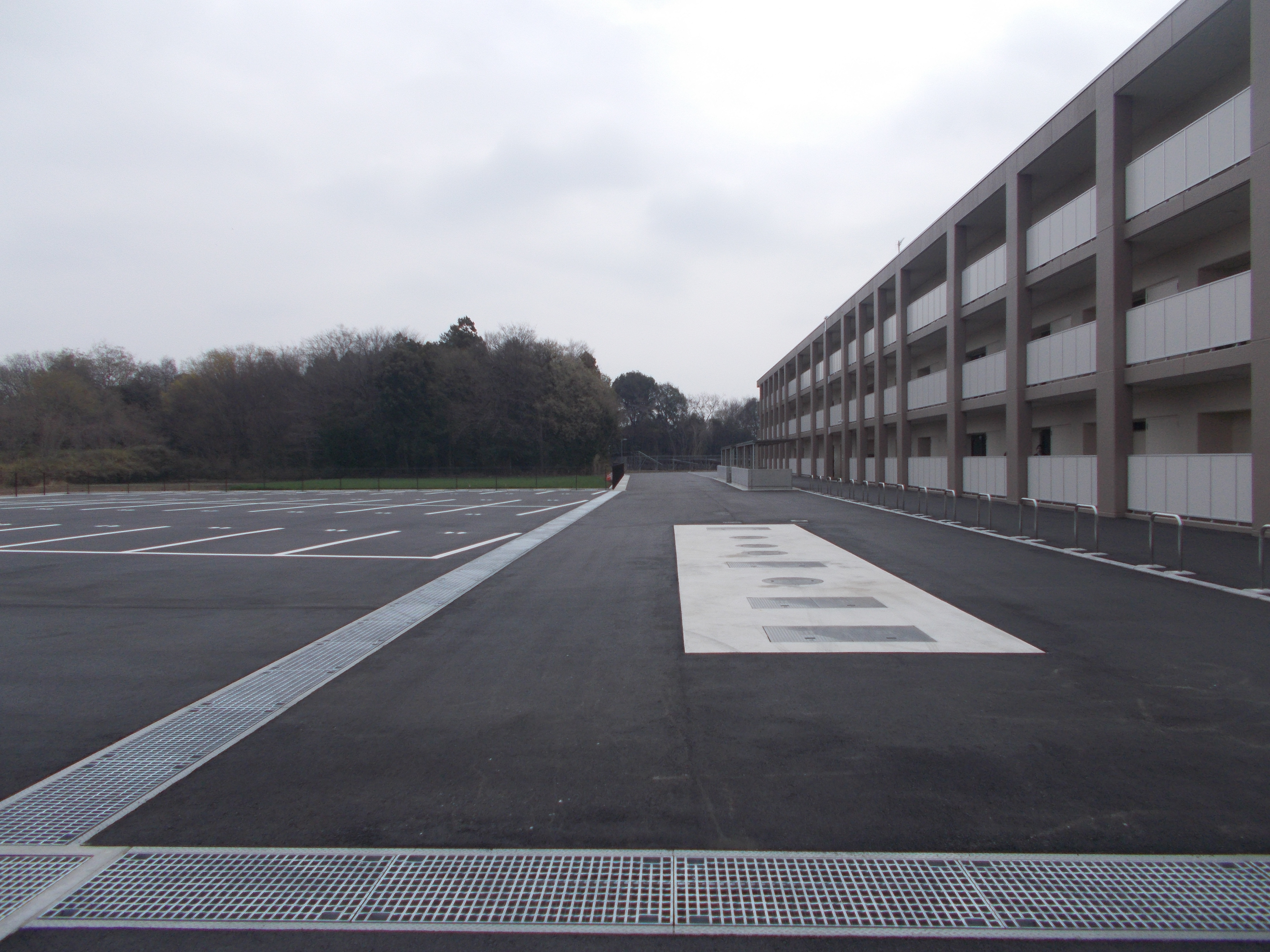

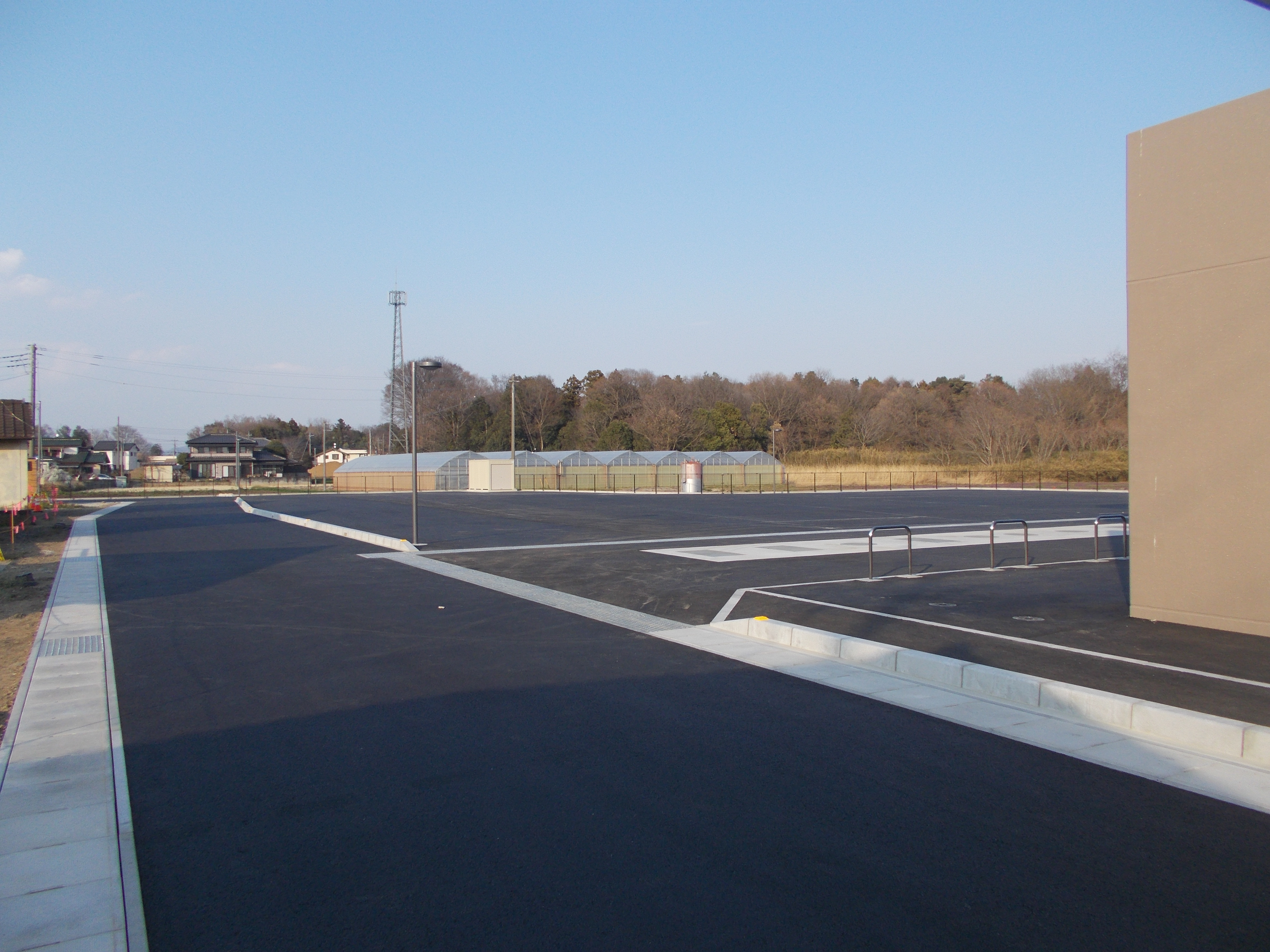

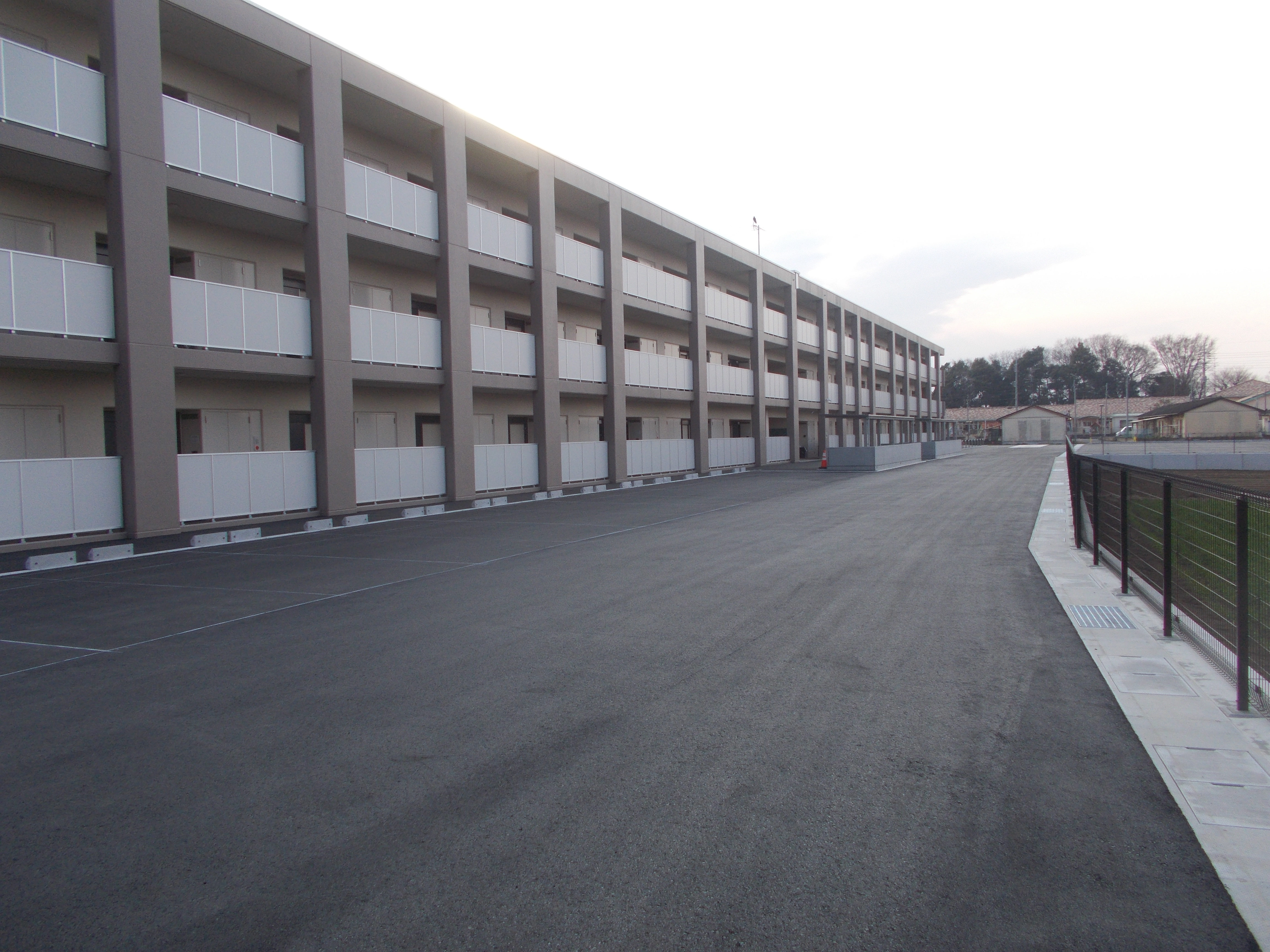

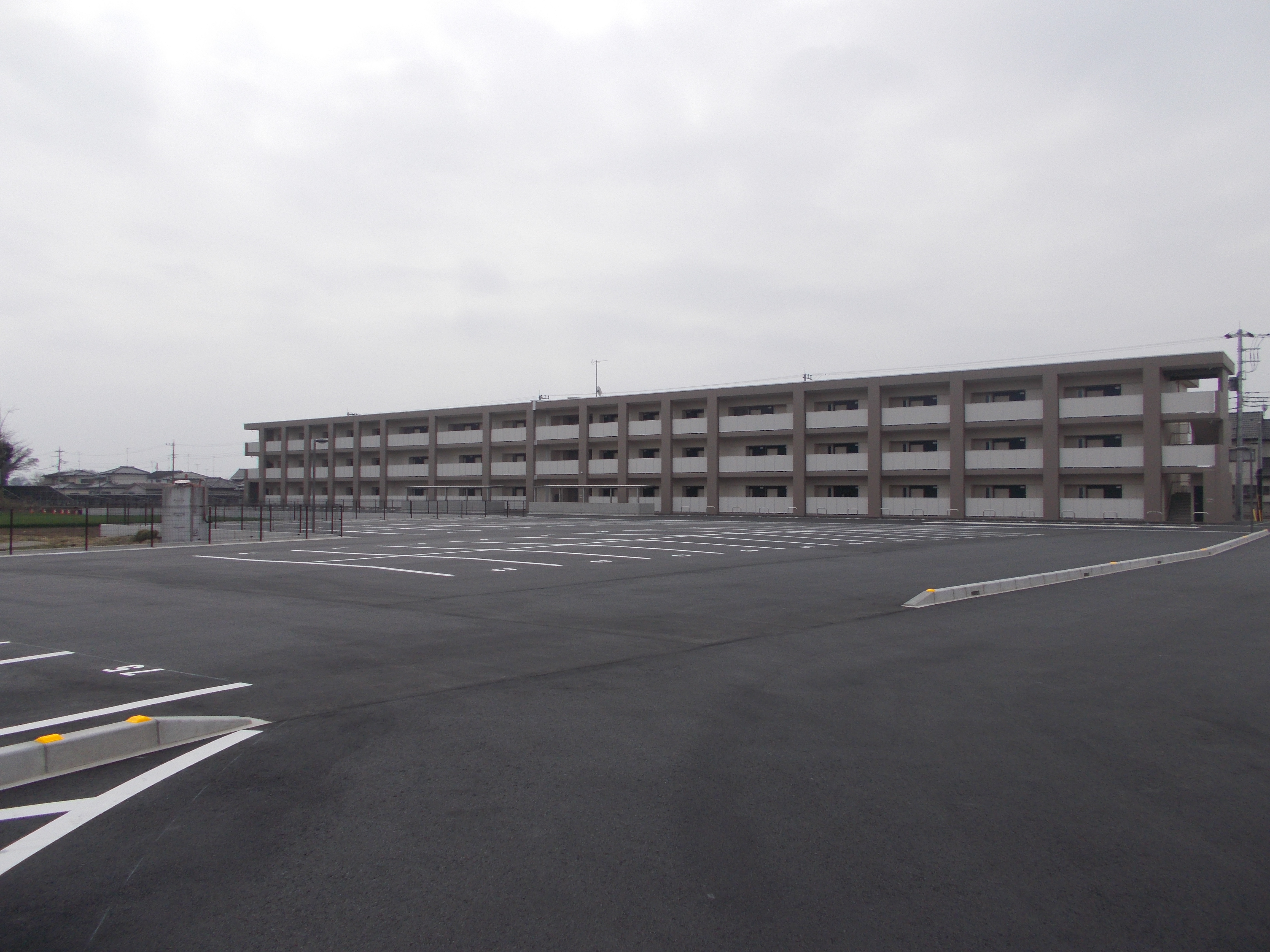

・側溝布設工事

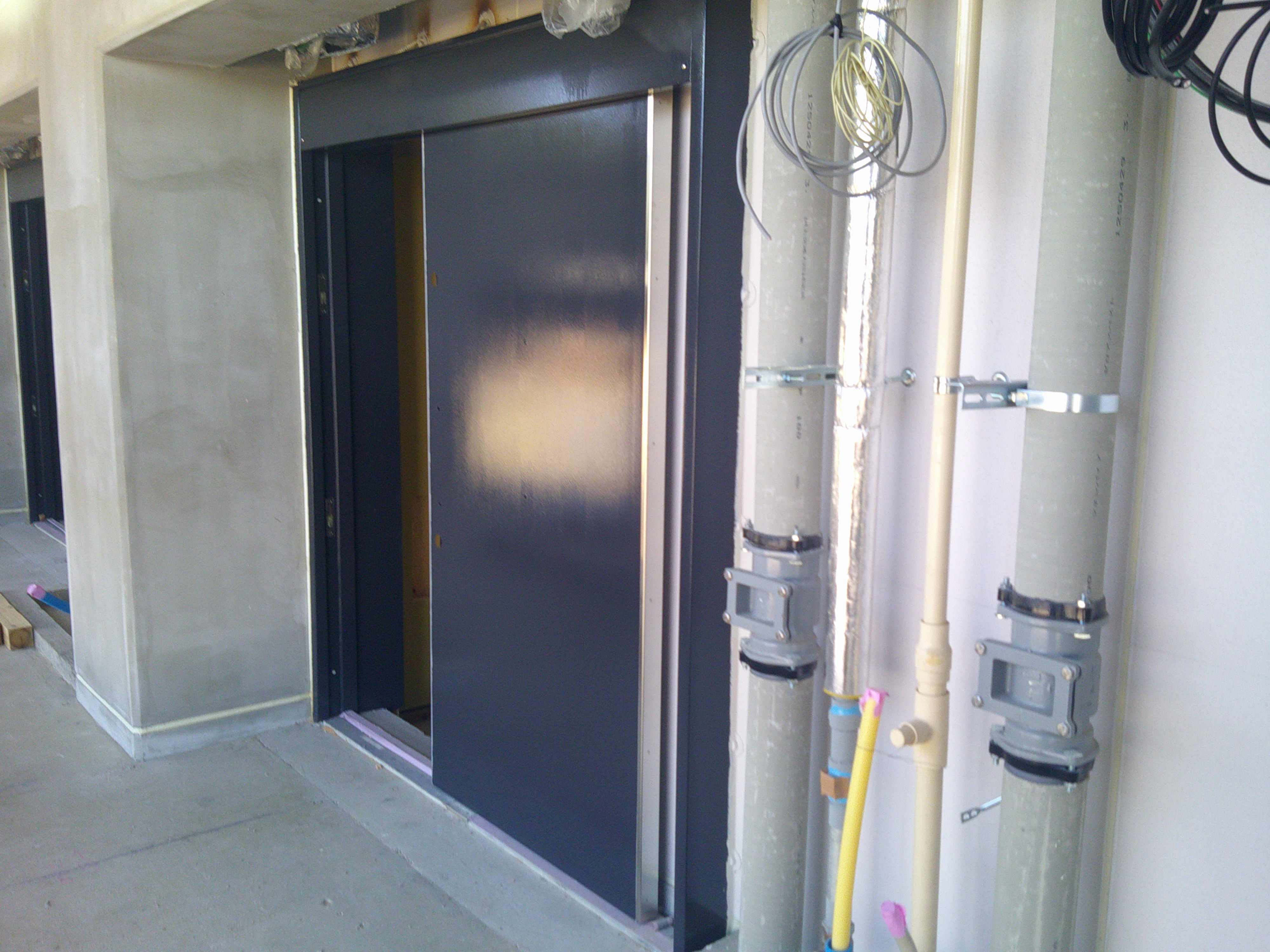

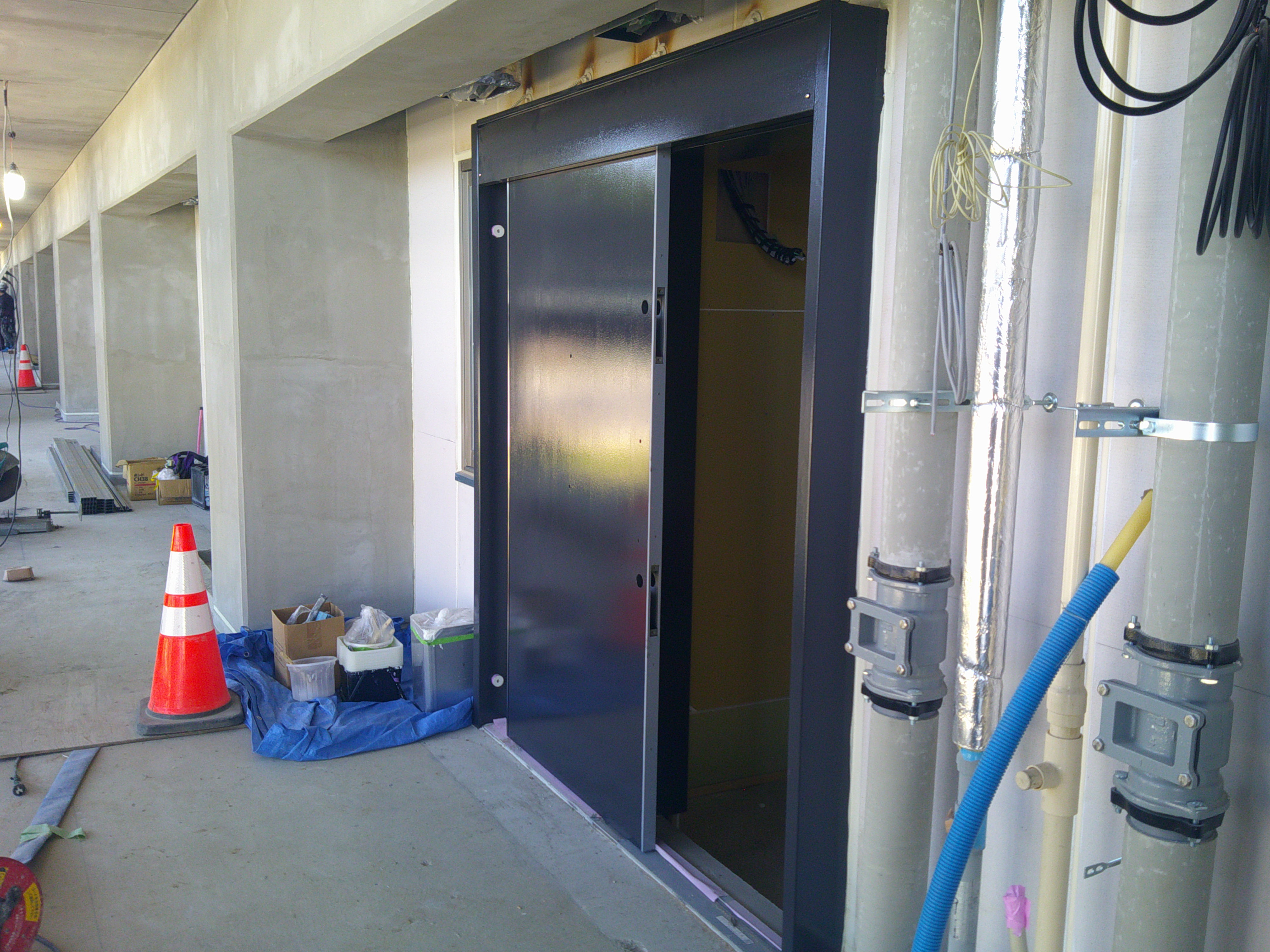

・部屋の施工状況

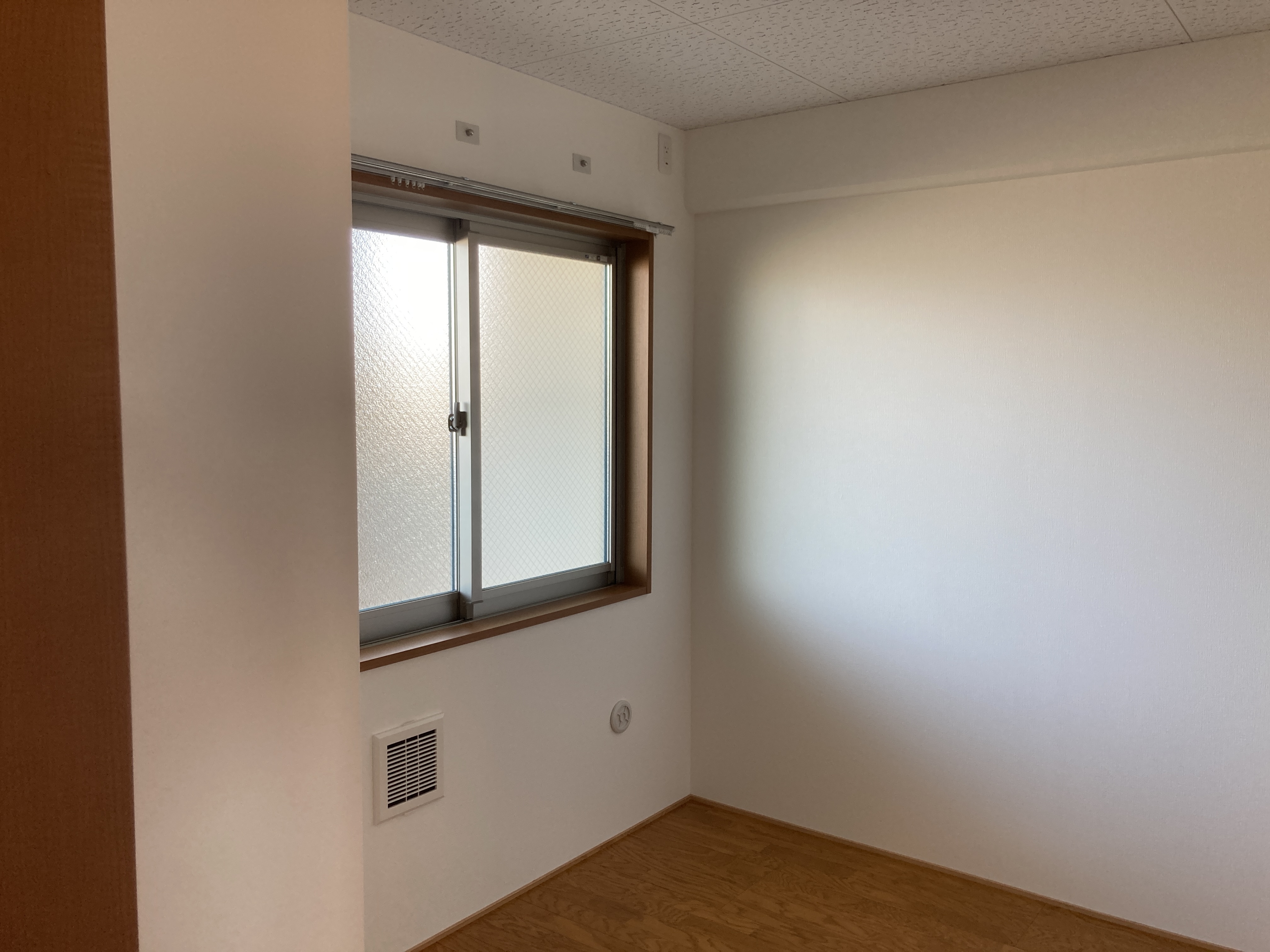

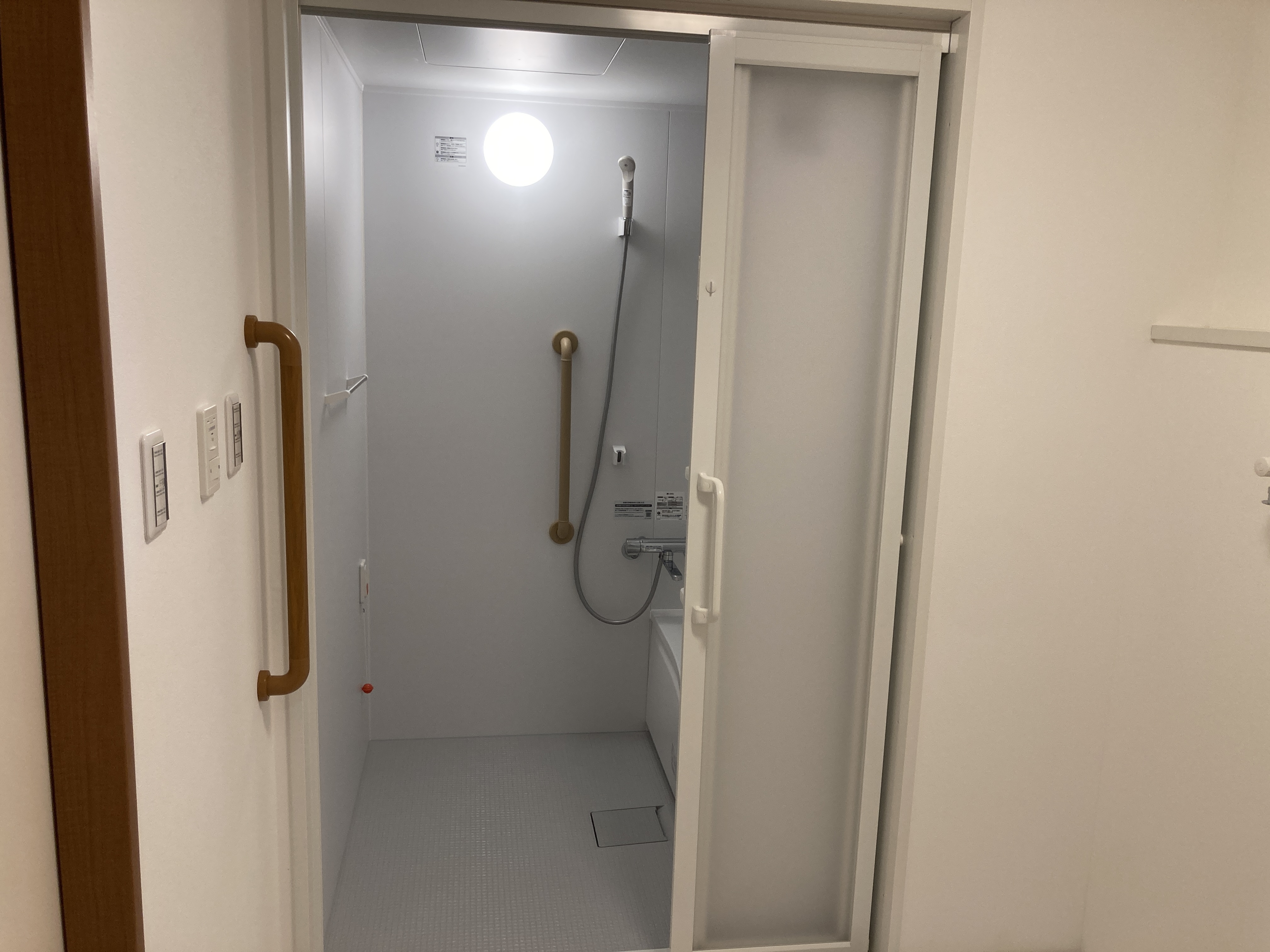

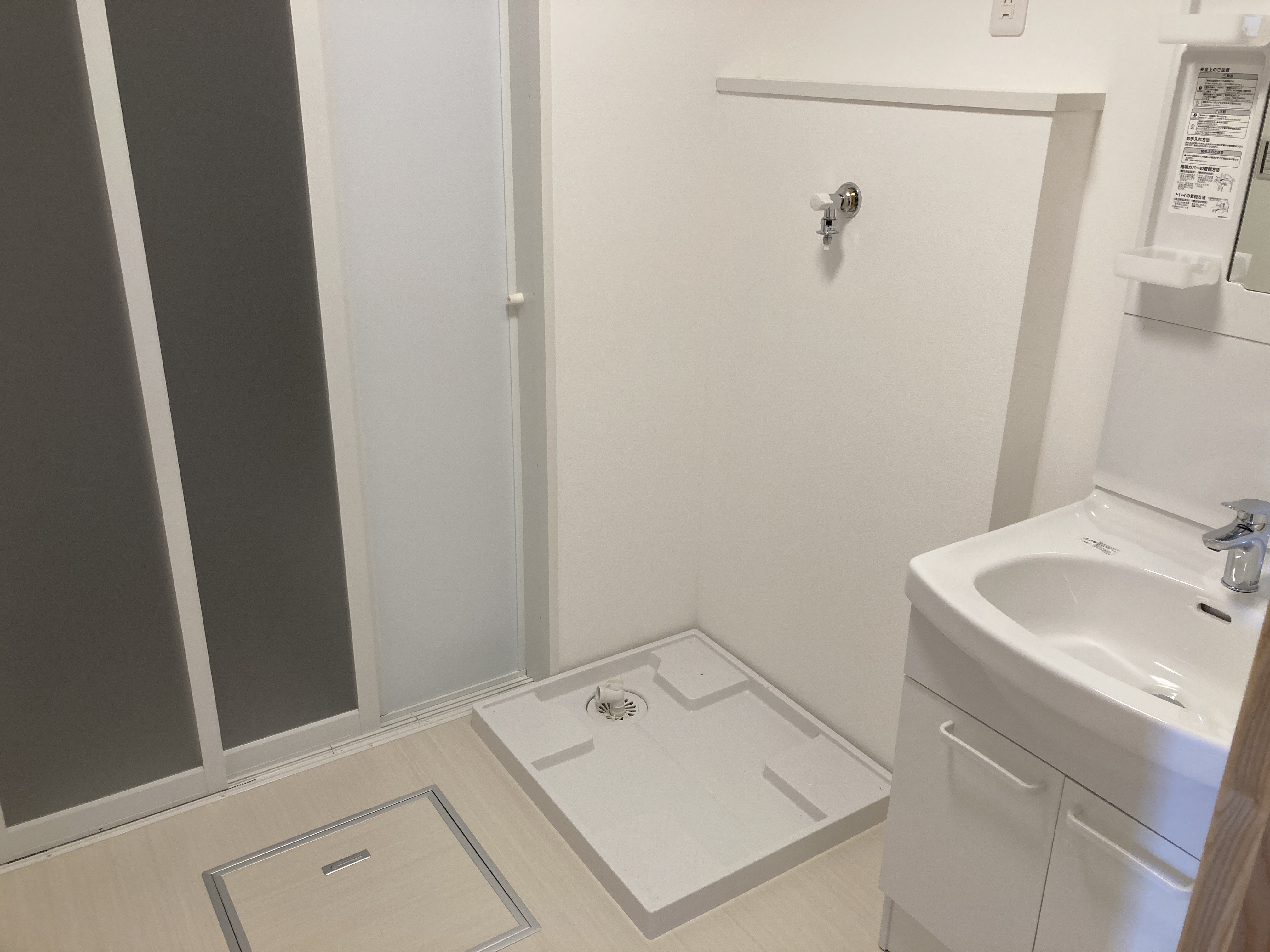

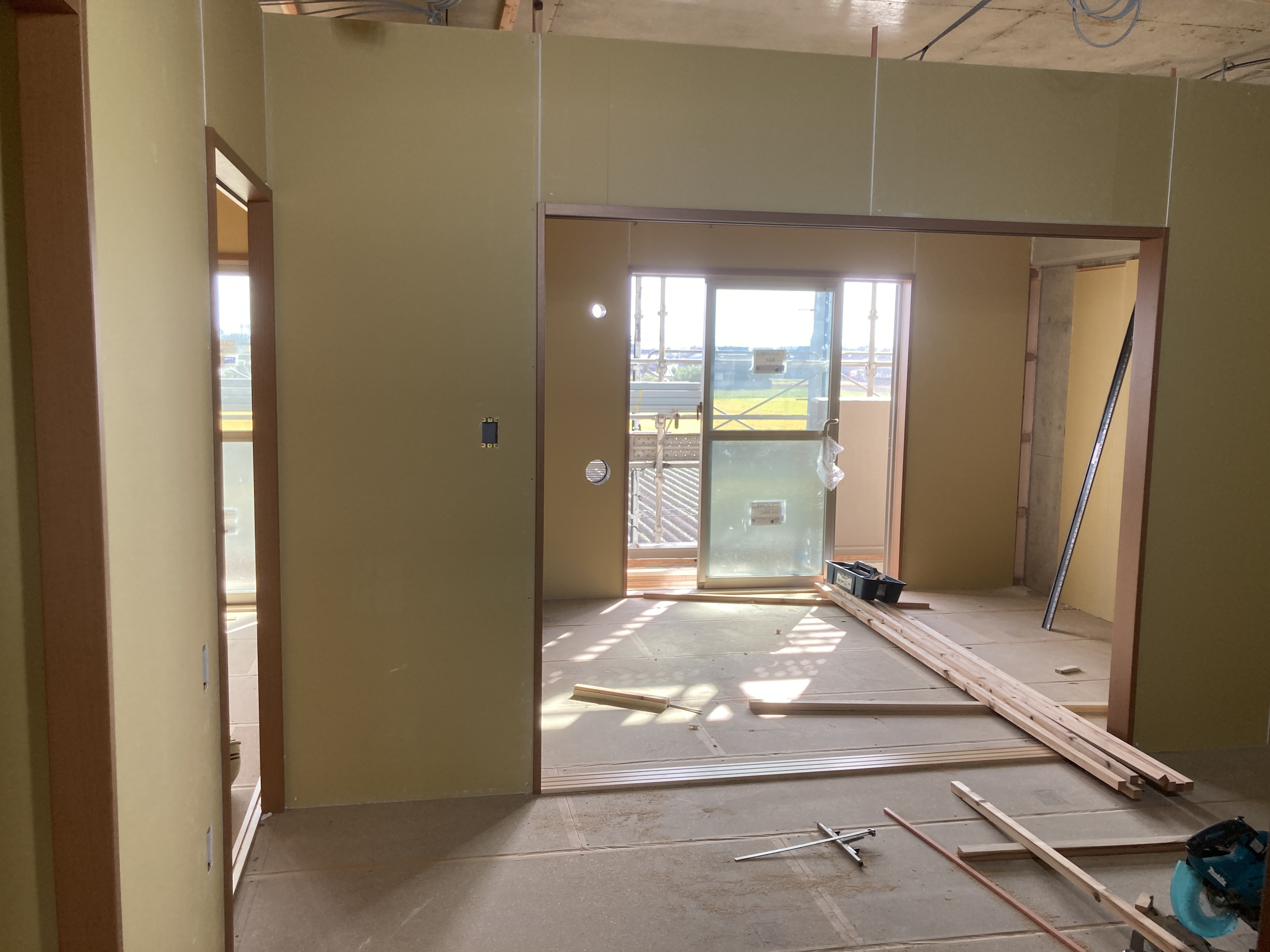

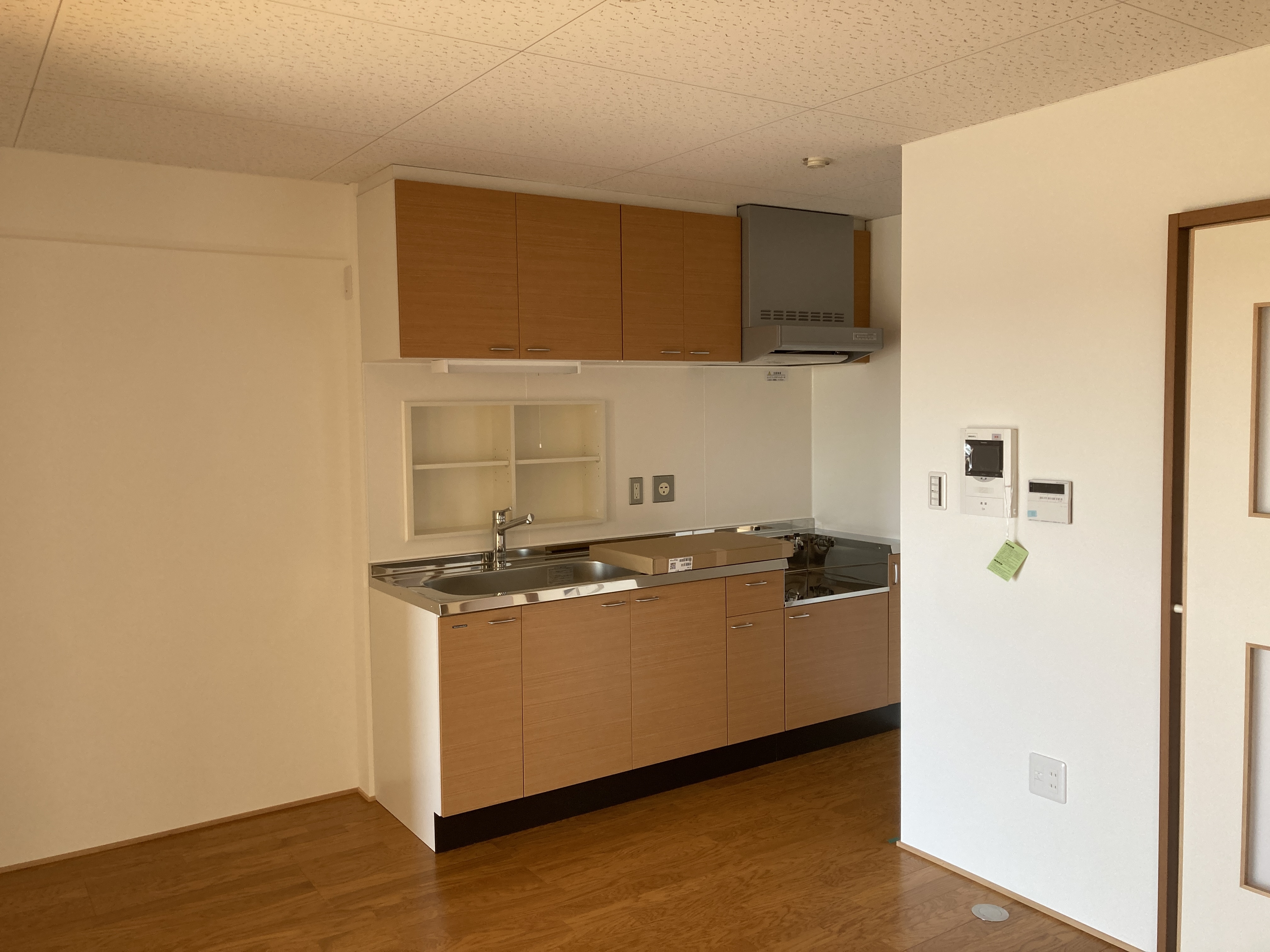

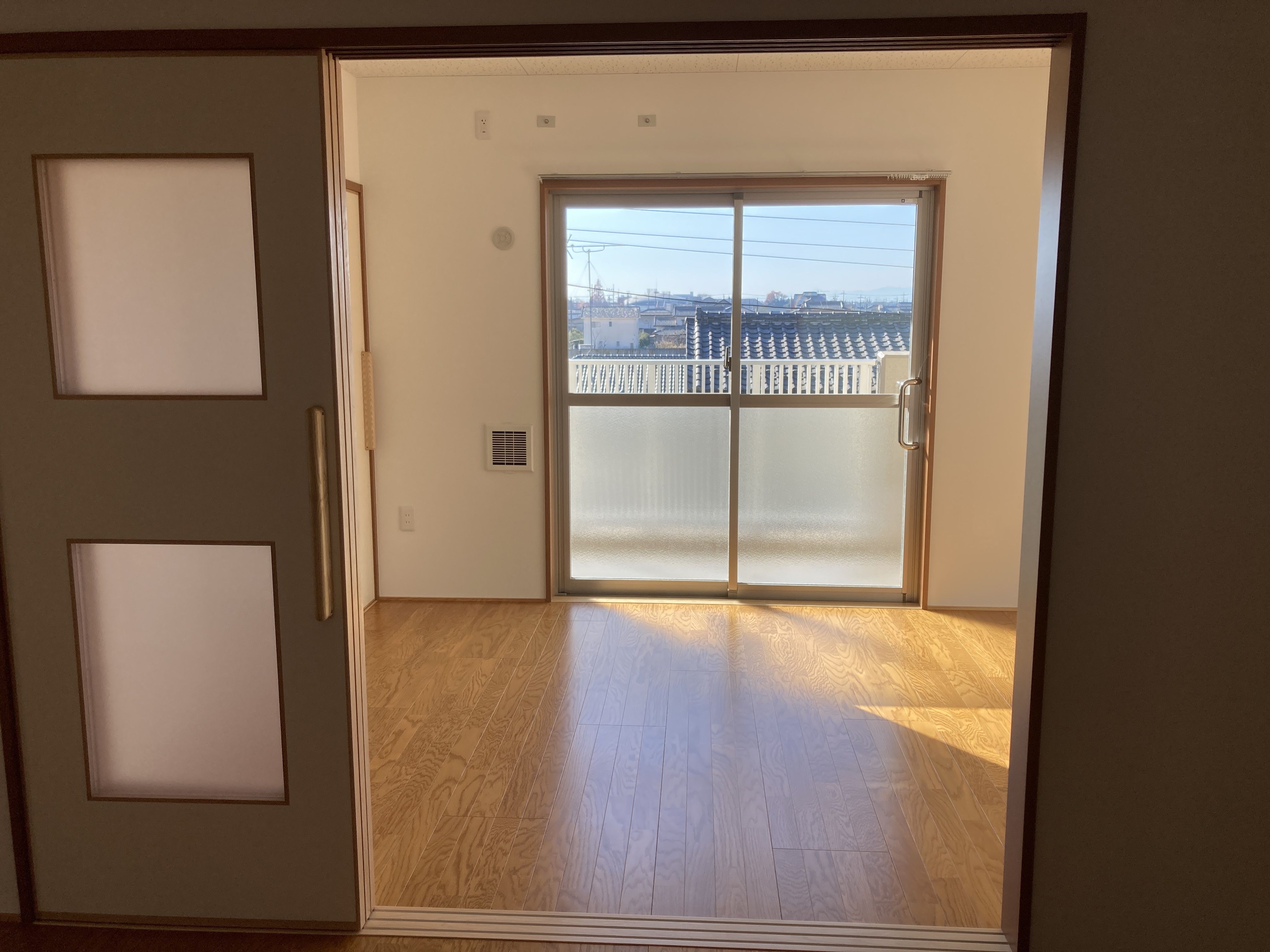

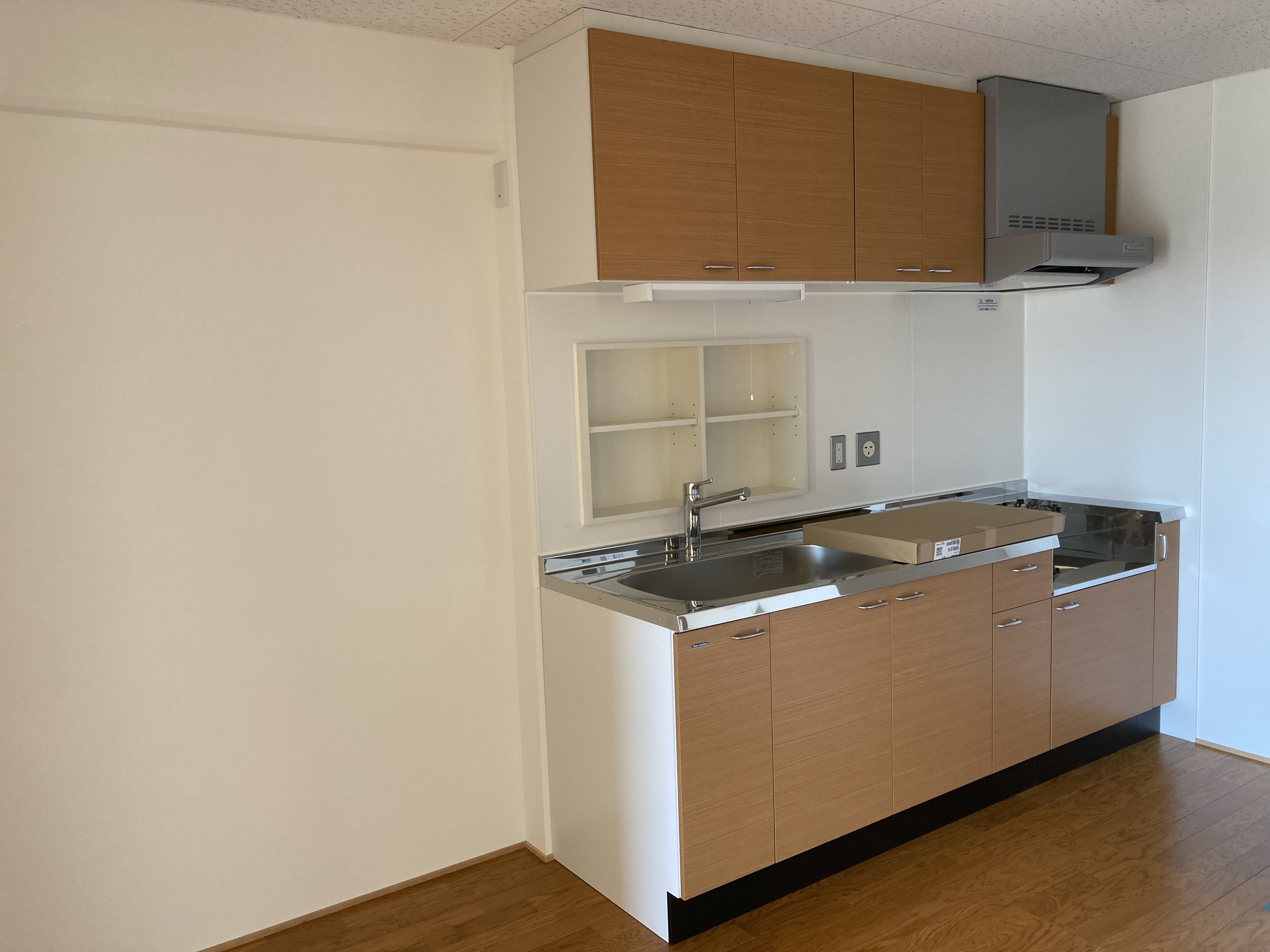

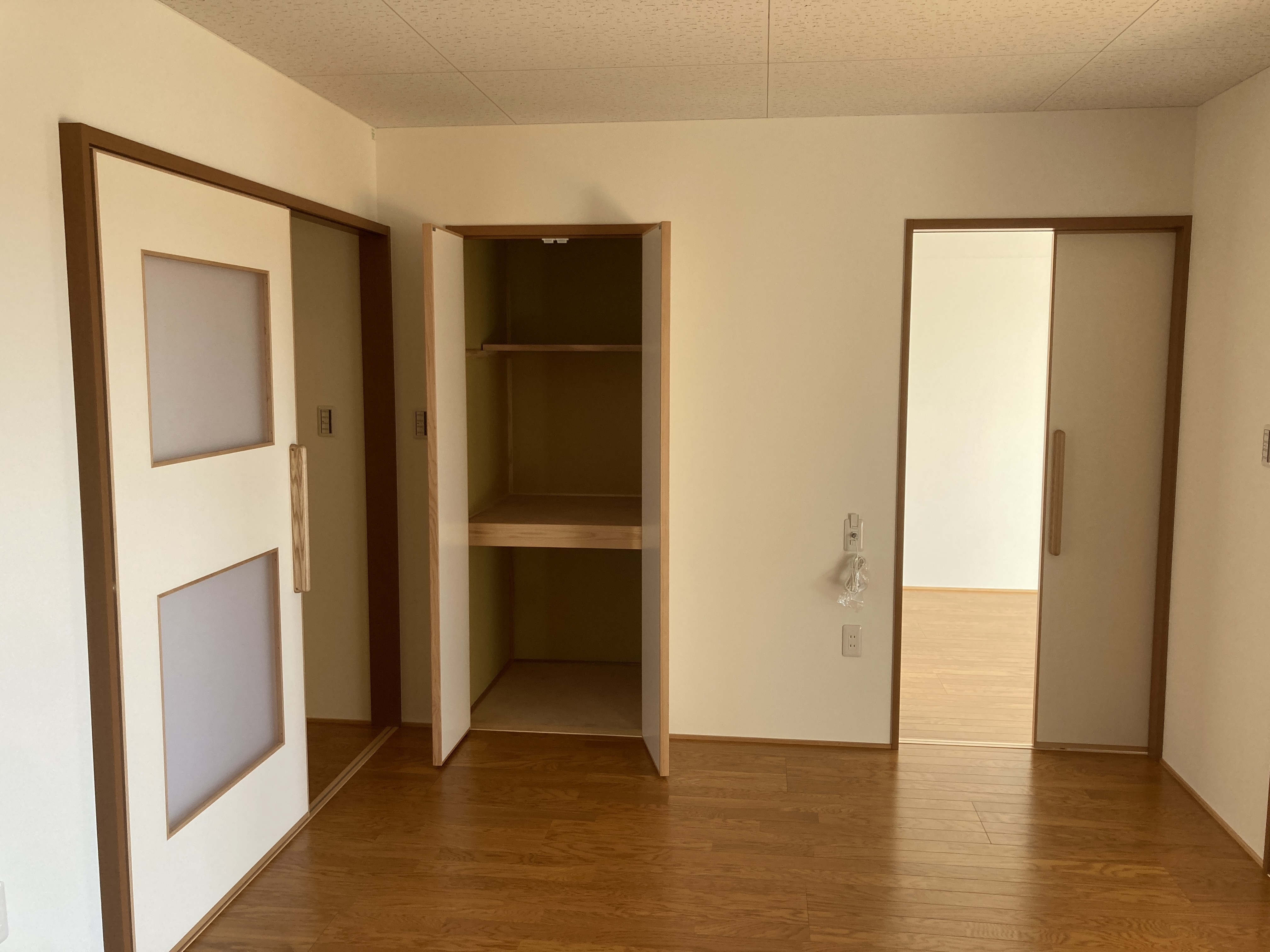

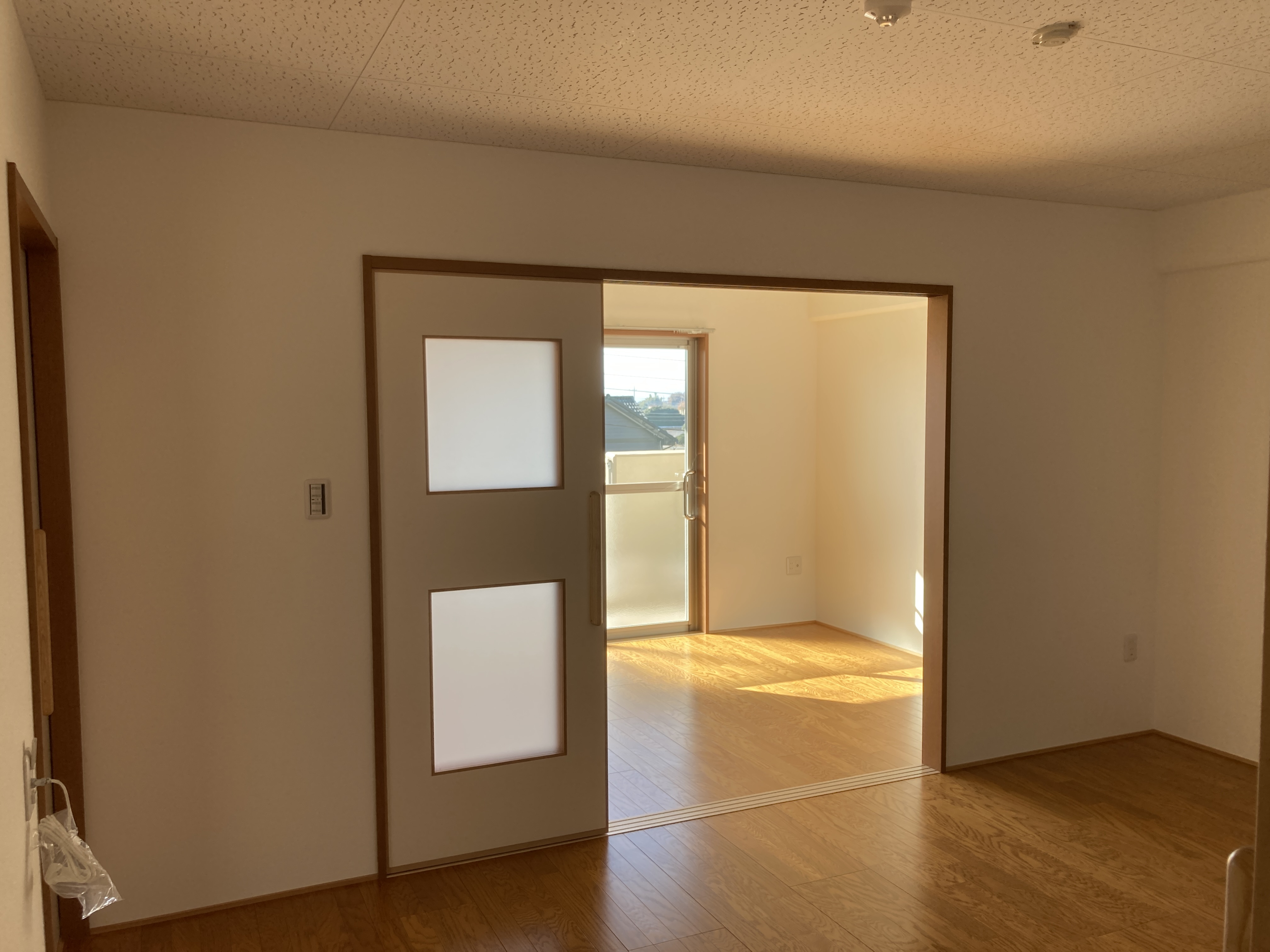

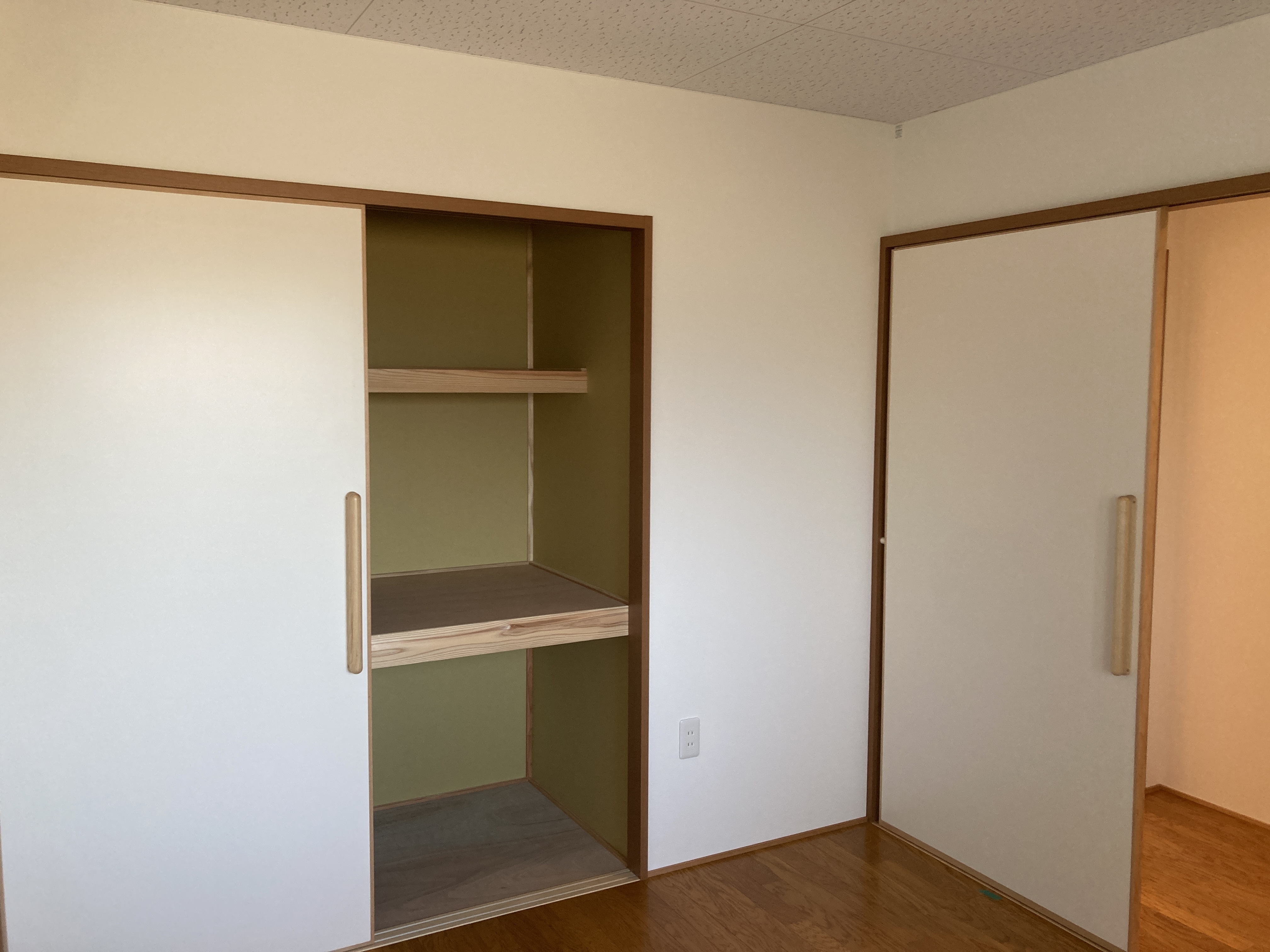

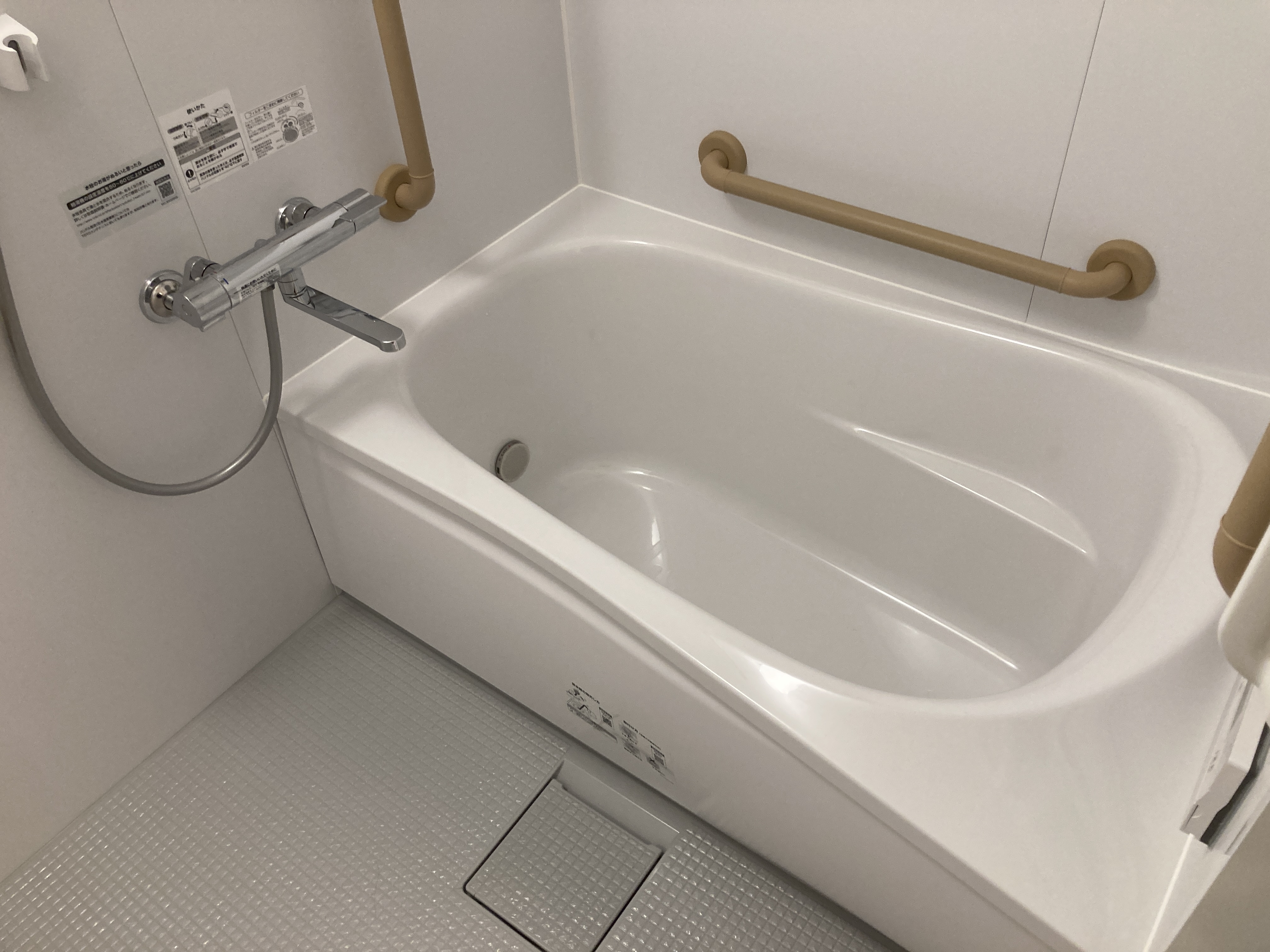

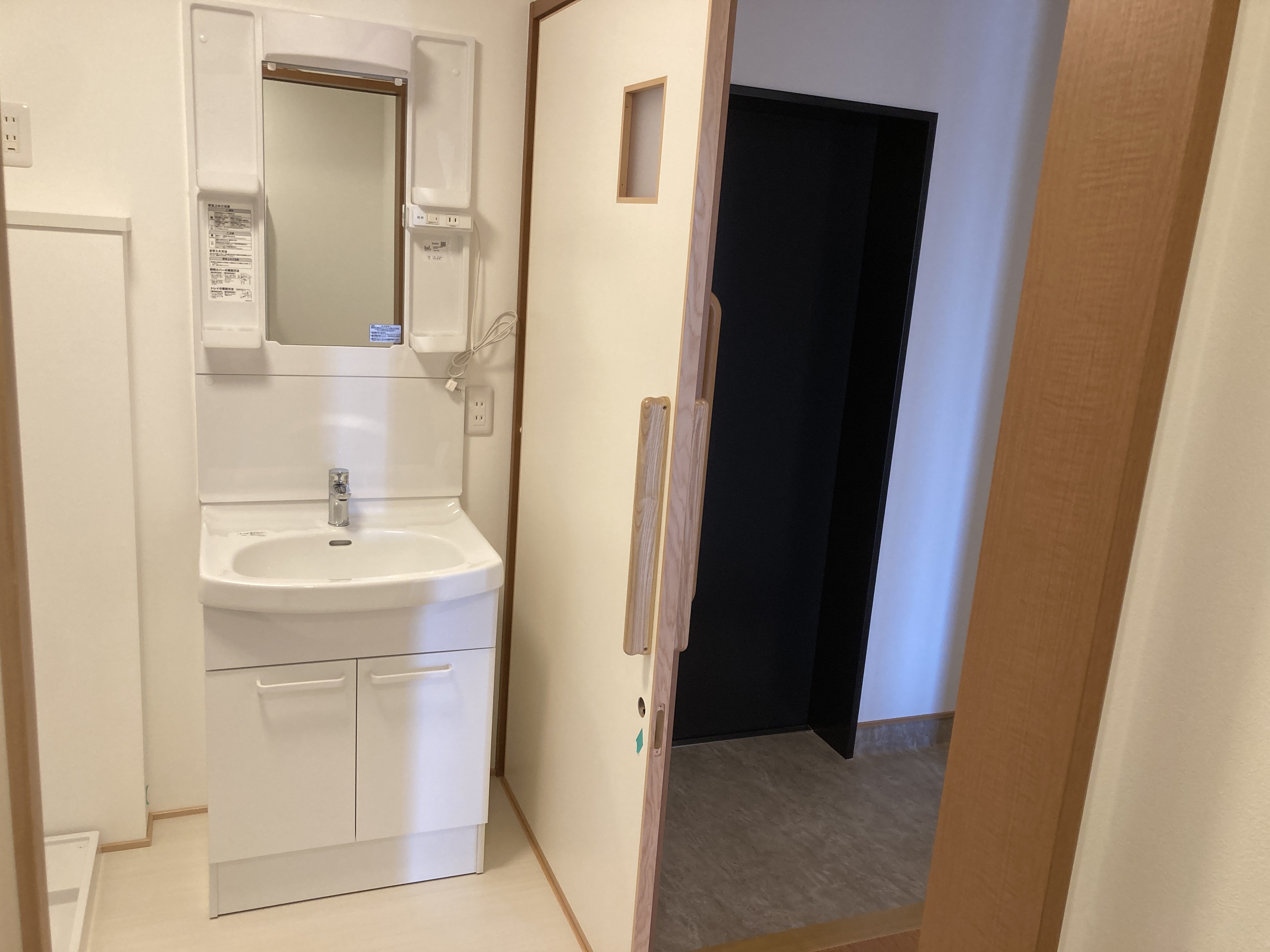

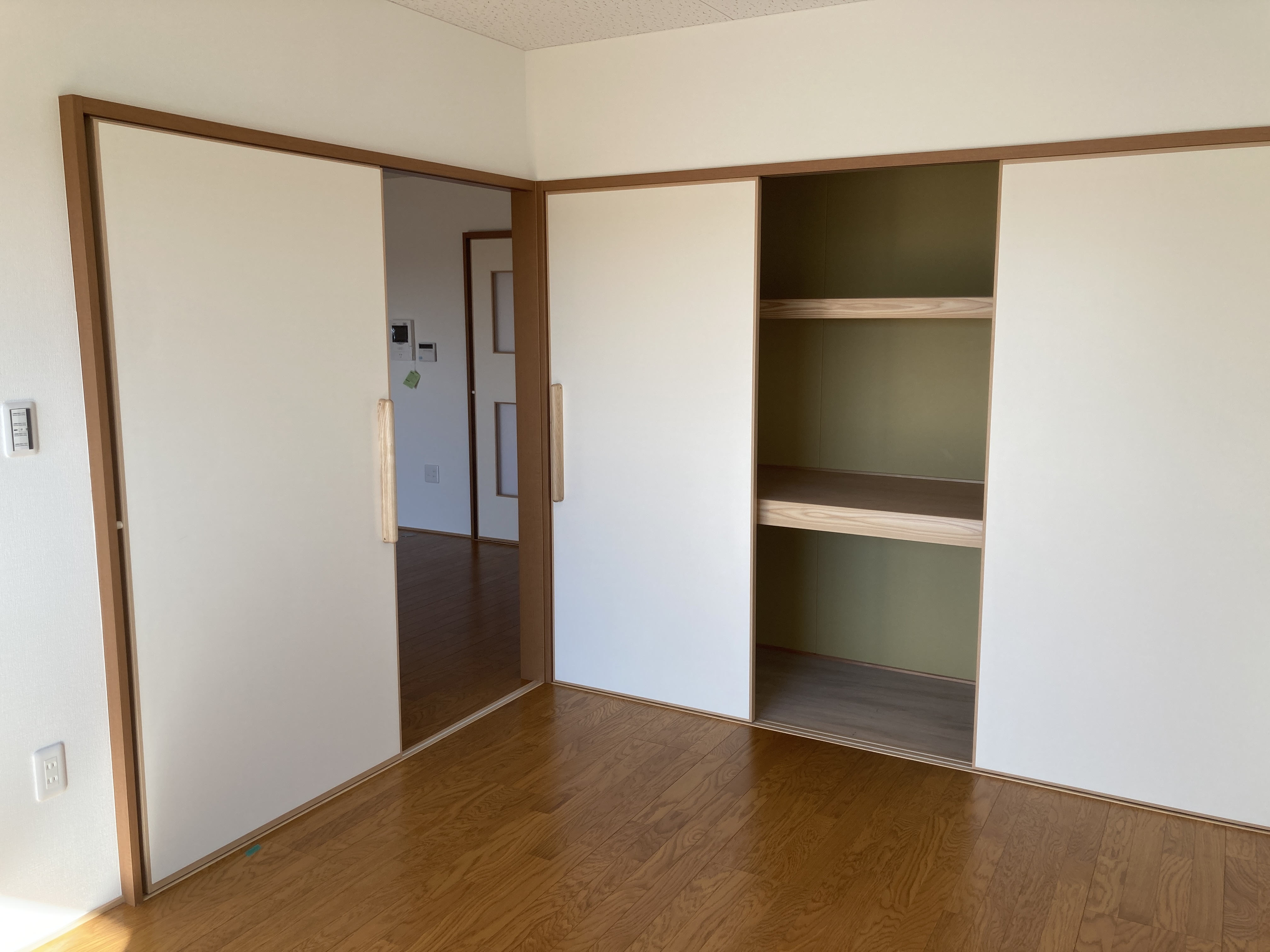

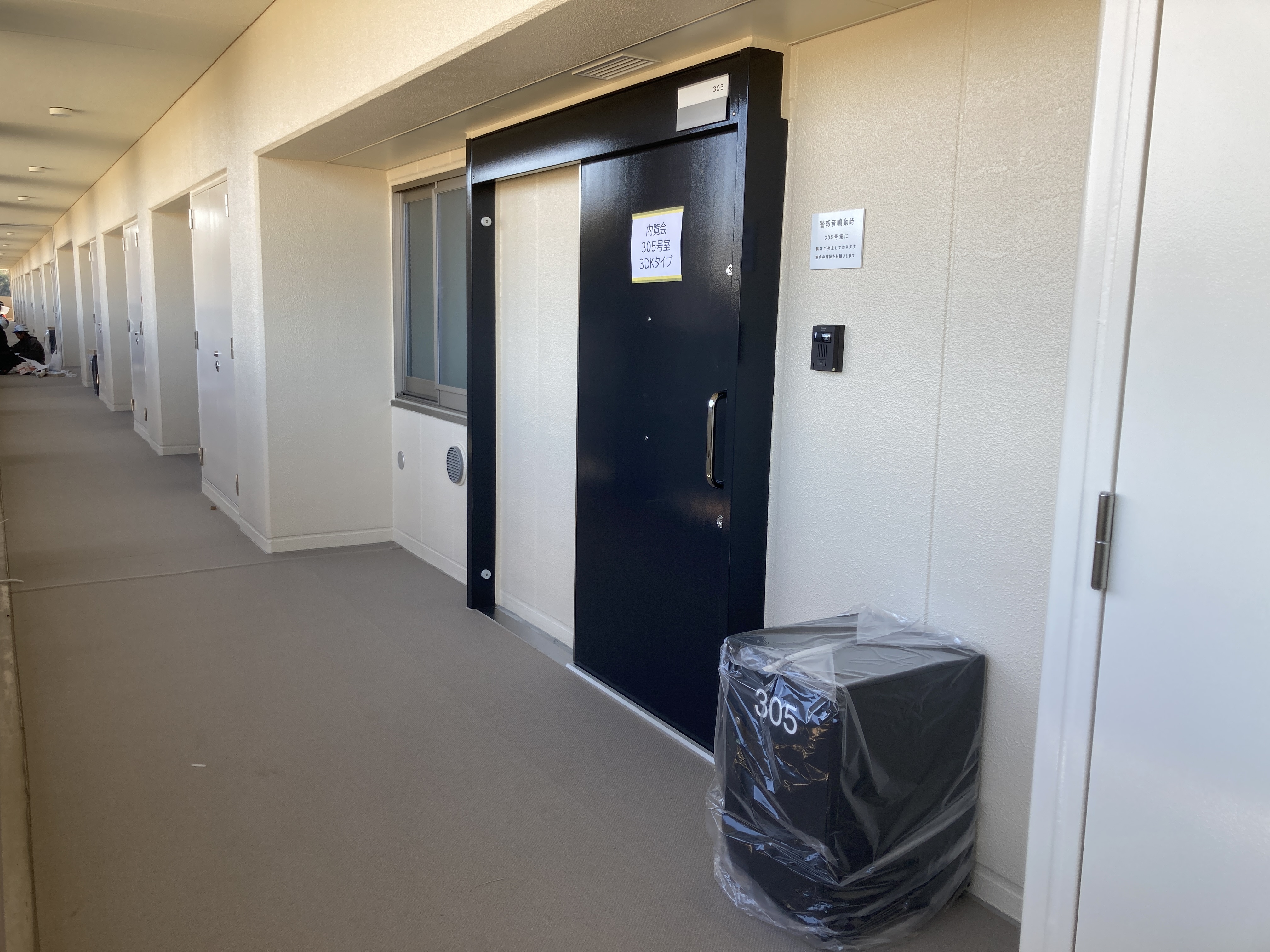

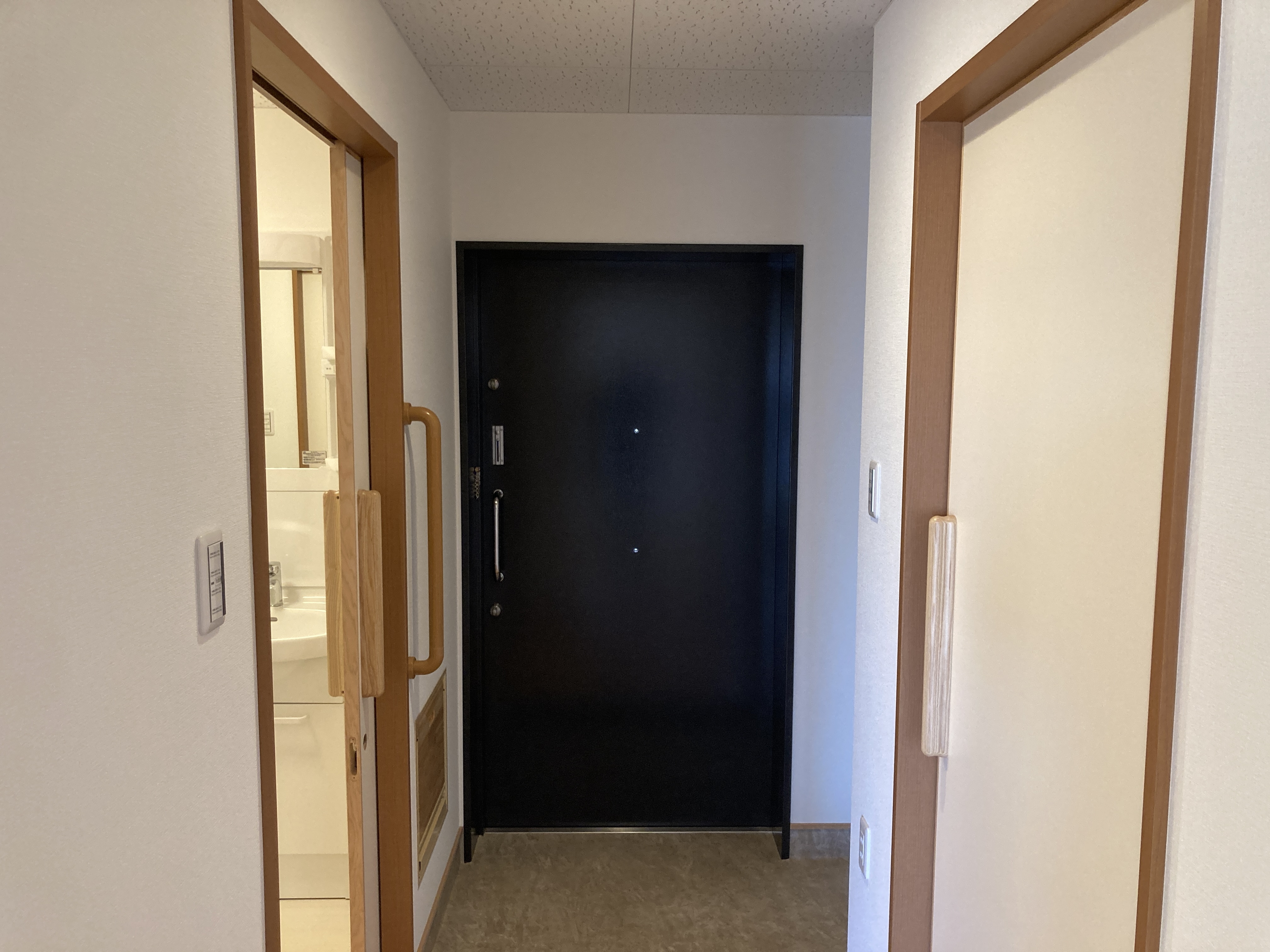

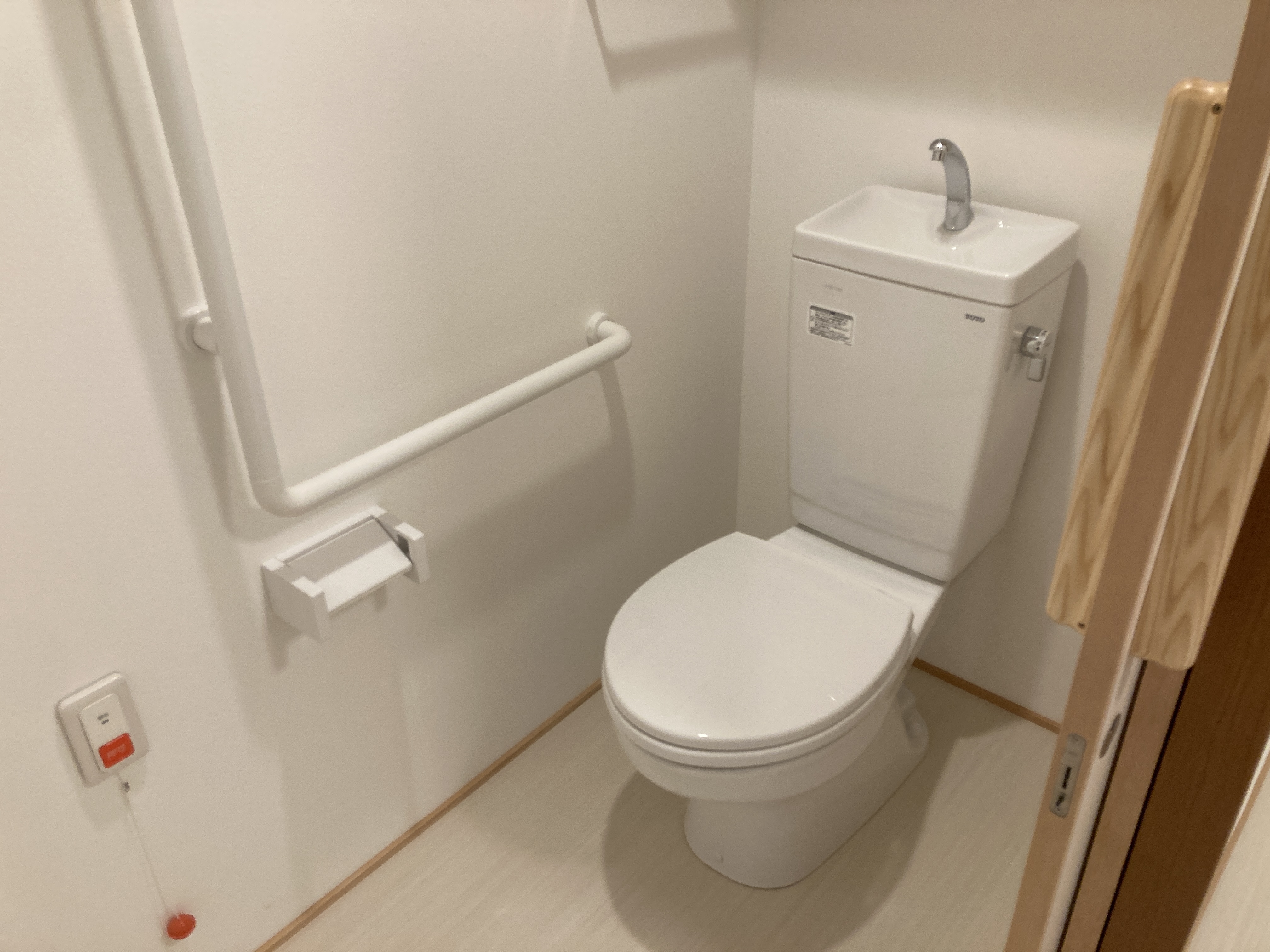

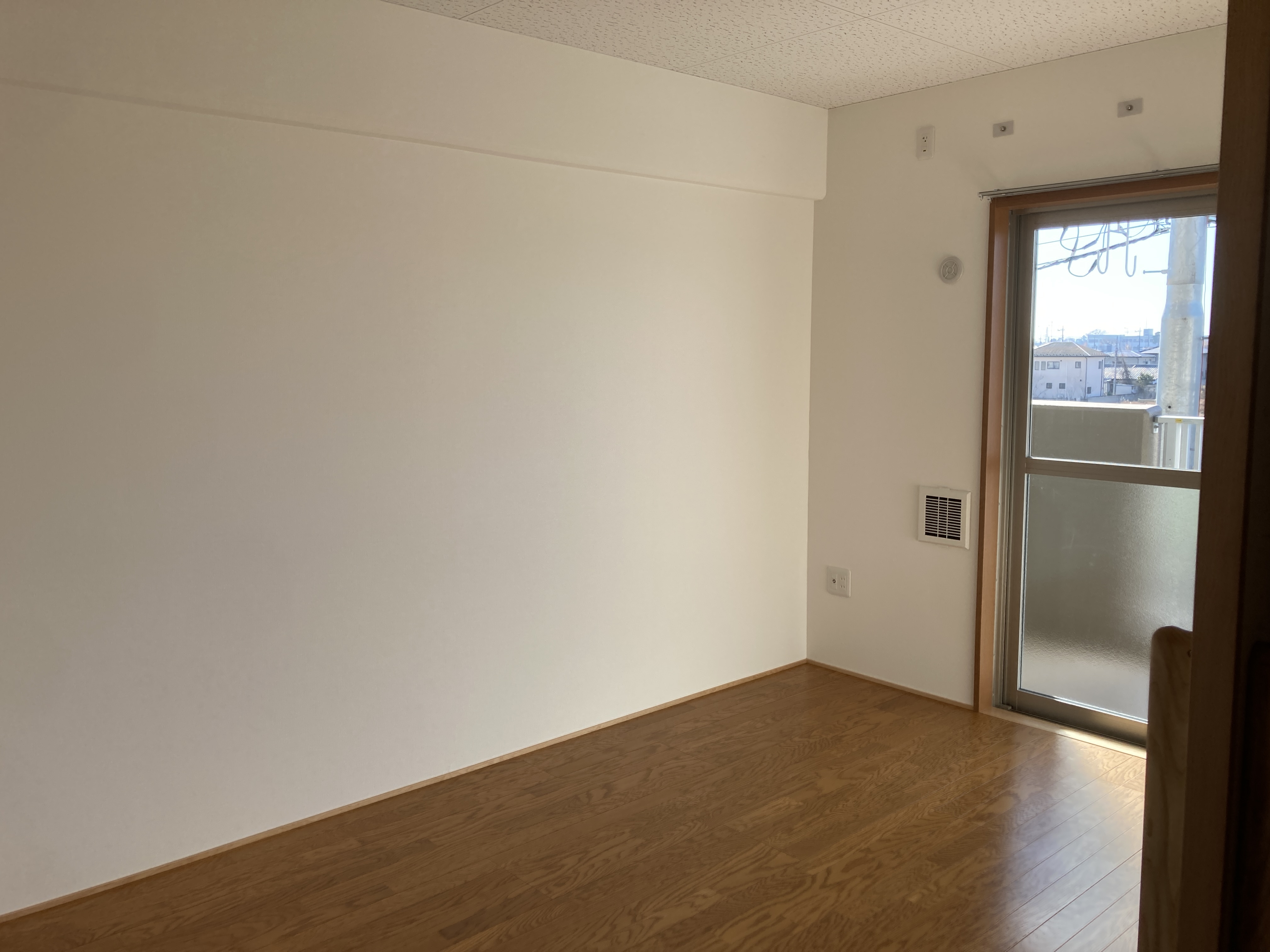

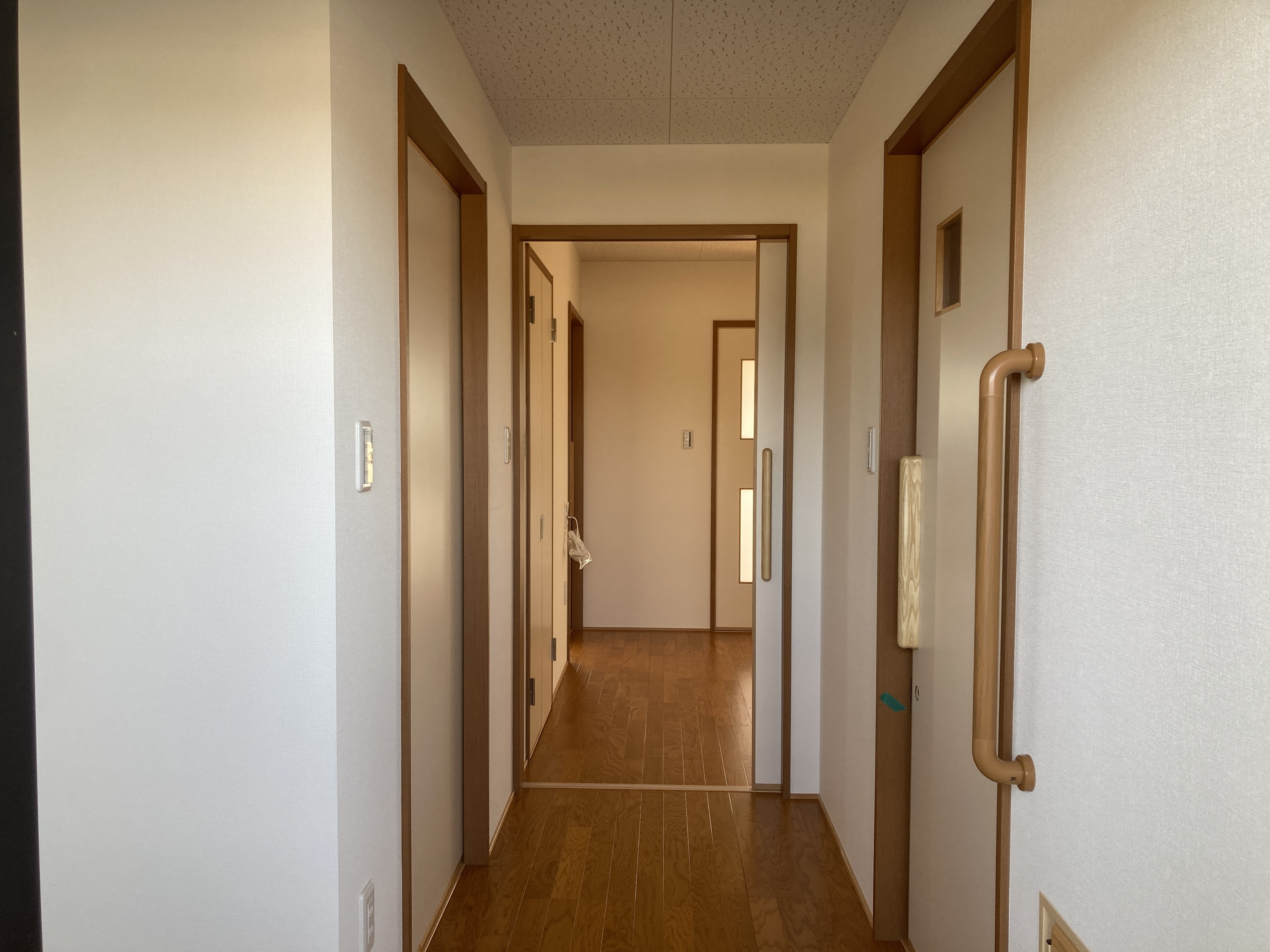

3DKタイプ

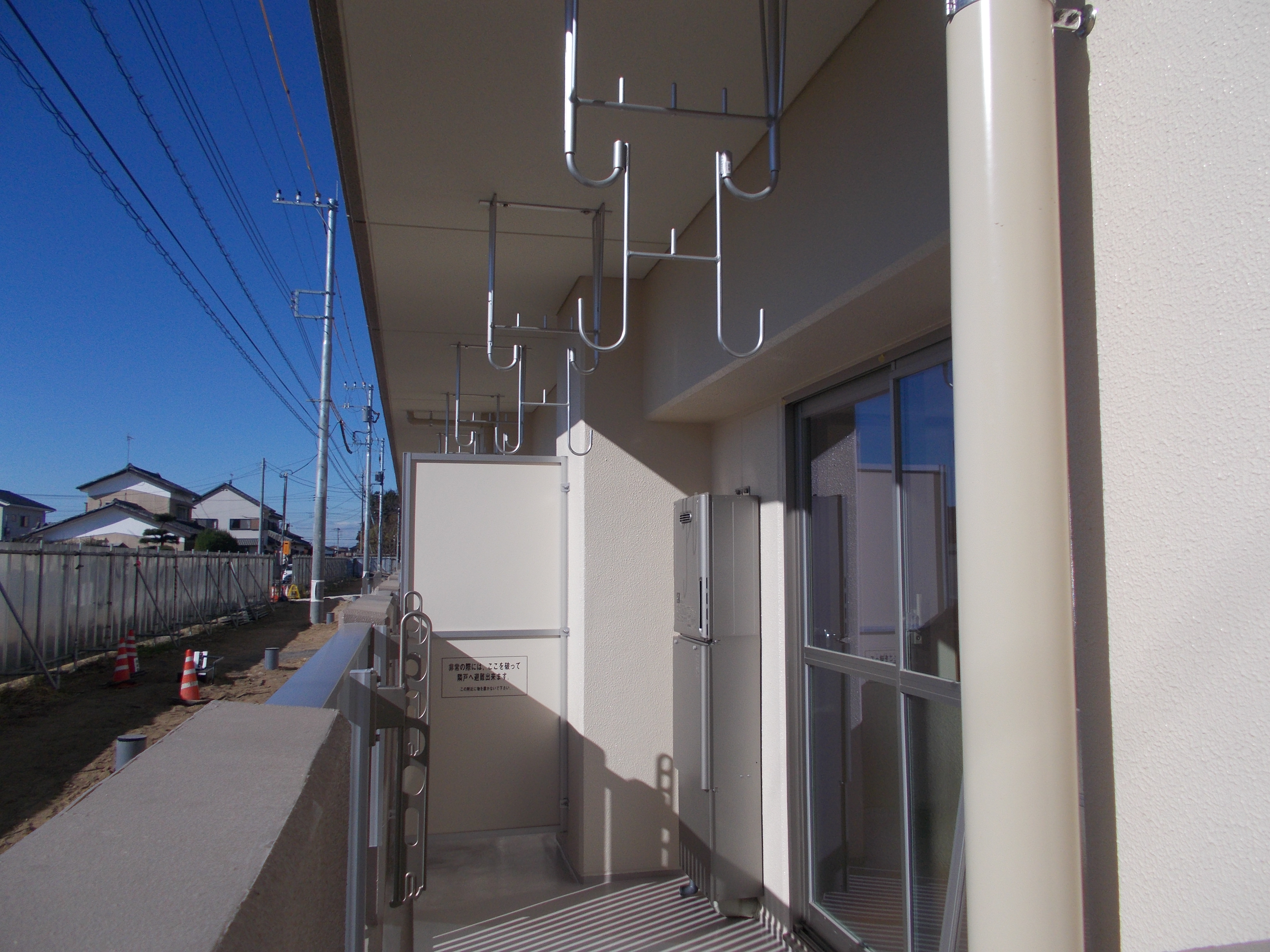

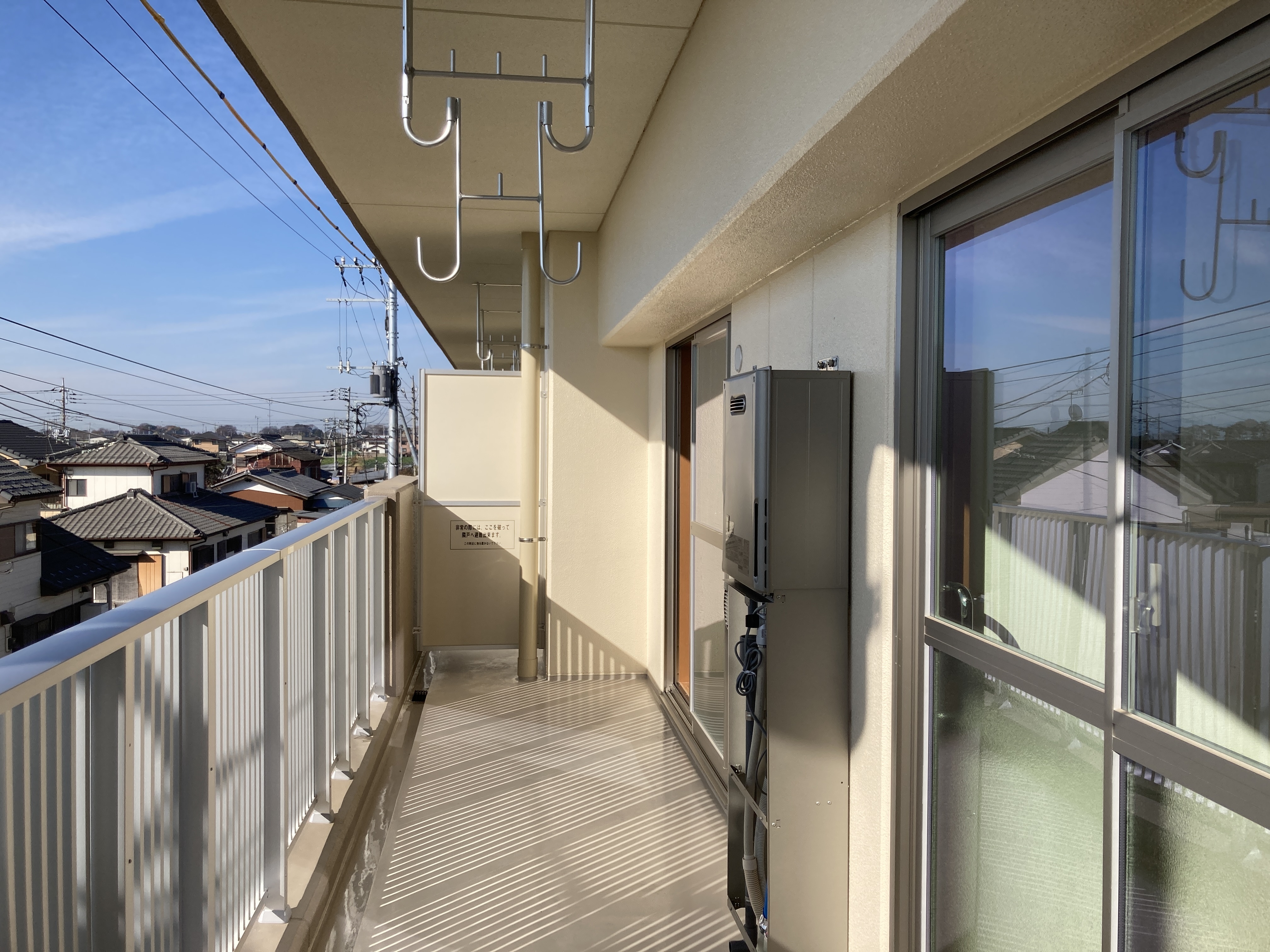

・ベランダ施工状況

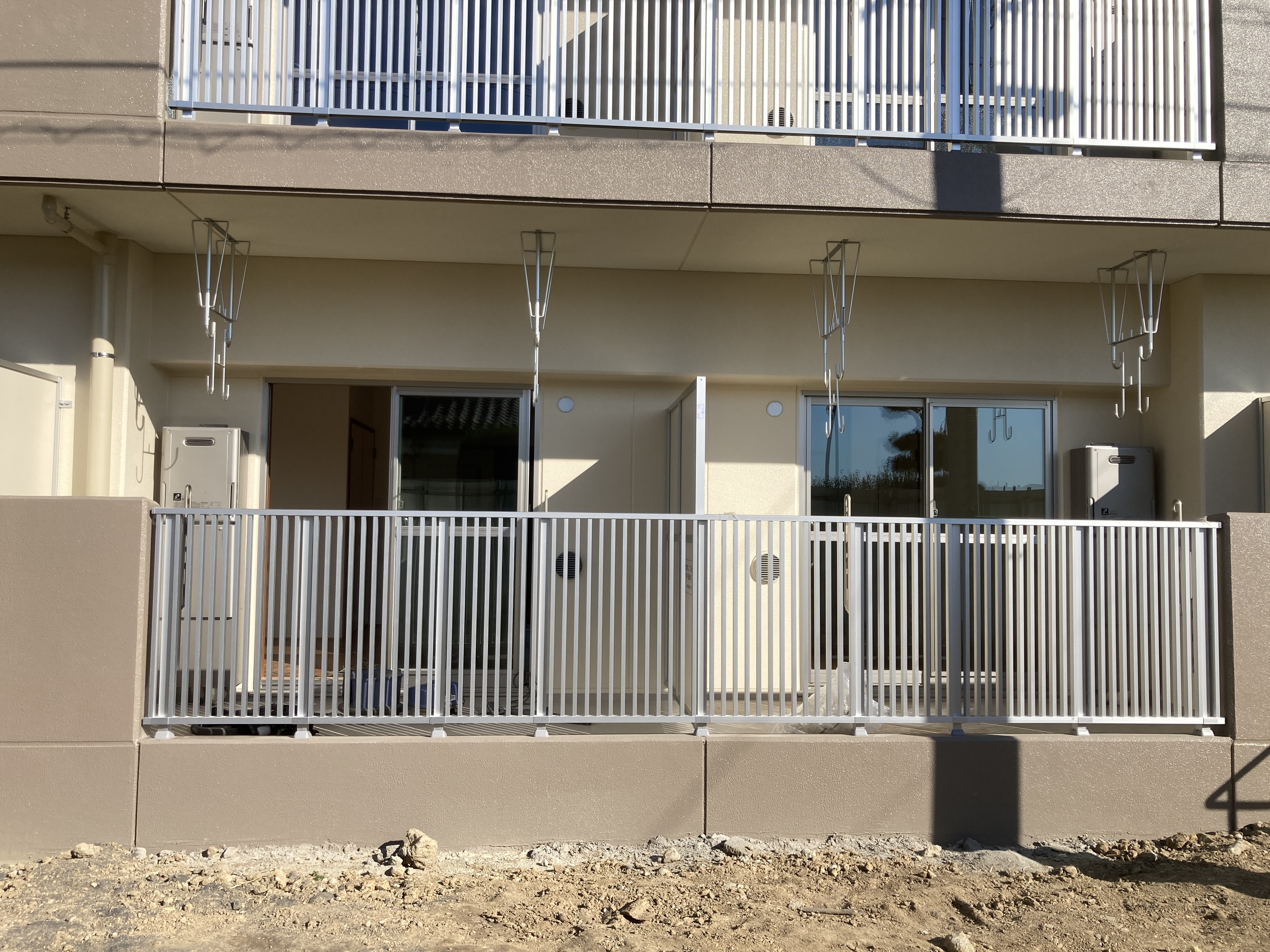

1Kタイプ

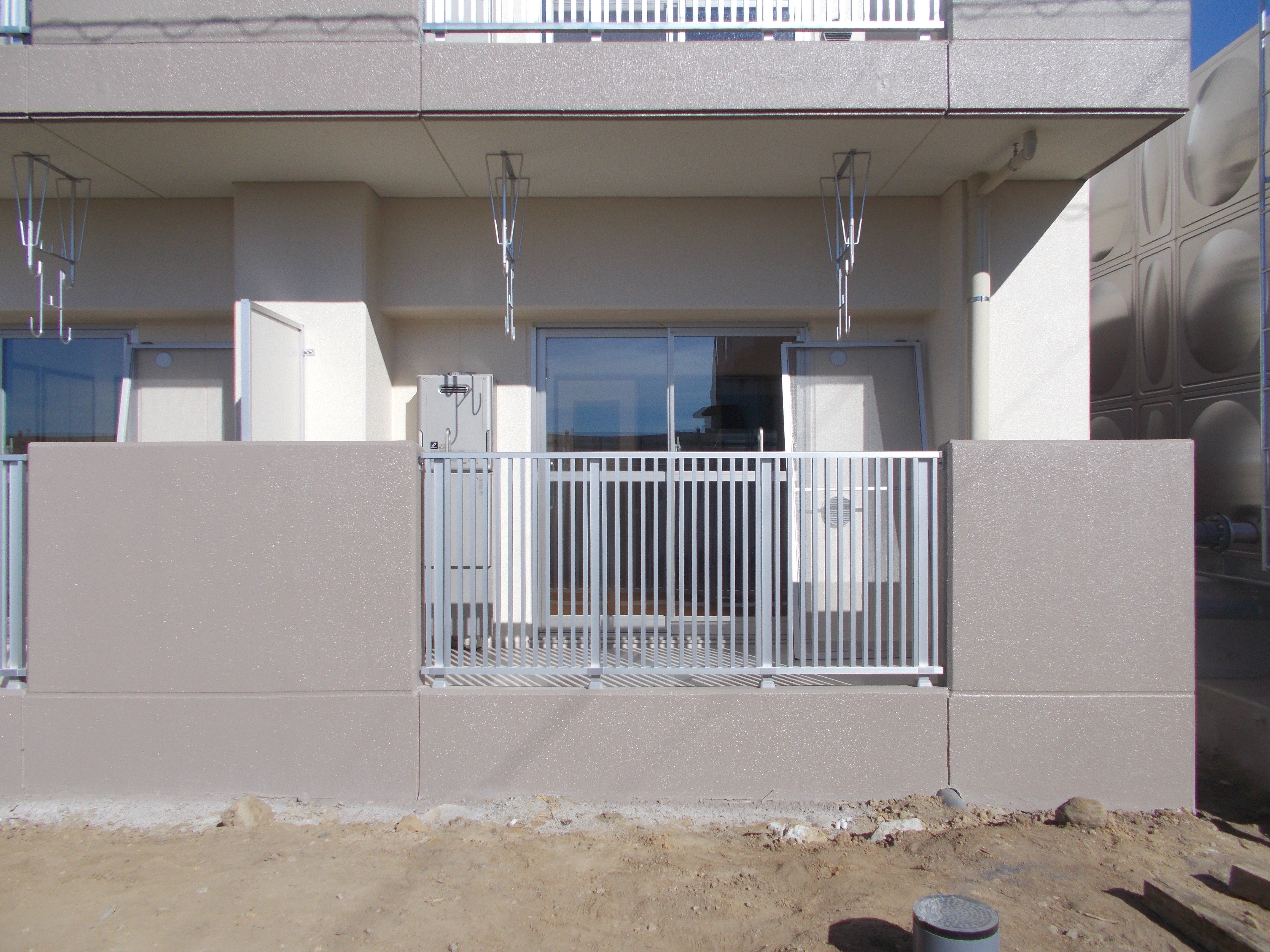

1DKタイプ

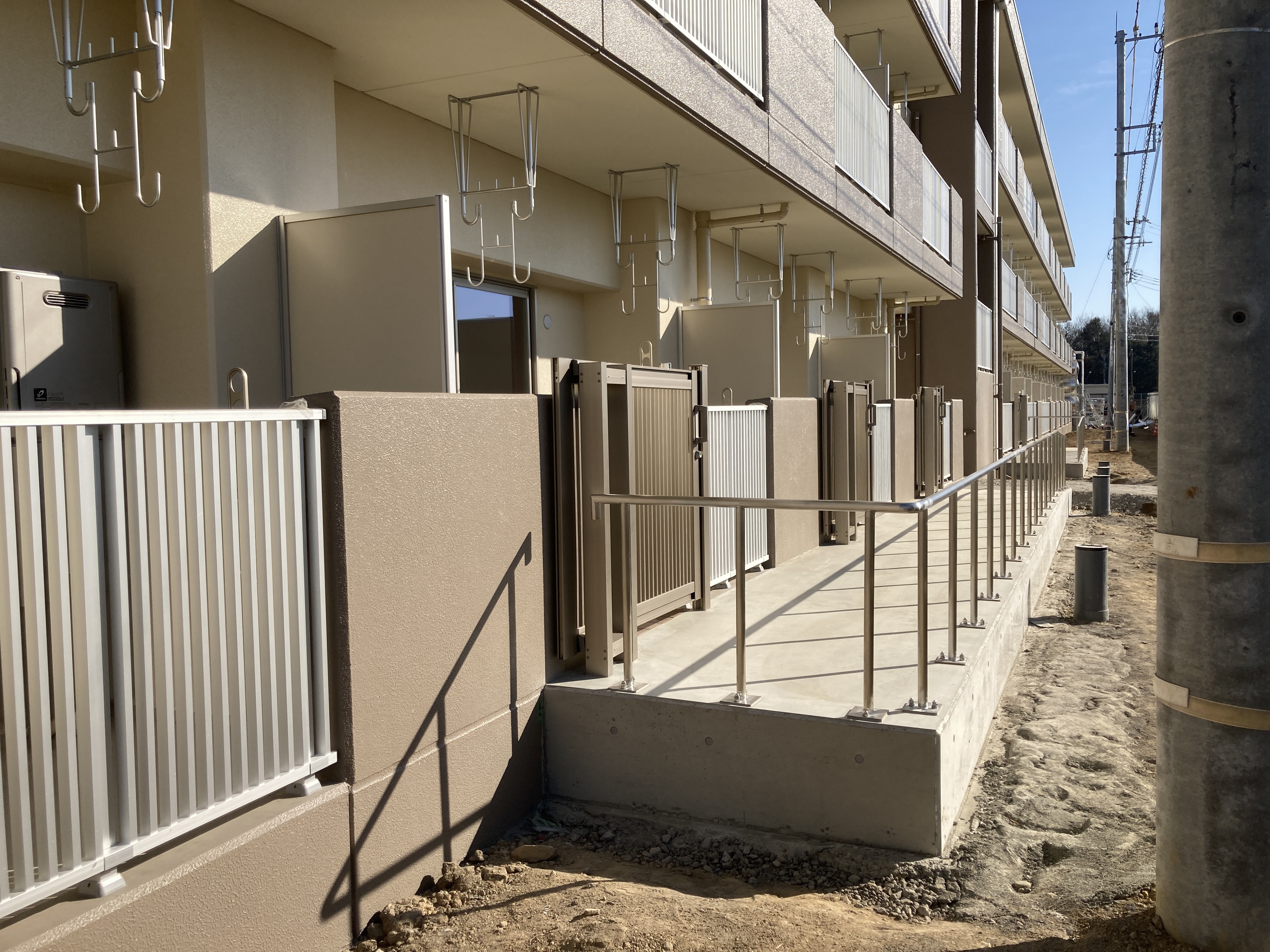

1DKBFタイプ
2DKタイプ

2DKBFタイプ
注:3DKは上記の部屋の施工状況に掲載してありますのでご覧ください。
